Кладка стен

Требования к качеству и законченности ранее выполненных работ.

До начала работ по возведению стен из кирпича 1-ого этажа необходимо:

  • закончить работы по подземной части: установку фундаментных балок, выполнить подсыпку под полы, устройство горизонтальной и вертикальной гидроизоляции , выполнить засыпку пазух и уплотнение грунта в пазухах;

  • составить необходимые акты на скрытые работы по подземной части.

Требования к качеству и законченности подготовительных работ, порядок их проведения работ.

До начала работ по монтажу выполнению каменной кладки надземной части необходимо выполнить следующие работы по организации строительной площадки:

  • осуществить входной контроль поступающих на объект материалов, и в соответствии их стандартам;

  • устроить освещение всей строительной площадки, проездов и рабочих мест;

  • произвести разметку на цоколе продольной оси стен;

  • проверить исправность такелажных приспособлений;

  • доставить на рабочее место необходимые материалы, инструменты, приспособления и произвести контроль их исправности и пригодности.

Технология производства.

Для ведения работ по кирпичной кладке стен здание в плане разбивается на две захватки, каждая из которых разбивается на делянки, а по вертикали - на яруса. Высоту одного яруса принимаем 1,4м.

Кирпичную кладку наружных стен многослойной облегченной конструкции ведет звено из 6 человек. Каменщик 3 и 4 разряда ведут наружную версту кладки толщиной 120мм. Каменщик 3 разряда раскладывает кирпичи и раствор на постель грядкой высоты 2-3см, не докладывая до наружной плоскости стены 1,5см. Каменщик 4 разряда укладывает кирпичи в ряд методом “вприжим”. Во избежание попадания раствора в воздушную прослойку и на утеплитель, на низ расстилают ленту рубероида. Через 2-3м от них каменщики 4 и 3 разряда нарезают нихромовой нитью плиты пенополистирола и прокладки-фиксаторы из полужесткой мин. ваты, устраивают стеклопластиковые связи в наружную часть стены, на них нанизывают прокладки и плиты пенополистирола. За ним через 2-3см следует каменщики 3 и 4 разряда и выкладывают внутреннюю часть стены толщиной 380мм. Каменщик 3 разряда раскладывает кирпичи и раствор на стену грядкой толщиной 2-2,5см, не доводя до внутренней плоскости стены 2-3см. Каменщик 4 разряда укладывает кирпичи в ряд методом “вприсык”.

Кирпичную кладку внутренних стен выполняют звенья “двойка”. Работа организуется следующим образом, Каменщик 3 разряда укрепляет порядовки, крепит шнур причалки для наружной и внутренней верст и начинает укладку наружной версты. В это время каменщика 3 разряда подает и раскладывает кирпич под руку ведущему каменщику, а также расстилает раствор для кладки до конца делянки. Каменик 3 разряда переставляет причалку и, передвигаясь в обратном направлении, выполняет кладку внутренней версты следующего ряда. В это время каменщик 3 разряда частично выкладывает забутку.

По окончании кладки внутренней версты каменщик 3 разряда на конце делянки переставляет причалку для следующего ряда, каменщик 3 разряда расстилает раствор и начинает кладку забутки, после чего они вместе заканчивают забутку.

Кладку стен выполняют с соблюдением следующих правил:

  • работы по возведению каменных конструкций должны выполняться в соответствии с проектом;

  • толщина горизонтальных и вертикальных швов облицовки должна составлять 8-10мм (по проекту);

  • вертикальность граней и углов кладки, горизонтальность ее рядов необходимо проверять по ходу выполнения кладки в каждом ряду;

  • кладку первого ряда газосиликатных блоков выполняют с выверкой отметок маячных блоков по нивелиру.

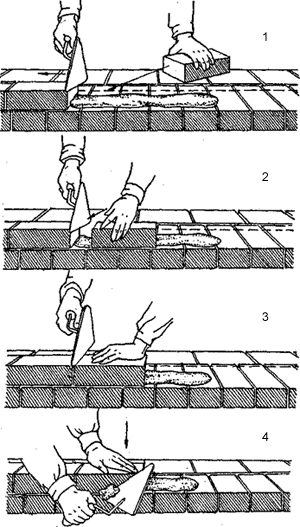

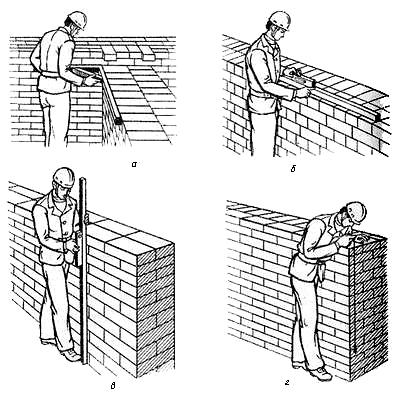

Рисунок 6- Монтаж по выполнению каменной кладки

Кладку стен и облицовку выполнять на цементно-песчаном растворе. Кирпич подается на рабочее место в поддонах при помощи 4-хветвевого стропа. Раствор на рабочее место подается в металлических ящиках – контейнерах объемом 0,25 по три ящика одновременно. Запас необходимых материалов и изделий на строительной площадке создается из расчета:

  • кирпич - на возведение наружных и внутренних стен одного этажа;

  • раствор – поступает в течение смены.

До начала работы каждой смены необходимо подготовить рабочее место каменщика – заготовить кирпич в количестве, необходимом для двухчасовой работы. При кладки сплошных стен кирпич на поддонах и ящики с раствором располагаются в чередующемся порядке. При кладке простенков кирпич на поддонах следует располагать против простенков, а раствор в ящиках-контейнерах – против проемов. Раствор подвозится за 10-15 минут до начала смены и сразу подается на рабочее место.

Все материалы и изделия разгружаются и складируются в зоне работы крана.

При приемке законченных работ по возведению каменных конструкций проверяется:

  • правильность перевязки, толщины и заполнения швов, а также вертикальность и прямолинейность поверхностей и углов кладки;

  • правильность устройства дымовентиляционных каналов;

  • наличие и правильность установки закладных деталей.

Рабочее место каменщика при кладке стен включает участок возводимой стены и часть подмостей, в пределах которых размещают материалы, приспособления, инструмент и передвигается сам каменщик. Рабочее место каменщиков состоит из трех зон: рабочей (ширина 700мм); зоны материалов (ширина 1000мм); транспортной зоны (ширина 1250мм).
