2.4.5 Схема организации производства каменных работ

Так как возводимое здание состоит из двух секций, то работа бригады каменщи­ков организуется на двух захватках. В качестве захватки принимается одна секция в осях 1- 4 и 4 – 7 (см. рис.2)

Рисунок 4- Разбивка здания на захватки

Бригада каменщиков в течение смены ведет кладку наружных и внутренних стен, укладку перемычек, установку лестничных площадок, маршей, оконных и дверных блоков.

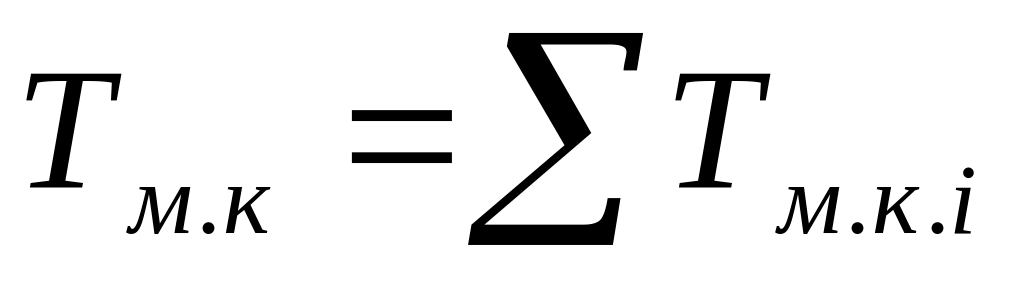

Численный состав бригады каменщиков определяется исходя из возможности обеспечения их работы монтажным краном по выражению:

где - затраты труда бригады каменщиков при кладке наружных и внутренних стен, уклад­ке перемычек, установке лестничных площадок, маршей, оконных и дверных блоков, чел.-ч;

- время работы монтажного крана при укладке перемычек, установке лестнич­ных площадок и маршей, оконных и дверных блоков, подаче кирпича и раствора, маш.-ч.

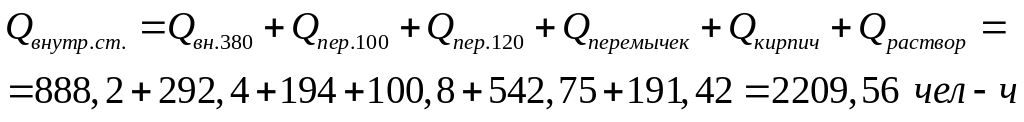

Затраты труда бригады каменщиков при возведении наружных стен:

Затраты труда бригады каменщиков при возведении внутренних стен:

Время работы монтажного крана при укладке перемычек, установке лестничных пло­щадок, маршей, оконных и дверных блоков, подаче кирпича и раствора, маш.-ч.

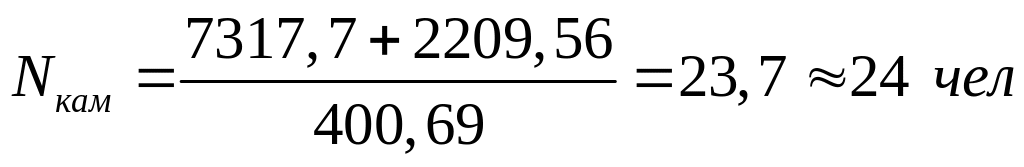

Принято 12 звеньев "двойка”, т.е. 2 х12 = 24 чел.

Причем, при кладке наружных стен:

При кладке внутренних стен:

Кирпичная кладка стен каждого этажа по высоте разбивается на ярусы. Высота яруса при высоте этажа здания 2,8 м принята равной 1,29 м.

Схема разбивки на ярусы показана на рисунке 3.

Рисунок 5- Схема разбивки на ярусы

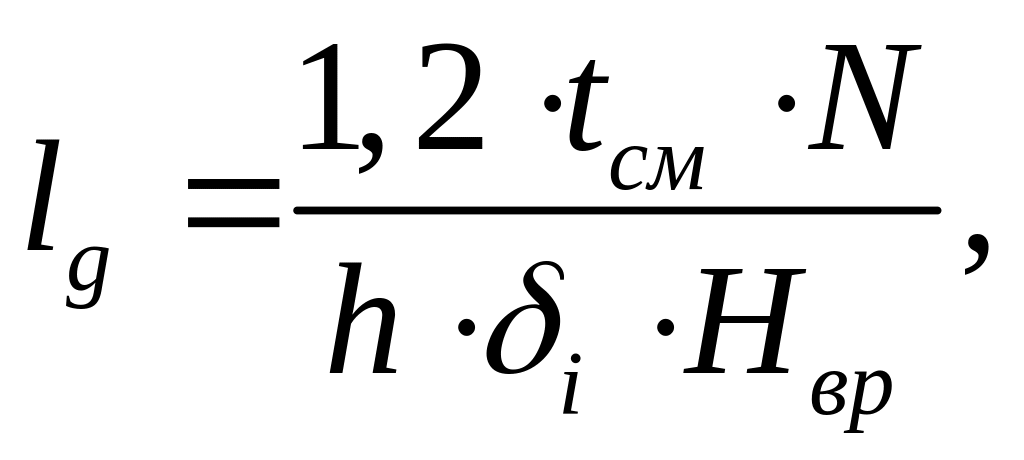

При кладке стен каждому звену рабочих выделяется фронт работ в виде участка стены (делянки), длина которого принимается равной:

1,2 – коэффициент учитывающий превышение норм,

- продолжительность работ в смену(ч),

- число рабочих в звене,

h – высота яруса,

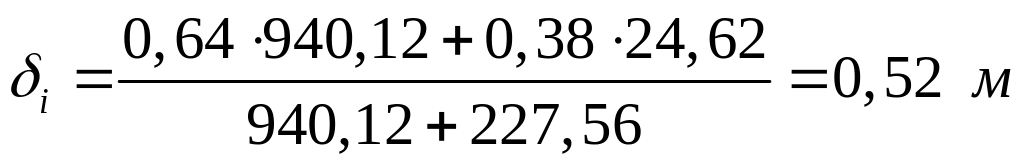

- толщина(стен).

Наружные стены:

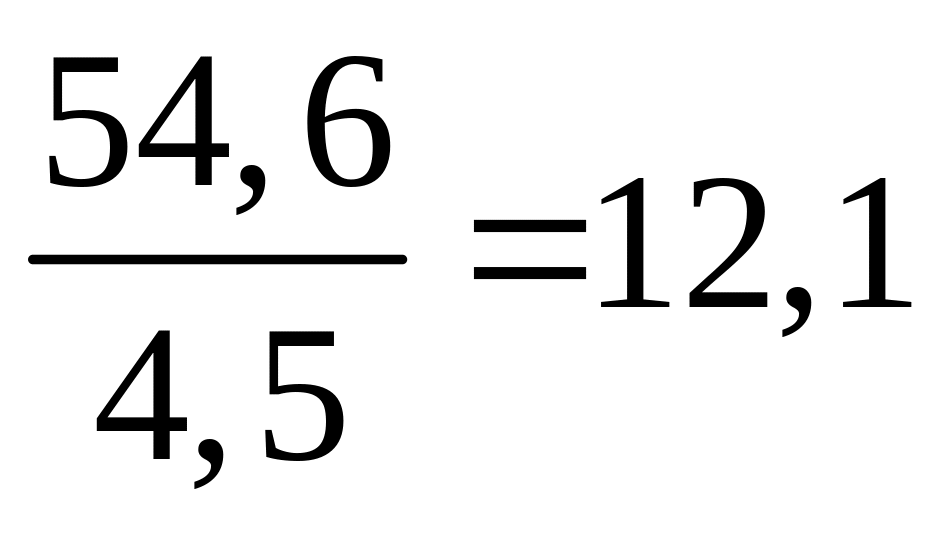

Количество делянок: шт. Принимаем 12 делянок. Тогда длина делянки

Внутренние стены:

Количество делянок: шт. Принимаем 7 делянок. Тогда длина делянки

Схема разбивки стен одной захватки на делянки показана на рисунке4.

Выгрузка поддонов с кирпичом, сборных железобетонных конструкций и их складирование на приобъектном складе производится с помощью самоходного крана КС – 6362.

Поддоны с кирпичом складируются в два яруса общей высотой не более 1,8 м. Размещение поддонов в складе производится у полосы перемещения монтажного крана в зоне его действия.

Штабели сборных железобетонных конструкций располагаются за поддонами с кирпичом. Плиты перекрытия и покрытия укладываются в штабели по 7 штук. Под плиты укладывают деревянные подкладки из брусков (досок), а между плитами - деревянные про­кладки. Подкладки и прокладки укладываются по одной вертикале на расстоянии 250 мм от обоих торцов плит. Общая высота штабеля не должна превышать 2,5 м. Расстояние между смежными штабелями принимается не менее 200 мм.

2.4.6 Технология производства работ

Производство работ по возведению надземной части здания организуется следующим образом.

Учитывая, что технологическая карта разрабатывается на возведение надземной части двух секционного трехэтажного жилого дома, разобьем здание на две захватки. В целях создания потока при производстве работ по возведению надземной части примем вертикальную схему развития потока.
