2 ЭКОНОМИЧЕСКАЯ ЧАСТЬ

2.1 Расчёт стоимости основных материалов

От сложности производимых работ зависит номенклатура потребляемых материальных ресурсов. В состав материальных ресурсов входят основные и вспомогательные материалы. Основные материалы предназначены для непосредственного выполнения работ. Материальные ресурсы относятся к оборотным фондам – они используются однократно и воспроизводятся после каждого производственного цикла, а также полностью переносят свою стоимость на производимые работы.

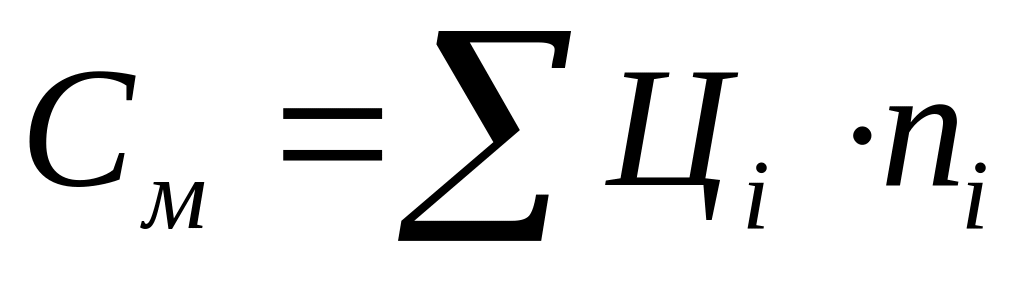

Ведомость основных материалов является исходными данными. Расчет стоимости основных материалов , руб. для выполнения проекта определяются по формуле:

, (1)

где - цена i-го наименования материала (определяется студентом самостоятельно по состоянии на текущий год);

- количество i-го наименования материала.

Номенклатура основных материалов и расчет затрат на их приобретение оформляется в таблицу 1.

Таблица 1- Номенклатура основных материалов

Наименование

Единица измерения

Количество

Цена единицы, руб.

Сумма, руб.

Кабель ВВГнг5х1.5

м

84

Кабель ВВГнг5х2.5

м

98

Кабель ВВГнг5х50

м

115

Кабель ВВГнг5х70

м

295

Выключатель автоматический однополюсный

шт

20

Выключатель автоматический трёхполюсный

шт

22

Коробка под выключатель

шт

18

Вводно-распределительное устройство

шт

1

Пункт распределительный ПР8501-031

шт

1

Окончание таблицы 1

Наименование

Единица измерения

Количество

Цена единицы, руб.

Сумма, руб.

Пункт распределительный ПР8501-149

шт

2

Щиток аварийного освещения ЩАО-12

шт

2

Щиток рабочего освещения ЩО-12

шт

1

Щиток рабочего освещения ЩО-18

шт

1

Светильник РТF 4х14

шт

96

Светильник КРК 2х58

шт

65

Лампа люминесцентная Т8 14Вт

шт

5

Лампа люминесцентная Т8 58Вт

шт

24

Коробка распределительная РК-75

шт

5

Выключатель ВС10-1-0ЭБ

шт

6

Итого

2.2 Определение трудоёмкости работ

Для определения плановой трудоемкости работ составляется технологическая карта выполнения монтажа электроосвещения. Карта технологического процесса составляется студентом самостоятельно на основании ведомости основных материалов. Нормы времени, а также квалификационные разряды рабочих определяются с использованием сборника ЕНИР.

Затраты труда в нормо-часах определяются по формуле:

, (2)

где - норма времени на i-ую операцию, час;

- число операций.

Таблица 2 – Технологическая карта

№ п/п

Перечень работ

Норма времени,час

Количество

Трудоемкость

Разряд работ

1

Проектно-конструкторские работы

х

х

2

ПКР

80

Окончание таблицы 2

№ п/п

Перечень работ

Норма времени,час

Количество

Трудоемкость

Разряд работ

3

Монтаж кабель ВВГнг5х1.5

0.74

84

62.2

4

4

Монтаж кабель ВВГнг5х2.5

0.74

98

72.5

4

5

Монтаж кабель ВВГнг5х50

0.74

115

85

4

6

Монтаж кабель ВВГнг5х70

0.74

295

218

4

7

Монтаж выключателя автоматического однополюсного

0.45

20

9

4

8

Монтаж выключателя автоматического трёхполюсного

0.6

20

13.2

4

9

Монтаж коробки под выключатель

0.6

22

10.8

3

10

Монтаж вводно-распределительного устройство

5

1

5

4

11

Монтаж пункта распределительного ПР8501-031

5

1

5

5

12

Монтаж пункта распределительного ПР8501-149

5

2

10

5

13

Монтаж щита аварийного освещения ЩАО-12

4.5

2

9

5

14

Монтаж щита рабочего освещения ЩО-12

4.5

1

4.5

5

15

Монтаж щита рабочего освещения ЩО-18

4.5

1

4.5

5

16

Монтаж светильник РТF 4х14

0.4

96

38.4

4

17

Монтаж светильник КРК 2х58

0.4

65

26

4

18

МонтажЛампа люминесцентная Т8 14Вт

2

ИТОГО, в т. ч.

х

х

х

3

Основные операции

х

х

х

4

Вспомогательные операции

х

х

х

5

Трудоемкость монтажа

Электроосвещения (п.2+п.6)

х

х

х

Все операции по монтажу электроосвещения условно делятся на:

  1. проектно-конструкторские работы – по условиям курсовой работы данный вид работ выполняет инженерно-технический персонал;

  2. основные операции – выполняются основным составом рабочих;

  3. вспомогательные операции – выполняются вспомогательными рабочими 2-го разряда. Трудоемкость вспомогательных работ составляет по условиям курсовой работы 20% от трудоемкости основных работ.

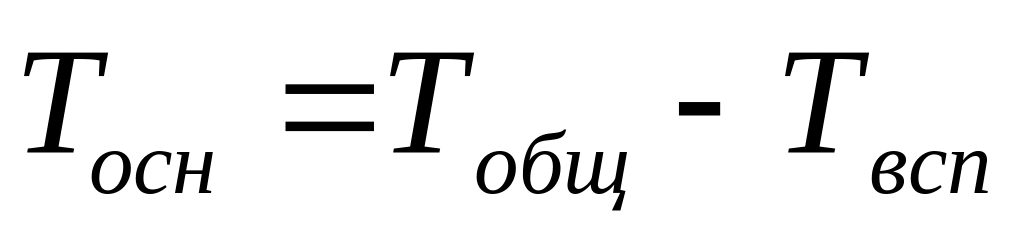

(3)

(4)

На основании технологической карты определяется структура производственного процесса, которая отражается в таблице 3.

Таблица 3 – Структура производственного процесса

Наименование операции

Трудоемкость,

нормо-час

Удельный вес трудоемкости операции, %

Проектно-конструкторские

Основные

Вспомогательные

Итого

100

Удельный вес каждого вида работ в общей трудоемкости определяется по формуле:

, (5)

где -трудоемкость i-го вида работ (проектных, основных, вспомогательных);

- общая трудоемкость проекта.
