2. Организация и производство работ скреперами.

Технология скреперных работ. Скреперами ведут разработку, транспортировку и послойную отсыпку грунта на месте укладки (рис. 1). При достаточной влажности фунтов и равномерном движении скреперов предпринимательство всей насыпаемой плошали можно получить и достаточно хорошее уплотнение грунта в насыпях.

В мелиоративном и гидротехническом строительстве скрепера применяют: для разработки грунта в выемках (каналы, котлованы, карьеры, резервы и т.д.); для устройства насыпных земляных сооружений (земляные плотины, участки каналов в дамбах или целиком в насыпях, дамбы обвалований); для вскрышных работ и работ, связанных с подготовкой оснований сооружений (снятие растительного грунта, вскрыша карьеров строительных материалов, удаление непригодных грунтов с площадей оснований плотин); для планировочных работ на орошаемых участках, на строительных площадках.

Наибольшее применение; скреперы находят на строительстве широких каналов при глубине выемки 4...5 м. а также на строительстве земляных плотин и других сооружений из насыпного грунта (участки каналов в насыпи, защитные дамбы и т.д.), где ими выполняют почти весь комплекс строительных операций.

Набор грунта скреперами можно вести только на прямолинейных участках длиной, достаточной для размещения длины пути, набора и скреперного агрегата (рис 1, г). К моменту начала набора тягач и часть скрепера будут находиться уже на полосе набора грунта. После окончания набора тягач и часть скрепера выйдут за пределы участка, на котором срезался грунт.

Толщина слоя укладки грунта зависит от конструктивных особенностей скрепера и требований, предъявляемых технологией последующей обработан грунта (разравнивание, увлажнение, уплотнение).

Если грунт отсылают в качественную насыпь, то толщину слоя укладки назначают, исходя из технических возможностей средств уплотнения грунта. Толщина слоя укладки регулируется установкой на необходимой высоте ножа скрепера, выполняющего в данном случае роль разравнивателя.

Выбор скреперов для производства работ и схемы их движения. Принимая для производства работ скреперы, надо учитывать:

грунтовые условия - скреперы плохо работают на сухих и сыпучих и тяжелых глинистых грунтах; не могут быть использованы в грунтах с крупными каменистыми включениями, при наличии пней, крупных корней;

влажность грунтов - на влажных и липких грунтах коэффициент наполнения снижается; при наличии грунтовых вод скреперы применять нельзя;

дальность перемещения грунта;

уклоны пути по местности и выездов из выемки на насыпь;

размеры выемки и насыпи — скрепер должен иметь ширину режущей кромки не более ширины разрабатываемой выемки по дну и свободно размещать по ширине насыпи (с запасом не менее 0,5 м с каждой стороны);

достаточность места для маневрирования скрепера в пределах выемки и на насыпи с учетом практического значения радиуса поворота;

общий объем работ и объем работ, приходящийся на один скрепер в условиях работы на рассматриваемом объекте;

Для небольших объемов земляных работ и для работ в стесненных условиях выгоднее применить скреперы с малой вместимостью ковша, исхода из условия свободного маневрирования ими.

Для больших сосредоточенных объемов работ на одном объекте выгоднее применять скреперы с большой вместимостью ковша.

При больших дальностях возки выгоднее применять быстроходные самоходные скреперы. Разработка грунта в выемке возможна двумя способами - продольным и поперечным. Последний применяют при ширине выемки, достаточной для набора грунта.

При строительстве земляных сооружений большой протяженности (каналы, дамбы, дороги) рабочие передвижения скреперов возможны по одной из следующих схем: по кольцевой, по восьмерке, по змейке (рис. 2).

При движении по кольцевой схеме скрепером обычно отсыпается грунт на том же по длине участке выемки, на котором ведется его разработка.

В зависимости от расстояния между осями выемки и насыпи могут быть различные случаи средних положений путей набора и различные очертания путей перемещения на поворотах (рис. 2. а. 6, в. г}.

Протяженные выемки и насыпи небольшой ширины целесообразно выполнять при движении скреперов по восьмерке или змейке. При этом уменьшается крутизна поворотов в груженом состоянии, и повороты выполняются попеременно в разные сторон, а не все время в одну, как при движении по кольцевой схеме. Последнее обстоятельство важно для более равномерной нагрузки и износа ходовых устройств тягача.

При разработке скреперами котлованов или карьеров грунта для насыпных плотин пути перемещения прокладывают из условия наименьшей дальности возки и с наиболее благоприятными уклонами.

Если полная высота подъема из выемки или на насыпь невелика, то скреперные агрегаты свободно могут преодолевать эти подъемы без специальных въездов. Следует избегать движения скреперных агрегатов по неуплотненным откосам свежее отсыпанных насыпей, на которых происходит зарывание в фунт гусениц и колес тягача и скрепера.

П ри значительной равности отметок мест разработки и отсыпки грунта, а также по мере увеличения глубины выемки и высоты насыпи для скреперных агрегатов приходится устраивать специальные въезды, для которых определяются предельные значения уклонов. Уклоны также определяются для подъемов и спусков скреперных агрегатов. С откосами выемки или насыпи выезды могут сопрягаться под прямым углом к бровкам или располагаться вдоль откоса (рис.3).

Последние требует выполнения меньших объемов дополнительных работ. Число выездов и частота их размещения существенно влияют на объем дополнительных работ. При строительстве протяжных объектов (каналов, дамб, дорог) въезды и съезды размещают на расстояниях, кратных длине набора.

Основным показателем при выборе той или мной схемы движения скреперов служит средняя дальность возки (чем она меньше, тем лучше схема). За среднюю дальность возки грунта принимают длину, равную половине всего пути.

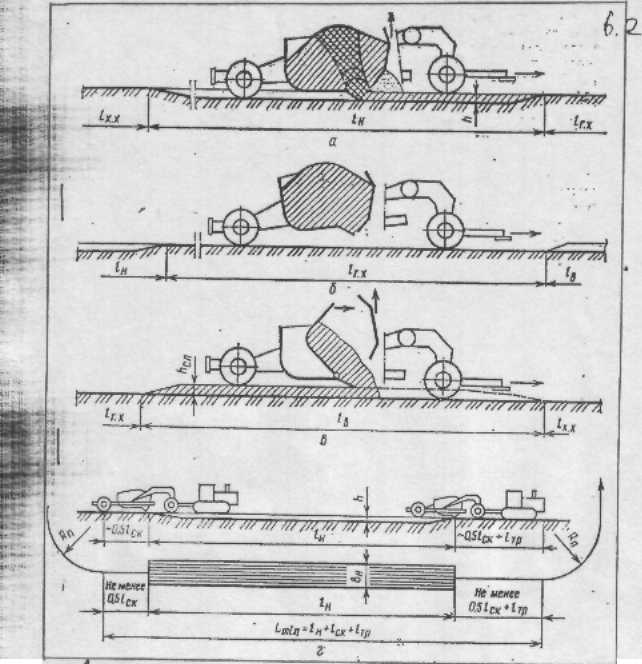

Рис. 1. Рабочий процесс скрепера:

а- положение ковша во время набора грунта; б- транспортировка грунта;

в- выгрузка грунта; г- схема к определению минимальной длинны прямого

участка пути, необходимого для набора грунта.

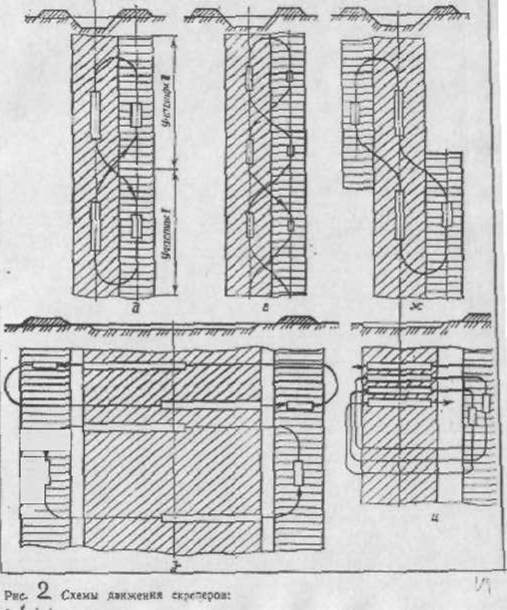

Рис. 2. Схема движения скреперов.

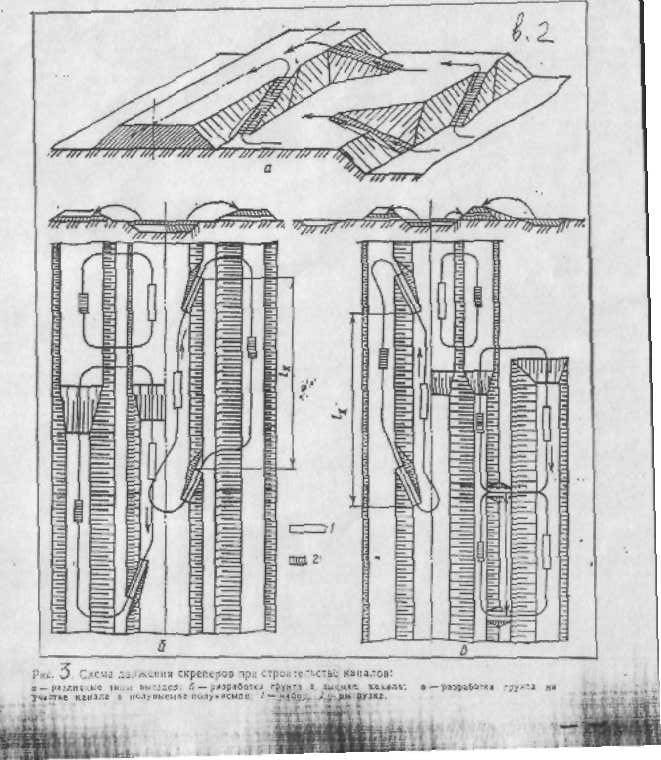

Рис.3. Схема движения скреперов при строительстве каналов:

а- различные типы выездов; б- разработка грунта в выемке канала; в- разработка грунта на участке канала в полувыемке–полунасыпи; 1- набор; 2-выгрузка;
