- •6.1Технолог-ские параметры стр. Произ-ва.
- •6.2 Пространственные параметры стр. Пр-ва.
- •6.3Времен-е параметры стр. Пр-ва.
- •I. Общие параметры времени.
- •II. Параметры времени строительных потоков. Рис
- •7.1 Назначение и роль календ. План-я. Критерий оптимальности.
- •7.2Виды кал. Пл. В сп, виды тех-ких моделей.
- •7.3Общая задача кп. Классификация и методы реш-я задач кп.
- •Исходные данные; условия строительства; ограничения, нормативная (заданная) продолжительность строительства;
- •8.1Порядок разработки сетевых графиков. Сетевые графики в составе пос, ппр (кусг, ксг).
- •8.2Комбинированная (типовая) отм стр - ва объекта. Формирование структуры работ.
- •8.3 Орган-технологическая послед-сть работ; классиф-ция видов связей между строит-но-монт-ми работами.
- •8.4 Этапы строительства и основн. Методы организации р-т при возведении жилых и гражд. Зданий. Укрупненные см.
- •8.5.Матричная техн-кая модель посл-сти работ и видов связей; осм возведения объекта.
- •8.6.Организ-ные характ-ки работ отм возвед. Объекта; выделение «напряженных» работ. Оценка струк-ры и последовательности работ.
- •9.1.Опред-ние основ-х гран-ных парам-ов стр-го произ-ства при календар. План-нии строит-ва объекта.
- •9.2. Определение плановых параметров стр-го произ-ва при календар. Планир-нии; их оценка и оптимизация.
- •9.5. Построение, расчет и оптимизация
- •10.1 Построение календ-го плана (сетевого графика) производства работ в масштабе времени; особенности изображения увязки работ.
- •10.2.Схемы маршрутов движения бригад на строительстве объектов жилищно-гражданского назначения.
- •10.3. Постр-ние и оптим-ция гра-ов потреб-сти в ресурсах; оценка интенсив-сти и равном-сти потребления ресурсов типа мощности.
- •10.4. Технико-эконом. Показатели календарного плана строит-ва объекта. Общ. Показатели.
- •11.1 Методы организации строительства промыш-х зданий Укруп-ые см. Понятие монтажного участка и производственного передела. Компл-но – блочный метод.
- •12.1.Назн-ние и виды сгп. Общие принципы проектирования. Общеплощадочный сгп.
- •3 Выявление зон влияния
- •4 Введение ограничений при совместной работе неск. Машин или в стесненных условиях.
- •12.4.Проектир-ние и организация приобъект. Складов.
- •12.5.Временые здания на стройплощадке.
- •12.7Времен. Водоснаб-ние стр-ой площадке.
- •12.8.Времен. Эл/снабжение стр. Площадки.
- •1)Выявление потребителей и расчет эл/нагр-к.
- •13.1. Понятие о мтб; её состав;
- •14.1 Сущность осн-х понятий науки упр-я. Закономерности и принципы упр-я в ст-ве.
- •14.2 Понятие проекта: жизненный цикл
- •14.4Функции и методы упрвления. Спец-ые функции и задачи упр-я предп-ем.
- •14.3 Общие принципы структ-ой орг-ции.
- •15.1. Назначение оперативного планирования строительного производства. Виды и содержание оперативных планов; порядок разработки, утверждения и контроля.
- •15.2. Оперативное планирование и управление строительством на основе сетевых графиков (спу).
- •15.3. Диспетчерское управление в строительстве; понятие диспетчеризации; состав ее системы; права и обязанности диспетчеров; технические средства.
- •16.1. Система управления качеством в строительстве; виды контроля качества. Контроль в строительно-монтажных организациях.
- •16.2 Организация приемки в эксплуатации строительных объектов. Порядок и правила приемки. Рабочие комиссии и госприемочные комиссии.
7.2Виды кал. Пл. В сп, виды тех-ких моделей.
В строительстве разрабатываются :
1.КП в составе ПОС на стадии общей организационно-технической подготовки
-КП строит-ва или комплекс. укруп. сет график (КУСГ);
-КП на подготовительный период.
2.КП в составе ПОР на стадии подготовки к стр-ву объектов производств. программы
-Сводный КП строительства объектов произв. программы.
3.КП в составе ППР на стадии подготовки к стр-ву объекта:
-КП произ-ва работ по объек.
-Календар. гр в составе ТК;
4.КП в составе ППР на стадии подготовки к произв-ву СМР:
-КП производства работ по этапам стр-ва объекта.
На основе КП или совместно с ними разрабатываются графики потребности в ресурсах, поэт. их наз-т сопут-щими док-тами КП.
Понятие КП и кал.гр. не одно и тоже, т.к. КП кроме гр. включает табл. часть, параметры раб., исполнителей и времени.
Для проектирования и отображения КП приним. разл. техн. модели:
1)Линйные модели или схемы Ганта;
2)Циклограммы Будникова;
3)Сетев. модели различ типов и видов;
4)Матричные модели;
5)Комбинированные или смешанные модели.
7.3Общая задача кп. Классификация и методы реш-я задач кп.
Общая зад. обычно формулируется:
1).Заданы перечень объектов (планир период), состав и структура работ, их взаимоувязка и параметры.
2).Известно: перечень и кол-во ресур. типа мощности на кажд. орезок времени план. периода, их производ-ти, выработка, пределы их кол-ва на объектах 3).Установлен критерий оптимальности. 4).Установлны ограничения 5).Треб-ся разраб. КП, удовлетв-щий усл-м этой задачи.
1.m; N; n; Vi ;Vij ;Qiрн ; Qiмн (что надо строить);
2.Riтр (t); Mi(t);Rimin; Rimax ; Mimax ;Пэi; Bi(t) (кто строит);
3.∑tij-→0 или др. (условие оптималь-ти);
4.Трбпл.≤Тобзад (ограничение) или др.
5.КП -?
Задачи КП разделяются на след. типы задач:
1.Временые, реш. на временных моделях, при этом осн. парам-ми счит. сроки произ-ва работ без учета потреб. в ресурсах и их оптимиз. и ограничений. в рез.получ.расписание работ, установления очередности стр-ва, дв-ие транспорта
2.Ресурсные, обычно ставятся в реал. усл. стр-ва., необх. учит-ь ограничения на различные виды ресурсов. Решают в основном на врем. моделях. они подразд. на 2 гр.:
1.задачи учета потребности в рес-х; реш. на основе состав. линейного КП
2.задача рацион-го испол-ния рес-в ,имеют наибольшее значение в теории и практике. Это наиболее сложная, как правило многоэтапная и многокритериальная. Эта задача решается одновременно с построением КП.
3.стоимостные - реш. на моделях с учетом стоим-и (приб., з/п, см.ст-ть.).
Методы решения задач КП:
1.точные матем. методы – чаще прим. для реш. врем задач (перевозка грузов, оптим. очередн. фронтов).
2.приближенные м-ды – основные м-ды решения.
Поиск абсол оптим-го вар-та бессмысленен, невозможен, поэтому используют оптимизационные алгоритмы:
-КолибровкА: НИИСП, НИИАСС (авт.: Садовский, Меренист);
-Сглаживание (авт.:Авдеев Ю.А.);
В теч длит времени методики КП совершенструются в различ напр: 1.Рационализация и автоматизация подг-ки исходн. данных . 2.Применение типовых технол. моделей, типовых сетевых моделей, эталонов ППР, методич примеров ПОС. 3. Автоматизация процессов КП
7.4Порядок и особенности разработки оптимизированного КП стр-ва объекта (в составе ППР).

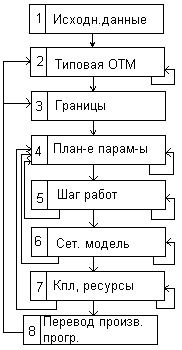

Рек-ся следующий общий порядок разработки ОКП:
1.Сбор исходных данных, разделение объктов стр. прогр. по типам и видам.
2.Разработка типовой комбинирован. ОТМ (разные для разных видов объектов).
3.Установлен-е хнормативных параметров работ модели и определение гранич знач параметров исполнителей, фронта и времени
4.Выбор, расчет и опти-ция планов.знач-й параметров.
5.Расчет и опти-ция совмещений и шага работ.
6.Расчет, построен-е и оптимизация полной сетевой модели стр-ва объекта.
7.Построение и оптимизация КП произ-ва работ и графиков потреб-тей в рес-ах
8. Перебор объектов программы
На многих этапах (2,4-7) возможна разработка вариантов орган-ции работ с выбором наилучшего с помощью критерия оптимальности с учетом ограничений. На следующем этапе на основе выбранного варианта вновь раз-ся разл. вар-ты с выбором лучшего. Это приводит к поиску оптимизир. КП без перебора всех возм. вариантов.
Этот способ ускоряет К пл-е, позволяет найти оптимизир. решения, но несколько удаляет от самого лучшего варианта.
Т=>Т+1 под типом объектов здесь понимается совокупность однород. зд.-ий, единых по назнач. и основн. констр. решению, возвод. общим генподрядчиком.
Виды объектов отлич от их размерами (этажность. площадь, число секций).
На практике схема м. уточн-ся, упрощаться. Это зависит от поставленной задачи, исх дан, квалификации рабочих. Схема м.упрощ-ся при наличии типовых моделей, при предварит расчете графика напр работ
7.5 Производственный анализ объекта:
