1.8. Проектирование работ выполняемых после «окна».

Исходя из требований безопасности движения поездов к концу рабочего дня на ремонтируемом участке должна быть установлена скорость движения поездов не более 100 км/ч.

После «окна» 1-ые два поезда пропускают со скоростью 25 км/ч, следующие два-три поезда со скоростью 60 км/ч.

В связи с эти после окна до конца рабочего дня производятся следующие работы:

1. выправка пути в местах отступлений по уровню, после обкатки поездами, с подбивкой шпал ЭШП;

2. выправка пути в плане – рихтовка;

3. оправка балластной призмы;

4. подтягивание гаек ослабевших стыковых болтов.

Время на проведение работ после «окна» определяется следующим образом:

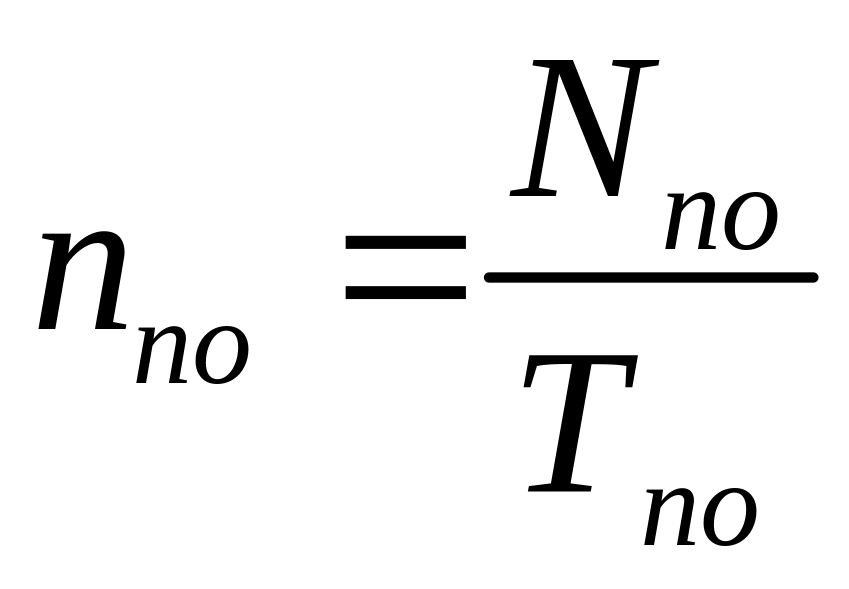

(1.23.)

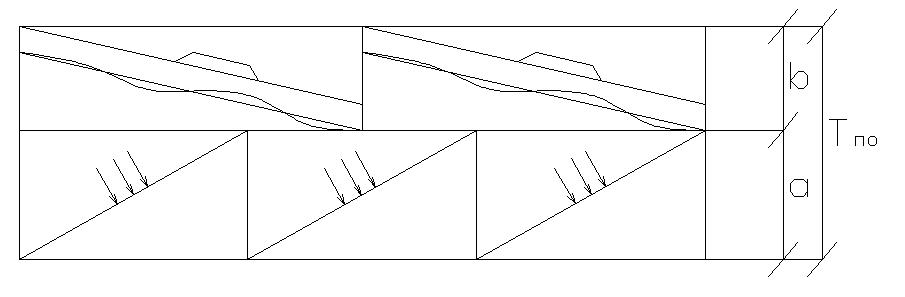

Рис. 1.5. Схема работ, выполняемых после «окна».

Определим количество монтеров пути работающих после «окна»:

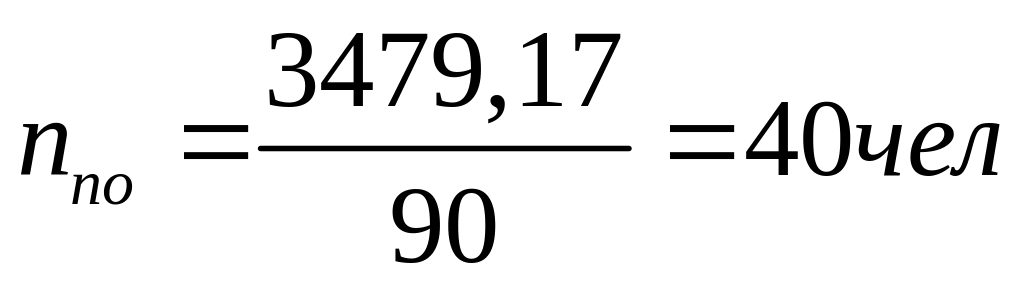

(1.24.)

где Nпо – трудозатраты после «окна», Nпо = 3479,17 чел.мин

Определим продолжительность выправки:

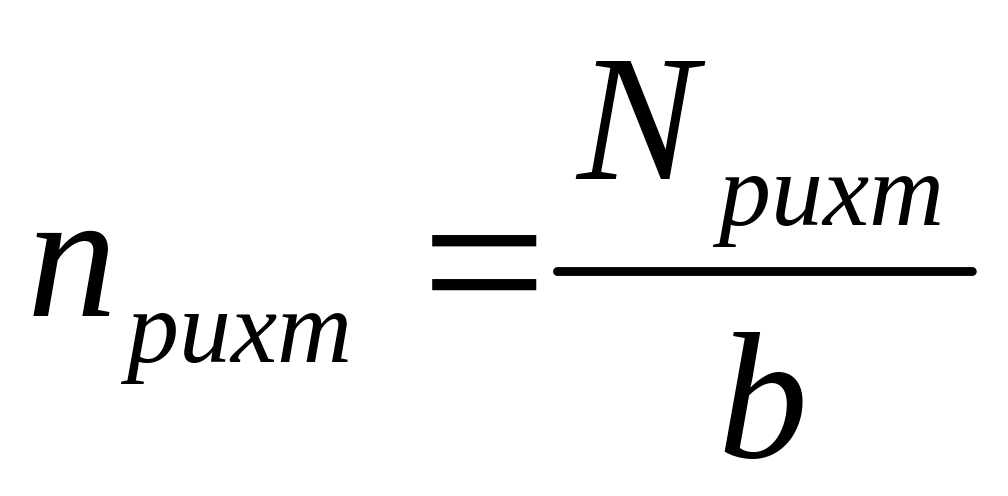

(1.25.)

где Nвыпр – трудозатраты на выправку пути, Nвыпр = 3059,15 чел.мин.

Определим продолжительность рихтовки пути, оправки балластной призмы, подтягивания гаек клеммных болтов:

(1.26.)

Определим количество монтеров пути занятых на рихтовке:

(1.27.)

где Nрихт – трудозатраты на рихтовку пути, Nрихт = 155,69 чел.мин

Определим количество монтеров пути занятых на отделке балластной призмы и подтягивании гаек ослабевших клеммных болтов:

(1.28.)

где Nобл – трудозатраты на отделку балластной призмы,

Nобл = 208,69 чел.мин.

Nпгб – трудозатраты на подтягивание гаек клеммных болтов,

Nпгб = 55,64 чел.мин

1.9. Проектирование подготовительных и отделочных работ.

Подготовительные работы выполняются за сутки до «окна» и их продолжительность составляет один рабочий день. Тогда количество монтеров пути занятых на подготовительных работах определяется следующим образом:

(1.29.)

где Nпподг – сумма затрат на подготовительные работы,

Nпподг = 112514чел.мин

Отделочные работы выполняются на следующий день после «окна» с продолжительностью в несколько дней:

(1.30.)

где Nотд – сумма затрат на отделочные работы, Nотд = 40829,02 чел.мин

1.10. Формирование бригад занятых в цикле капитального ремонта пути.

Для выполнения работ в «окно» и после «окна» формируются бригады в составе 10-20 монтеров пути на основании ведомости затрат труда, по техническим нормам и графика производства работ в «окно» и после «окна».

1.10.1 Составление ведомости затрат труда работы бригад.

В данном курсовом проекте принимаем следующие бригады:

Таблица 1.6.

Номера бригад

Численный состав бригады, чел.

Бригада №1

Бригада №2

Бригада №3

Бригада №4

20

15

15

20

Всего

70

После распределения монтеров пути по бригадам, определим резерв рабочей силы по каждой бригаде:

Таблица 1.7.

бригады и состав

Наименование работы

Кол-во м/п на операцию,чел

Время работы бригады в «окно», мин

Время работы бригады после «окна», мин

Затраты труда, чел.мин

Резерв рабочей силы, чел.день

1

2

3

4

5

6

7

1-20

1. Разболчивание стыков со снятием накладок в уравнительных пролетах. Резка рельсовых плетей на рельсы длиной 25,5 м автогеном

6

267

1602

20-8954/480=1,15

2. Подготовка места для зарядки машины ВПО-3000

10

42

420

3. Установка нормальных стыковых зазоров рычажными приборами. Постановка накладок и сболчивание стыков ЭГК.

14

290

4060

4. Выправка пути с подбивкой шпал ЭШП в местах зарядки, разрядки и препятствий для работы машины ВПО-3000

8

11

88

5. Планировка балластной призмы

6

4

80

25

480

100

6. Очистка кюветов

12

35

420

7. Выправка пути в местах отступлений по уровню после обкатки поездами с подбивкой шпал ЭШП

20

76

1520

8. Засыпка шпальных ящиков внутрь колеи. Подтягивание гаек ослабевших стыковых болтов

10

14

140

9. Рихтовка пути

6

14

84

10. Планировка балластной призмы.

4

10

40

Итого

8954

1,35

2-15

1. Разборка пути путеукладчиком УК-25/9-18

15

290

4350

15-6858/480=0,71

2. Оборудование изолирующих стыков.

4

62

248

3. Планировка балластной призмы

13

70

910

4. Выправка пути в местах отступлений по уровню после обкатки поездами с подбивкой шпал ЭШП

10

76

760

5. Засыпка шпальных ящиков внутрь колеи. Подтягивание гаек ослабевших стыковых болтов

10

14

140

6. Работа на производственной базе

5

90

450

Итого

6858

0,71

3-15

1. Укладка рельсо-шпальной решетки с инвентарными рельсами путеукладчиком УК-25/9-18

15

290

4350

15-6479/480=0,57

2. Окраска путевых знаков.

15

53

795

3. Выправка пути в местах отступлений по уровню после обкатки поездами с подбивкой шпал ЭШП

10

76

760

4. Рихтовка пути

6

14

84

5. Планировка балластной призмы

4

10

40

6. Работа на производственной базе.

5

90

450

Итого

6479

1,5

4-20

1. Рихтовка пути с постановкой на ось гидравлическими приборами

Поправка шпал по меткам.

14

290

4060

20-8586/480=2,11

2. Выгрузка щебня из ХДВ

2

106

212

3. Заготовка и укладка рельсовых рубок.

4

50

200

4. Выправка пути с подбивкой шпал ЭШП в местах зарядки и разрядки и препятствий для работы машины ВПО-3000

14

11

154

5. Планировка балластной призмы

14

4

35

50

490

200

6. Очистка кюветов

2

4

225

255

450

1020

7. Работа на производственной базе

20

90

1800

Итого

8586

2,11

Итого по всем бригадам

30877

5,67

Обобщенная ведомость затрат труда.

Таблица 1.8.

бригады

Состав бригады

Резерв рабочей силы

Фактические затраты труда

1

20

1,35

18,65

2

15

0,71

14,29

3

15

1,5

13,5

4

20

2,11

17,89

Итого

64,33
