9. Структура технологического проектирования.

Проектирование объектов капитального строительства является сложным видом производственной деятельности, которая реализуется через сеть разнообразных процессов, осуществляемых в проектной организации. Процессы охватывают организацию и управление проектным производством, маркетинг и изучение рынка, разработку проектной продукции, управление персоналом, информационное обеспечение, материально-техническое снабжение и другие виды работ. В целях обеспечения эффективности проектного производства должны быть определены все производственные и вспомогательные процессы, оказывающие влияние на качество разрабатываемой проектной продукции и оказываемых услуг. Должен быть также установлен документированный порядок выполнения соответствующих процессов в данной проектной организации.

К основополагающим элементам технологии проектирования следует отнести методы и средства проведения работ.Технологические подходы к проектному производству в целях обеспечения его эффективности и качества выпускаемойпродукции развиваются в рамках методического обеспечения технологии проектирования: Практическим механизмом дляреализации методических установок по организации и оптимизации технологических процессов проектирования, эффективномуиспользованию методов и средств проектирования служит система организационно-методической документации (нормативнаябаза) по технологии проектирования в проектных организациях (см. разд. 3). Материалы настоящего Руководства следуетрассматривать в качестве единых для всех проектных организаций положений по методическому обеспечению технологиипроектирования, а также в качестве типового технологического регламента по выполнению основных видов проектнойдеятельности.

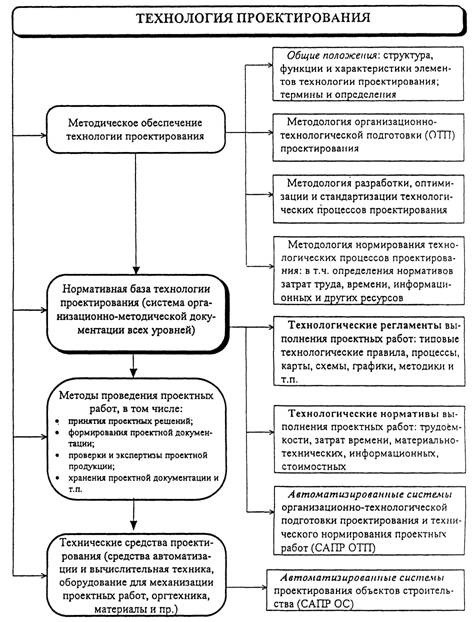

Общая структура технологического обеспечения проектирования,  представленной в качестве системообразующей основыпроектного производства, приведена на рис. 1.

Рис. 1. Структурно-функциональная схема системы технологического обеспечения проектирования

10. Развитие строительных процессов в пространстве и времени.

Оптимальное решение строительного процесса – это нахождение наилучших из всех возможных сочетаний параметров и вариантов процесса. Для этого производятся необходимые расчеты, составляют спецификации и калькуляции, выполняют чертежи, схемы, графики, делают необходимые описания.

Для ритмичного и непрерывного осуществления всех технологических задач строительный процесс в период функционирования должен быть организован в пространстве и времени.

Организация строительного процесса в пространстве обеспечивается разделением объемного пространства возводимых зданий и сооружений на участки (часть здания и сооружения, в пределах которых существуют одинаковые производственные условия.

Строительные потоки различают по структуре и виду прдукции, по характеру ритмичности, продолжительности строительства. В зависимости от структуры и вида продукции потоки бывают частные, специализированные, объектные и комплексные.

По характеру ритмичности различают ритмичные и неритмичные потоки.

Для ритмичного и непрерывного осуществления всех видов технологических задач строительный процесс в период функционирования должен быть организован в пространстве и времени.

Организация строительного процесса в пространстве обеспечивается разделением объемного пространства возводимых зданий и сооружений на участки и захватки, на которых бригады или звенья рабочих в необходимой технологической последовательности выполняют все операции.

Участками называют части здания или сооружения, в пределах которых существуют определяемые производственные условия, дающие возможность применять одинаковые методы работ, т.е. использовать одни и те же процессы.

Захватками называют части здания или сооружения, в пределах которых повторяются одинаковые комплексы строительных процессов, выполняемые каждый в отдельности в определенное и равномерное время.

Число захваток m на участке равно отношению общего фронта работ ФР к фронту работ на захватке ФЗ.

                                                                  (1)

Фронт работ на захватке должен быть достаточным для одновременной расстановки всей бригады.

,                                                                (2)

где Н – число исполнителей в бригаде; Фч – фронт работ на одного человека (делянка); Ч – число рабочих.

Строительные процессы на захватках и участках во времени можно осуществлять последовательно, параллельно или поточно (последовательно-параллельно) (рис. 1).

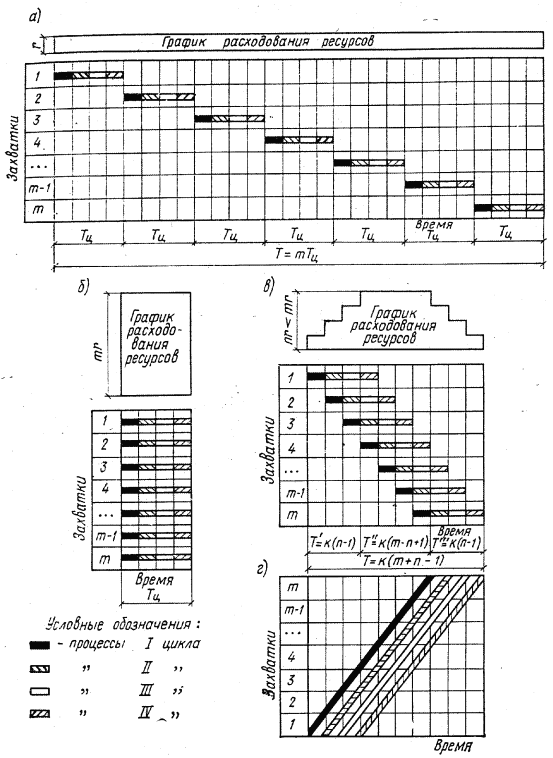

Рис. 1. Характеристики выполнения процессов по времени различными методами: а) последовательным; б) параллельным; в) поточным с изображением развития потока в виде линейного календарного графика; г) то же, с изображением в виде циклограммы

При последовательном методе все технологические циклы ведут сначала на первой захватке, затем на второй, третьей и т. д. (рис. 1, а). Продолжительность строительства при этом будет максимальной

,                                                              (3)

где Тц  длительность всех технологических циклов, выполняемых на одной захватке; интенсивность расхода ресурсов r – минимальной.

,                                                                    (4)

где – общие затраты ресурсов на осуществление всех технологических циклов на захватках.

При параллельном методе все технологические циклы осуществляют одновременно на всех захватках (рис. 1, б), что требует бульшей концентрации ресурсов (mr). При этом общая продолжительность строительства существенно сокращается (Т=Тц ).

При поточном методе (рис.1, в) каждый технологический цикл выполняют вначале на первой захватке, затем на второй, третьей и т.д. Это позволяет последовательно проводить однородные циклы и параллельно-разнородные. Поточный метод сочетает в себе положительные качества последовательного и параллельного методов – рациональное потребление ресурсов и относительно короткие сроки строительства.

.                                                               (5)

Для создания строительного потока необходимо общий производственный процесс разделить на составляющие циклы (процессы и работы), распределить их между исполнителями, создать производственный ритм, совместить по времени выполнения составляющих процессов.

В поточном методе различают:

цикл – производственные процессы, происходящие в течение определенного времени. По окончании цикла получают готовую продукцию или полуфабрикат;

ритм потока К – продолжительность цикла на одной захватке или модуль цикличности;

шаг потока Ко – интервал времени между началом работ, выполняемых на заданной захватке, и началом работ на этой же захватке следующей бригады;

частный поток – последовательное выполнение одного процесса на различных захватках (участках);

специализированный поток – совокупность частных потоков, объединенных общей продукцией в виде элементов или частей сооружения;

объектный поток – совокупность специализированных потоков, продукцией которых является законченный объект.

По характеру ритмичности строительные процессы подразделяются на:

ритмичные – с одинаковой или кратной продолжительностью цикла на захватке;

неритмичные – с различной продолжительностью циклов на захватке.

При ритмичном потоке с К = Ко продолжительность частного потока Т выражается зависимостью

                                                                    (6)

и является основной его закономерностью.

Закономерность специализированного строительного потока имеет следующий вид:

                                                               (7)

где n – число технологических циклов, выполняемых на каждой захватке.

В развитии строительного потока фиксируется три периода: развитие потока Т1, установившийся поток Т2 и свертывание потока Т3 (рис. 1, в). Обычно продолжительность периода развертывания и свертывания потока одинакова:

                                                           (8)

Период установившегося потока:

                     (9)

требованиям отвечает только установившийся поток поточного производства; неустановившийся поток нецелесообразен, и применение его должно быть ограничено. Поэтому при назначении числа захваток следует учитывать, что минимальное их число должно быть  , так как в этом случае сохраняется установившаяся форма потока.

Опыт строительства свидетельствует о высокой эффективности поточного метода производства работ, ускоряющего строительство, способствующего росту производительности труда и приводящего к снижению стоимости строительства на 6 – 12%.

В технологическом проектировании развитие строительных процессов во времени может быть представлено в виде линейных календарных графиков (рис.1, в) или циклограмм (рис.1, г).
