Задача № 1
Всего на i-ый объем работ 2000 чел. час. Договорная заработная плата с заказчиком составляет 8000 руб. В месяце 190 рабочих часа. Накладные расходы составляют 18 %. Коэффициент инфляции 1,07.
Определить причитающуюся заработную плату по следующим вариантам.
Показатели |
Варианты |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
Трудозатраты на i-ый объем работ |
|
|
|
|
|
|
|
|
|
|
Договорная зарплата с заказчиком |
|
|
|
|
|
|
|
|
|
|
Число рабочих дней |
|
|
|
|
|
|
|
|
|
|
Накладные расходы, % |
14,2 |
18 |
15,5 |
16,3 |
17,2 |
19,0 |
17,4 |
14,5 |
18,5 |
16,5 |
Коэффициент инфляции |
1,02 |
1,04 |
1,06 |
1,033 |
1,05 |
1,06 |
1,02 |
1,033 |
1,06 |
1,04 |
Задача № 2

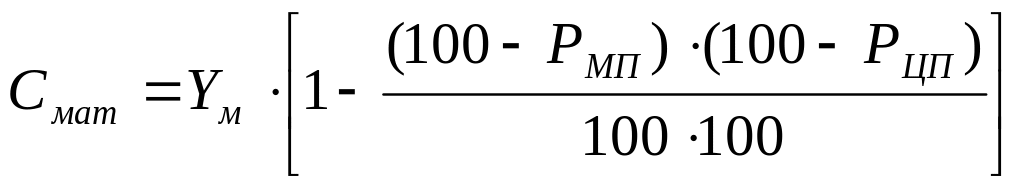

Общее снижение себестоимости в результате уменьшения затрат на все материалы определяется как сумма соответствующих величин по отдельным видам материалов.
Показатели |
Варианты |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
|
1. Снижение расхода материала (бетона, кирпича, цемента) в планируемом году |
|
|
|
|
|
|
|
2. Снижение планово-расчетной цены |
|
|
|
|
|
|
|
3. Удельный вес затрат в сметной стоимости строительно-монтажные работы, % |
30 |
35 |
32 |
33 |
34 |
37 |
38 |
- расход материалов
на единицу продукции в планируемом
году, %;
-
планово-расчетная цена, %
- удельный вес
затрат в сметной стоимости
строительно-монтажные работы, %.
Задача № 3
Величина накладных расходов зависит: от трудоемкости строительно-монтажных работ (60 коп. на 1 чел.-дн.), от основной заработной платы рабочих (15 % основной заработной платы) и от продолжительности строительства (условно-постоянная часть накладных расходов принимается равной 50 % для общестроительных и 30 % для специализированных организаций).
Показатели |
Варианты |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
|
1. Сметная стоимость строительно-монтажных работ тыс. руб. |
|
|
|
|
|
|
|
2. Норма накладных расходов, % |
14,2 |
16,2 |
17,2 |
18,2 |
16,3 |
14,5 |
18,8 |
3. Снижение трудоемкости тыс. чел.-час. |
2,0 |
1,8 |
1,9 |
1,7 |
1,6 |
1,85 |
1,9 |
4. Экономия по основной зарплате, тыс. руб. |
10,0 |
18 |
11 |
12 |
13 |
14 |
15 |
5. сокращение сроков строительства, мес. от норм. (1 год). |
2 |
1,5 |
0,5 |
0,7 |
0,8 |
0,9 |
0,6 |
Т – трудоемкость работ;
ЗП – заработная плата;
Нр – норма накладных расходов.
