6.3. Планирование незавершенного производства.

Составной частью плана материально-технического обеспечения является определение потребности предприятия в материальных ресурсах на образование производственных запасов, размер которых должен быть минимальным.

Запасы – это какие-либо ресурсы предприятия, которые предназначены для использования, но временно не используются.

Запасы – это материальные активы, которые:

· удерживаются для дальнейшей продажи;

· находятся в процессе производства с целью дальнейшей продажи продукта производства;

· удерживаются для потребления во время производства продукции.

В хозяйственной деятельности запасы делят на:

· сырье, основные и вспомогательные материалы, комплектующие изделия и др. материальные ценности, предназначенные для производства продукции, выполнения работ, предоставления услуг, обслуживания производства и административных потребностей;

· НЗП в виде недообработанных деталей, узлов, изделий и незаконченных технологических процессов;

· готовую продукцию, изготовленную на предприятии и предназначенную для продажи и соответствующую техническим и качественным характеристикам, предусмотренным договором или другим нормативно-правовым актом;

· товары в виде материальных ценностей, которые приобретены (получены) и удерживаются предприятием с целью дальнейшей продажи;

· малоценные и быстроизнашивающиеся предметы, которые используются не больше года или нормального операционного цикла, если он больше года.

Состав запасов определяется их наименованием или однородными группами (видами).

На предприятиях существует несколько видов запасов: транспортный, сезонный, подготовительный, технологический, текущий (складской), резервный (страховой).

Производственные запасы рассчитывают в натуральных, условно-натуральных и стоимостных выражениях.

Текущий запас предназначен для беспрерывного обеспечения производства в период между двумя поставками материалов. Он является величиной переменной: достигает максимума в момент поступления партии материалов, постепенно уменьшается в следствие их использования и становится минимальным непосредственно перед очередным поступлением (формула 6.10).

Тзmax = Всреднесут * tн , (6.10)

где Всреднесут - среднесуточные затраты материалов в натуральном выражении;

tн - интервал между поступлением очередных партий материалов, дней.

Сезонный запас является разновидностью текущего запаса и создается, как правило, на зимний период или в случае, если поставки зависят от сезона.

Подготовительный запас необходим на время подготовки доставленных на предприятие материалов для производственного потребления. Он создается тогда, когда перед использованием материалы требуют спецподготовки, например, сушения, обработки, правки.

Технологический запас включает время на подготовительные операции с производственными запасами до возможного их использования в технологическом процессе.

Страховой запас гарантирует беспрерывность производства в случае отклонений от принятых интервалов поставок. Он определяется в границах до 50% от текущего запаса.

Транспортный запас определяется как разница между временем перевоза груза от поставщика к потребителям и временем оборота платежных документов.

Общая норма производственных запасов по видам материальных ресурсов в днях определяется по формуле:

НДНТРПТТЕКС, (6.11)

где НТР — транспортный запас (нахождение материалов в пути) определяется как разница между временем пробега груза от поставщика к потребителю и временем оборота платежных документов;

НП — подготовительный запас (приемка, разгрузка, складирование и анализ качества) определяется на основе расчетного или фактического времени за отчетный период;

НТ — технологический запас образуется в том случае, когда до начала производства требуется предварительная обработка материала;

НТЕК — текущий запас (пребывание материалов на складе) определяется умножением среднесуточной нормы потребления материала на плановый кратный интервал между двумя очередными поставками;

НС страховой запас (резерв на случай перебоев в снабжении и увеличения выпуска продукции) определяется по интервалу отставания поставок или по фактическим данным о поступлении материалов.

Нормативная величина незавершённого производства на конец планируемого периода Ннз.п. (массовое производство):

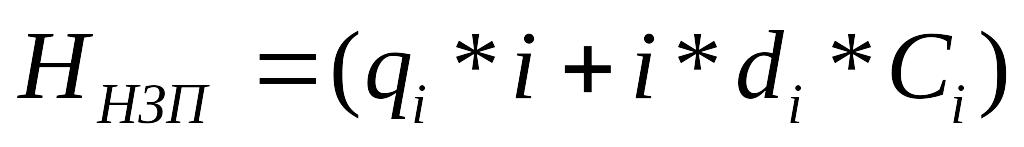

, (6.12)

где qi – количество рабочих мест, шт.;

i – количество одновременно обрабатываемых деталей, шт.;

i – количество деталей, находящихся между операций, шт.;

di – величина транспортной партии, шт.;

Сi – себестоимость изделия, руб.;

в серийном производстве

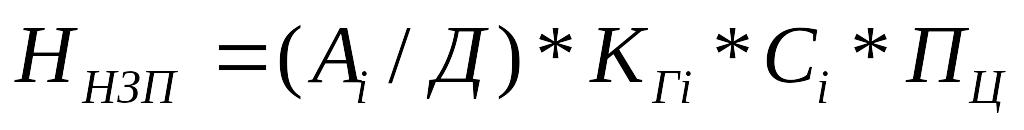

, (6.13)

где Д - количество дней в плановом периоде;

Сi – себестоимость изделия;

Пц – длительность производственного цикла изготовления i-го изделия;

Кгi – коэффициент готовности i-го изделия:

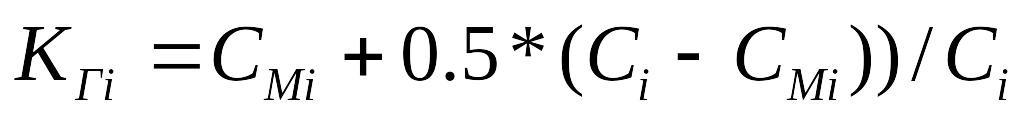

, (6.14)

где Смi – стоимость материальных затрат;

в единичном производстве

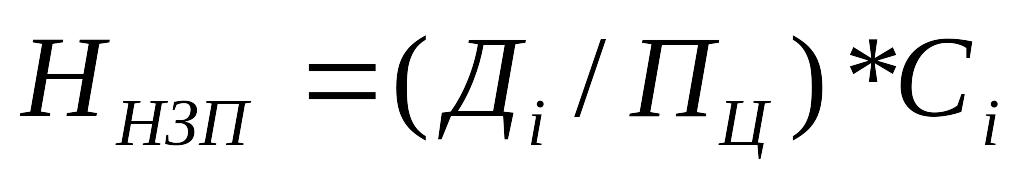

или , (6.15)

где Пг – % готовности изделия на начало или конец планового периода;

Дi – количество дней от дня запуска изделия в производство до начала или конца планового производства.
