7 Расчет прибыли дсу
7.1 Общие положения
В данном разделе необходимо произвести расчет плановой себестоимости, определить плановую прибыль и распределить эту прибыль.
В себестоимость строительных работ, выполняемых строительной организацией собственными силами, включаются затраты, связанные с использованием в процессе производства материалов, топлива, энергии, основных средств, трудовых ресурсов, а также других затрат. Затраты, в зависимости от способа их включения в себестоимость работ, подразделяются на прямые и косвенные (накладные).
Прямые затраты - расходы, связанные с производством строительных работ, которые можно прямо непосредственно включать в себестоимость работ по соответствующим объектам учета. Накладные расходы связаны с организацией и управлением производством строительных работ и относятся к деятельности строительной организации в целом.
В статью материалы включают затраты на используемые непосредственно при выполнении строительных работ материалы, строительные конструкции, детали, топливо, электроэнергию, пар, воду и другие виды материальных ресурсов. Указанные затраты определяются исходя из стоимости приобретения этих ресурсов, расходов на доставку до приобъектного склада и заготовительно-складских расходов.
7.2 Распределение прибыли
Чистая прибыль – прибыль, остающаяся в распоряжении предприятия после уплаты налогов.
В фонд потребления отправляются средства, зарезервированные на осуществление мероприятий по развитию социальной сферы и материальному поощрению работников предприятия, а также иных аналогичных мероприятий, не приводящих к образованию нового имущества предприятий.
В фонд накопления направляются средства, зарезервированные согласно учредительным документам на обеспечение производственного развития предприятия и иных аналогичных мероприятий по созданию нового имущества.

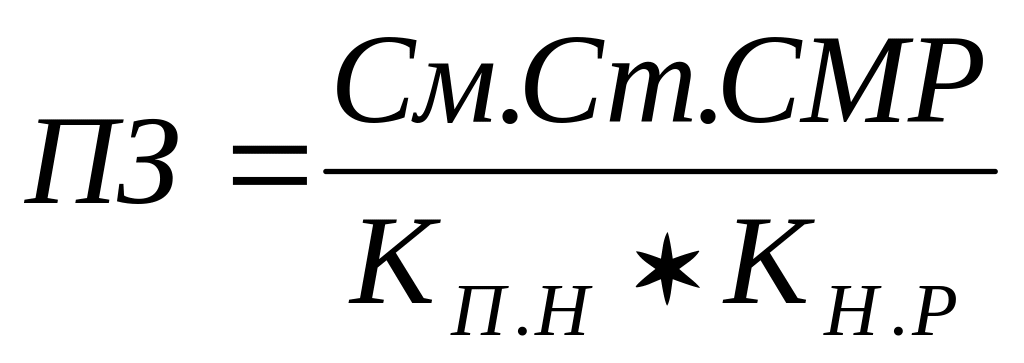

Прямые затраты можно определить по формуле:
(7.1)
где См.Ст. СМР – это сметная стоимость строительно-монтажных работ,
выполняемых собственными силами.
КП.Н – коэффициент плановых накоплений (1,15)
КН.Р. – коэффициент накладных расходов (1,08)
Расчет плановой себестоимость можно представить в форме таблицы 7.1.
Таблица 7.1-Расчет плановой себестоимости
Состав затрат |
Величина затрат в сметной себестоимости, тыс. руб. |
Снижение затрат по плану организационно-технических мероприятий, % |
Величина затрат по плановой себестоимости, тыс. руб. |
Материалы 85% ПЗ |
382848,67 |
2 |
375191,7 |
Основная заработная плата 5 % ПЗ |
22520,51 |
5 |
21394,49 |
Эксплуатация машин и механизмов 10 % ПЗ |
45041,02 |
6 |
42338,56 |
Накладные расходы 15 % ПЗ |
67561,53 |
3 |
65534,69 |
Итого |
|
|
504459,44 |

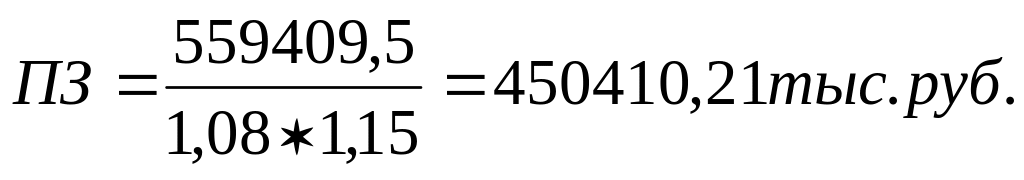

Плановая прибыль будет определяться по формуле:
(7.2)
где Пл. Себ. – плановая себестоимость, тыс. руб.
Пл. пр = 559409,5 – 504459,44= 54950,06 тыс. руб.
Распределение прибыли:
1 Прибыль плановая 54950,06 тыс. руб.
2 Налоги на прибыль 30 % 16485,02 тыс. руб.
3 Обслуживание кредитов 6089,6 тыс.руб.
4 Отчисления объединению 10 % 5495,0 тыс. руб.
5 Прибыль, остающаяся в организации 26880,44 тыс. руб.
в том числе:
а) на развитие производства 25 % 6720,11 тыс. руб
б) на прирост собственных оборотных средств 40 % 10752,18 тыс. руб.
в) на жилье и социально-культурные мероприятия 25 % 6720,11 тыс. руб.
г) на материальные поощрения 10 % 2688,04 тыс. руб.
Заключение
По результатам распределения прибыли можно сделать вывод, что предприятие работает с прибылью, достаточной для развития производства, прирост оборотных средств и на социально – культурные мероприятия.
В данной курсовой работе произведены все основные расчеты, позволяющие оценить качество работы производственного предприятия, дать экономическую оценку организации работ и рекомендовать предприятие к дальнейшему развитию его производственных мощностей.
Литература
1. СНиП 1.04.03-85 Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений. Госстрой СССР. М. Стройиздат, 1987. - 552 с.
2. СНиП 3.01.01 Организация строительного производства. М. Стройиздат, 1985. – 59 с.
3. СНиП 4-2-82 Приложение Т.4 Сборник элементных сметный норм на строительные конструкции и работы/Госстрой СССР. – М.: Стройиздат, 1984 – 280 с.
4. Планирование, организация и управление транспортным строительством. А.М. Коротеев, Т.А.Беляев, Г.Г.Бессмертный и др. Под ред. Коротеева А.М.: Транспорт,1989-286 с.
