- •Вопрос 1. Социальные и экономические системы в обществе. Их классификация.
- •Вопрос 2 Основные компоненты и функции политических систем. Типология политических систем.
- •3 Вопрос. Практическая значимость исследования соц-эк. И политических процессов.
- •Вопрос 4 Цели, задачи и содержание процесса исследования социально-экономических и политических процессов.
- •5. Сущность, принципы и характерные черты системного подхода.
- •6.Понятие и сущность системного анализа.
- •Вопрос 7 Место и роль системного анализа в решении социально-экономических и политических проблем
- •Вопрос 8. Понятие и внутренняя структура системы.
- •Вопрос 9 Закономерности функционирования систем и их свойства.
- •Вопрос 10 Классификация систем
- •12. Логическая основа системного анализа
- •Вопрос 13 Понятие цели и требования к ее формированию.
- •Вопрос 14 Критерии и их место при проведении системного анализа
- •Вопрос 15 Понятие и особенности методик системного анализа
- •Вопрос 16. Классификация Методов системного анализа.
- •17. Неформальные методы системного анализа.
- •18. Графические методы системного анализа.
- •Вопрос 19 Понятие и сущность экспертных методов
- •Вопрос 20 Индивидуальные методы экспертных оценок
- •Вопрос 21 методы Коллективной экспертизы
- •22. Социальное проектирование как метод исследования
- •23. Методы сбора социологической информации
- •Вопрос 24. Метод построения дерева взаимосвязей.
- •Вопрос 25. Правила и логика построения дерева взаимосвязей.
- •Вопрос 26. Объективные условия разработки и использования сетевых методов.
- •Вопрос 28. Преимущества сетевых методов планирования и управления.
- •Вопрос 29 Понятия и виды сетевых моделей планирования и управления
- •Вопрос 30 Правила построения сетевых моделей
- •Вопрос 31 Временные параметры элементов сетевого графика
- •Вопрос 32 Алгоритмы расчета временных параметров сетевого графика
- •Вопрос 33. Организация процессов разработки и использования сетевого планирования и управления.
- •1.Начальный план (цели) 2.Расчеты по плану (показатели) 3.Окончательный вариант плана
- •6.Новый вариант плана 5.Пересмотр плана 4.Анализ плана 8.Отчетные сведения о ходе работы 7.Внедрени плана 9.План выполнен
- •Вопрос 34 Моделирование как метод исследования. Принципы моделирования
- •Вопрос 35 Понятие и классификация моделей
- •Вопрос 36. Содержание процесса моделирования
- •Вопрос 37 Имитационное моделирование, его место в исследовании и управлении
- •41.Планирование процесса исследования. Состав стадий и этапов разработки и реализации исследования.
Вопрос 31 Временные параметры элементов сетевого графика
Кроме продолжительности, работа сетевого графика характеризуется следующими временными параметрами:

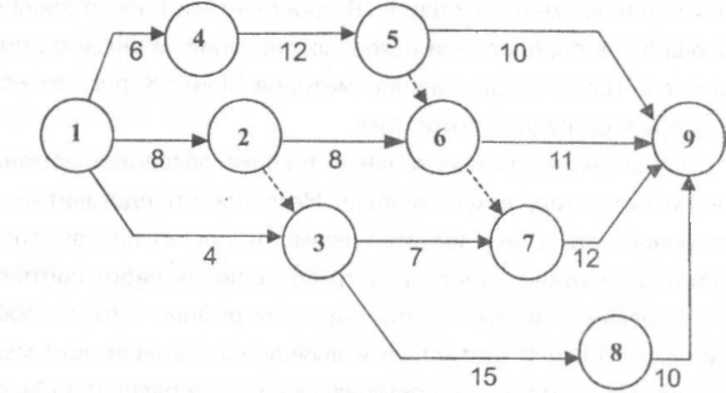

Рис. 17. Сетевой график
Раннее начало работы ТЧРН - самый ранний из возможных срок начала работы, определяется продолжительностью самого длинного пути от исходного (первого) события до начального события данной работы:
Tj/ н -max Цф Например, для работы 6-9 (рис. 6) раннее начало равно
tl.2+t2_4+t4-5+t5-6|
8+0+12+0=20
T,/H=maxL,.6^ tM+t4.5+t^ > max L,.6^ 6+12+0=18
4tM+t4.5+t«^ > max L,.«^ lti-2+t2.6 J I
8+8=16
<20
Раннее окончание работы Тц - самый ранний срок окончания
работы, определяется как сумма раннего начала и продолжительности
данной работы:
т р.о_т Р-Н..-!-
Например, для работы 6-9 раннее окончание равно: Тнр0 =20+11=31.
Позднее окончание работы TiJ*i0' - самый поздний срок окончания работы, при котором не увеличится общая продолжительность работ сетевого графика. Определяется как разность между продолжительностью критического пути и продолжительностью самого длинного пути от конечного события данной работы до завершающего (п-го).
Т^по = 1_кр — max Lj.n.
Например, для работы 2-3 позднее окончание равно:
ft3.7+t7-9l [7+12=19]
Т2.зпа =39 - max L3.9 \ \ =39-max L3.9 \ 1 = 14.
Ь-в+чм,] [l5+l0=25j Позднее окончание работы равно минимальному из сроков поздних начал последующих работ:
ТП.О. _ т П.Н.
ii = mm Tj.k
Определение позднего окончания работы через позднее начало последующих работ связано с тем, что поздние сроки ведутся от завершающего события, у которого ранний и поздний сроки свершения совпадают,
Позднее начало работы Тнп-Н - самый поздний срок окончания работы, при котором не увеличивается общая продолжительность работ сетевого графика, определяется как разность между поздним
окончанием работы и ее продолжительностью: т п.н _ т п.о. t •Ч " 'Ч ~XH-
Например, для работы 2-3 позднее начало равно: Т2.3пн=14-6 = 8.
Полный резерв времени работы - максимальное время, на которое можно задержать начало работы или увеличить ее продолжительность без изменения общей продолжительности работ сетевого графика, определяется разностью поздних и ранних сроков начала работы.
D - Т П.Н -г Р.Н. _ х П.О т Р.О
КЧ~ !Ч ~ 1 Ч ~ 1 Ч * 1 Ч •
Свободный резерв времени работы щ - максимальное время, на которое можно перенести начала работы или увеличить ее продолжительность без изменения раннего начал последующих работ, определяется разностью значений раннего начала последующей работы и раннего окончания данной работы:
ГЧ " 1 и< ~ 1 ч
События сетевого графика характеризуются следующими временными параметрами:
Ранний срок свершения события Т? - самый ранний из возможных сроков свершения события, определяется продолжительностью самого длинного пути от исходного события до данного события:
TjP = max
Поздний срок свершения события Т/7 - самый поздний срок свершения события, при котором не увеличивается общая продолжительность работ сетевого графика, определяется как разность между продолжительностью критическою пути и продолжительностью самого длинного пути от данного события до завершающего.
Резерв времени события R, - максимальное время, на которое можно задержать срок свершения событий без изменения общей продолжительности работ сетевого графика, определяется разностью между поздним и ранними сроками свершения события: Ri =Tin- -т,р-.
Расчет временных параметров не только позволяет установить планируемые сроки выполнения работ, но и дает возможность определить продолжительность критического пути, состав входящих в него работ.
