- •Область применения технологической карты.
- •Нормативные ссылки.
- •Введение
- •1. Характеристика применяемых материалов и конструкций.
- •2. Организация и технология производства работ.
- •2.1. Разработка конструктивно-планировочной схемы подземной части здания
- •2.2. Определение номенклатуры работ.
- •2.3. Определение объёмов земляных работ при разработке котлована.
- •2.3.1. Определение размеров котлована
- •2.3.2. Определение объёма котлована
- •2.3.3.Определение объёма недобора грунта
- •2.3.4. Объем грунта для обратной засыпки пазух котлована.
- •2.3.5.Определение объема засыпки под полы
- •2.3.6.Определение объема отвозимого грунта
- •2.3.7. Определение объема мерзлого грунта
- •2.4. Определение объёмов работ при устройстве фундаментов и монтаже плит перекрытия
- •2.5. Объём гидроизоляционных работ.
- •2.6. Предварительный выбор методов производства работ.
- •2.7. Подбор ведущих машин и механизмов по рабочим параметрам Расчет производительности ведущих машин при производстве земляных работ
- •2.7.1. Выбор экскаватора обратная лопата по рабочим параметрам.
- •2.7.2. Определение производительности одноковшовых экскаваторов
- •2.8. Выбор машин и механизмов для устройства подземной части здания
- •2.8.1. Выбор монтажного крана по рабочим параметрам.
- •2.6.2. Определение требуемых параметров монтажного крана при подаче бетонной смеси
- •2.6.3. Определение требуемых параметров монтажного крана при монтаже плит перекрытия
- •2.8. Подбор и расчет требуемого количества транспортных средств
- •2.8.1. Подбор транспортных средств для обслуживания экскаватора по рабочим параметрам
- •2.8.2. Определяем требуемое количество транспортных средств
- •2.9. Подбор вспомогательных машин для выполнения земляных работ
- •2.8.1. Определение размеров кавальеров
- •2.8.2. Подбор бульдозера и определение расстояния перемещения бульдозером грунта отсыпанных экскаватором на бровку котлована
- •Расчет экскаваторных забоев
- •2.11. Разработка мероприятий по устройству монолитных железобетонных фундаментов при отрицательных температурах Способ термосного выдерживания.
- •2.12. Описание технологии выполнения основных строительных процессов
- •2.12.1. Земляные работы.
- •3.9.2. Устройство фундаментов.
- •3.9.3. Монтаж плит перекрытия.
- •3.9.4. Гидроизоляционные работы.
- •3. Потребность в материально-технических ресурсах
- •4. Калькуляция и нормирование затрат труда
- •4.1.Составление калькуляции затрат труда и машинного времени
- •4.2. Построение календарного графика производства работ
- •4.3. Разбивка подземной части на захватки
- •4.4. Определение коэффициента оборачиваемости опалубки.
- •4.5. Определение технико-экономических показателей.
- •6. Техника безопасности при выполнении работ.
- •6.1. Техника безопасности при производстве земляных работ.
- •6.2. Техника безопасности при производстве работ по устройству фундаментов и монтаже плит перекрытий.
- •6.3. Техника безопасности при производстве гидроизоляционных работ.
- •Заключение
- •Используемая литература
2.5. Объём гидроизоляционных работ.
Находим объём гидроизоляционных работ
Рисунок 9. Схема к определению объёма гидроизоляционных работ
1. Определяем объём работ при устройстве горизонтальной оклеечной гидроизоляции состоящей из слоёв рубероида
2. Определяем объём работ при устройстве вертикальной окрасочной гидроизоляции состоящей из 2 слоёв на холодной мастике
2.6. Предварительный выбор методов производства работ.
Учитывая, что разрабатываемый грунт – глина, hк=2,0 м, работы выполняются зимой (бетонные работы способом термосного выдерживания) принимаем для рассмотрения следующий вариант.
Разработку котлована производим одноковшовым экскаватором обратная лопата с гидравлическим приводом с работой в транспорт. Транспортирование грунта в карьер производим автосамосвалами, перемещение грунта для обратной засыпки пазух – бульдозером. Засыпку грунта «под полы» – краном с грейферным ковшом. Разработку недобора и зачистку дна – вручную. Разравнивание грунта обратной засыпки пазух и подсыпки под полы – вручную. Уплотнение грунта пазух и подсыпки под полы – электротрамбовкой.
2.7. Подбор ведущих машин и механизмов по рабочим параметрам Расчет производительности ведущих машин при производстве земляных работ
2.7.1. Выбор экскаватора обратная лопата по рабочим параметрам.
Основным параметрам одноковшового экскаватора является емкость ковша, которая устанавливается из условия набора ковша грунтом с "шапкой". Подбор экскаватора осуществляется таким образом, чтобы выполнялось условие
где
―
наименьшая высота забоя, обеспечивающая
наполнение ковша с "шапкой" за одно
черпание согласно табл. П3.2
=1,8 м
2≥1,8
Принимаем ковш с q=1 м3
Согласно табл. П3.8 для разработки грунта по емкости ковша в 1 м3 принимаем экскаватор ЭО 4121 А
Технические характеристики:
Емкость ковша «обратная лопата» 1 м3
Наибольшая глубина копания 5,8 м
Наибольшая высота выгрузки 5 м
4) Наибольший радиус копания 9 м
5) Мощность двигателя 95,7 кВт
6) Масса эксплуатационная 19.2 т
2.7.2. Определение производительности одноковшовых экскаваторов
Определяем группу мерзлого грунта согласно сборника Е2 технической части главы 1 табл.2– супесь без примесей – Iм; не мерзлого грунта табл.1 - I
Согласно §Е2 – 1 – 11 Таблица 7 определяем норму времени
при разработке мерзлого грунта в транспорт
Hвр=2,2 чел-час/100 м3
при разработке не мерзлого грунта в транспорт и навымет

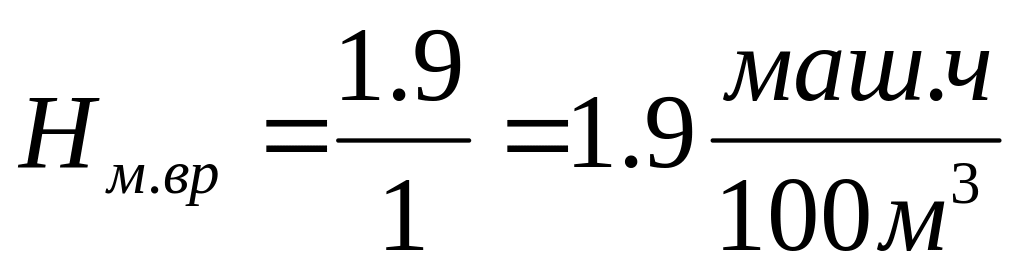

Hвр=1,9 чел-час/100 м3 и Hвр=1,6 чел-час/100 м3
Состав звена согласно табл.6 §Е2 – 1 –11 принимаем машинист 6-го разряда – 1

Определяем нормативную сменную эксплуатационную производительность экскаваторов:
- При разработке мерзлого грунта:
, где
– норма машинного времени;
– коэффициент,
учитывающий зимние условия.
Согласно §Е общая
часть табл. 1
,
где
количество
человек в звене.
-при разработке не мерзлого грунта в транспорт:
,
где
-

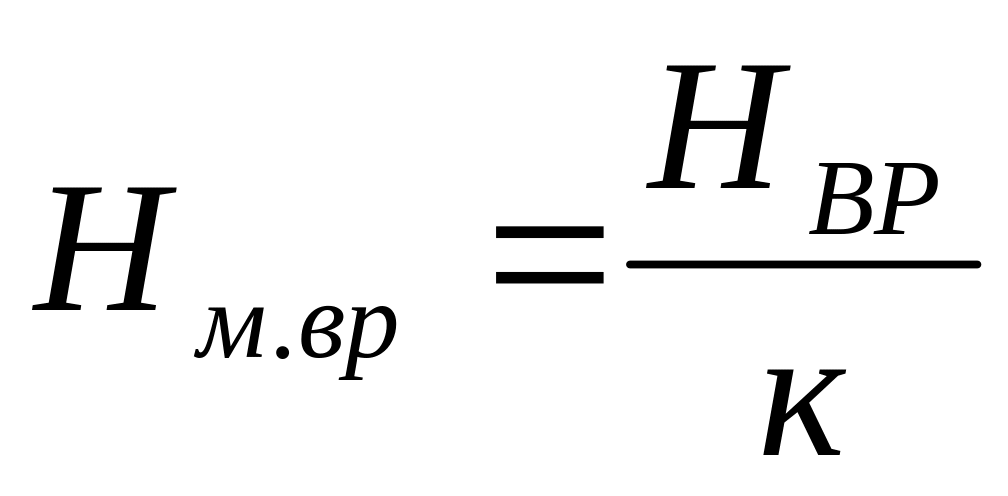

норма машинного времени,
, где количество человек в звене.
-при разработке не мерзлого грунта навымет:
Определяем сменную эксплуатационную производительность экскаватора при разработке мерзлого грунта в транспорт
где
– коэффициент использования емкости
ковша ( [5] см. табл.П 4,1);
– коэффициент,
учитывающий зимние условия;
– коэффициент
использования по времени ( [5] см. табл.П
4.3);
q – ёмкость ковша
,
где tц-
время цикла экскаватора, с ( [5] см. табл.П
4.4)
tц=0,69 мин=41.4 с

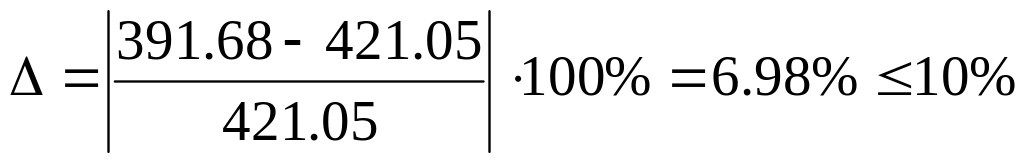

Погрешность:
Определяем сменную эксплуатационную производительность не мерзлого грунта в транспорт и навымет.
-в транспорт:
( [5] см. табл. П4,1)
( [5] см. табл. П4,3)
tц=0,62 мин=37,2 с ( [5] см. табл.П 4.4)
Погрешность:
-навымет:
(см. табл.П 4,1)
(см.
табл.П 4,3)
tц=0,62 мин=37,2 с ( [5] см. табл.П 4.4)
Погрешность:
