1.Определение кавитационного запаса МН.
Кавитационный запас – запас удельной энергии жидкой среды на входе в рабочее колесо, равный превышению напора жидкой среды на всасывании над давлением парообразования жидкости.
Допустимый кавитационный запас - кавитационный запас, обеспечивающий работу насоса без изменения основных технических показателей.

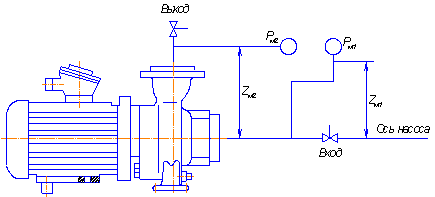

h
- кавитационный запас насоса м., величина,
которого для каждого насоса определяется
при выпуске и приводится в графике
характеристик насоса и определяется
по следующей методике:
С помощью выходной задвижки выставляют номинальное значение расхода Qном и путем частичного перекрытия входной задвижки достигается заметное влияние эффекта кавитации (повышенный шум, падение производительности и напора на величину до 50%) фиксируются показания манометров Рм1 и Рм2.
Кавитационный запас определяется по формуле:
где h - кавитационный запас в м; Pм1 - показание манометра на всасывающем трубопроводе в Па; Pн.п - давление насыщенных паров жидкости при температуре испытаний; Zм1 - расстояние оси манометра до оси насоса в м.; Q - подача насоса в м3/c; d - диаметр входного трубопровода, в м
2.Типовой объем работ по текущему ремонту насосов
Магистральные и подпорные насосы
-Визуальный контроль герметичности стыков крышки с корпусом, мест соединений с технологическими и вспомогательными трубопроводами, уплотнений вала, места сопряжения корпуса вертикального подпорного насоса со стаканом
-Проверка состояния фланцевых и резьбовых соединений
-Проверка технического состояния муфты (затяжки болтовых соединений зубчатой или пластинчатой упругой муфт; упругих элементов пластинчатой муфты на наличие выпуклости; резиновых колец втулочно-пальцевой муфты на отсутствие расслоений и трещин;
- Контроль наличия и качества смазки в зубчатых муфтах, при необходимости, замена смазки
- Проверка равномерности зазора по окружности между втулкой и диафрагмой промвального узла (радиальный зазор 0,3-0,5 мм)
- Визуальный контроль герметичности трубопроводов системы смазки, охлаждения
- Проверка состояния подшипников, измерение радиальных зазоров между валом и вкладышем подшипников, натяга крышек радиально-упорного подшипника и подшипника скольжения, при необходимости, замена
- Промывка трубопроводов отвода утечек горячей водой
- Демонтаж узла торцовых уплотнений, промывка, визуально-измерительный контроль, установка в насос. При наличии дефекта замена на новый комплект торцовых уплотнений (в сборе)
- Проверка центровки и выполнение центровки, если необходимо по результатам вибродиагностического контроля
- Опрессовка насоса и вспомогательных трубопроводов
- Гидравлическое испытание на прочность, плотность и герметичность совместно с технологической обвязкой давлением 1,25 Рраб
- Обкатка
Для вертикальных подпорных насосов
- Замена смазки (масла) согласно руководству по эксплуатации насосных
агрегатов заводов-изготовителей
- Контроль работоспособности системы обогрева картера насоса
- Проверка отсутствия течи из-под крышки стакана и из картера насоса
- Контроль температуры верхнего подшипникового узла (не выше 70 °С для насосов «Вортингтон 26 QLCM/2» и 80 °С для насосов типа НПВ)
3.Планирование работ (стратегии) по то и ремонту оборудования нпс
Диагностические контроли, техническое обслуживание и ремонт оборудования НПС выполняются в сроки, установленные годовым графиком проведения ТО, плановых диагностических контролей и плановых ремонтов. Работа оборудования после установленных графиком сроков выполнения ремонтов запрещается. Ремонт оборудования, связанный с прекращением перекачки, должен выполняться в сроки плановой остановки нефтепровода или отдельных его участков.
Годовой (с разбивкой по кварталам и месяцам) график проведения ТО, плановых диагностических контролей и ремонтов составляется на все виды механотехнологического оборудования за 2 месяца до окончания текущего календарного года инженером-механиком НПС, согласовывается с заместителем начальника НПС и с начальником соответствующего ремонтного участка ЦБПО (БПО), визируется главным механиком РНУ и утверждается главным инженером РНУ.
График ТО, плановых диагностических контролей и ремонтов составляется на основе периодичности проведения, информации о выполненных ранее ремонтных работах, диагностических контролей, плановых остановок, наработке и количестве пусков, а также в соответствии с требованиями заводов-изготовителей.
График ТОР и диагностических контролей механотехнологического оборудования ________________ НПС (РНУ) на _____ год
Тип, вид оборудования |
Технологический № оборудования |
Наработка в предыдущем году (час) |
Наработка с начала эксплуатации (час) |
Наработка со времени последнего капитального ремонта (час) |
янв.* |
|
|
|
|
|
|
