9. По степени ритмичности:

а) ритмичные (беспростойные), у которых продолжительность работ разного вида на каждом частном фронте одинакова.

r = tij - const

При этом все бригады через определенный промежуток времени (ритм потока) переходят с одного частного фронта на другой, подготовленный предшествующий бригадой.

ОФР

А

Б

В

Г

n

I

r

r

r

r

r

II

r

r

r

r

r

III

r

r

r

r

r

IV

r

r

r

r

r

m

r

r

r

r

r

Продолжительность ритмичного потока (без задержек):

T = r (n - 1) + r m = (m - 1) + r n = r (m + n – 1)

Продолжительность ритмичного потока c организационными и технологическими перерывами:

T = r (m + n – 1) + ∑t3

Где r – ритм потока;

∑t3 – сумма задержек по организационным и технологическим причинам;

n - число видов работ (число туров );

m - число фронтов работ.

Ритмичные потоки, т.е. беспростойные потоки, являются частным случаем потоков с одинаковой продолжительностью одноранговых работ.

Ритмичные потоки являются идеальной организацией работ, но они практически не применимы, т.к. обеспечить равенство всех продолжительностей работ практически невозможно. Поэтому вскоре после разработки ритмичных потоков были предложены разноритмичные.

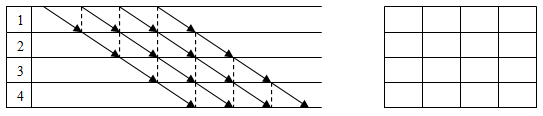

Рис.8 –ритмичные потоки

б) разноритмичные, у которых продолжительность работ разного вида различна, а одного вида на каждом частном фронте одинакова.

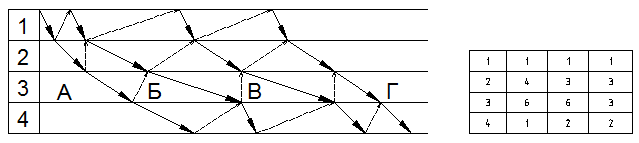

Рис.9 – Разноритмичные потоки

Если идет увеличение продолжительности по отношению к предыдущей работе - расходящиеся потоки (АБ), уменьшение - сходящиеся потоки (БВ).

в) неритмичные, у которых ритмы работ по всем видам работ на каждом частном фронте могут быть различны.

Рис.10 – Неритмичные потоки

Тема 4. Расчет неритмичных потоков с непрерывным использованием ресурсов (нир), с непрерывным освоением частных фронтов работ (нофр) и по методу критического пути (мкр)

Любой комплекс работ может быть выполнен различными методами с разными сроками начал и окончания работ, с разным характером использования ресурсов и освоения частных фронтов работ и соответственно с разными по величине технико-экономическими показателями.

Ресурсная связь – это зависимость между двумя смежными работами одного вида, показывающая, что начало выполнения последующей работы, может быть осуществлено после окончания выполнения предшествующей работы.

Фронтальная связь – это связь между двумя смежными работами разных видов, выполняемых на одном частном фронте. Фронтальная связь показывает зависимость начала выполнения работы последующего вида от окончания выполнения работы предшествующего вида в пределах одного частного фронта.
