§ 2 Кладка конструкций из кирпича и мелких блоков
Кладка конструкций из мелкоштучных материалов — комплексный процесс, в состав которого входит подъем материалов, установка приспособлений, в первую очередь подмостей и лесов, и укладка материалов в конструкции.
Рабочие, имеющие профессию каменщика, выполняют, как правило, работу по укладке материалов в конструкции и устройству инвентарных подмостей. Укладкой материалов в контейнеры, на поддоны, ящики, а также строповкой (подвеской к крюку крана) занимаются транспортные рабочие, устройством лесов, навесных козырьков, специальных подмостей и т. д. — плотники, слесари, сварщики.
Процесс сооружения конструкций из мелкоштучньга элементов в зависимости от разновидности кладки складывается из следующих операций:
разметка кладки ( натягивание и перестановка причалки, установка порядовки);
подача и раскладка кирпича;
околка кирпича;
перемешивание раствора и подача его на кладку;
расстилание раствора;
установка трафаретов;
кладка маяков;
кладка наружной версты;
кладка внутренней версты;
забудка;
укладка брусковых перемычек;
укладка арматуры;
расшивка швов;
засыпка (заливка) пустот в кладке и устройство горизонтальных связей;
проверка качества кладки.
Разметка кладки (натягивание и перестановка причалки, установка порядовки). В норму времени включается работа каменщиков, выполняемая ими в пределах рабочего места. Рабочим местом звена является делянка, бригады — захватка. Причальный шнур натягивается на длину делянки, участка захватки или целой стены и обеспечивает кладку одного горизонтального ряда кирпича или блоков. Для кладки следующего ряда причальный шнур переставляется на один ряд выше.
При поточно-конвейерной или поточно-кольцевой кирпичной кладке причальный шнур натягивается по всему периметру стен здания. Нормативное время устанавливается на одно натягивание или на одну перестановку.
где Vг — объем одного горизонтального ряда кладки в пределах причального шнура (при расчете норм времени на 1 м3 объема кладки).
Натягивание и перестановка причалки выполняется двумя рабочими высшего и низшего разрядов.
Подача и раскладка кирпича. Работа выполняется рабочим низшего разряда и имеет своей целью подготовить условия, необходимые для производительной работы ведущего каменщика, избавив его от подсобной работы.
Нормативное время

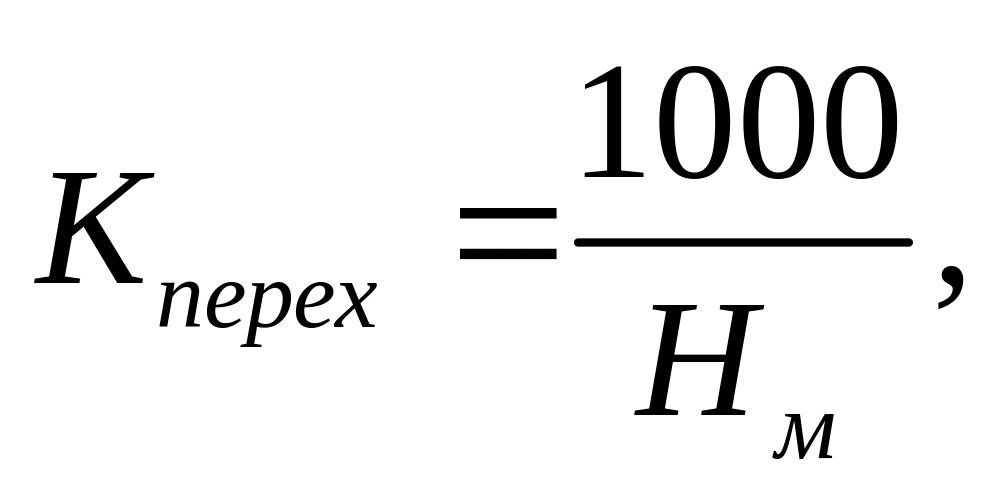

целесообразно устанавливать на 1000 шт.
поданного кирпича. Оно определяется на
основе графического или смешанного
фотоучета. При расчете нормы затрат
труда на I
м3
кладки
(Нм
- норма расхода кирпича на I
м3
кладки).
Околка кирпича. Околка кирпича необходима при устройстве в кладке каналов, столбов, проемов, примыканий внутренних стен к наружной и т. д., т. е. для таких видов кладки, в которых требуется 3/4 и 1/2 кирпича.
Околка кирпича производится кирочкой. Работа выполняется обычно ведущим каменщиком. При кладке звеном «пятерка» рубку и околку кирпича производит подсобный рабочий.
Нормативное время целесообразно устанавливать с помощью наблюдений на 1000 шт. околотого кирпича.
Перемешивание раствора и подача его на кладку. Для кладки применяются известковые, сложные и цементные растворы. Тип раствора существенно влияет на трудоемкость кладки. Менее трудоемкими являются пластичные (более подвижные растворные смеси). Удобоукладываемость растворов повышается при введении в растворные смеси пластифицирующих добавок. Наиболее трудоемкими являются цементные растворы, обладающие более пониженной удобоукладываемостью.
Подвижность растворной смеси повышается при более тщательном перемешивании, производимом в ящиках или бункерах непосредственно перед укладкой. Перемешивание раствора перед укладкой особенно необходимо в жаркую весенне-летнюю погоду, когда раствор, находящийся в ящиках, подвергается быстрому высыханию. В таких случаях перемешивание целесообразно производить при добавлении небольшого количества воды.
Перемешивание и подача раствора для кладки производится подручным рабочим с помощью ковшовой лопаты.
Нормативное время, подсчитанное по результатам наблюдений, устанавливается на один ящик (бункер) или на 1 м3 раствора.
В
первом случае
во втором случае

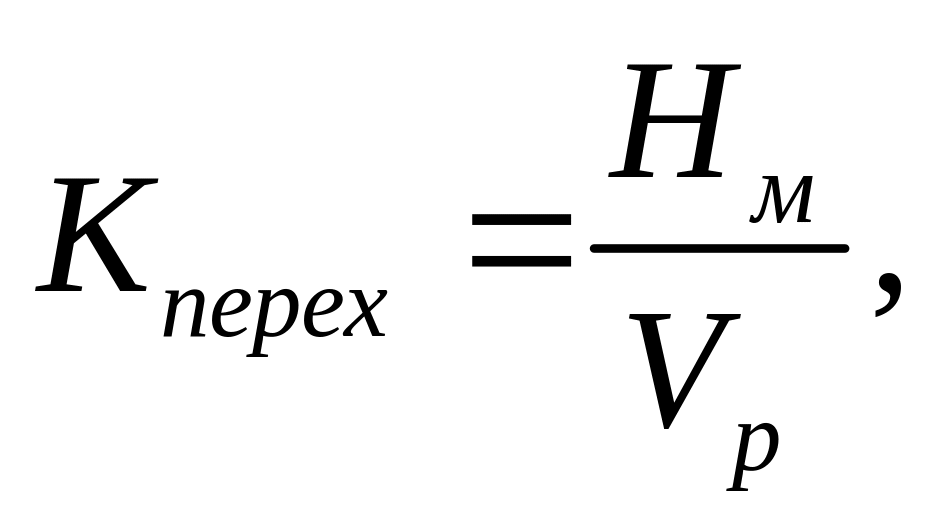

(Нм — норма расхода раствора на 1 м3 кладки, Vp —объем раствора в ящике (бункере)).
Расстилание раствора. Раствор расстилается и разравнивается при кладке «двойкой» и «тройкой» подручным каменщиком, при кладке «пятеркой» — ведущим каменщиком. Операция выполняется лопатой, кельмой и имеет своей целью обеспечение такого слоя раствора, который позволил бы после укладки кирпича получить горизонтальный шов толщиной 12 мм и вертикальный 10 мм.
Порядок определения
нормативного времени и
аналогичен рассмотренному в п. 4.
Иногда для обеспечения равномерного распределения раствора по кладке и нужной толщины шва применяются специальные трафареты, что также должно быть учтено нормой.
Кладка маяков. При кладке участков стен большой длины иногда предварительно выкладываются маяки, на которые затем закрепляются концы причального шнура и которые являются ориентиром для правильной кладки стены в горизонтальном направлении. Кладка маяков требует высокой квалификации и поэтому эту работу обычно выполняет ведущий каменщик.
Нормативное время определяется на 1000 шт. уложенных в маяки кирпичей
Кладка наружной версты. Наружная верста — наиболее ответственная часть кладки, выполняемая ведущим каменщиком.
Нормативное время, устанавливаемое с помощью наблюдений, определяется на 1000 шт. уложенного в версту кирпича.
где
—
удельный вес наружной версты в 1 м3
кладки
стены.
Кладка внутренней версты. Методы кладки внутренней версты аналогичны наружной.
Кладка внутренней версты производится после наружной.
Нормативное время и устанавливается тем же способом, что и для наружной версты. Кладку внутренней версты может выполнять каменщик не ниже III разряда.
Забутка. Кладка забутки значительно проще и может выполняться каменщиками-подручными. В забутку можно укладывать как целый кирпич, так и бой кирпича (половинки, четверки и т. д.).
Если в забутку
укладывается целый кирпич, то нормативное
время и
определяются аналогично верстовой
кладке. Если в забутку укладывается
кирпичный бой, то нормативное время
целесообразно устанавливать на 1 м3
объема
забутки и
(
—
удельный вес забутки в 1 м3

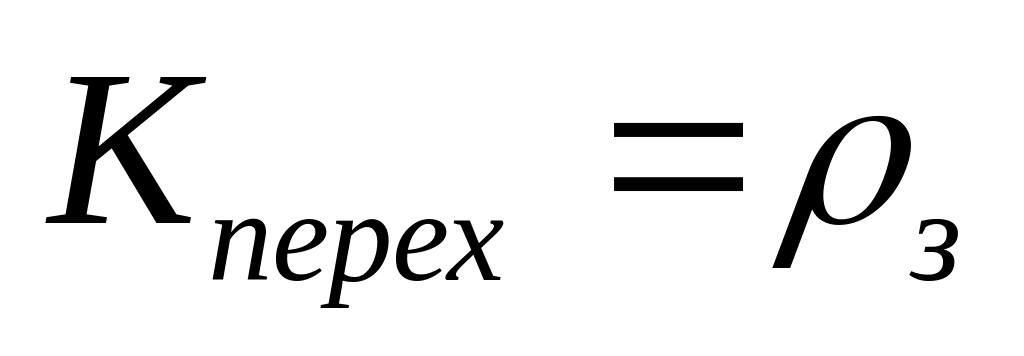

объема
кладки стены (столба)).
Укладка брусковых перемычек. При укладке сборных железобетонных перемычек необходимо учесть время на расстилание раствора, подачу и укладку перемычки.
Нормативное время следует устанавливать на 1 перемычку.
где
—
количество перемычек, уложенных за
время наблюдений;
— объем кладки,
выполненной за тот же период.
Укладка арматуры. Арматура используется для устройства кирпичных перемычек над проемами, усиления несущей способности столбов, простенков, усиления кладки на период оттаивания.

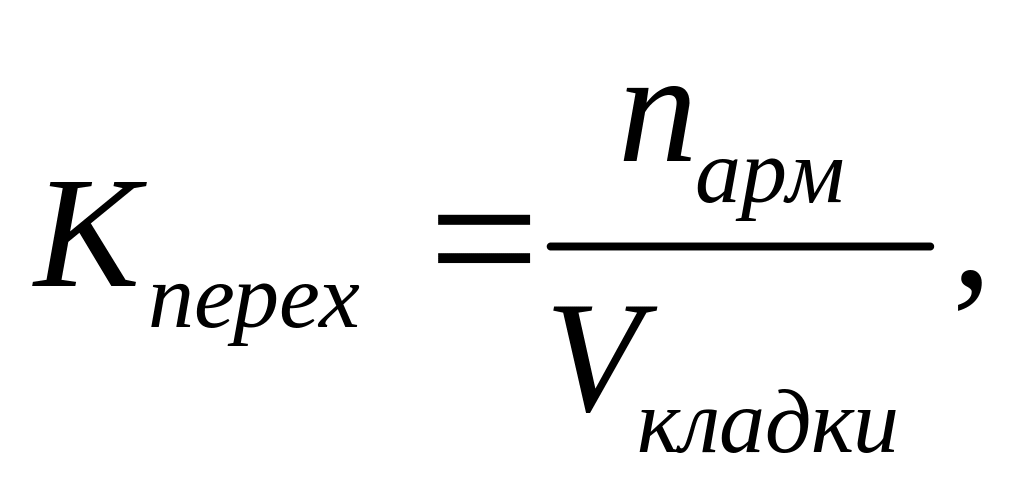

Нормативное время должно учитывать подачу и укладку арматуры с креплением. Работа выполняется ведущим каменщиком.
Нормативное время рекомендуется устанавливать на один арматурный элемент (пруток, сетку, каркас) либо на 1 кг, если в период наблюдений применялась разнотипная арматура.
где
—
количество арматуры, уложенной в кладку
за период наблюдений.
Расшивка швов. Операция «расшивка швов» выполняется каменщиком высшего или среднего разряда. Расшивку швов производят после укладки кирпича или блока до затвердения раствора. Нормативное время целесообразно устанавливать на 1 м шва.

Кперех=Нш (где Нш — длина расшиваемых швов, приходящихся на 1 м3 или 1 м2 стены).
Заливка (засыпка) пустот в кладке и устройство горизонтальных связей. При устройстве облегченных конструкций из кирпича для забутки применяется легкий материал— шлак, шлакобетон и другие материалы.
Нормативное время на устройство заполнений между верстовыми рядами должно учитывать время подачи, укладки и уплотнения соответствующих материалов и устройства диафрагм и устанавливаться на 1 м3 материала.

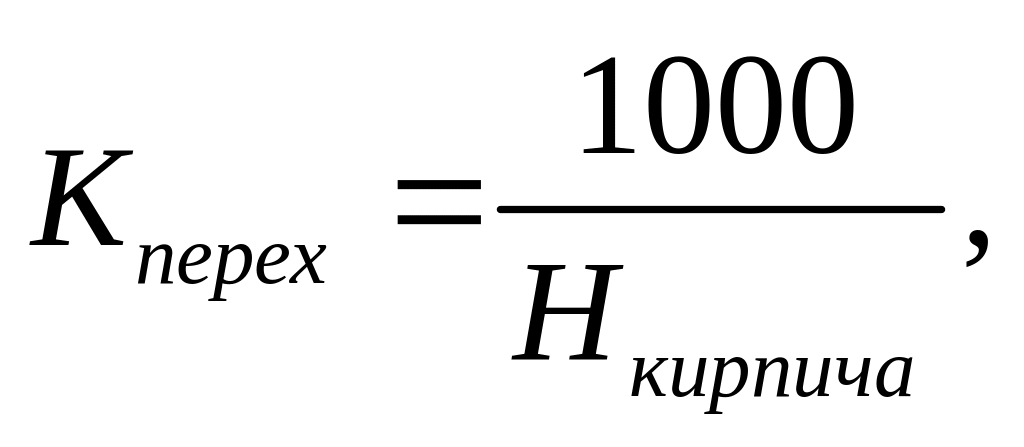

Кперех = Нм, где Нм — норма расхода материала на 1 м3 или 1 м2 кладки.
Проверка качества кладки. Качество кладки определяется целым комплексом технических требований.
Отклонение кладки от проектных размеров в зависимости от типа конструктивного элемента не должно превышать 5—20 мм.
Проверку кладки
производит ведущий каменщик, а также
мастер или техник-геодезист. В норме
времени учитывается только проверочная
работа каменщика. Проверка производится
с помощью отвеса, рейки, уровня,
измерительной ленты. Проверке подвергаются
поверхность кладки, горизонтальность
рядов — не менее 2-х раз на каждый метр
высоты. Время исправления незначительных
отклонений также должно учитываться в
нормах. Время, затрачиваемое на переделку
брака, в норму времени не включается.

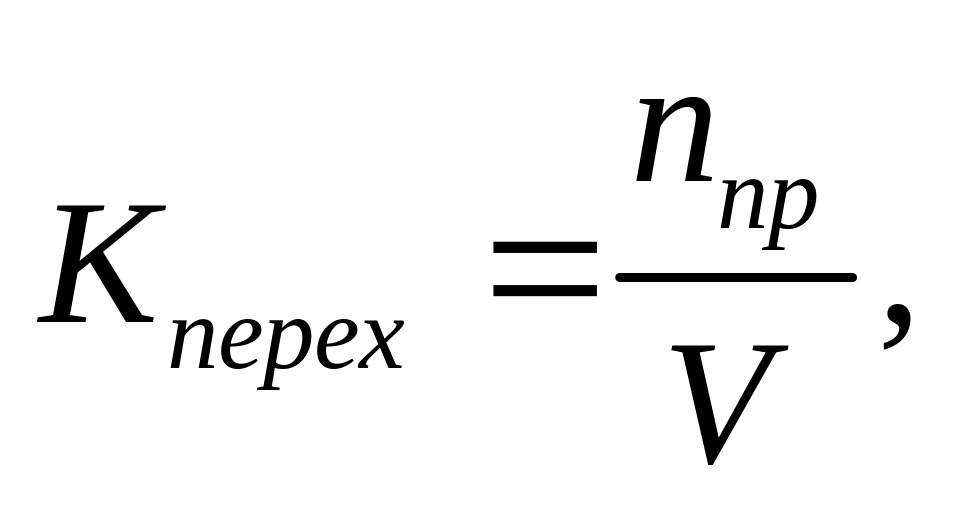

Нормативное время целесообразно
устанавливать на одну проверку
где ппр —количество проверок, произведенных каменщиком за время наблюдений.
Выбор состава звена. Рабочее звено каменщиков в зависимости от типа сооружаемого конструктивного элемента и способа организации труда может состоять из 2, 3, 5 и 6 человек. Обычно каменщики высших разрядов производят натягивание причального шнура (совместно с подручным), установку порядовок, разметку кладки, верстовую кладку, укладку арматуры и другие операции, требующие высокой квалификации.
Каменщики низших разрядов производят подноску, подачу и раскладку материалов. Кладку забутки выполняют обычно совместно ведущий каменщик и подручный.
Для выбора рационального состава звена целесообразно составлять сравнительные таблицы и гармонограмму. При этом следует учитывать необходимость максимального использования квалификации рабочих я полного устранения технологических перерывов.
Пример 28. Рассчитать норму затрат труда на кладку стены толщиной в 2 1/2 кирпича (кирпич размером 250×120×65 мм). Стены средней сложности, под штукатурку, на цементно-известковом растворе. Перевязка наружной версты многорядная (четыре ряда ложковых, один —тычковый), внутренней — цепная. Подача кирпича на подмости производится на поддонах по 120 шт., раствора — в ящиках по 0,25 м3; строповка порожних поддонов — по 4 шт., ящиков — по 1 шт.
Длина участка стены, в пределах которой производилась кладка во время наблюдений, — 36 м, проемность — 25%, высота этажа — 2,85 м.
Данные наблюдений приведены в табл. 39.
Время на подготовительно-заключительную работу составило 3,5%, время отдыха — 14%.
Таблица 39
Наименование рабочих операций |
Измеритель |
Время, мин |
Количество исполнителей, чел. |
Разметка проемов……..... Перестановка причалки... Прием раствора………… Прием кирпича…………. Прием перемычек………. Раскладка кирпича……... Перемешивание, подача и расстилание раствора…. Укладка перемычек……. Кладка наружной версты с околкой кирпича……….
Кладка внутренней версты с околкой кирпича
Кладка забутки…………. Расшивка швов…………. Проверка кладки……….. Строповка порожних поддонов………………….. Строповка порожнего ящика……………………… |
1 раз 1 перестановка 1 ящик 1 поддон 4 шт. 1000 шт.
м3 раствора 1 шт.
1000 шт. верстового кирпича 1000 шт. верстового кирпича м3 объема забутки 10 м швов 1 проверка
4 шт.
1 шт. |
40 1,70 0,95 0,95 0,95 125
150 7,6
161
142
70 6,6 10,5
2
0,95 |
1 2 1 1 2 1
1 2
1
1
1 1 1
2
1 |
Решение
1 Определение :

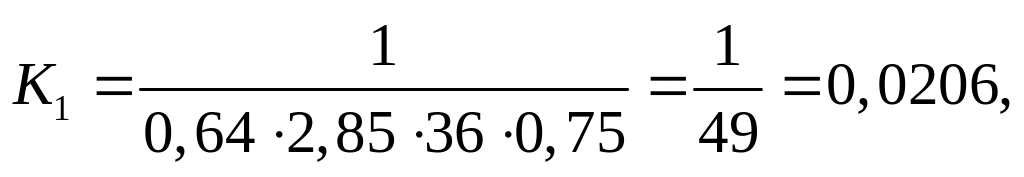

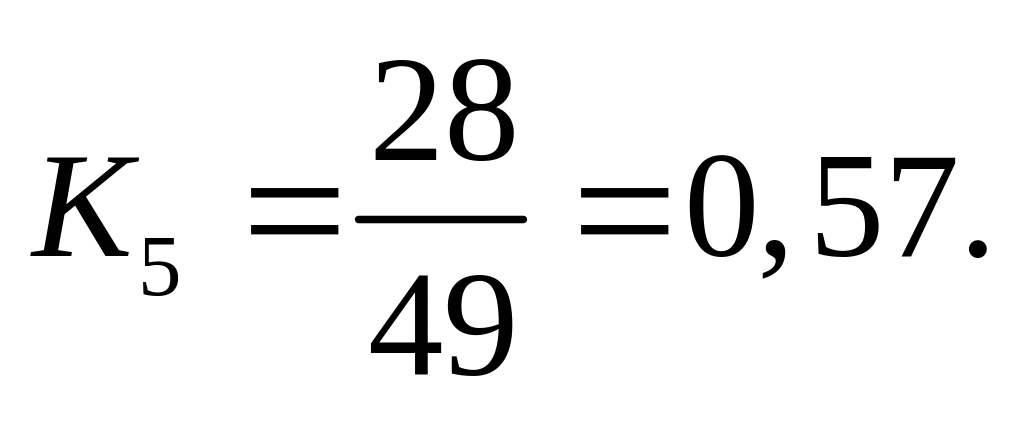

где 18 м — длина участка стены, в пределах которого производило кладку одно звено каменщиков.

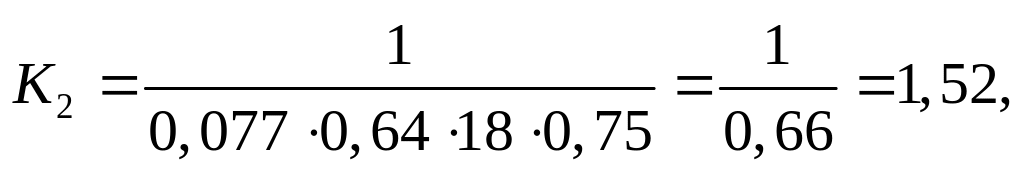

Нраствора и Нкирпича подсчитаны с учетом потерь и отходов.

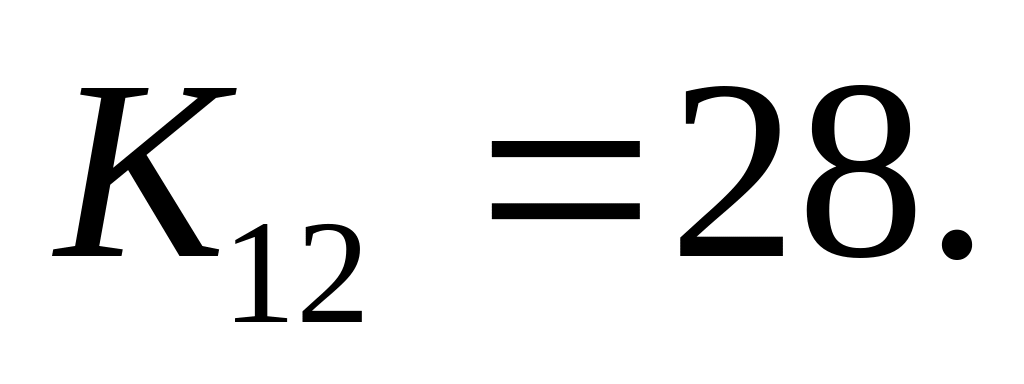

Всего перемычек на стену длиной в 36 м в пределах этажа при 7 оконных проемах — 28 шт. Объем стены — 49 м3.

где 90 шт. — содержание кирпича в наружной версте на 1 м3 стены;
где 120 —содержание кирпича во внутренней версте на 1 м3 стены;

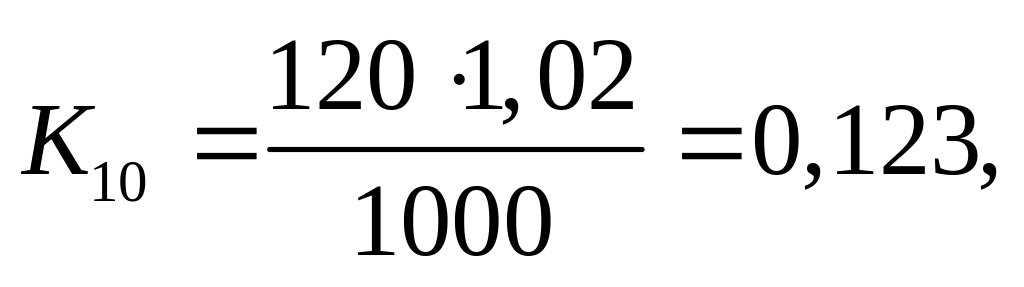

1,02 —потери и отходы кирпича.

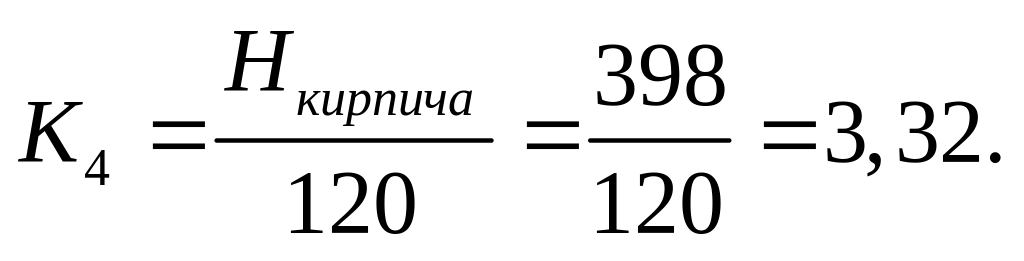

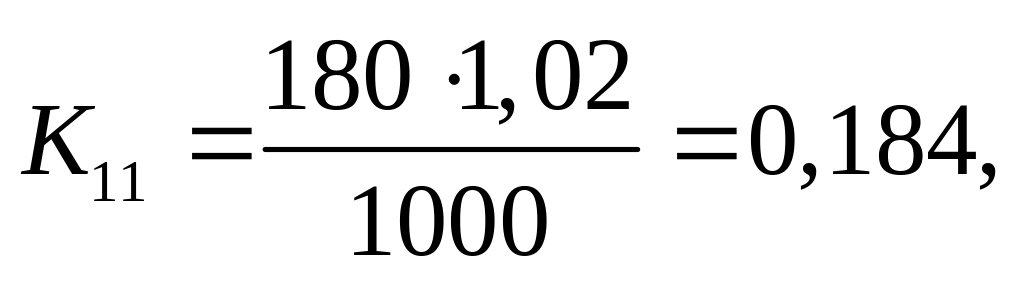

где 180 шт. — содержание кирпича в забутке на 1 м3 стены.
Площадь, занимаемая

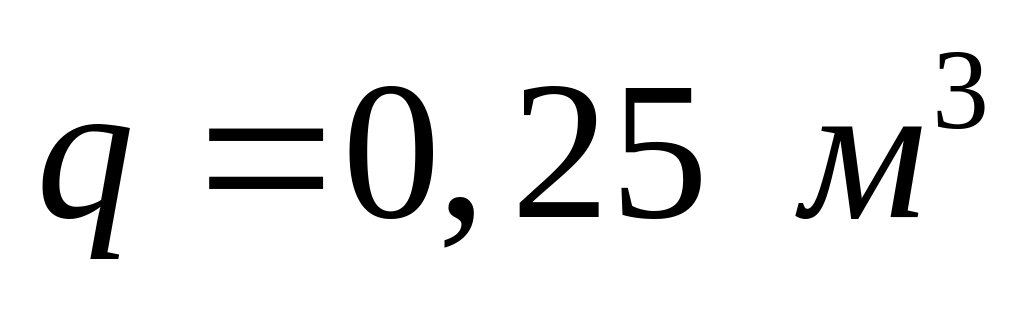

кирпичом с лицевой стороны, на 1 м3
объема кладки

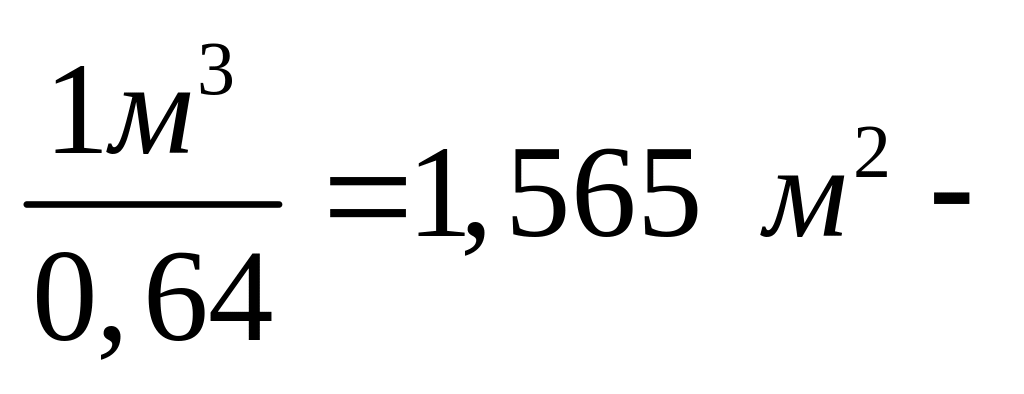

0,25·0,065·5,98×11+0,12×0,065·2·12,05=1,07+0,188=1,258 м2.
площадь
стены объемом в 1м2.

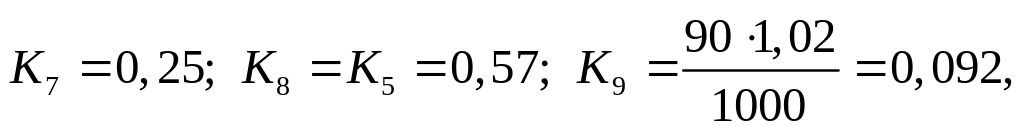

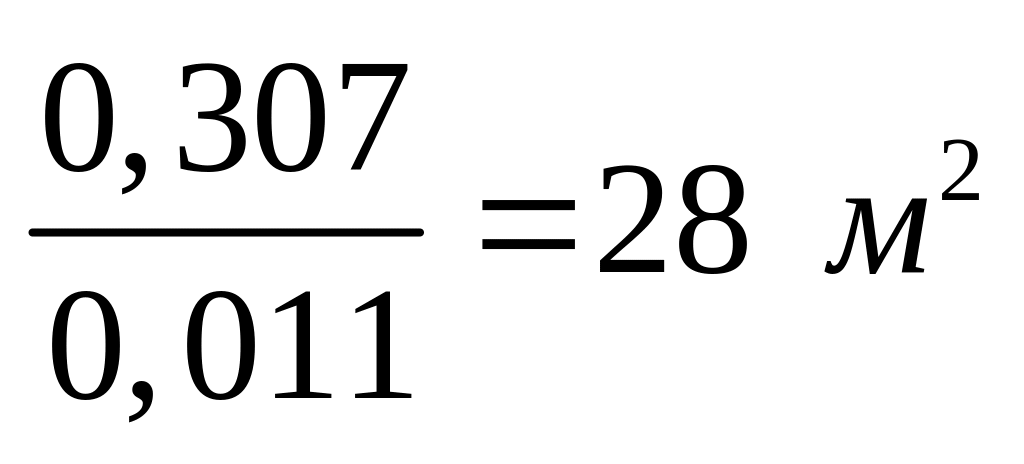

Площадь, занимаемая швами, 1,565-1,258=0,307м2.

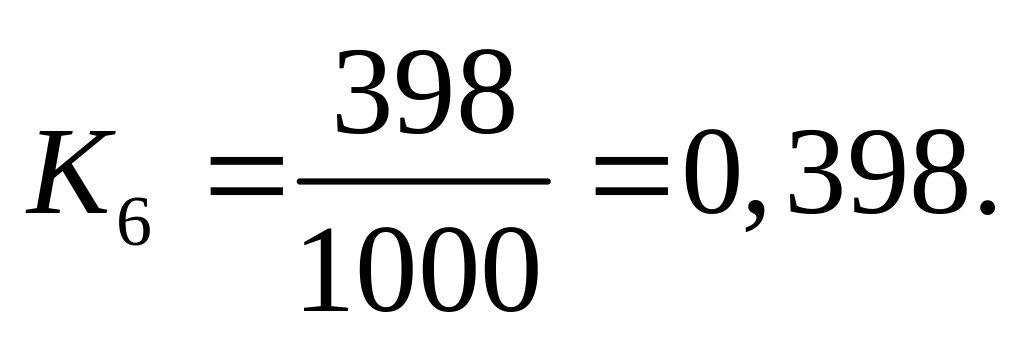

Длина
швов

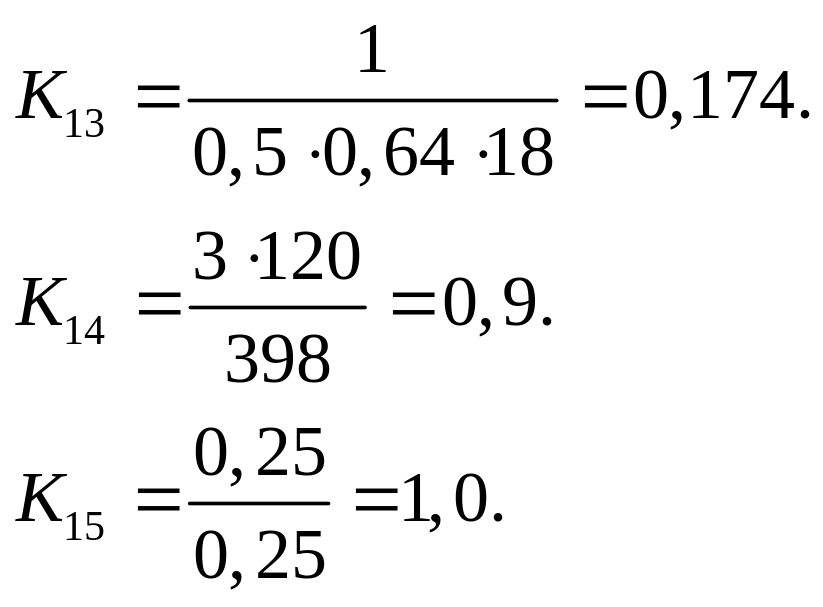

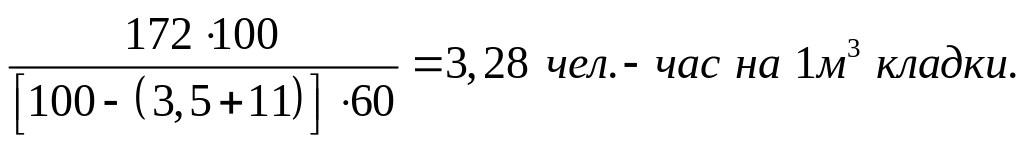

2 Определение Ноп:
3 Время на подготовительно-заключительную работу.
По данным наблюдений время на подготовительно-заключительную работу составило 3,5%, что меньше 4%, принятых по нормативной шкале. Принимаем 3,5%.
4 Время на отдых.
По данным наблюдений время на отдых составило 14%, по действующей шкале – 9-13%. Принимаем 11%.
5. Выбор состава звена каменщиков (табл. 40).
В І и ІІ вариантах работа по околке кирпича поручена подручным каменщикам. Время на околку кирпича составляет примерно 12% от времени кладки наружной и внутренней версты. Сравнение двух вариантов свидетельствует о том, что более рациональным является звено из 5 каменщиков, так как технологические перерывы в этом звене снижаются до 1-1,6% и составят 4,9 чел.-мин (2,6%). Технологические перерывы можно ликвидировать за счет перераспределения обязанностей в звене.

Норма затрат труда на кладку стен средней сложности толщиной в 21/2 кирпича с расшивкой швов составляет
Состав звена четвертый разряд……………………1 чел.
Состав звена третий разряд………………………..1 чел.
Состав звена второй разряд………………………..3 чел.
Таблица 40 |
Состав звена по разрядам рабочих |
ΙΙ вариант |
2 |
- - - - 0,54 -
34 -
-
- - - - - - |
34,54 1,67 0,96 |
|
2 |
- 2,6 0,95 3,16 0,54 15,6
3,4 -
1,6
1,9 - - - 3,15 0,95 |
33,85 2,36 1,37 |
||||
2 |
- - - - - 34
- -
-
- - - - - - |
34 2,21 1,6 |
||||
3 |
- - - - - -
- 2,16
-
- 12,7 18,6 - - - |
33,46 2,75 1,6 |
||||
4 |
0,82 2,6 - - - -
- 2,16
13,2
15,6 - - 1,83 - - |
36,21 - - |
||||
Ι вариант |
2 |
- 2,6 0,95 3,16 0,54 49,6
37,4 -
1,6
2,0 - - - 3,15 0,95 |
101,95 - - |
|||
3 |
- - - - 0,54 -
- 2,16
-
- 12,7 18,6 - - - |
34,0 67,85 39,4 |
||||
4 |
0,82 2,6 - - - -
- 2,16
13,2
15,5 - - 1,83 - - |
36,81 65,74 38,2 |
||||
Разряд работы |
4 4 и 2 1 1 2 2
2 4 и 3
4
4 3 4 4 2 2 |
- - - |
||||
Затраты труда на 1м3 кладки, чел.-мин |
0,82 5,20 0,95 3,16 1,08 49,6
37,4 4,33
14,8
17,5 12,7 18,6 1,83 3,35 0,95 |
172,0 - - |
||||
Наименование рабочих операций |
Разметка проемов..................... Перестановка причалки……… Прием раствора……………….. Прием кирпича………………... Прием перемычек…………….. Раскладка кирпича……………. Перемешивание, подача и расстилание раствора………….. Укладка перемычек…………... Кладка наружной версты с околкой кирпича……………….. Кладка внутренней версты с околкой кирпича……………….. Кладка забутки………………... Расшивка швов……………….. Проверка кладки……………… Строповка порожних поддонов Строповка порожнего ящика… |
Итого…….. ТП: чел.-мин……………………... В %................................................. |
Упражнения
118 Определить процент уменьшения нормы затрат труда при замене обыкновенного кирпича (размером 250×120×65 мм) на дырчатый толщиной 142мм на кладке глухих гладких стен, без поясков и карнизов толщиной 38 см под штукатурку на цементно-известковом растворе.
Перевязка рядов кладки цепная. Расход кирпича и раствора принять по производственным нормам.
На основе фотоучета на кладке стен из дырчатого кирпича были определены следующие затраты времени на выполнение отдельных операций.
Таблица 41
Наименование элементов процесса кладки |
Измеритель элементной нормы |
Время, мин |
Количество исполнителей, чел |
Натягивание причального шнура и разметка местоположения оконных проемов ……………… Перелопачивание, подача и расстилание раствора …………….
Подача и раскладка кирпича…...... Околка кирпича ……………….. Кладка наружной версты………..
Кладка внутренней версты……….
Забутка ……………………………. Перестановка причального шнура………………………………. Расшивка швов………………….. Проверка кладки ………………... |
1 раз
1 ящик
1000 шт. 10 шт. 1000 шт. верстового кирпича 1000 шт. верстового кирпича 1 м3 забутки 1 перестановка 10 м шва 1 проверка |
28
40
128 15 174
156
-
2,5 7 10 |
2
1
1 1 1
1
1
2 1 1
|
Натягивание причального шнура и разметка кладки осуществлялись на длине участка стены в 26 м. Проверка кладки производилась на уровне 8 рядов.
По данным наблюдений время подготовительно-заключительной работы составляет 54 чел.-мин в смену.
Измеритель нормы затрат труда — 1 м3 кладки.
119 Решить задачу 118 и запроектировать состав звена каменщиков, если толщина стены составляет 2 кирпича. Время на забутку составляет 50 чел.-мин на 1 м3 забутки.
120 Решить задачу 119, если толщина стены составляет 2,5 кирпича.
121 Рассчитать норму затрат труда на кладку стен из шлакобетонных камней с засыпкой пустот шлаком на 1 м3 кладки.
Данные наблюдений приведены в табл. 42.
Таблица 42
Наименование операций |
Единица измерения операций |
Наблюдение 1 |
Наблюдение 2 |
Наблюдение 3 |
|||
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
||
Натягивание причалки………….....
Подача и раскладка камней………………. Подача, расстилание и разравнивание раствора с предварительным перемешиванием…….
Укладка камней в стену…………………. Подбор, околка камней……………….. Устройство каналов из кирпича…………... Заделка балочных гнезд…………………. Укладка стальных полос для перевязки с примыкающими стенами……………… Засыпка пустот шлаком………………. Расшивка швов……. |
1 перестановка
шт.
1 ящик
шт.
шт.
м канала
1 гнездо
1 элемент
10 камней м шва |
40
1260
10
1260
1260
10
24
44
1260 50 |
120
226
400
630
151
380
48
22
200 45 |
43
1370
10,9
1370
1370
10,9
26,1
48
1370 54,5 |
120
240
462
660
243
400
52,0
24,0
206 48,5 |
48
1400
11,0
1400
1420
11,3
25
50
1400 56,6 |
134
254
450
706
169
426
54,0
24,7
225 50,5 |
Толщина стены— 1,5 камня. Размер камня 390×190×188 мм. Перестановка причалки осуществляется в пределах двух делянок длиной по 8—9 м каждая.
Время на отдых и подготовительно-заключительную работу — по действующим нормативам.
122 Определить сменную норму выработки звена каменщиков на кладке наружных стен толщиной в 640 мм из пустотелых керамических камней с облицовкой кирпичом средней сложности. Выбрать состав звена каменщиков. Затраты времени по элементам процесса приведены в табл. 43.
Таблица 43
Наименование операций |
Единица измерения операций |
Наблюдение 1 |
Наблюдение 2 |
Наблюдение 3 |
|||
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
||
Перестановка причалки………….....
Перелопачивание, расстилание, разравнивание раствора……………..
Подача и раскладка кирпича………………
Подбор лицевого кирпича………………
Кладка облицовки (наружной версты)….
Кладка внутренней версты…………..........
Кладка забутки…….
|
1 перестановка
1 ящик
1000 шт.
1000 шт. лицевого кирпича
1000 шт. лицевого кирпича
1000 шт. верстового кирпича 1000 шт. кирпича забутки |
10
30
12,8
3,2
3,15
3,6
6,4
|
60
1170
1570
440
542
562
894
|
12
36
15,3
3,8
3,7
4,3
7,66
|
71,4
1380
1804
510
610
684
1000
|
13
39
16,6
4,16
4,08
4,66
8,3
|
76
1510
2000
540
684
716
990
|
Продолжение табл. 43
Наименование операций |
Единица измерения операций |
Наблюдение 1 |
Наблюдение 2 |
Наблюдение 3 |
|||
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
||
Разделка и швабровка каналов….
Укладка железобетонных перемычек……………
Заполнение швов между брусковыми перемычками раствором……………
Расшивка швов облицовки……………
Проверка кладки…...
|
м канала
брусок
перемычка
10 м шва
м2 поверхности стены
|
20
80
20
600
1100
|
800
400
420
3600
460
|
24
96
24
720
1320
|
980
444
440
404
564
|
25,8
110
26
776
1420
|
960
500
512
440
570
|
Проемность
стены составляет 35%. На одну надоконную
перемычку расходуется 4 сборных
железобетонных брусковых элемента.
Причалка была натянута в
пределах 4 делянок. Перевязка швов—
трехрядная. Измеритель— 1 м3
кладки.
Время на подготовительно-заключительную
работу и отдых принять по действующим
нормативам.
123 Решить задачу 122, если толщина стены составляет 2 кирпича. Измеритель—1000 шт. уложенного кирпича.
124 Определить норму затрат труда на кладку кирпичного столба на 1м3 кладки. Периметр столба—2560 мм. Данные наблюдений см. в табл. 44.
Время на подготовительно-заключительную работу— 68 чел.-мин. Время на отдых принять по нормативной шкале.
Таблица 44
Наименование операций |
Единица измерения операций |
Наблюдение 1 |
Наблюдение 2 |
Наблюдение 3 |
|||
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
количество выполненной работы |
затраты труда, чел.-мин |
||
Натягивание причалки.....................
Разметка местоположения столбов….…………… Перелопачивание, расстилание и разравнивание раствора……………...
Подача и раскладка кирпича……………… Околка кирпича.…... Кладка верстовая….. Заполнение междуверстовых рядов………………… Расшивка швов……. Проверка кладки….. Прием кирпича…….
Прием раствора…….
|
1 натягивание
столб*
ящик 100 шт.
100 шт. 100 шт.
100 шт. м шва 1 угол** подъем 360 шт. ящик
|
78
8
31
78
3 51
27 122 160 20
47 |
288
48
1100
1090
36 1020
430 80,0 120 22
6 |
99
9
39
99
3,9 62
33,4 152 200 25
59
|
340
57
1300
1290
42,6 1210
510 95 240 26
71
|
82
9
32
82
3,1 54
28 148 169 22
49
|
282
47
1080
1070
35 1000
420 79 118 21
60
|
* Высота столбов составляет 6 м (2 этажа).
** Проверка правильности кладки производилась на высоту одного яруса.
