Глава IV нормирование затрат труда
Для расчета нормативного времени необходимо установить время на выполнение оперативной .и подготовительно-заключительной работы, время технологических перерывов и отдыха.
Время на оперативную работу определяется суммированием элементных норм, установленных для рабочих операций, входящих в состав нормируемого процесса, по формуле:
где
—
элементные нормы на измерители рабочих
операций (определяются на основе
нормативных наблюдений);
—
коэффициенты
перехода от измерителей элементных
норм к измерителю укрупненной нормы
(определяются расчетом или по данным
наблюдений).
Нормативное время на подготовительно-заключительную работу определяется на основе наблюдений или принимается по справочным данным.
Время технологических перерывов определяется на основе наблюдений или расчетных данных (распределения обязанностей в звене, бригаде, построения ; гармоно-граммы).
Нормативное время на отдых принимается по справочным данным, в отдельных случаях проводятся специальные наблюдения. При определении общего нормативного времени на отдых следует учитывать возможность использования для отдыха некоторой части технологических перерывов. Нормативную добавочную величину времени отдыха и технологических перерывов целесообразно уточнять с помощью гармонограмм. Минимальное время на отдых должно быть не менее 5%.
§ 1 Монтаж сборных железобетонных конструкций
Процесс монтажа сборных железобетонных конструкций (частей) зданий и сооружений складывается из выполнения комплекса механизированных и немеханизиро-ванных операций.
К механизированным операциям относится работа крана по подъему и установке (укладке) сборных элементов, материалов, приспособлений и инструмента.
К немехаяизированным операциям -относится:
1 подготовка сборных элементов, материалов и приспособлений к строповке и монтажу;
2 строповка;
3 наблюдение за подъемом сборных элементов, материалов и приспособлений;
4 разметка местоположения монтируемых элементов;
5 подготовка места для установки (укладки) сборных элементов;
6 расстилание раствора;
7 установка приспособлений для временного крепления и выверки сборных железобетонных конструкций;
8 установка (укладка) сборных элементов, материалов и приспособлений;
9 временное крепление;
10 выверка;
11 расстроповка;
12 окончательное крепление;
13 заделка швов;
14 перемещение пустой тары из-под раствора;
15 снятие приспособлений для крепления и выверки сборных железобетонных элементов.
При проектировании норм времени необходимо тщательно увязать работу крана я звена монтажников, чтобы до минимума снизить технологические перерывы.
Подготовка сборных элементов, материалов и приспособлений к строповке и монтажу. Подготовительная работа выражается в предварительном подборе и осмотре состояния сборных элементов нужных марок, соответствующих монтажных приспособлений, тары с раствором, электродов, электросварочной аппаратуры, проверке и исправлении монтажных петель и других приспособлений для строповки. Должен быть.заранее подобран и подготовлен к подъему весь комплекс приспособлений для крепления сборных железобетонных элементов.
Установка, выверка и крепление подкрановых балок, ферм в промышленных зданиях производится с подвесных подмостей (люлек).
Подвеска такого типа подмостей -и лестниц на колонны должна производиться до строповки в порядке подготовки колонн к монтажу или же после установки.
Продолжительность подготовки сборных железобетонных элементов к строповке и монтажу зависит от их типа, технического состояния и может колебаться в различных пределах.
Нормативное время на выполнение этих операций устанавливается с помощью наблюдений.
Затраты рабочего
времени в процессе наблюдений относят
непосредственно к каждому сборному
железобетонному элементу. Однако так
как не все монтируемые сборные элементы
требуют соответствующей подготовки,
то, как правило,
<1,0
и составляет
где
-количество сборных
железобетонных элементов, требующих
соответствующей подготовительной
работы;
—
количество сборных
железобетонных элементов,
смонтированных
за период наблюдений.
Строповка. Продолжительность выполнения этих операций зависит от типа конструктивного элемента и способа строповки и колеблется в пределах от 30—260 сек (плиты, ригели, панели в жилищном строительстве) до 30—60 мин (тяжелые сборные железобетонные элементы в промышленном строительстве). Продолжительность строповки существенно зависит от типа захватного устройства. Так, например, при применении балансирного захвата Главмосстроя продолжительность установки захвата составляет 30—40 сек, снятия — 40—50 сек, при применении кондукторов с домкратами треста Стальмонтаж-5 время на строповку колонн 300—360 сек и более.
При монтаже крупнопанельных зданий с транспортных средств продолжительность строповки сборных элементов на 20—40% выше по сравнению со строповкой при монтаже со складской площадки. Продолжительность зацепки ящиков с раствором составляет 18—24 сек,, бункеров с раствором или бетоном — 15—50 сек, поддонов — 20—50 сек, продолжительность отцепки захватных устройств на 30—75% меньше.
Как правило, строповку и расстроповку выполняют 1—2 такелажника.
Иногда монтируемый сборный железобетонный элемент подвергается очистке от снега, льда, примерзшей грязи. Эта операция, как правило, выполняется частично до строповки и частично после строповки при небольшом отрыве поднимаемого сборного элемента от штабеля или складской площадки. Это время следует включать в подготовку сборного элемента к монтажу. для элемента строповки равен 1,0.
Наблюдение за
подъемом сборных элементов, материалов
и монтажных приспособлений. Эта операция
выполняется одним монтажником. Наблюдение
выражается в подаче сигналов машинисту
крана относительно места установки
поднимаемого груза. Иногда требуется
производить оттяжку поднимаемого
элемента, особенно в начале или в конце
подъема, что существенно удлиняет
продолжительность этой операции. Внизу
оттяжку производит такелажник, наверху
—один из монтажников. При подъеме с
оттяжкой затраты времени на оттяжку
поднимаемого элемента надо учитывать
отдельно. Нормативную продолжительность
наблюдения за подъемом и оттяжкой
целесообразно определять с помощью
наблюдений. При ориентировочных расчетах
можно принимать продолжительность
наблюдения равной продолжительности
подъема элемента краном и рассчитывать
путем деления высоты на скорость подъема.
Время оттяжки наверху включается в
установку элемента.
Разметка местоположения монтируемых элементов. Установке сборных железобетонных элементов предшествует разметка их проектного местоположения. Разметка производится с помощью шнура, измерительной ленты, теодолита, нивелира. Как правило, разметкой с помощью шнура, измерительной ленты занимаются монтажники (1—2 чел.). Работу с теодолитом и нивелиром выполняет техник, мастер, прораб и время выполнения этой работы в нормы времени не включается.
Продолжительность разметки устанавливается на основе наблюдений. Так как натягивание причального шнура производится на длину части здания или сооружения в-целом (например, фасадной наружной стены), то распределение времени на отдельные конструктивные элементьв производится пропорционально их количеству. Если, например, длина наружной стены со стороны дворового фасада складывается из 20 панелей, то коэффициент перехода составит
На отдельные сборные элементы (колонны, балки) наносятся осевые риски. Время выполнения этой операции полностью относится к одному сборному элементу (например, к колонне), .
Подготовка места для установки (укладки) сборного железобетонного элемента. Операция выполняется по мере необходимости в зависимости от состояния поверхности ранее уложенного или установленного элемента: удаление мусора, грязи, наплыва бетона или раствора, поливка водой.
Нормативное время на выполнение операции устанавливается на основе наблюдений. .
Расстилание раствора. Расстилание раствора производится вручную, иногда применяются шаблоны. Раствор предварительно перемешивается и затем ковшовой лопатой подается на место укладки и разравнивается кельмой. Толщина шва определяется техническими условиями. Затраты времени на расстилание раствора определяются с помощью нормативных наблюдений. Измерителем элементной нормы может быть один сборный элемент или 1 м3 раствора. Во втором случае коэффициент перехода равен норме расхода соответствующего раствора на один элемент. При применении шаблона необходимо учесть время на укладку и съем шаблона (на основе наблюдений). Должно быть также подсчитано и время перемешивания раствора (с помощью наблюдений).
При заложении в раствор арматуры, деревянных пластинок, клиньев и других элементов, необходимых для правильной установки сборных конструкций, время на их укладку должно быть подсчитано с помощью нормативных наблюдений и учтено в нормах в качестве отдельной операции.
Установка приспособлений для временного крепления и выверки сборных конструкций. Для временного крепления используются кондукторы для одиночных колонн, струбцины, подкосы и другие приспособления.
Время на установку
приспособлений для временного крепления
и выверки сборных железобетонных
элементов определяется наблюдениями
(на каждый отдельно устанавливаемый и
закрепляемый кондуктор, приспособление,
струбциву, подкос). При применении
кондуктора для одиночных колонн
,
групповых кондукторов
где
— количество колонн, временное крепление
и выверка которых .производится
одновременно одним кондуктором. При
применении струбцин и подкосов
,
где
—
количество струбцин или. подкосов,
используемых для крепления одного
сборного железобетонного элемента.
Установка (укладка) сборных железобетонных конструкций в проектное положение. Осуществляется совместно с монтажным краном. Рабочая операция установки сборного элемента начинается с оттяжки и центрирования, выполняемых монтажниками при опускании монтируемого элемента на предусмотренную проектом опору. Если конструктивный элемент занял неправильное положение, то он должен быть приподнят, постель из раствора поправлена, если нужно, подложены пластины, клинья, изоляционные материалы и заново опущен в требуемое положение,. Если конструктивный элемент на соответствующей опоре занял правильное положение, то он должен быть временно закреплен, с тем чтобы можно было освободить монтажный кран.
Нормативная продолжительность операции установки или укладки элемента определяется с помощью наблюдений. В нормативное время необходимо включать время исправления постели из раствора. Вся операция выполняется 2—3 рабочими-монтажниками. Нормативное время устанавливается на один сборный элемент. .
Временное крепление. Эта операция создает возможность выверки проектного положения монтируемого конструктивного элемента без помощи монтажного крана. Крепление осуществляется с помощью кондукторов, металлических и деревянных подкосов, металлических растяжек, струбцин, деревянных клиньев. Для временного крепления при условии правильной посадки сборных железобетонных конструкций, не требующих последующей выверки, применяется электроприхватка. Нормативная продолжительность операции устанавливается наблюдениями.
Порядок определения зависит от способа крепления сборного элемента. При применении кондукторов, струбцин, подкосов порядок определения аналогичен рассмотренному в п. 8. При применении клиньев , где — количество клиньев, приходящихся на один сборный элемент.
Выверка установленных сборных элементов. Производится с помощью приспособлений для временного крепления, а также специального монтажного ломика. Проектное положение монтируемого элемента проверяется шнуром, измерительной лентой, отвесом, нивелиром, теодолитом.
Допускаемые отклонения от проектных размеров колеблются в пределах от ± 1 до ±20 мм.
Нормативная продолжительность элемента определяется с помощью наблюдений. Число рабочих-монтажников, занятых на установке и выверке монтируемых элементов, различно и зависит от степени организационной и технологической сложности рабочей операции. Нормативное время устанавливается на один сборный элемент. .
Расстроповка монтируемого элемента. Операция заключается в отцепке стропа или съеме захватных приспособлений. . При применении вилочного захвата и других приспособлений, с помощью которых одновременно поднимается несколько сборных элементов,
— количество элементов, поднимаемых за один цикл.
Окончательное крепление. Осуществляется сваркой арматуры, выпуском закладных деталей, монтажных связей, болтовыми соединениями, скрутками, а также подкладыванием клиньев и других элементов. Элементная норма устанавливается на один сборный элемент, узел или метр сварного шва соответственно равен 1,0 или , где — количество узлов крепления, приходящихся на один сборный элемент, или длина сварных швов, приходящихся на один сборный элемент.
Заделка швов. Производится раствором, бетоном и другими материалами (паклей, битумом, специальным составом и т. д.).
Нормативная продолжительность элемента определяется с помощью наблюдений. Элементная норма устанавливается на один сборный элемент или на 1 м шва. Коэффициент перехода равен 1,0 или общей длине швов, приходящихся на один монтируемый элемент.
Работа по перемещению материалов и приспособлений. Нормативное время на строповху и расстроповку тары с материалами и приспособлениями, на наблюдение за их подъемом, установкой, укладкой и т. д. устанавливается с помощью .наблюдений. Коэффициент перехода равен
где
—
норма расхода соответствующего материала
на один сборный элемент или количество
приспособлений, приходящихся на один
сборный элемент;
—
количество материала
или приспособлений, перемещаемых за
один рейс (цикл).
|
Длительность выполнения операций, мин. |
|||||
№ операций |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
|
Количество исполнителей |
1,5
1 |
4,5
2-3* |
3,0
3 |
6,0
3 |
1
1 |
2
1 |
* 2 чел. отработали по 4,5 мин, 1 чел.—2,5 мин.
Пример 27. Рассчитать норму затрат труда на укладку сборных железобетонных плит перекрытий над 12 этажом многоэтажного здания. Плиты укладываются на постель из цементного раствора с помощью башенного крана МСК-3/5-20. Крепление плит производится с помощью электросварки монтажных связей из круглой стали. Угол поворота крана — 160°, среднее расстояние передвижения крана— 10 м. Высота этажа — 3 м. Монтажный цикл рабочих включает следующие операции: строповку плит; подготовку постели из раствора; укладку плит; выверку; расстроповку и крепление плит.
Время на подготовительно-заключительную работу и отдых принять по действующим нормативам. Работа выполняется звеном монтажников из 4 чел.: IV разряда — 1 чел., .III разряда — 3 чел. (см. табл. 34).
Решение
Время на
оперативную работу. Значение элементных
норм затрат труда и количества исполнителей
приведено в табл. 34.
для всех операций равен 1,0.
=
1,5 + 4,5 • 2 + 2,5+3 • 3 + 6 • 3+1+2 = 43 чел.-мин.
Время на подготовительно-заключительную работу в соответствии с действующими нормативами составляет 4%.
Нормативное время на технологические перерывы установлено на основе гармонограммы и табл. 35.
На рис. 6 приведена гармонограмма работы монтажников и башенного крана.
Ниже приведен расчет длительности цикла крана:
Скорость подъема груза………………15 м/мин
опускания груза………………………..3,5 м/мин
крюка………………………………….15 м/мин
поворота стрелы………………………0,75 об/мин
передвижения крана………………….21,1 м/мин
Время строповки
(
)
= 15 мин, высота подъема плиты 3-12 + 2 = 38 м;
время подъема плиты
время опускания плиты
время
укладки плиты (
)=3
мин; время расстроповки
=
1,0 мин; время подъема крюка (
мин; время опускания крюка (
;
время поворота (
;
время передвижения крана
.
Учтя возможность
совмещения подъема и передвижения
крана, опускания крюка и обратного
движения крана при
,
получим рвсчетную
длительность цикла крана:
Из гармонограммы видно, что монтажный процесс целесообразно выполнять звеном из 4 человек (3 монтажника и 1 такелажник).
В таблице 35 приведено распределение обязанностей монтажников, установленное на основе гармонограммы.
Таблица 35
наименование рабочих операций и перерывов |
время для рабочих следующих разрядов |
Такелажник III ряда |
|||
монтажники |
|||||
Нормативное время для всех |
IV |
III |
III» |
||
Строповка плиты |
1,5 |
- |
- |
- |
1,5 |
Устройство постели из раствора |
11,5 |
4,5 |
4,5 |
2,5 |
- |
Укладка плиты |
9 |
3 |
3 |
3 |
- |
Выверка плиты |
18 |
6 |
6 |
6 |
- |
Расстроповка |
1 |
- |
- |
1 |
- |
Крепление плиты |
2 |
- |
- |
2 |
- |
Итого |
43 |
13,5 |
13,5 |
14,5 |
1,5 |
Технические перерывы |
15 |
1 |
1 |
0 |
13 |
Всего |
58 |
14,5 |
14,5 |
14,5 |
14.5 |
Следовательно, общее время технологических перерывов составит 15 чел.-мин.
По действующим нормам время на отдых монтажников составит 9-17%(принимаем в среднем 13%).
Нормативное время на отдых можно уменьшить за счет некоторой части технологических перерывов, общей для всех рабочих.
Из гармонограммы
и таблицы 35 видно, что минимальной
величиной технологических перерывов
является 1 мин(у монтажников IV
и III
разрядов). Целесообразно расстроповку
плиты поручать поочередно монтажникам
IV
и III
и
III'
разрядов. Это даст возможность второму
монтажнику III
разряда также иметь технологические
перерывы, которые
можно использовать для отдыха для всего
звена монтажников.
Средняя величина этих перерывов составит
Если длительность монтажного цикла с
учетом полного времени отдыха определить
в размере
то указанные выше технологические
перерывы от общей длительности цикла
составят
Отсюда добавочное время на отдых монтажников составит 13—3,8 = 9,2%.
Расчет полной нормы затрат труда на одну плиту:
Упражнения

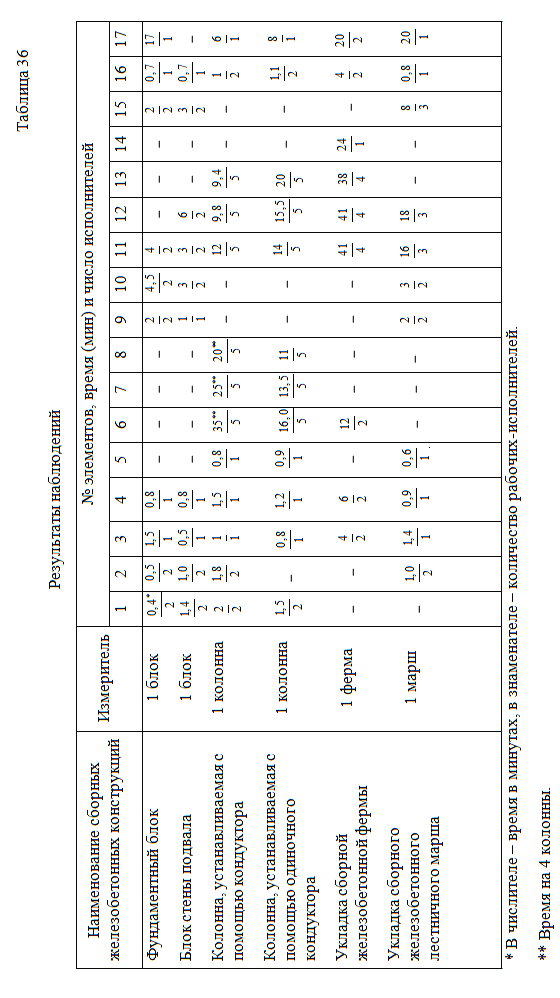

111 Рассчитать норму затрат труда на комплекс операций, выполняемый рабочими при установке (укладке) сборных железобетонных элементов по данным табл. 36.
Состав монтажных операций:
№ 1 — натягивание причального шнура;
№ 2 — разметка места установки (укладки) элемента;
№ 3 — подготовка элемента к монтажу;
№ 4 — строповка;
№ 5 — наблюдение за подъемом и подачей элемента к месту установки (укладки);
№ 6 — установка кондуктора и других приспособлений, необходимых для выверки и крепления элементов;
№ 7 — разборка кондуктора;
№ 8 — перемещение кондуктора в пределах этажа и с этажа на этаж;
№ 9 — подготовка поверхности под раствор;
№ 10 — расстилание раствора (в необходимых случаях с закладкой клиньев);
№ 11—установка (укладка) элемента;
№ 12 —выверка;
№ 13— крепление;
№ 14 — электроприхватка;
№ 15-—заделка швов;
№16 — расстроповка;
№17—технологические перерывы.
Время на отдых и подготовительно-заключительную работу принять по действующей шкале.
112 Рассчитать элементную норму затрат труда (в чел.-час) на установку сборных железобетонных колонн на основе следующего хронометражного ряда (время на одну колонну в мин):
57, 64, 83, 79, 50, 44, 46, 48, 52, 54, 44, 40, 53, 52.
Работа выполнялась 3 монтажниками.
113 Определить нормативное время на электросварку стыков стеновых панелей (в чел.-час. на одну панель). Время оперативной работы составляет 0,8 чел.-час на 1 м шва.
По данным наблюдений время на подготовительно-, заключительную работу составило 13 мин в смену.
По данным рабочих чертежей крепление панелей осуществляется сваркой закладных частей: между смежными становыми панелями швом длиной в 24 см, между стеновой панелью и плитой перекрытия — швом длиной в 22 см. Работа выполнялась одним электросварщиком.
114 Определить норму затрат труда на укладку сборного железобетонного элемента в перекрытие 16 этажа в чел.-час на один элемент.
По данным наблюдений время выполнения отдельных монтажных операций рабочими составляет: подготовка к строповке и строповка — 0,9 мин при одном исполнителе, устройство постели из раствора — 2,5 мин при 2 исполнителях, укладка плиты — 3 мин при 2 исполнителях, расстроповка — 0,5 мин при 1 исполнителе.
Укладка сборных элементов производится с помощью башенного крана (тил крана выбирается студентом).
Средний вес монтируемых элементов составляет 1,2 т, угол поворота стрелы —180°, среднее расстояние перемещения крана — 18 м. Время отдыха и подготовительно-заключительной работы принять по справочным данным.
115 Определить норму затрат труда на герметизацию стыков панельных конструкций специальным составом (герметикой) на 1 м шва на основе следующие результатов наблюдений:
Пробивка фазок ……………………….. 41 чел.-мин на 8,4 м
Чистка шва щеткой ……………………... 38 чел.-мин на 11,4 м
Промывка ацетоном ………………….. 16,5 чел.-мин на 11,4 м Нанесение герметика в горизонтальные
и вертикальные швы …………………. 134 чел.-мин на 19 м
Подъем по люльке …………………… 6 чел.-мин на 11,4 м
Спуск по люльке ………………………. 5 чел.-мин на 11,4 м
Перестановка люльки ………………….. 20 чел.-мин на 8,4 м Переходы рабочих …………………... 10 чел.-мин на 11,4 м Время подготовительно-заключительной
работы …………………………………... 62 чел.-мин на 19 м шва
Работа выполняется двумя рабочими.
116 Определить норму затрат труда на установку и крепление гипсошлакобетонных перегородок. Измеритель— 1 панель. Данные наблюдений приведены в табл. 37.
Таблица 37
Наименование элементов
|
Время на панель, чел.-мин |
||||||||
№ наблюдений |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
|||
Укладка изоляции Строповка перегородок Выемка из кассеты Подача панели к месту установки Установка перегородки Установка распорок и расстроповка. Заделка стыков |
11 82 15*
4 39
72 40 |
18 88 4
8 56
31 32 |
17 36 4
4 52
42 76 |
15 45 5
16 50
40 40 |
13 81 8
8 44
28 64 |
11 48 5
6 48
48 65 |
15 68 4
8 52
32 44 |
* Резкое увеличение продолжительности элемента вызвано неудачной строповкой.
Время технологических перерывов составило 30 чел.-мин, подготовительно-заключительной работы — 7,1 чел.-минъа 1 панель.
117 Определить норму затрат труда на монтаж сборных мостовых опор из крупных бетонных блоков весом до 4 г. Измеритель— 1 блок. Данные нормативных наблюдений приведены в табл. 38.
Таблица 38
Наименование монтажных операций |
Время на один блок, сек |
Количество исполнителей |
||||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
||
Строповка блока |
70 |
42 |
56 |
58 |
100 |
75 |
90 |
88 |
80 |
56 |
50 |
2 |
Устройство постели из раствора |
300 |
270 |
296 |
540 |
330 |
264 |
258 |
310 |
308 |
269 |
320 |
2 |
Укладка блока при помощи крана |
150 |
168 |
180 |
120 |
144 |
240 |
430 |
186 |
178 |
170 |
166 |
4 |
Проверка правильности кладки |
120 |
126 |
116 |
110 |
240 |
108 |
120 |
128 |
138 |
119 |
144 |
1 |
Расстроповка блока |
30 |
36 |
48 |
24 |
39 |
42 |
33 |
30 |
27 |
25 |
34 |
2 |
Заливка вертикальных швов раствором |
90 |
120 |
108 |
84 |
216 |
98 |
96 |
110 |
116 |
128 |
130 |
2 |
