- •Раздел 1. Технологическая карта на возведение типового этажа.
- •Раздел 2. Календарный план производства работ на возведение объекта
- •Раздел 3. Строительный генеральный план
- •Раздел 4 Безопасность жизнедеятельности при возведении здания.
- •Раздел 5. Библиографический список. -------------------------------------------- 63 Исходные данные:
- •Введение .
- •Раздел 1. Технологическая карта на возведение типового этажа.
- •1.1. Область применения технологической карты.
- •1.2. Подсчет объема работ.
- •1.2.1. Объем каменной кладки.
- •1.2.2. Ведомость оконных и дверных проемов.
- •1.2.3. Ведомость потребности в строительных материалах.
- •1.2.4. Ведомость монтажных работ
- •Заливка швов:
- •1.3. Выбор метода производства работ.
- •1.4. Калькуляция трудовых затрат и заработной платы
- •1.5 Расчет организации кладочного процесса.
- •1.5.1. Определение продолжительности работ на этаже.
- •1.5.2. Определение общего состава бригады.
- •1.5.3. Определение квалификационного состава каменщиков.
- •1.5.4. Расчет длины и количества делянок.
- •1.6.Расчет и выбор монтажных механизмов и приспособлений
- •1.6.1.Выбор такелажных приспособлений
- •Выбор такелажных и монтажных приспособлений
- •1.6.2. Выбор монтажного крана по техническим параметрам с экономическим обоснованием
- •1.7. Расчет потребного количества автотранспорта для перевозки кирпича, раствора и ж/б конструкций
- •1.8. Описание технологии и организации выполнения основных процессов Описание технологии и организации каменно-монтажного процесса типового этажа
- •1.9. Контроль качества при выполнении основных видов работ
- •Контроль качества каменной кладки
- •Контроль качества плотницких работ
- •1.10. Расчет технико – экономических показателей.
- •Часть 2. Календарный план
- •2.1 Область применения календарного плана
- •2.2 Выбор и обоснование методов производст ва работ
- •2.3 Сводная ведомость подсчета объемов
- •2.4 Сводная ведомость расчета трудовых затрат машинного времени и расхода строительных материалов конструкций и полуфабрикатов.
- •2.5 Проектирование календарного плана
- •2.6 Расчет технико-экономических показателей.
- •3.Строительный генеральный план.
- •3.1. Исходные данные для проектирования строй генплана.
- •Краткое описание принятых решений по организации строительной площадки.
- •3.3 Расчет потребности в складских помещениях.
- •3.4 Расчет потребности во временных зданиях и сооружениях
- •3.5 Расчет потребности во временном водоснабжении.
- •1. Определяем производственный расход воды за секунду:
- •3.6 Расчет временного электроснабжения.
- •3.8 Расчет технико-экономических показателей.
- •4. Мероприятия по охране труда и технике безопасности окружающей среды, противопожарной защите и производст венной санитарии.
- •5. Библиографический список.
2.5 Проектирование календарного плана
До начала построения календарного плана предусматриваются следующие подготовительные работы по освоению строительной площадки:
Ограждение строительной площадки
Устройство временных дорог
Устройство временных бытовых помещений
Устройство временного электроснабжения
Устройство временно водоснабжения
Устройство временных сетей телефонизации
При
построении календарного плана в
се
работы разделены на циклы. Работы
выполняются комплексными и
специализированными бригадами и ведутся
с соблюдением совмещенности работ.
Работы по возведению надземной части выполняются после окончания нулевого цикла
Работы по установке оконных и дверных блоков ведутся с каменой кладкой стен.
Монтаж лестничных площадок и маршей ведется с каменой кладкой стен.
Остекление оконных блоков выполняют до начала отделочных работ.
Устройство кровли выполняют после возведения коробки здания.
Штукатурные работы выполняют после остекления оконных блоков.
Согласно построенному календарному плану составляем графики:
График движения рабочих по объекту
График завоза и расхода материалов
Данные графики должны соответствовать времени выполнения каждой работы.
2.6 Расчет технико-экономических показателей.
Продолжительность фактическая: Тф=453 дней;
Трудоемкость нормативная: Qн=14066чел-дней;
Трудоемкость принятая: Qпр=12627 чел-дней;
Производительность: Пв=
;
Удельная трудоемкость на 1м3, 1м2 здания: q=
ч-дн/м3
q=
ч-дн/м2

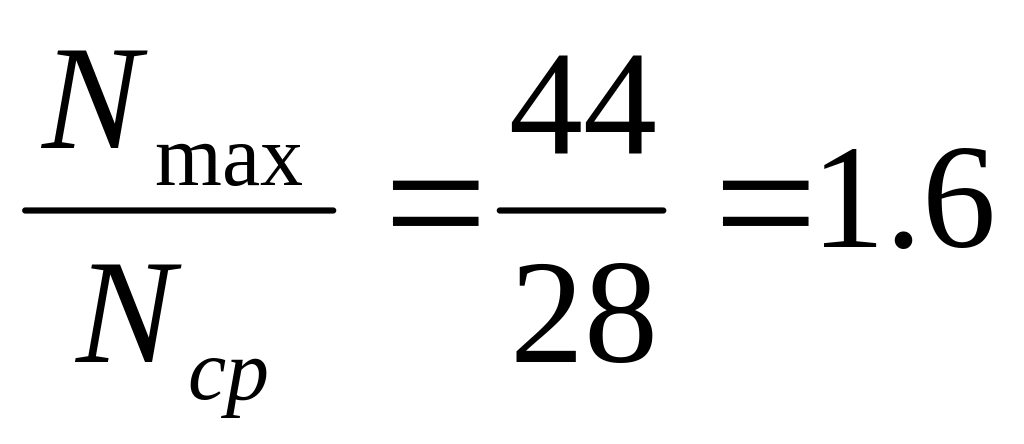

Коэффициент неравномерности движения рабочих:
Кн=
(Nср=
=
);
Коэффициент совмещенности: Ксовм=
;
Коэффициент сменности: Ксм=
3.Строительный генеральный план.
3.1. Исходные данные для проектирования строй генплана.
Исходными данными для разработки строй генплана являются:
1. задание на курсовое проектирование, схемы архитектурно-строительной части здания;
2. генеральный план участка с нанесенными на нем проектируемым зданиям, дорогами, сетями, подземными коммуникациями;
3. календарный план производства работ с пояснительной запиской о принятых методах производства работ с графиком потребности в рабочих кадрах;
4. перечень и количество строительных машин и механизмов;
5. ведомость потребности в строительных конструкциях, изделиях и материалах;
6. перечь, количество и размеры временных зданий, сооружений и складов;
7. нормативные данные для проектирования строительного генерального плана.
Краткое описание принятых решений по организации строительной площадки.
Строительный
генеральный план – это генеральный
план строительной площадки, на котором
кроме проектируемого и существующих
постоянных зданий
и сооружений, дорог показана расстановка
основных монтажных механизмов, временных
зданий,
складов, расположение временных дорог
и коммуника
ций,
необходимых для строительства
объекта.
Строительный генеральный план разработан на период возведения коробки здания. При строительного генерального плана необходимо соблюдать следующие принципы:
1.объем строительства временных зданий и сооружений должен быть минимальным, по возможности необходимо использовать в качестве временных зданий строения подлежащие сносу;
2. размещение временных зданий и сооружений производить на территориях, не предназначенных под застройку с соблюдением правил техники безопасности и пожарных норм, за пределами опасной зоны;
3. на строительном генеральном плане кроме возводимых зданий предусмотрены: прорабские и бытовые помещения рабочих, оси проходов крана и привязка их к зданию, монтажные механизмы с обозначением монтажных зон, временные дороги. Радиус закругления временных дорог принят минимальный – 12 м. Ширина дорог принята 3,5 и 6 м;
4. протяженность временных коммуникаций должна быть минимальной,
временные дороги, склады и площадки укрупнительной сборки размещены таким образом, чтобы число перегрузок и перемещений строительных грузов было минимальным;
5. размещение монтажных кранов на строительной площадке должно обеспечивать выполнение строительно-монтажных работ по принятой технологии;
6. приобъектные склады должны размещаться в зоне работы крана и в непосредственной близости от дорог;
7. временная линия электропередач выполнена в виде воздушной линии на деревянных опорах, установленных через 25 - 30 м., с высотой подвески не менее 6м.;
8. для обеспечения строительства электроэнергией установлена понижающая трансформаторная подстанция;
9.
охранное освещение строительной
площадки осуществляется прожекторами,
которые обеспечивают достаточную
освещенно
сть
складов, проездов и рабочих мест;
10. для временного водоснабжения проложен трубопровод d … мм.; для пожаротушения на строительной площадке предусмотрен пожарный водопровод с гидрантом d 100 мм., на расстоянии 1,5 м. от дороги;
11. в наиболее опасных, в пожарном отношении, местах, оборудуются специальные щиты с противопожарным инвентарем;
12. строительная площадка по периметру ограждается на расстоянии 1,5-2 м от края проезжей части дороги, временных зданий и сооружений, складов, опасной зоны металлической сеткой высотой 2 м или профнастилом, в нем устраиваются ворота с надписями «Въезд» и «Выезд»;
13. для обеспечения безопасности выполнения строительно-монтажных работ на строительной площадке предупредительные и запрещающие знаки.
