- •Определение трудоемкости работ, фонда времени на технические обслуживания (т.О.) и текущие ремонты (т.Р.) при заданном объеме электрооборудования в хозяйстве .
- •Расчет штатов для выполнения работ по т.О. И т.Р. В соответствии с нормативами времени и объемом работ.
- •Составление годовых графиков т.О. И т.Р. В соответствии с объемами регламентированных работ, периодами эксплуатации электрооборудования по отраслям, а также штатами электротехнического персонала .
- •Преимущества проводов марки сип
- •Недостатки проводов марки сип
- •Вопрос №2 Как проверить соответствие выбранного защитного автомата и сечения проводов внутренней электропроводки?
- •Вопрос №3 Виды повреждений силовых трансформаторов и способы их обнаружения
- •Список использованной литературы
Расчет штатов для выполнения работ по т.О. И т.Р. В соответствии с нормативами времени и объемом работ.
Разделив годовые затраты, необходимые для выполнения работ по Т.О. и Т.Р. (∑ФТР.ХОЗ) на годовой ресурс времени одного электромонтера (ФЭМ.ГОДОВОЙ), определим среднегодовое число необходимых электромонтеров:
nЭМ=∑Ф/ФЭМ.ГОД. (8)
Необходимое для обслуживания число монтеров составит:
nЭМ= 4767,2 /1591,2=2,9 (человек)
nЭМ=3 (человека).
Для определения штатов административного электротехнического персонала годовую трудоемкость (∑Ф) надо представить в условных единицах трудоемкости (У.Е.Т.). Переход к условным единицам трудоемкости осуществляют по формуле:
ФУ.Е.Т.=∑Ф/27, (9)
где 27 – трудоемкость одной У.Е.Т. в человеко-часах.
Подставляем значения получим:
ФУ.Е.Т.= 4767,2 /27=176,5 (У.Е.Т.).
В зависимости от числа У.Е.Т. определяют необходимое число инженерно-технических работников и их должности по таблице.
Рекомендуемые нормы электротехнического инженерно-технического персонала:
на объем работ до 100 У.Е.Т. – старший эл.монтер;
на объем работ от 101 до 250 У.Е.Т. – старший техник-электрик;
на объем работ от 251 до 500 У.Е.Т. – инженер-электрик;
на объем работ от 501 до 1000 У.Е.Т. – старший инженер-электрик;
на объем работ от 1001 У.Е.Т. – инженер-электрик.
Так как в расчетах получилось 176,5 У.Е.Т., то в соответствии с таблицей, в данном хозяйстве необходим старший техник-электрик.
Рассмотрим каждую отрасль в отдельности:
В растениеводстве:
(∑ФТО.РАСТЕН.+∑ФТР.РАСТЕН.)/27 (У.Е.Т.) (10)
(∑ФТО.РАСТЕН.+∑ФТР.РАСТЕН.)/27=(663,78 + 1073,06)/27=64,3 (У.Е.Т.).
В животноводстве:
(∑ФТО.ЖИВОТН.+∑ФТР.ЖИВОТН.)/27 (У.Е.Т.) (11)
(∑ФТО.ЖИВОТН.+∑ФТР.ЖИВОТН.)/27=(471,6 + 1534,65)/27=74,3 (У.Е.Т.).
В подсобных предприятиях:
(∑ФТО.ПОД.ПР.+∑ФТР.ПОД.ПР.)/27 (У.Е.Т.) (12)
(∑ФТО.ПОД.ПР.+∑ФТР.ПОД.ПР.)/27=(651,24 + 372,88)/27=37,9 (У.Е.Т.).
Составление годовых графиков т.О. И т.Р. В соответствии с объемами регламентированных работ, периодами эксплуатации электрооборудования по отраслям, а также штатами электротехнического персонала .
Графики Т.О. и Т.Р. составляются на двухлетний период (с 1января). Графики Т.О. должны совпадать с графиками эксплуатации электрооборудования по отраслям. Работы по Т.О. должны выполняться в технологические перерывы.
Для более равномерной загрузки персонала рекомендуется весь объем работ по Т.О. равномерно распределить на рабочие периоды и периоды простоя оборудования.
Графики Т.Р., связанные с большим объемом работ, должны быть размещены в нерабочих периодах электрооборудования, по возможности – равномерно (в подсобных предприятиях по субботам и воскресеньям).
Графики по Т.Р. по возможности не должны совпадать в различных отраслях. Во время Т.Р. не проводятся Т.О., они входят в состав Т.Р..
Ранее было определено, что всего число монтеров 6 человека, недостающие единицы можно временно привлекать из других отраслей. Определим число рабочих дней для выполнения работ по Т.Р. по формуле:
N=∑ФТ.Р./n*8
Для растениеводства, где число электромонтеров занятых в работе n = 3
человек:
N = 1073,06 /(3*8) = 44,7 дней;
Для животноводства, где число электромонтеров занятых на работе n = 3
человека:
N= 1534,65/(3*8)=63,94 дня;
Для подсобного производства, где число электромонтеров занятых на
работе n = 3 человека:
N = 651,24/(3*8) = 27,1 дней;
В данной работе приведем графики Т.Р. по каждой из отраслей хозяйства и
общий график загрузки персонала. Общее число электромонтеров, занятых на Т.О. и Т.Р. в любой отрезок времени не должно превышать их запланированного среднегодового
числа.
Составление годовых графиков Т.О. и Т.Р. по отраслям

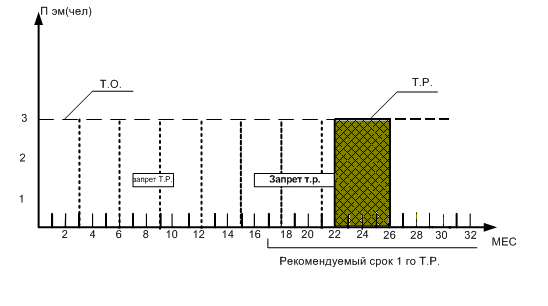

Рисунок 1. График выполнения Т.О. и Т.Р. в растениеводстве
Рисунок

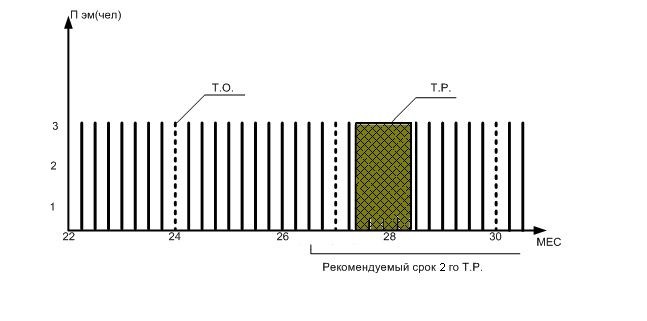

2. График выполнения Т.О. и Т.Р.
в животноводстве
Составление годовых графиков Т.О. и Т.Р. по отраслям

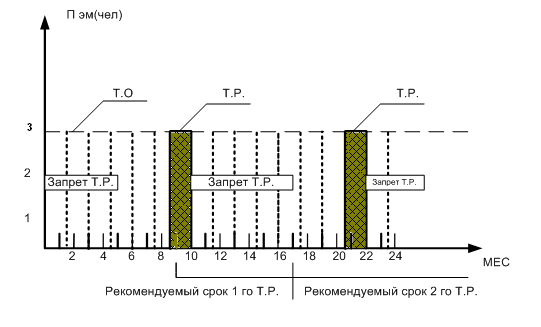

Рисунок
3. График выполнения Т.О. и Т.Р. в
подсобном хозяйстве

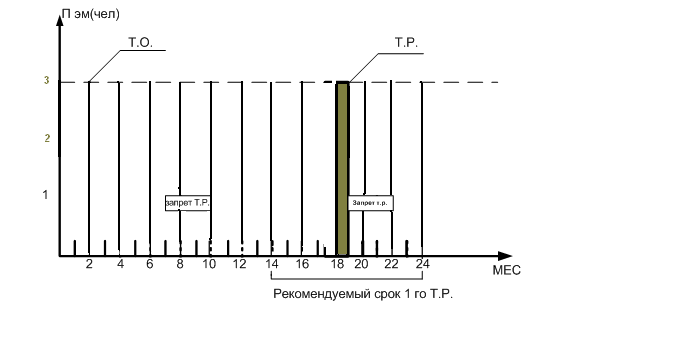

Рисунок 3. График выполнения Т.О. и Т.Р. в подсобном хозяйстве
(продолжение)
Вопрос
№1
В чем состоит преимущества и недостатки использования самонесущих электропроводов?
На российском рынке этот провод появился конце 80-х годов прошлого века. С 1997 года "Севкабель" и "Иркутскабель", а чуть позже "Москабельмет" начали выпускать похожий по характеристикам провод, позиционируя как СИП-3. Он отличается от скандинавских более широким диапазоном сечений, гидрофобным слоем между жилой и изоляцией. Область применения российских проводов расширена по классу напряжения до 35 кВ за счет увеличения толщины защитного покрова.
