3.3. Устройство временных упоров
Рис. 4. Временный упор «труба в трубу»
1 –шпала 15-20; 2 –домкраты; 3 –швеллер №22
4. Технология и организация производства работ
4.1. Определение продолжительности строительства
Продолжительность строительства подземных инженерных сетей определяется в основном директивными сроками. Однако необходимо учитывать, что директивные сроки должны быть в пределах возможных сроков строительства, определяемых климатическими условиями района.
Траб=Ткал-Ткл-Трем-Твых дней, (1)
где Траб - количество рабочих дней;
Ткал=214дней - общее количество календарных дней строительного сезона (приложение 2 методических указаний);
Ткл =13 дней - количество нерабочих дней по климатическим условиям (приложение 2 методических указаний);
Трем=17 дней - количество нерабочих дней вследствие ремонта (приложение 4 методических указаний);
Твых=45 дней - количество праздничных и выходных дней (приложение 2 методических указаний: для периода с 3.04 по 2.09 на 2008 год);
Траб =214-13-17-45=139 дня.
4.2 Определение длины захватки
Для определения длины захватки следует выбрать ведущую машину . При поточном методе строительства за ведущую работу принимают земляные работы. Обычно используют экскаваторы с емкостью ковша 0,25-1,25 м3.
Длину захватки часто принимают равной расстоянию между колодцами.
Минимальная длина захватки определяется по формуле:

; [м] (2)
где Пв - производительность ведущей машины;
Fср - средняя площадь поперечного сечения траншеи в естественном состоянии;
Таблица 2
Выбор ведущей машины
Ссылка на нормы |
Рабочая операция |
Применяемые машины |
Единица измерения |
Объем работ на 100 м |
Производи-тельность машины в смену |
Требуемое количество машино-смен |
Стоимость машино-смены, р. |
Общая стоимость, р. |
Е2-1-13 |
Разработка траншеи |
ЭО-2521 |
м3 |
561 |
205,1 |
2,73 |
17,23 |
47,03 |
Е2-1-13 |
Разработка траншеи |
ЭО-5015 |
м3 |
561 |
307,7 |
1,82 |
26,20 |
47,68 |
По данным таблицы 2 видно, что у экскаватора ЭО-5015 с объемом ковша
0,5 м3 производительность больше на 102,6 м3/см и число маш.-см получается меньше. Выбираем экскаватор ЭО-5015 в качестве ведущей машины.

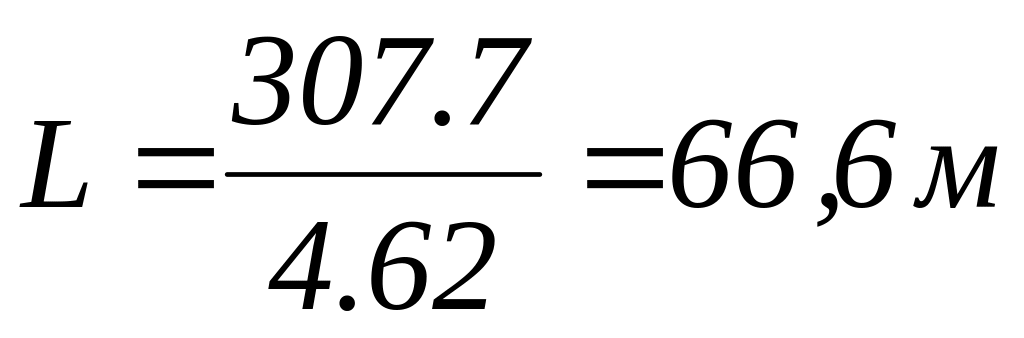

Длина захватки: Принимаем длину захватки 67м.
4.3. Поперечный профиль трассы

Рис.5. Поперечный профиль трассы
Ширина трассы равна 18,97 м.
4.4. Комплектование состава отряда дорожных машин
Таблица 3
№ процесса |
№ захватки |
Источник норм |
Описание рабочих процессов |
Единица измерения |
Коли-чество работ на захватку
|
Производитель-ность в смену |
Потребность |
|
маш.-см. |
маш.-ч. |
|||||||
1 |
I |
Е2-1-35 |
Планировка трассы |
м2 |
1270,99 |
19512,2 |
0,07 |
0,56 |
2 |
I |
ЕНВиР-ИР 4.1,№202 |
Разбивка трассы участка работ |
пм |
67 |
1307 |
0,05 |
0,4 |
3 |
II |
Е2-1-13 |
Разработка траншеи экскаватором |
м3 |
375,87 |
307,7 |
1,22 |
9,76 |
4 |
III |
Е2-1-47 |
Подчистка дна траншеи |
м3 |
9,15 |
6,15 |
1,48 |
11,84 |
5 |
III |
Е2-1-60 |
Планировка дна траншеи |
м2 |
60,97 |
133,33 |
0,46 |
3,68 |
6 |
III |
Е2-1-50 |
Рытье приямков |
м3 |
0,06 |
4,20 |
0,02 |
0,16 |
7 |
III |
Е2-1-47 |
Устройство ложа под трубы |
м3 |
0,64 |
6,15 |
0,11 |
0,88 |
8 |
IV |
Е9-2-29 |
Устройство колодцев |
шт. |
1 |
1,05 |
0,95 |
7,6 |
9 |
IV |
Е9-2-6 |
Укладка труб в траншею |
пм |
67 |
61,54 |
1,09 |
8,72 |
10 |
IV |
Е2-1-58 |
Подбивка труб грунтом |
м3 |
0,4 |
8,25 |
0,05 |
0,4 |
11 |
V |
Е9-2-27 |
Устройство временных упоров |
шт. |
2 |
0,23 |
8,7 |
17,4 |
12 |
V |
Е2-1-58 |
Присыпка труб грунтом |
м3 |
10,37 |
8,25 |
1,26 |
10,08 |
13 |
VI |
Е9-2-9 |
Предвари-тельное испытание трубопровода |
пм |
67 |
66,67 |
1,0 |
8,0 |
14 |
VII |
Е2-1-34 |
Обратная засыпка траншеи |
м3 |
373,21 |
145,93 |
2,56 |
20,48 |
15 |
VII |
Е2-1-33 |
Послойное уплотнение грунта |
м3 |
373,21 |
470,59 |
0,79 |
6,32 |
16 |
- |
Е9-2-9 |
Окончательное испытание трубопровода |
пм |
67 |
66,67 |
1,0 |
8,0 |
