5 Нормирование труда
5.1 Сущность нормирования труда и его задачи
Для учёта количества труда, затрачиваемого рабочим или группой рабочих, должна существовать определенная мера. Иначе говоря, необходимо знать сколько изделий должен обработать (какой объём работы должен выполнить) рабочий (группа рабочий) за единицу времени или сколько времени должен потратить рабочий на обработку единицы продукции (выполнение единицы объема работ).
Нормирование необходимо для расчета необходимой численности работников для освоения запланированных объёмов производства продукции, работ и услуг, профессионального состава работников, наиболее рациональной расстановки кадров и эффективной организации производства.
38
Нормирование это установление меры труда всех категорий промышленно--производственного персонала. Конкретным выражением меры труда выступает норма труда. Работа по установлению норм труда является содержанием нормирования.
Техническое нормирование труда связано с изучением всего производственного процесса и его элементов и направлено на выработку мер по повышению эффективности труда и производства, поиск резервов роста производительности труда с тем, чтобы отразить их в разрабатываемых нормах труда.
Наиболее общими задачами нормирования являются:
обеспечение наиболее полного использования рабочего времени рабочего и времени работы оборудования;
обеспечение устойчивого роста производительности труда;
увеличение объёма производства продукции в соответствии с рыночным спросом, улучшение ее качества и обновление ассортимента;
создание условий для передачи и внедрения передового опыта;
осуществление эффективной политики в организации оплаты труда в соответствии с его количеством и качеством.
5.2 Виды норм труда
Основной задачей технического нормирования труда является установление отдельных норм труда в зависимости от вида и задач производства.
1 Техническая норма времени регламентированное время выполнения единицы работы, например, технологической операции, в определенных организационно-технических условиях производства одним или группой исполнителей соответствующей квалификации. В общем случае норма времени (Нвр) складывается из штучного времени и подготовительно-заключительного времени (tп.з), которое необходимо рабочему, чтобы ознакомиться с подученным производственным заданием, а также провести все действия, связанные о завершением его выполнения,
Нвр = tшт + tп.з.
В единичном и мелкосерийном производстве доля подготовительно-заключительного времени весьма велика, а в массовом - значительно меньше или вообще отсутствует. В серийном производстве, как правило, подготовка ведется для всей партии и вместо нормы времени используется, так называемое калькуляционное время (Тк):
Tкал = tшт + Тп.з /A ,
где Tп.з подготовительно-заключительное время на партию изделий;
А размер обрабатываемой партии.
Следует отметить, что норма времени является отправным моментом для определения всех норм труда в процессе нормирования.
39
2 Норма выработки регламентированный объем работы (количество изделий), который должен быть выполнен работником или группой работников соответствующей квалификации в единицу времени в определенных организационно-технических условиях производства.
Обычно, норма выработки (Нвыр) устанавливается на смену (Тсм):
Нвыр = Тсм /Нвр.
Из приведенного соотношения очевидно, что норма выработки обратно пропорциональна норме времени.
3 Норма обслуживания количество производственных объектов (единиц оборудования), которое работник или группа работников обязаны обслужить за установленное время в определенных организационно-технических условиях производства.
Если нормы времени и выработки относятся к труду основных (производственных) рабочих, то норма обслуживания – это мера труда, прежде всего, вспомогательных рабочих. Однако норма обслуживания может использоваться при регламентировании труда и основных рабочих в случае многостаночного обслуживания.
4 Норма численности количество работников определенного профессионального состава, которое необходимо для осуществления конкретных производственных, управленческих функций или выполнения определенного объема и вида работ.
5 Норма управляемости численность работников, которую целесообразно закрепить за одним руководителем с условием эффективной работы руководимого им подразделения.
6 Нормированное задание объем работы, который обязаны выполнить работники, чей труд оплачивается по повременной форме, за рабочую смену, рабочий месяц или любой другой период времени. Нормирование труда повременщиков преследует цель повышения эффективности их работы.
5.3 Классификация норм труда
По времени действия нормы труда могут быть разовыми, временными, постоянными и сезонными.
Разовые нормы труда устанавливаются в опытном, единичном производстве на выполнение одного неповторяющегося задания.
Временные нормы труда устанавливаются, как правило, на период освоения новых видов продукции или работ.
Постоянные нормы труда действуют без ограничения срока до изменения организационно-технических условий производства, для которых они были выработаны.
Сезонные нормы труда используются в течение конкретного природного сезона и связаны с особенностями выполнения работ и изменением их трудоемкости в зависимости от времени года.
40
Методы установления норм труда делятся на аналитические и суммарные.
Аналитические методы нормирования предусматривают:
разделение производственного процесса и его отдельных операций на элементы;
анализ факторов, которые влияют на продолжительность элементов производственного процесса;
проектирование рациональной структуры операций и организационно-технических условий их выполнения и т. п.
Нормы труда, устанавливаемые аналитическим методом, обычно называют технически обоснованными.
Аналитически-расчетный метод нормирования предусматривает расчет нормы, основанный на использовании ранее разработанных нормативов, т. е. более или менее значительная часть анализа и проектирования трудового процесса осуществляется на стадии разработки нормативов.
Между нормами и нормативами существует тесная взаимосвязь, но есть и принципиальные различия. Прежде всего следует иметь в виду, что нормы устанавливается для одной конкретной работы применительно к конкретным организационно-техническим условиям ее выполнения на конкретном предприятии или конкретном рабочем месте. Нормы должны систематически пересматриваться в связи с изменением организационно-технических условий производства или по мере накопления навыков исполнителя.
Нормативные материалы, которые используются при нормировании труда, разрабатываются специальными нормативно-исследовательскими организациями (за исключением местных нормативных материалов) для многократного использования при установлении норм труда применительно к различным вариантам типовых организационно-технических условий. Нормативы действуют без пересмотра более длительное время, чем нормы труда, поскольку изменение организационно-технических условий происходит медленнее, чем изменение условии конкретного производства.
Использование для нормирования суммарных методов ограничено. Нормы, полученные на основе прошлого опыта или на основе статистических данных, без анализа элементов производственного процесса, без учета организационно-технических условий и т. п., не могут служить основой для повышения производительности труда и для эффективного использования рабочих кадров.
Для нормирования труда инженерно-технических работников и служащих могут использоваться математико-статистические методы, которые служат для исследования не отдельных операций или их элементов, а определенных работ, численности работников или количества обслуживаемых объектов. При этом для установления норм труда используются парные или многофакторные корреляционные модели.
На рисунке 7 приведена графическая интерпретация классификации норм труда.
41
6.4 Рабочее время и его состав
Для изучения затрат рабочего времени и установления норм труда необходимо разграничивать отдельные части затрат рабочего времени. Все затраты рабочего времени рабочего делятся на время работы и время перерывов (таблица 3).
Время работы период, в течение которого рабочих производит трудовые действия.
Время перерывов время, в течение которого трудовой процесс не осуществляется, независимо от причин.
Время работы состоит из времени, которое затрачивается на выполнение производственного задания, и времени, с ним не связанного.
Время на выполнение производственного задания подразделяется:
на время подготовительно-заключительной работы, связанной с получением самого задания, изучением чертежей, схем, инструкций и т. п., а также с завершением выполнения задания и сдачей выполненной работы;
на время оперативной работы, состоящей из времени выполнения основной и вспомогательной работ;
на время обслуживания, которое включает в себя время технического обслуживания (замена инструмента, подналадка оборудования) и время организационного обслуживания (чистка, смазка станка, уборка рабочего места).
Рисунок 7 Виды, объекты и методы установления норм труда
42
Перерывы в работе делятся на регламентированные и нерегламентированные.
К регламентированным относятся перерывы организационно-технического характера, перерывы на отдых и личные надобности. Число перерывов на отдых зависят от условий труда, но суммарная их продолжительность не должна превышать 20... 30 мин. за смену.
К нерегламентированным перерывам относятся прежде всего перерывы, связанные с нарушением хода технологического процесса и трудовой дисциплины.
Все затраты рабочего времени делятся на нормируемые и ненормируемые затраты.
Нормируемые затраты включаются в норму времени, т. к. необходимы для выполнения заданной работы. К нормируемому рабочему времени относится время выполнения основной и вспомогательной работы; время обслуживания; время подготовительно-заключительной работы; перерывы на отдых и личные надобности.
Остальные затраты рабочего времени ненормируемые.
Таблица 3 Состав рабочего времени рабочего
Рабочее время |
|||
Время работы |
Шифр |
Время перерывов |
Шифр |
|
РПЗ РОП РО РВ
РОБ РНП |
|
ПОТ
ПОЛ
ПНТ
ПТД |
5.5 Методы и виды наблюдений при изучении затрат рабочего времени
Изучение затрат рабочего времени производят двумя методами:
методом непосредственного замера времени;
методом моментных наблюдений.
Методом непосредственного замера времени производят хронометраж и фотографию рабочего дня.
43
5.5.1 Хронометраж, его задачи и порядок проведения
Хронометраж это вид наблюдений, при котором научают длительность циклически повторяющихся элементов операции (элементов основной и вспомогательной работ).
Задачи хронометража;
1) выявление факторов, влияющих на продолжительность каждого из элементов исследуемой операции;
2) изучение передовых методов и приемов работы;
3) проверка действующих норм времени;
4) получение исходных данных для разработки технически обоснованных норм труда.
Хронометраж может быть индивидуальным и групповым, непрерывным, выборочным и цикловым.
При непрерывном хронометраже изучение и замеры производят от начала до конца операции. При этом фиксируется время окончания каждого элемента операции при условии его продолжительности не менее 10 с.
При выборочном хронометраже производят замеры только отдельных элементов операции.
Цикловой хронометраж используется при изучении очень коротких операций, с продолжительностью элементов менее 6 с. Отдельные элементы, разные по составу объединяются при этом в одну группу.
Хронометраж проводится в несколько этапов,
1 этап подготовка к наблюдению. Вся операция разбивается на составляющие ее элементы. Определяются точки фиксирования времени окончания каждого элемента операции.
2 этап проведение замеров. Количество замеров зависит от длительности отдельных элементов (приемов), составляющих операцию. Чем короче длительность приемов, тем больше замеров необходимо сделать.
Для записи результатов измерений составляется хронометражный лист (таблица 4).
Таблица 4 Фрагмент хронометражного листа для записи наблюдений
Элементы операции |
Продолжительность замеров, сек |
Количество замеров |
Сумма времени |
Среднее время выполнения |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
|
|
|
. . . 2 Установить деталь . . . |
9 |
8 |
9 |
7 |
8 |
8 |
8 |
9 |
5 |
8 |
. . .
9 . . . |
. . .
74 . . . |
. . .
8,2 . . . |
44
Ряд цифр, характеризующих продолжительность приема по замерам, образует, так называемый хронометражный ряд.
3 этап обработка полученных данных и анализ результатов.
Во-первых, из хронометражного ряда исключаются случайные или ошибочные замеры (замер № 9 в таблице 4). Во-вторых, определяется устойчивость хронометражного ряда по коэффициенту устойчивости (Куст), который представляет собой отношение максимальной по своей величине продолжительности (tмакс) к минимальной продолжительности элемента операции (tмин) в данном хронометражном ряду
Куст = tмакс / tмин.
Коэффициент устойчивости показывает разброс во времени элементов операции. Он является нормативной величиной и определяется на основе статистических данных. Коэффициент устойчивости, как и число замеров, нормируются в каждой отрасли промышленности.
Если расчетный коэффициент устойчивости выше нормативного, то замер с максимальным временем выбраковывается.
4 этап расчет нормы времени на операцию. По данным хронометражного листа рассчитывается средняя величина длительности всей операции, как сумма средней продолжительности составляющих ее элементов.
Если известно время оперативной работы Троп за смену, то несложно рассчитать по полученной норме времени Нвр норму выработки на операции за смену:
Нвыр= Троп / Нвр.
5.5.2 Фотография рабочего дня, ее задачи и порядок проведения
Фотографией называется наблюдение и фиксирование затрат рабочего времени одного или груши рабочих в течение определенного периода времени. При этом измеряются и фиксируются все без исключения затраты рабочего времени, а особенно – различного рода его потери.
Основными задачами фотографии рабочего дня являются:
1) научение и распространение опыта передовых рабочих;
2) выявление недостатков в организации и обслуживании рабочих мест;
3) получение исходных данных для разработки новых норм труда.
Различают несколько видов фотографии рабочего дня:
индивидуальная фотография рабочего дня, при которой изучаются затраты рабочего времени одного рабочего;
групповая фотография рабочего дня;
массовая фотография рабочего дня, которая используется для изучения затрат времени рабочих целого участка или цеха. Для ее проведения применяется метод моментных наблюдений, который предусматривает фиксацию не абсолютных величин затрат рабочего времени, а фиксацию числа моментов выполнения определенной работы. Для этого выбирается маршрут движе-
45
ния наблюдателя по цеху или участку и фиксажные точки на нем, в которых проводится наблюдение и запись;
самофотография, при которой рабочие сами ведут учет и фиксируют затраты рабочего временя, но не все, а только простои. Преимуществом такой фотографии является ее массовость, большой практический опыт рабочих по учету простоев и причинам их возникновения. А основным недостаткам – то, что рабочий не заинтересован фиксировать простои по собственной вине.
Фотография, как и хронометраж, осуществляется через ряд этапов.
1 этап - подготовка к наблюдению. На этом этапе изучают все информацию о состоянии рабочего места, оборудования на нем, оценивают деловые качества рабочего.
Затем готовят таблицу фотографии рабочего дня (таблица 5).
2 этап - проведение наблюдений. На этом этапе производят замер затрат рабочего времени и заполняют графу “текущее время”.
3 этап обработка и анализ результатов наблюдений. На третьем этапе рассчитывают длительность каждого замера и производят шифровку (индексацию) затрат рабочего временя. Затем все затраты группируют по их принадлежности.
Таблица 5 Фрагмент листа наблюдений для записи результатов
при фотографии рабочего дня
Наблюдения |
Текущее время |
Продолжительность |
Шифр |
Примечание |
1 Начало смены 2 Готовит инструмент ... Окончание смены |
8.00
8.10 ... 16.30 |
10 ...
|
РОБ ... |
... |
В результате получают баланс рабочего времени рабочего (таблица 6), в котором сопоставляют необходимую или нормируемую величину затрат по каждому элементу с фактической величиной этих затрат.
Таблица 6 Фрагмент баланса рабочего времени
Виды затрат рабочего времени |
Нормируемое время |
Фактическое время |
Излишние затраты времени |
РПЗ РОБ ... |
40 30 ... |
45 25 ... |
5 5 ... |
46
При разработке нормы выработки предполагается, что все излишние затраты времени рабочий должен использовать на оперативную работу, т. е. время оперативной работы должно быть увеличено на сумму излишних затрат.
4 этап проектирование нормального баланса рабочего времени. Производится с учетом возможного повышения производительности труда за счет:
ликвидация непроизводительной работы Крнп, %
Крнп = РНП/РОП х 100;
ликвидации перерывов по организационно-техническим причинам Кпот, % Кпот = ПОТ/РОП х 100;
приведения к норме перерывов на отдых и личные надобности Кпол, %
Кпол = ПОЛ / РОП х 100.
Суммарный коэффициент повышения производительности труда (Кобщ) рассчитывается следующим образом:
Кобщ = Крнп + Кпот + Кпол.
5.5.3 Метод моментных наблюдений в нормировании труда
Моментное наблюдение является особым видом выборочного наблюдения. Его суть состоит в том, что на определенные моменты времени фиксируется наличие отдельных элементов изучаемого процесса.
Моментное наблюдение применяется для изучения использования рабочего времени рабочего и времени работы оборудования. В последнем случае в момент наблюдения фиксируется состояние станка работа или простой (с указанием причины).
Моментные наблюдения охватывают всех рабочих цеха (участка) или все станки, и в этом смысле являются сплошными. Выборочными моментные наблюдения являются потому, что они изучают не все время работы цеха (смены), а только определенные моменты, в которые идет контроль использования рабочего времени.
Моментные наблюдения позволяют получить информацию и быстрее, и с меньшими затратами, чем при сплошных наблюдениях. При правильной организации моментных наблюдений можно получить достаточно точные, достоверные результаты.
Как и всякое выборочное наблюдение, моментное наблюдение дает характеристику только выборочной совокупности, а на ее основе – опосредованную характеристику всей генеральной совокупности, т. е. всего рабочего времени на основе выборки его отдельных моментов, но с определенной ошибкой выборки.
Например, предположим, что в цехе работало 20 станков и за восьмичасовую смену каждые полчаса проводили моментные наблюдения.
Всего за смену было сделано (n) 320 записей (16 х 20 станков), причем в 288 записях было отмечено, что станок работал, а в 32 - простаивал. Таким об-
47
разом, доля работающих станков (w) составляла 0,9. Ошибка выборки при коэффициенте доверия t = 2 (вероятность 0,954) составит
Таким образом, с вероятностью 0,954 можно утверждать, что за время смены доля работающих станков составила 0,9 ± 0,033, т. е. от 86,7 до 93,3 %.
5.6 Норма обслуживания. Многостаночное обслуживание
Под нормой обслуживания понимается количество единиц оборудования, которое обслуживается одним рабочим или бригадой рабочих за смену. Норма обслуживания может характеризовать не только загрузку вспомогательного рабочего, но и показывает использование рабочего времени основным производственным рабочим в том случае, если тот занят работой на нескольких станках или аппаратах, что возможно при уменьшении доли ручного и машинно-ручного труда на операции.
При многостаночном обслуживании станки (аппараты) должны быть подобраны о таким расчетом, чтобы при соблюдении ритмичной работы была обеспечена возможно полная загрузка как оборудования, так и рабочего. С этой целью каждая операция разбивается на две части – технологическую и трудовую. Технологическая часть состоит из машинно-автоматических и машинно-ручных переходов. Трудовая часть операции осуществляется непосредственно рабочим. К ручной работе относятся машинно-ручные переходы, вспомогательная работа.
Основным принципом организации многостаночной работы является использование основного времени рабочего при машинно-автоматических переходах.
Возможны два варианта организации:
рабочий обслуживает разные операции и, соответственно, разные станки (аппараты);
рабочий обслуживает одинаковые станки (аппараты) дублеры.
Время занятости рабочего (Тз.р) на каждом обслуживаемом станке или аппарате складывается из времени перехода от одного обслуживаемого станка к другому (Тпер); времени вспомогательного неперекрываемого (Тв.н) времени выполнения вспомогательной работы, несовпадающего с временем работы станка или аппарата; времени вспомогательного перекрываемого (Тв.п) времени выполнения вспомогательной работы, совпадающего с временем работы станка, включая его холостой ход, и времени активного наблюдения (Та.н)
Тз.р = Тпер + Тв.н + Тв.п + Та.н .
Время, в течение которого рабочий может обслуживать другие станки, складывается из времени автоматических переходов (Тм.а) по группе обслуживаемых станков (аппаратов).
48
При обслуживании станков-дублеров (n) время их автоматических переходов будет одно и то же. Поэтому его связь с временем занятости рабочего по группе обслуживаемых станков-дублеров может быть выражена следующим соотношением
.
Тогда норма обслуживания для станков-дублеров рассчитывается по формуле
При выполнении различных операций на различных станках многостаночное обслуживание возможно только при условии, что времена обслуживания на этих станках равны или кратны между собой.
Под циклом многостаночного обслуживания (Тц) понимается период времени, в течение которого регулярно повторяется весь комплекс работ по обслуживанию закрепленной за рабочим группы станков.
Занятость рабочего будет полной, если выполняется условие, что длительность цикла будет равна сумме времени занятости рабочего по всей группе обслуживаемых станков (аппаратов).
Во всех остальных случаях свободное время рабочего (Тср) будет рассчитываться как разность между длительностью цикла многостаночного обслуживания и суммарным временем занятости рабочего по всей группе станков.
5.7 Составные части норм труда, их расчёт и взаимосвязь
Норма времени показывает, сколько времени должен затратить рабочий или бригада рабочих на изготовление единицы продукции или осуществление одной деталь-операции. В норму времени включаются затраты рабочего времени на подготовительно-заключительную работу и штучное время
.

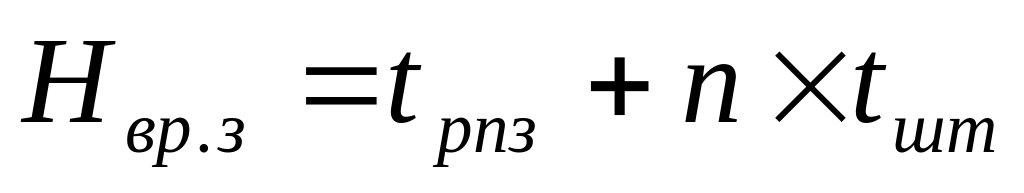

В единичном и мелкосерийном производстве Нвр исчисляется на единицу продукции (деталь-операцию). В серийном производстве на все задание Нвр.з .
.

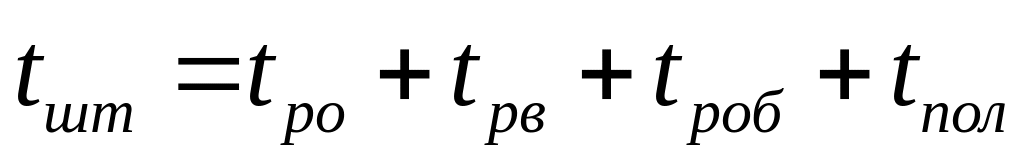

В норму штучного времени включаются все нормируемые работы и регламентируемые перерывы
,
следовательно,
.
49
Как правило, затраты времени на работу по обслуживанию (а), как и на отдых и личные надобности (b) выражаются в процентном отношении ко времени оперативной работы. Поэтому норма штучного времени может быть выражена следующим соотношением
.
Норма выработки это количество единиц продукции (деталь-операций), которое должно быть выработано за единицу рабочего времени.
Как правило, Нвыр устанавливается на одну смену, поэтому она может быть рассчитана как отношение длительности смены Тсм к норме времени Нвр :
.
Но норма выработки зависит не только от длительности смены. В прорывных производствах она зависит, во-первых, от длительности производственного цикла (Тц), во-вторых, от величины партии обрабатываемых деталей за один цикл (n), в-третьих, от времени, необходимого на проведение планово-предупредительных ремонтов и обслуживания (Тр).
.
Для работ (операций), которые повторяются через определенное количество циклов (m),
,
где То.ц – время, затрачиваемое на выполнение работы (операции),
которая повторяется через определенное количество циклов.
