- •1. Изучение задания и по километровых исходных данных, характеризующих транспортно – эксплуатационное состояние дороги
- •1.1. Введение
- •2.2. Определение частных коэффициентов обеспеченности расчетной скорости движения и основных транспортно-эксплуатационных показателей на дороге
- •2. Построение графика транспортно-эксплутационного состояния автомобильной дороги и оценка обобщенного показателя качества дороги
- •3. Выбор мероприятий по ремонту автомобильной дороги в условиях полной обеспеченности финансированием
- •Определение величины транспортного эффекта
- •3.1. Определение стоимости работ
- •3.2.Очередность ремонтных работ по ремонту а/д в условиях полной обеспеченности финансированием
- •4.4. Определение длины захватки
- •4.5. Определение производительности машин Расчет производительности машин и оборудования, необходимых для выполнения технологических операций (I группа)
- •Расчет производительности машин и оборудования, необходимых для выполнения технологических операций (II группа)
- •4.6. Построение плана потока
- •4.7. Построение линейного календарного графика
- •4.8. Калькуляция затрат труда
- •Список использованной литературы:
4.4. Определение длины захватки

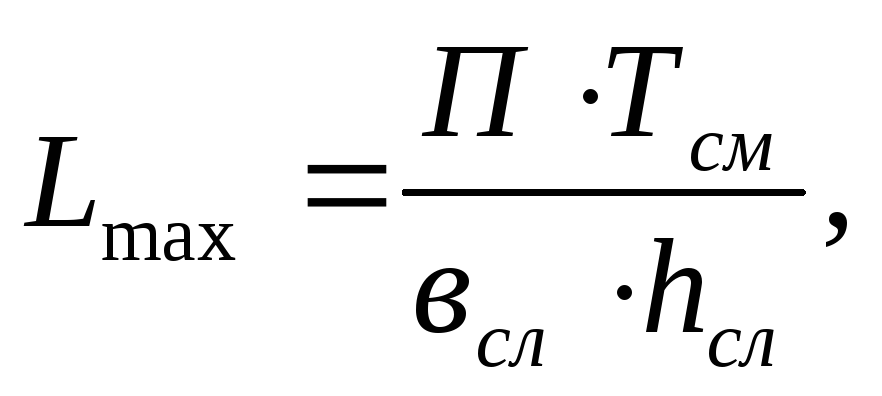

Наибольшая длина захватки определяется по формуле:
,где:
П – производительность ведущей машины, м3/ч;
Тсм – продолжительность смены в часах;
всл, hсл – ширина и толщина укладываемой полосы, соответственно.
Устройство верхнего слоя покрытия

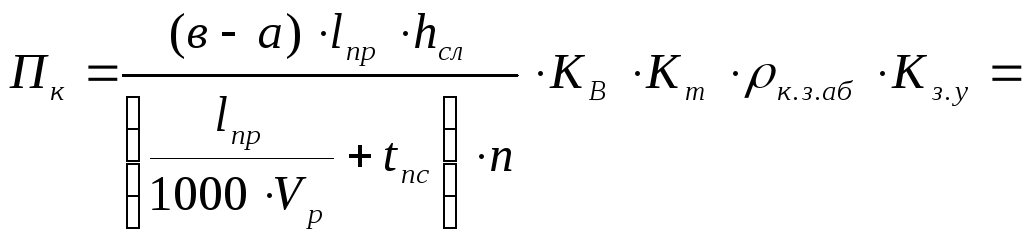

Производительность асфальтоукладчика:
vp – рабочая скорость
а - величина перекрытия следа = 0,05м
в – ширина полосы укладки, м
Кзу – коэффициент запаса на уплотнение = 1,45 – 1,55

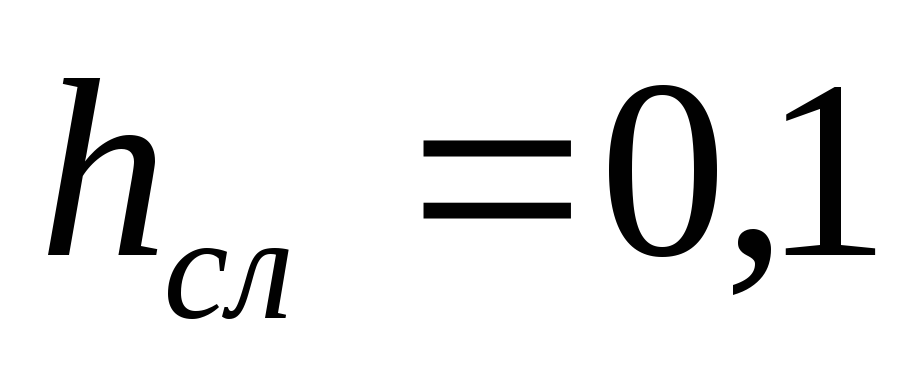

толщина слоя, м;
коэффициент, учитывающий толщину укладываемого слоя = 1,00
коэффициент перехода от технической производительности к эксплуатационной. Kт=0,6-0,75
коэффициент использования внутрисменного времени,

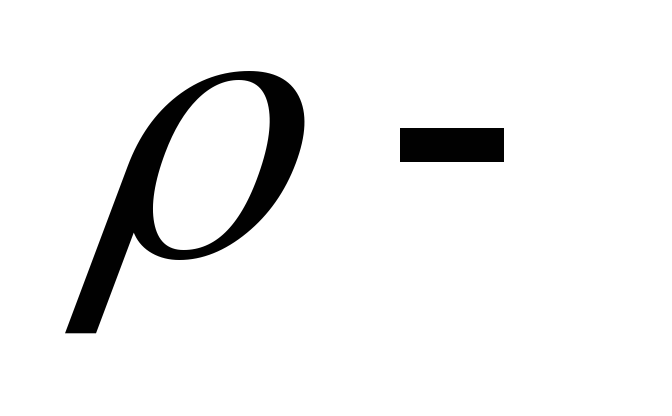

насыпная плотность материала, т/м3
Производительность асфальтоукладчика ДС-191:
Lопт=500 м/см
Устройство укрепленных обочин

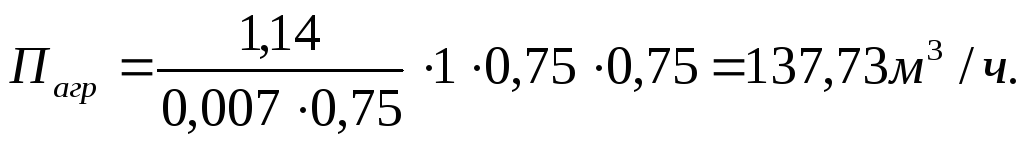

Производительность автогрейдера ДЗ-98:

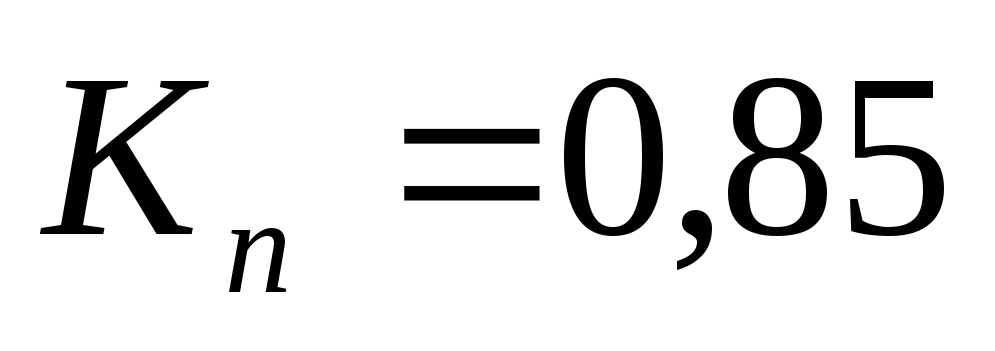

q = 0,75h2 ∙ в ·Кп
tц = tп + tоб.х + tпер

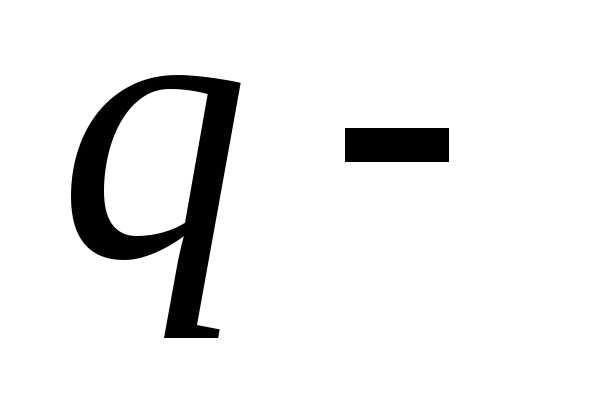

объем материала, перемещаемого бульдозерным отвалом, м3;
h – высота отвала;
b- длина отвала;
коэффициент, учитывающий потери грунта при его перемещении,
коэффициент использования внутрисменного времени, ;

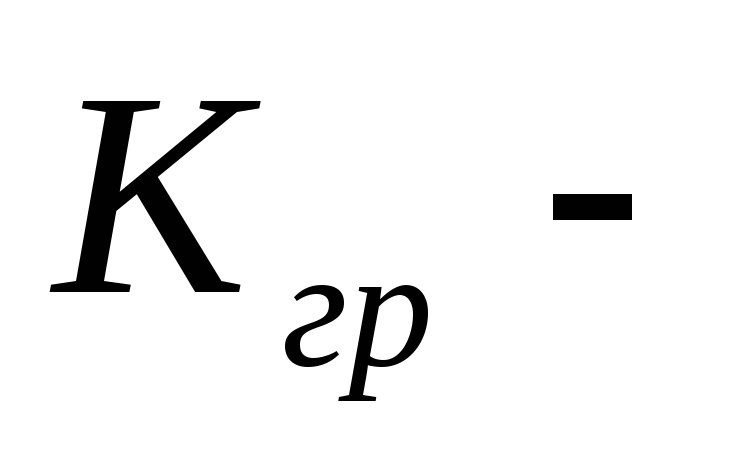

коэффициент, учитывающий группу грунта по трудности разработки;
коэффициент перехода от технической производительности к эксплуатационной. Kт=0,6-0,75;
коэффициент, учитывающий часть отсыпаемого грунта, перемещаемого при разравнивании. При толщине м -; при 0,2м – 0,75; при 0,3м – 0,6;
время полного цикла, ч

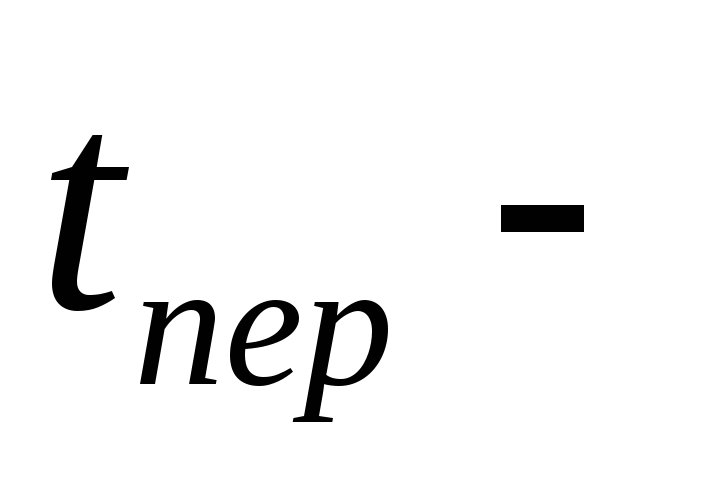

затраты времени на переключение передач, подъем и опускание отвала, tпер=0,005-0,01 ч;
затраты времени на перемещение материала, ч;

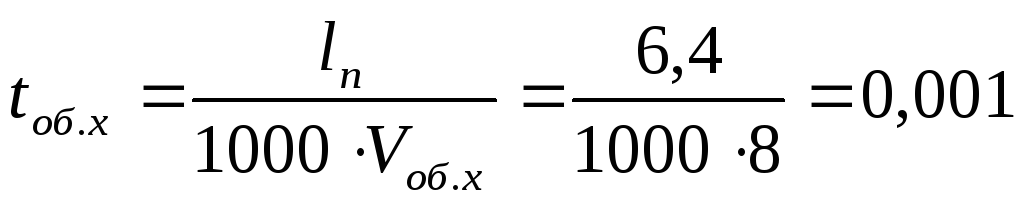

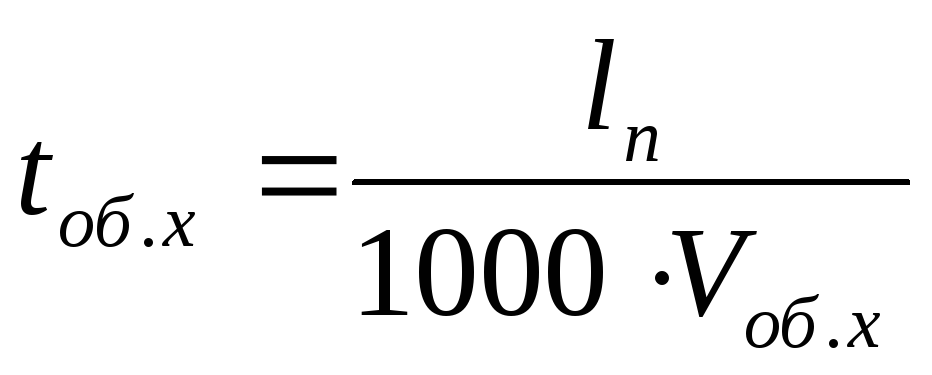

время обратного хода, ч
;
Vоб.х- скорость обратного хода =8 км/ч.
Vп - скорость движения при перемещении (разравнивании) материала=5 км/ч
дальность перемещения грунта при разравнивании материалов, м. При м -lп=8,0; при 0,2м – 6,5; при 0,3м – 5,0;

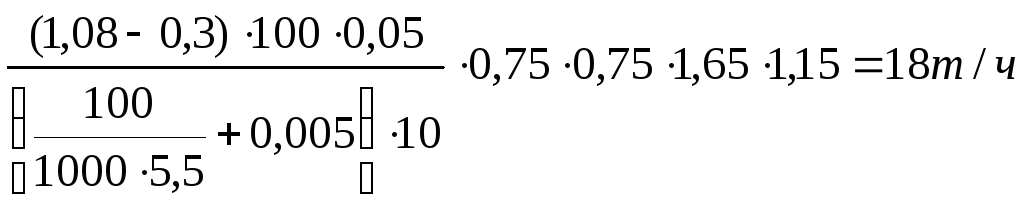

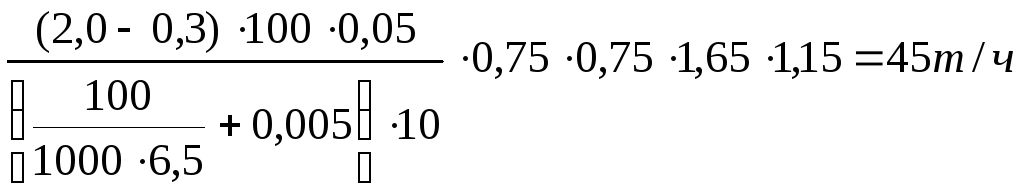

q = 0,75 · 0,712 · 3,5 · 0,85 = 1,14 м3
;
;

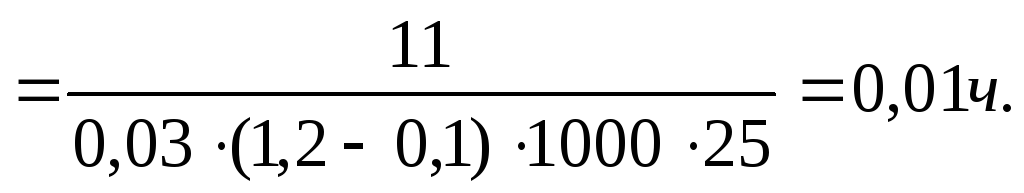

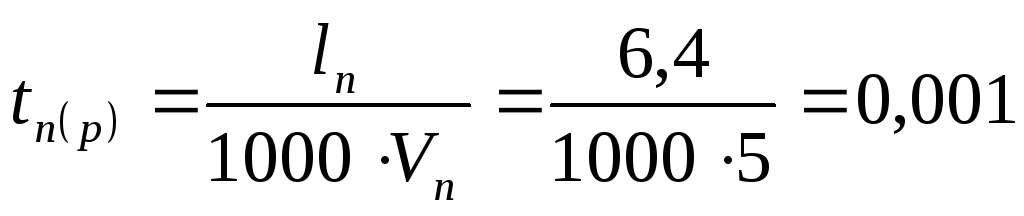

tц = 0,001+0,001+0,005=0,007 ч;
Lопт=2000 м/см
Разравнивание слоя щебня бульдозером ДЗ-8:

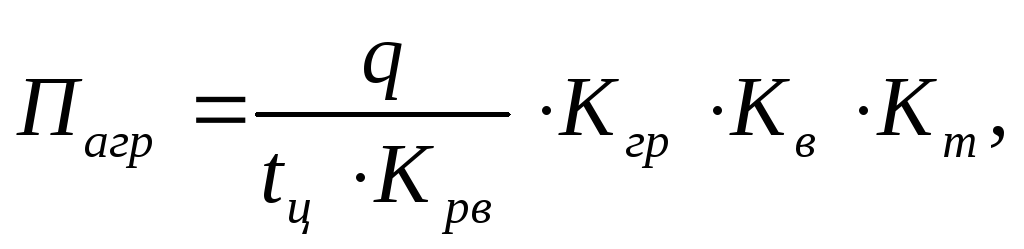

Производительность определяем по формуле:
где:

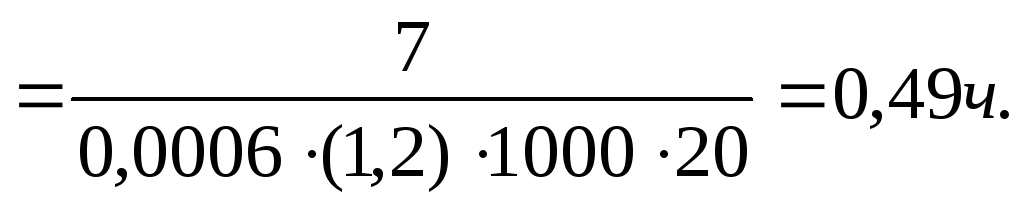

q – объём материала, перемещаемого бульдозерным отвалом (0,49 м3);
tЦ – время полного цикла (0,01 ч);

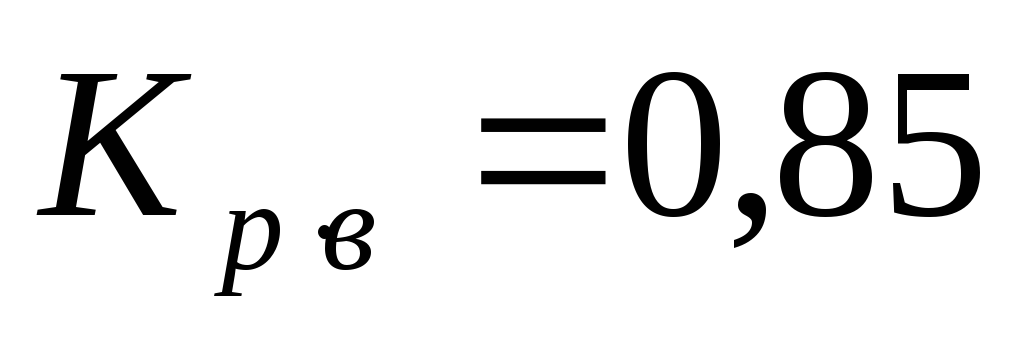

КР.В. – коэффициент, учитывающий часть отсыпаемого грунта, перемещаемого при разравнивании (0,85);
КГР – коэффициент, учитывающий группу грунта по трудности разработки = 0,8;

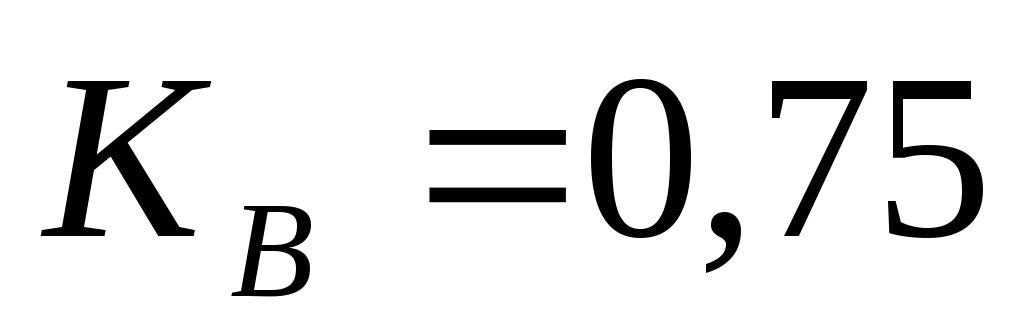

КВ – коэффициент использования внутрисменного времени = 0,75;
КТ – коэффициент перехода от технической производительности к эксплуатационной = 0,6;

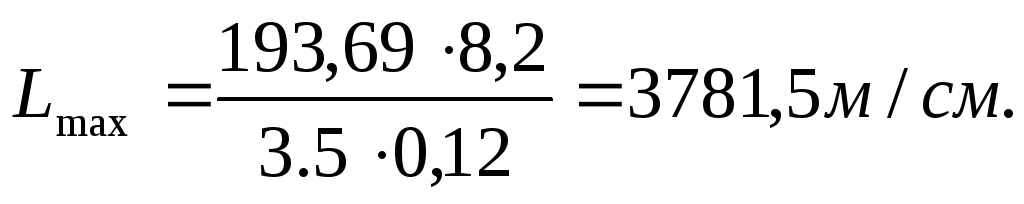

Lmax=193,69/3,5*0,12*1,5=458,95 м/смену
Lопт=2000 м/см
Оптимальная длина захватки обеспечит работу машины целый день, без простоев и задержек, что приводит к увеличению производительности и уменьшению стоимости работ.
4.5. Определение производительности машин Расчет производительности машин и оборудования, необходимых для выполнения технологических операций (I группа)
1 операция: Очистка поверхности от пыли и грязи.

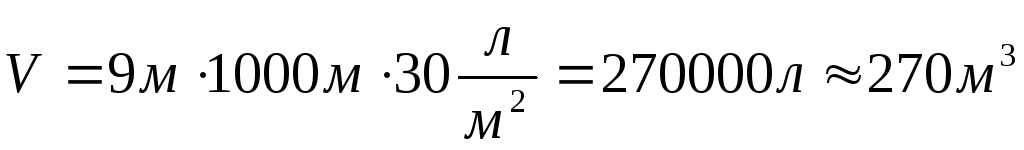

Очистку поверхности от пыли и грязи (30 л/м2) осуществляем поливомоечными машинами. Средняя дальность транспортировки воды принята с учетом того, что источник воды находится на АБЗ и составляет 12,6 км.

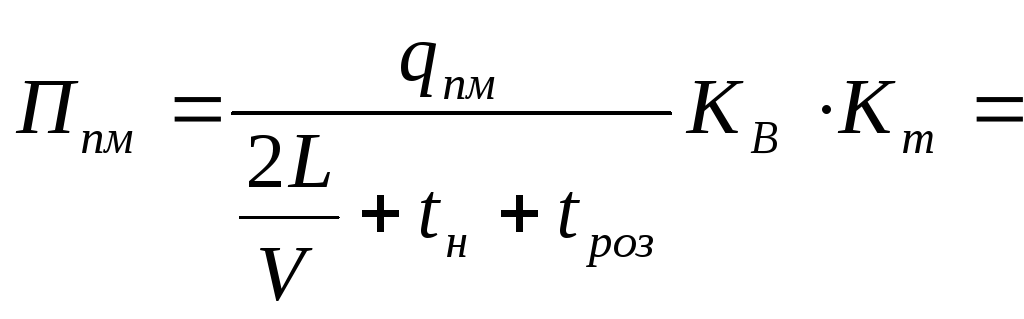

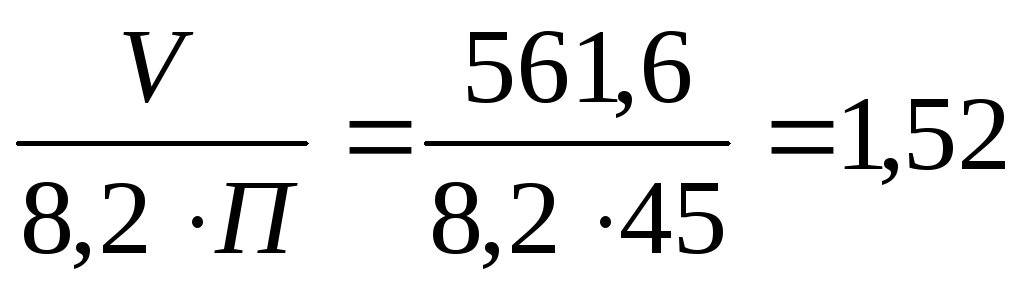

Определяем производительность поливомоечной машины КО - 802:

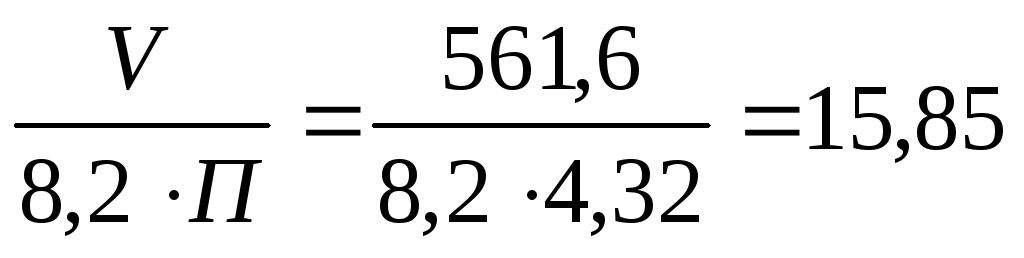

Определяю количество машин:
Nмаш=маш;
Принимаем 6 маш.( Кисп=0,92)
2 операция: Распределение битумной эмульсии.

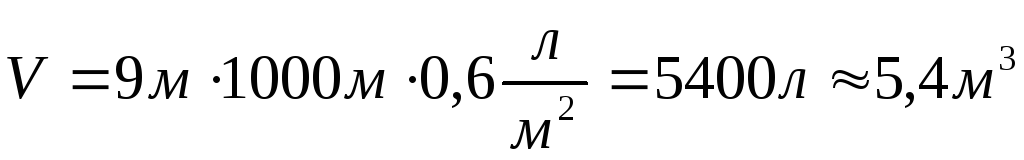

Розлив битумной эмульсии производим автогудронаторами. Эмульсию возят с АБЗ, при этом средняя дальность возки составит 12,6 км. Норма расхода эмульсии составляет 0,6 л/м2.

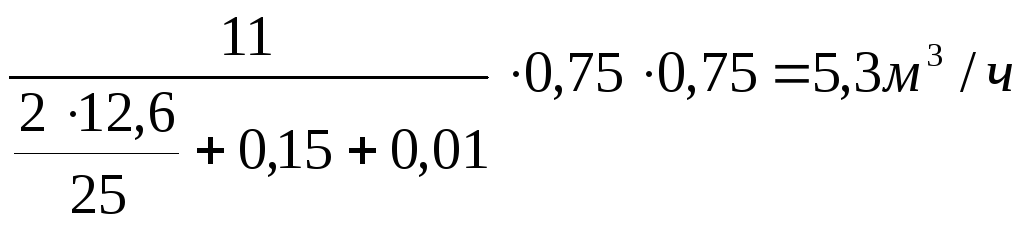

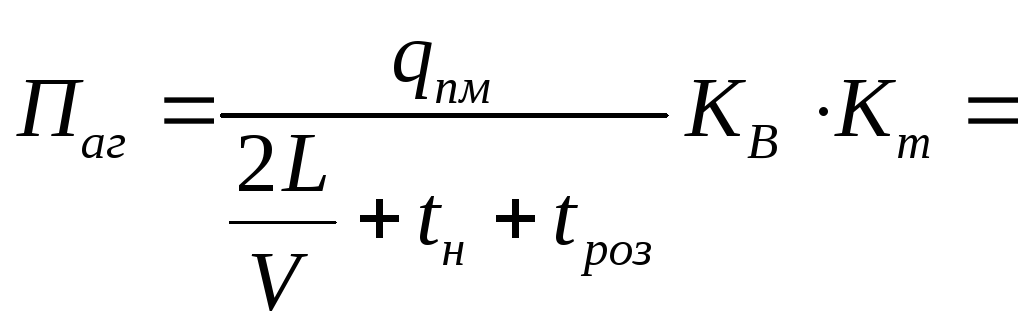

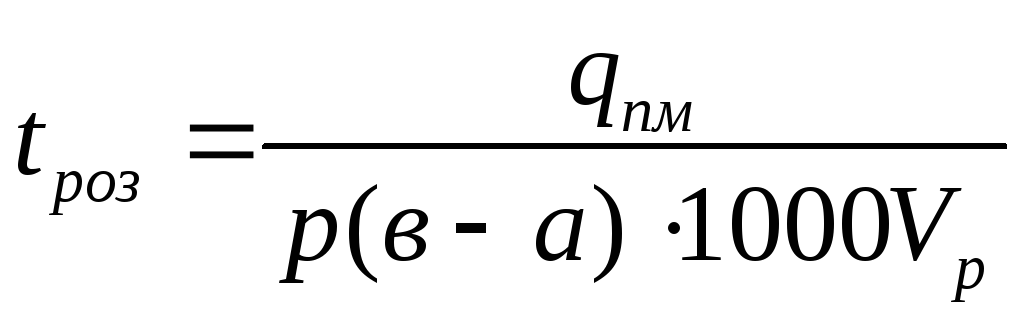

Определю производительность автогудронатора ДС-142Б:

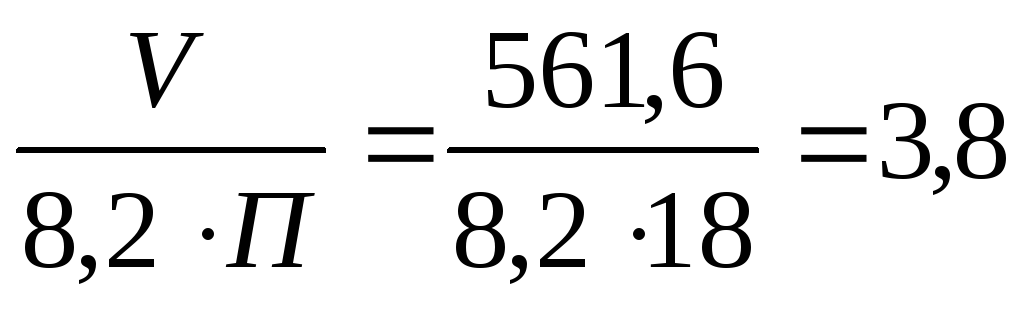

Определяем количество машин:
Nмаш=маш.

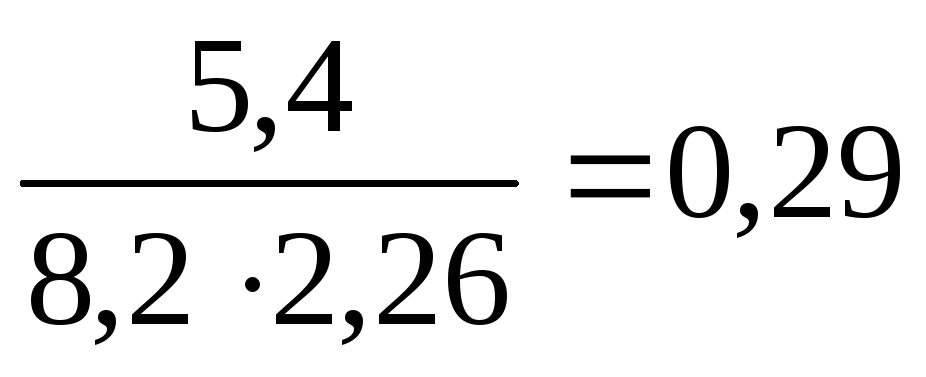

Принимаем 1 маш.( Кисп=0,29)
3 операция: Транспортировка горячего мелкозернистого асфальтобетона. Поскольку АБС доставляется с АБЗ, то средняя дальность возки составит 12,6 км.

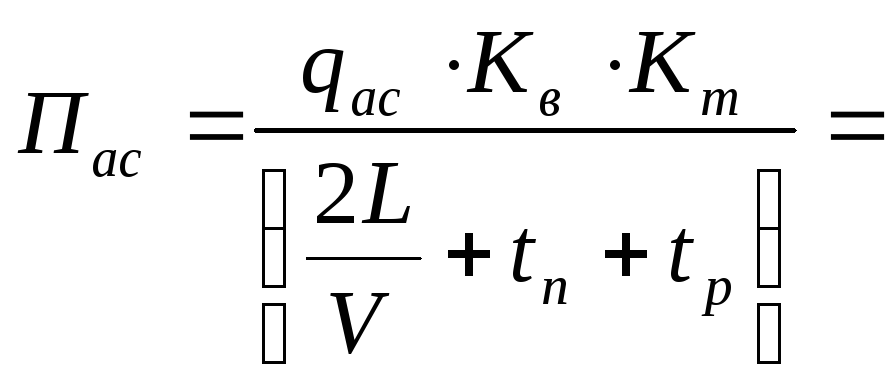

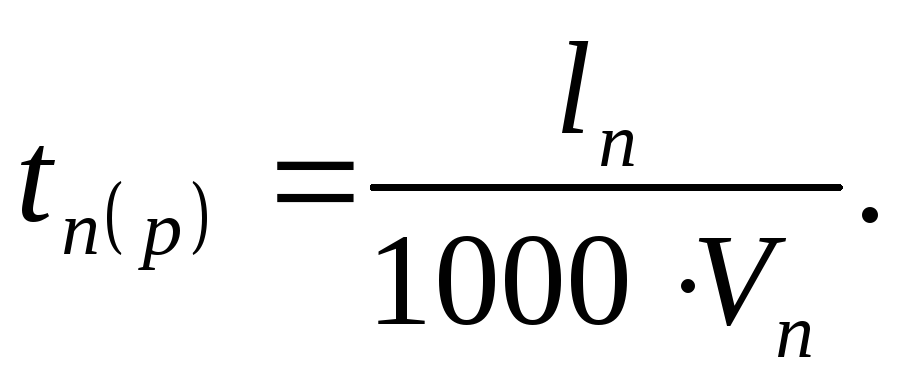

Найдём производительность автосамосвала Урал-55224:
т/ч

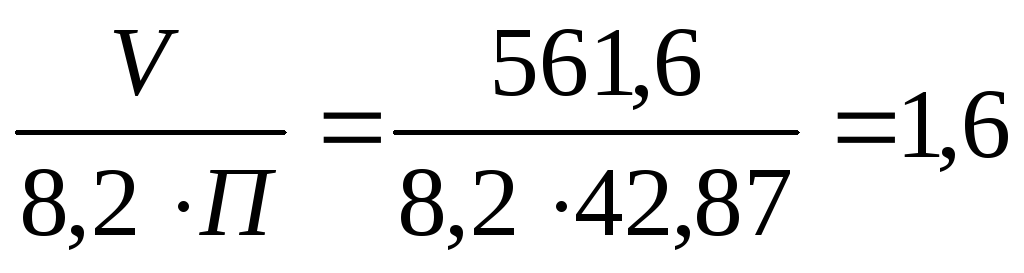

Определяем количество машин:Nмаш=маш
Принимаем 16 маш.( Кисп=0,99)
4 операция: Распределение мелкозернистй асфальтобетонной смеси толщиной 5 см

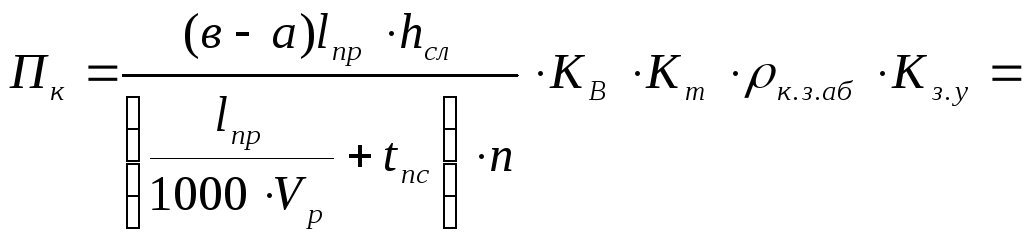

Нахожу производительность асфальтоукладчика ДС-191:
т/ч
Определяю количество машин:Nмаш =маш
Принимаем 2 маш.( Кисп=0,80)
5 операция: Предварительное уплотнение МЗ АБС.
Предварительное уплотнение производим легкими катками.
Определяем производительность катка ДУ-72:
Определяем количество машин:
Nмаш=маш
Принимаем 4 маш.( Кисп=0,95)
6 операция: Окончательное уплотнение МЗ АБС.
Окончательное уплотнение производим тяжелыми катками.
Определяем производительность катка ДУ-85:
Определяем количество машин:
Nмаш=маш
Принимаем 2 маш.( Кисп=0,76)
