1.1.3 Транспортирование потенциально-плодородного (плодородного слоя) со склада до отвала и выгрузка на отвале

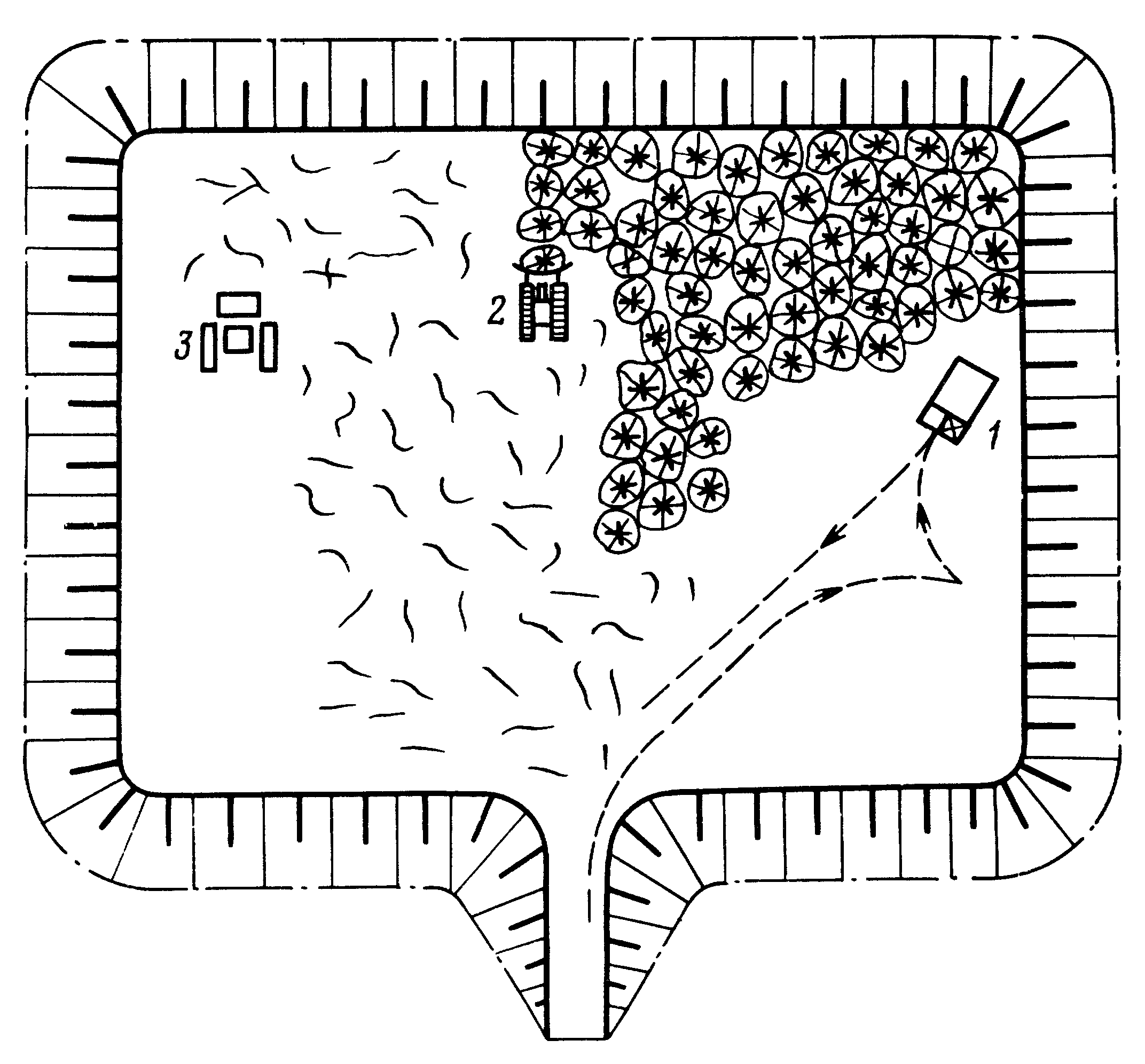

Рис.2 Схема нанесения плодородного слоя: 1 – автосамосвал; 2 – бульдозер.

Техническая характеристика автосамосвала КрАЗ-256Б1

  • Грузоподъемность =12 т

  • Колесная формула = 6x4

  • Полная масса = 23,02 т

  • База = 5,48 т

  • Вместимость кузова, м3:

  • Геометрическая = 6

  • с шапкой = 7,5

  • Основные размеры, м:

  • Длина = 8,1

  • Ширина =2,64

  • Высота = 2,80

  • Минимальный радиус поворота = 11,0-12,3 м

  • Наружный габаритный радиус поворота = 11,7-13,0 м

  • Максимальная скорость движения = 68 км/ч

  • Наибольший преодолеваемый подъем = 32 %

  • Мощность двигателя = 176,8 кВт

Выбор модели автосамосвала осуществляется по оптимальному соотношению между емкостью кузова автосамосвала и ковша экскаватора. Оптимальное количество загружаемых в автосамосвал экскаватором ковшей породы, как правило, не превышает 4-6.

где: Va - геометрическая вместимость кузова автосамосвала, м;

Е - емкость ковша экскаватора, м3.

При округлении числа загружаемых ковшей в большую сторону необходимо, чтобы фактически загружаемый объём п.и. не превышал вместимости кузова автосамосвала «с шапкой»

Проверка возможности перевозки установленного объёма горной массы выбранной моделью автосамосвала

где: Gд - допустимая грузоподъемность автосамосвала, т (по паспорту);

- плотность полезного ископаемого или вскрышных пород, соответственно, т/м3;

- объём полезного ископаемого фактически загружаемый в кузов автосамосвала, м3 .

Продолжительность рейса автосамосвала:

где: время погрузки, мин;

время груженого хода автосамосвала, мин;

- время разгрузки ( = 15-30 с);

время порожнего хода автосамосвала, мин;

время на задержки;

- время на погрузочно-разгрузочные маневры, зависящие от принятой схемы постановки машин под погрузку и разгрузку, мин ( = 20÷25 с);

- время ожидания погрузки и разгрузки

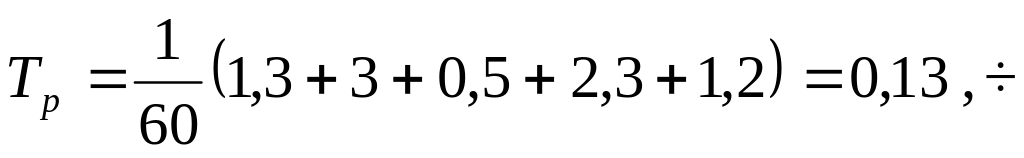

Продолжительность погрузки автосамосвала:

где: - вместимость кузова автосамосвала, м3;

- время цикла экскаватора, с;

- емкость ковша экскаватора, м3;

- коэффициент экскавации.

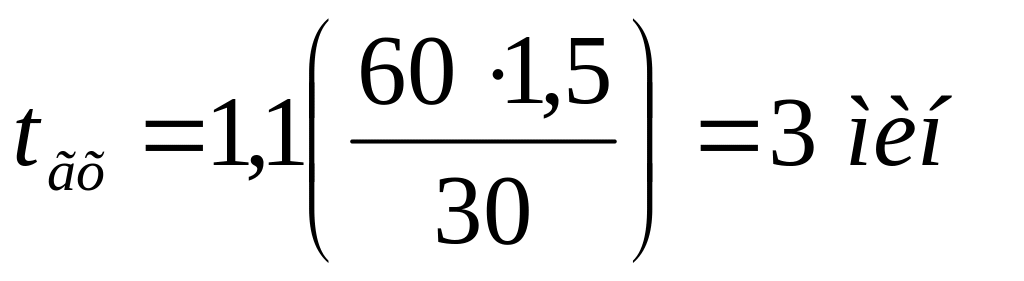

Продолжительность движения груженого и порожнего автосамосвала:

где: - коэффициент учитывающий разгон и торможение автосамосвала ( =1,1);

, - длина пути соответственно в грузовом и порожнем направлении (расстояние от склада ПСП до отвала), км;

, - скорость движения соответственно груженого и порожнего автосамосвала, км/ч ( =25-30 км/ч, =30-40 км/ч).

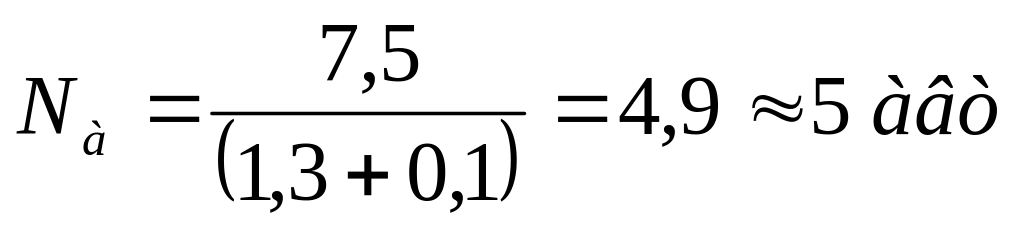

Количество автосамосвалов, необходимых для обслуживания экскаватора:

где: - продолжительность простоев экскаватора во время обмена груженых и порожних автосамосвалов; определяется как разность между временем маневрирования машин при постановке под погрузку и временем цикла , учитывается только при =( - )>0.

Количество часов работы автотранспорта на погрузочных работах

Время работы автотранспорта обслуживающего экскаватор равно времени работы обслуживаемого экскаватора.
