Технологія виконання робіт.
До початку основних будівельних робіт на будівельному майданчику необхідно виконати підготовчі роботи: встановлення і закріплення на місцевості контурів та розмірів майбутніх земляних споруд, звільнення будівельного майданчика від рослинності, влаштування поверхневого водовідведення і тимчасових доріг, обладнання побутових приміщень та тимчасових інженерних комунікацій. Відповідно до природоохоронних вимог необхідно в межах контуру будівельного майданчика зрізати рослинний шар ґрунту товщиною 0,2м і укласти його в тимчасові кавальєри за межами будівельного майданчика для наступної рекультивації земель в період освоєння будівельного майданчика.
Всі підготовчі роботи мають бути виконані відповідно до будівельного генерального плану на підготовчий період.
2.1. Визначення середньої відстані транспортування грунту.
Середня відстань транспортування (переміщення) ґрунту – це відстань між центрами ваги виїмки і насипу. Визначення центрів ваги виїмки і насипу можна виконувати аналітичним або графічним методом.
Середня відстань транспортування ґрунту визначається з метою вибору відповідного типу машини для розробки ґрунту у виїмці, його переміщення і вкладання у насип.
Середню відстань транспортування визначаю графічним методом, який передбачає побудову інтегральних кривих об’ємів ґрунту виїмки і насипу.
На
аркуші паперу А4 в масштабі 1:1000 наноситься
сітка з розмірами квадратів 20
20м
і лінія нульових робіт.
Із таблиці 1 в однойменні і перехідні квадрати виписую відповідні об’єми ґрунту в межах контуру виїмки і насипу.
За межами контуру планувальної площини будівельного майданчика вибираються системи прямокутних координат (рис.7).
Для побудови інтегральних кривих по рядах і колонах планувальної сітки виконується обрахунок об’ємів виїмки і насипу наростаючим порядком, на підставі значень яких будуються відповідні інтегральні криві.
На
осях об’ємів відкладаються значення
(0,5·5474,3=2737,2м3)
і проводяться допоміжні лінії паралельно
до сторін планувальної сітки будівельного
майданчика.
Ці допоміжні лінії перетнули інтегральні криві виїмки і насипу в точках 1 і 2. Із точок 1 і 2 проводжу перпендикуляри до планувальної сітки у відповідні зони – виїмку і насип.
У зоні виїмки перпендикуляри перетнулися у точці В, а в зоні насипу – в точці Н. Точки В і Н є відповідно центрами ваги виїмки і насипу., а відстань між ними і є середня відстань транспортування ґрунту.
В результаті графічного метода середня відстань транспортування дорівнює – 55 м.
2.2. Умови виконання робіт і вибір засобів механізації.
Земляні роботи складаються із підготовчих, основних і заключних. Підготовчі роботи передбачають очищення будівельного майданчика від дерев, кущів, розмічування майданчика для виконання планувальних робіт, зрізку рослинного шару ґрунту.
Основні роботи включають розробку мінерального ґрунту у виїмці та насипу, його транспортування і вкладання в насип, розрівнювання і ущільнення в насипу до проектної щільності.
Заключні роботи мають за мету доведення земляних споруд до проектних розмірів.
Технологічні розрахунки виконуємо в табличній формі (таблиця 4), використовуючи ДБН ресурсних елементних кошторисних норм на будівельні роботи збірник 1 «Земляні роботи» (ДБН Д.2.2-1-99).
Перелік найменувань технологічних процесів приймаємо за таблицею 3 і записуємо відповідно до таблиці 4.
Умови виконання робіт визначаємо згідно з умовами відповідного параграфа ДБН Д.2.2.-1-99.
Зрізування рослинного шару ґрунту з поверхні природного рельєфу в межах контуру будівельного майданчика виконується бульдозером, з вкладанням ґрунту в тимчасові кавальєри за односторонньою схемою. Довжина переміщення визначається з рис.7.Отже, заокругливши Lп=44 м.
Розробка ґрунту у виїмці, його транспортування та вкладання в насип з врахуванням об’ємно-планувальних рішень виконується бульдозером. Середня відстань транспортування ґрунту дорівнює Lпер=55 м.
Для пошарового ущільнення ґрунту насипної частини будівельного майданчика використовуємо причіпні кулачкові котки масою 25 т. Умови виконання робіт будуть: товщину шару розрівнювання приймаємо 30 см, кількість проходів приймаємо залежно від виду ґрунту (для незв’язних 5 проходів).
Розробка мінерального ґрунту в котловані здійснюється одноківшевим екскаватором з гідравлічним приводом, обладнаний зворотною лопатою. Місткість ковша залежить від об’єму котловану, якщо Vк=502 м3, то місткість ковша буде становити 0,4 м 3.Найбільша ширина проходки на рівні поверхні землі, яку може забезпечити екскаватор, визначається по формулі:
,м
(23)
м
де l – крок переміщення екскаватора, який визначається:
,м
(24)
м
Rmax і Rmin – відповідно найбільший і найменший радіус копання на рівні стояння екскаватора
Rр – робочий радіус розробки, який визначається
,м
(25)
м
Порівнюючи найбільшу ширину проходки В і найбільший радіус копання Rmax, визначаємо вид вибою (рис.8)

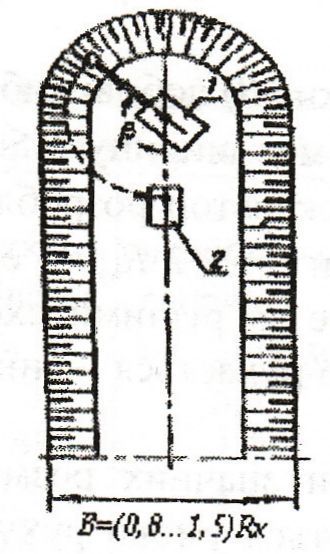

Рис.8.
Схема роботи екскаватора з зворотною
лопатою
В подальшому грунт, розроблений в котловані, розрівнюється бульдозером по території будівельного майданчика.
Планування укосів виїмки та насипу будівельного майданчика виконуємо екскаватором-планувальником на пневматичному ходу.
Обсяг роботи приймаємо за таблицею 3: одиницю виміру приймаємо із відповідної групи ДБН; кількість одиниць виміру записуємо відповідно до графи 5 таблиці 3.
Чисельне значення норм витрат праці робітників-будівельників, машиністів та норми часу експлуатації машини для виконання одиниці виміру технологічного процесу визначається відповідною групою норм ДБН.
Витрати праці робітників-будівельників або машиністів в людино-годинах для виконання заданого обсягу робіт визначаємо як добуток кількості одиниць виміру і норми витрат праці робітників-будівельників або машиністів. Час використання машини в машино-годинах при виконанні заданого обсягу робіт визначаємо відповідно як добуток кількості одиниць виміру і норми часу експлуатації машини.
Обґрунтування норм визначаємо відповідно ДБН, групою і номером норми.
Таблицю 4 складаємо для І комплекту машин, а таблицю 5 – для ІІ комплекту.
