- •Задание на письменную экзаменационную работу
- •Введение
- •Кладка двойной перегородки с дверным проемом
- •Материалы
- •1.2. Инструменты и приспособления
- •1.3. Организация рабочего места
- •1.4. Технологический процесс выполнения работ
- •1.5 Контроль качества выполненных работ
- •1.6 Техника безопасности при выполнении работ
- •2. Устройство и установка несъемной опалубки.
- •2.1 Материалы
- •2.2 Инструменты и приспособления
- •2.3 Организация рабочего места
- •2.4. Технологический процесс выполнения работ
- •2.5. Контроль качества выполненных работ
- •2.6 Техника безопасности при выполнении работ
- •3. Назначение и условия применения контрольно-измерительных приборов при ручной сварке
- •Инструменты и приспособления
- •Щупы измерительные плоские
- •Условия применения контрольно-измерительных приборов
- •Технологический процесс выполнения работ
- •Контроль качества выполненных работ
- •3.6 Техника безопасности при выполнении работ
- •Список литературы
2. Устройство и установка несъемной опалубки.
Опалубка - это временная вспомогательная конструкция, служащая для придания требуемых формы, геометрических размеров и положения в пространстве возводимой конструкции (или ее части). Для изготовления опалубки наиболее часто применяют древесину, фанеру, сталь, а в последние годы —синтетические материалы.
2.1 Материалы
Железобетонную несъемную опалубку применяют в виде плоских и ребристых железобетонных плит. Для лучшего сцепления с бетоном таким плитам придают шероховатую поверхность, а в ответственных случаях снабжают специальными анкерующими петлями-выпусками.
Армоцементную опалубку устраивают из плит толщиной 25... 35 мм и площадью в плане до 1,5...3,5 м2. Плиты изготовляют в виде плоских и профильных из цементно-песчаного раствора или из мелкозернистого бетона на цементах М400 или 500. Для армирования применяют армопакеты из проволочных сварных сеток и тканой металлической сетки. На тыльной стороне армопа-кета делают выпуски из проволоки диаметром 3... 5 мм.
Металлическую опалубку изготовляют из стальных листов толщиной 5... 10 мм, из которых собирают укрупненные панели площадью до 50 м2. Жесткость панелей обеспечивается приваркой швеллеров, которые остаются в бетоне и обеспечивают соединение облицовки с бетоном. С этой же целью к листам приваривают «усы» из круглой стали диаметром 12... 16 мм.
Сетчатую опалубку применяют при возведении конструкций и сооружений, к боковым поверхностям которых не предъявляются высокие требования к их гладкости. Опалубку выполняют из сталь ной тканой сетки с мелкими ячейками 5x5 или 8x8 мм. Сетку, сшитую из отдельных полотнищ, крепят к армокаркасу. Для уменьшения утечки цементного молока применяют бетонную смесь с осадкой конуса 1...4 см. В процессе виброуплотнения цементное молоко заполняет ячейки сетки, которая оказывается полностью в бетоне.
2.2 Инструменты и приспособления
лопата с прямой режущей частью
Трамбовка

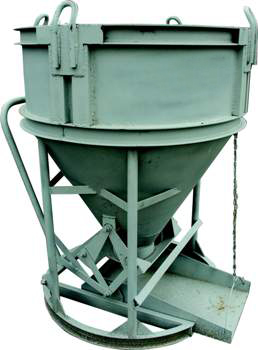

Бадья-Оборудование для подачи бетона
2.3 Организация рабочего места
Место установки опалубочных форм и лесов должно быть очищено от мусора, снега и наледи. Поверхность земли следует планировать путем срезки верхнего слоя грунта. Подсыпать для этих целей фунт не разрешается.
При установке опалубки особое внимание обращают на вертикальность и горизонтальность элементов, жесткость и неизменяемость всех конструкций в целом и правильность соединений элементов опалубки в соответствии с рабочими чертежами. Допускаемые отклонения при установке опалубки и поддерживающих лесов нормируются.

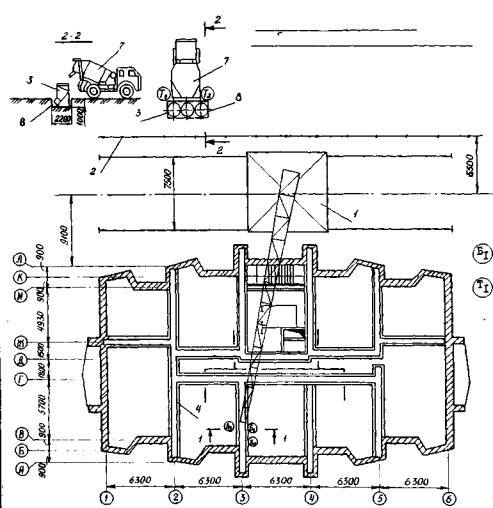

Схема организации рабочего места бетонщика:
1 - кран башенный; 2 - ограждение подкрановых путей; 3 - бункер о боковой выгрузкой; 4 - щиты опалубки; 5 - балкон навесной; 6 - лоток; 7 - автобетоносмеситель; 8 – приямок.
2.4. Технологический процесс выполнения работ

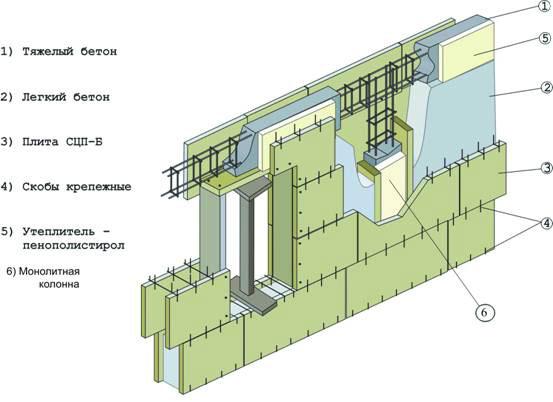

Несъемной опалубкой - называют такую опалубку, которая после бетонирования основной конструкции не снимается, а остается в ее теле и работает вместе с ней. В зависимости от обстоятельств опалубка может быть использована как гидроизоляционный, утепляющий, декоративный или облицовочный слой конструкции. Несъемную опалубку собирают преимущественно из железобетонных и армоцементных плит, стальных листов и тканой стальной сетки.

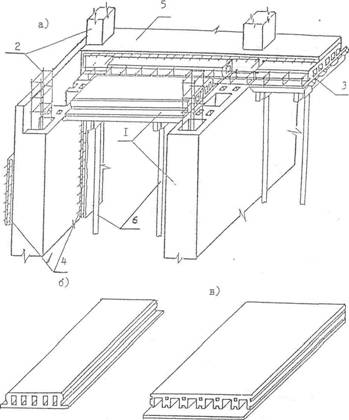

Несъемная опалубка из пенополистрола
а - схема опалубки и элементов омоноличивания;
б - панель перекрытия из пенополистирола;
в - стеновая панель из пенополистирола;
1 - элементы опалубки:
2 - элементы омоноличивания (стойки. ригели);
3 - элементы балконов:
4 - штукатурные слои по сетке;
5 - монолитное основание пола (плита);
6 - инвентарные подмости.
До начала работ по возведению здания должны быть выполнены подготовительные работы, включающие:
- расчистку территории, отведенной под застройку, и вертикальную планировку с организацией водоотвода;
- разборку и снос сооружений, подлежащих ликвидации;
- перекладку в целях временного использования существующих сетей и трубопроводов, и приспособления в этих целях существующих строений;
- размещение на строительной площадке инвентарных зданий строительного назначения, прокладку временных коммуникаций, а также выполнение защитных и специальных ограждений площадки;
- закрепление на местности пунктов геодезической разбивочной основы
Работы выпоняют в определенной последовательности:
-вынос осей и геодезическая подготовка;
-установка элементов опалубки стен подкосами;
-установка вертикального несущего арматурного каркаса (согласно проекту) в опалубку;
-установка горизонтальных стяжных элементов;
-установка элементов премообразователей и проектное закрепление их подкосами;
-выверка опалубки и оформления акта приемки;
-укладка бутона в конструкцию опалубки;
-выдержка бетона до набора до 30% проектной прочности, но не менее 1,5 ПМа;
-укладка опалубочных элементов перекрытий;
-установка строительных лесов под перекрытием;
-установка арматурных каркасов монолитного пояса;
-укладка арматурных каркасов между опалубочными элементами перекрытия;
-укладка арматурной сетки поверху опалубочных элементов;
-укладка бетона в конструкцию перекрытия;
-выдержка бетона до достижения прочности 70% проектной;
-геодезическая съемка и выверка геометрических размеров здания на отметке 0.00;
-оформление акта приемки.
