- •Содержание и задачи курса «Планирование в строительных организациях»
- •Особенности внутрифирменного планирования на современном этапе перехода к рыночной системе хозяйствования.
- •Проблемы и перспективы улучшения методов и методологии внутрифирменного планирования в дорожных организациях.
- •Система планирования строительного производства и ее значение в повышении его эффективности. Виды планов
- •Основные принципы планирования производственно-хозяйственной деятельности строительных организаций в условиях рыночных отношений.
- •Нормативная база планирования.
- •Информационное обеспечение задач планирования
- •Особенности формирования спроса и предложения на создание дорожно-строительной продукции в рыночных условиях хозяйствования
- •Значение маркетинговых исследований рынка подрядных работ и их использование в системе внутрифирменного планирования
- •10. Система конкурсного размещения заказов в строительном комплексе
- •11. Классификация задач годового планирования и особенности их решения в условиях рыночных отношений
- •12.Система плановых показателей и ее совершенствование в условиях рынка
- •Годовые планы строительных организаций: содержание, исходные данные и порядок разработки.
- •Различия технико-экономического и оперативно-производственного планирования в деятельности дорожной организации.
- •Структурные особенности стратегического, тактического и бизнес планирования в дорожной организации
- •Производственная программа строительной организации: содержание, исходные данные и порядок разработки.
- •17. Классификация объектов производственной программы:
- •Производственная мощность строительной организации и ее учёт на стадии разработки производственной программы
- •Факторы, определяющие производственную мощность строительной организации
- •Особенности расчета производственной мощности в натуральных единицах измерения объемов работ и в денежном выражении. Последовательность расчета производственной мощности в дорожной организации.
- •Факторы, определяющие производственную мощность строительной организации. Методика расчет производственной мощности.
- •Описание основных особенностей плана технического развития и повышения эффективности производства: новая техника и организационно-технические мероприятия...
- •Особенности разработки производственной программы по пусковым объектам и объектам задела.
- •Разработка оптимального варианта производственной программы. Критерии, ограничения, порядок оптимизации.
- •Планирование работы строительных машин. Содержание, исходные данные и порядок разработки плана.
- •Планирование потребности в строительных машинах и источников ее покрытия
- •Планирование затрат на эксплуатацию строительных машин
- •Методика расчёта плановой цены машино-часа работы строительных машин
- •Планирование материально-технического обеспечения и комплектации строительства: содержание, исходные данные и порядок разработки плана.
- •Планирование потребности в основных и вспомогательных материалах для выполнения производственной программы
- •Расчет годовой потребности в материалах, конструкциях, полуфабрикатах.
- •Расчёт производственных запасов строительной организации
- •Планирование затрат на материалы в составе себестоимости строительно-монтажных работ
- •Планирование деятельности подсобных производств и обслуживающих хозяйств: содержание, исходные данные и порядок разработки плана.
- •Планирование трудоемкости продукции подсобных предприятий.
- •Планирование себестоимости продукции подсобных предприятий
- •План по труду: содержание, исходные данные и порядок разработки плана
- •Планирование производительности труда в строительных организациях
- •Планирование численности и заработной платы рабочих строительной организации
- •Планирование численности и заработной платы аппарата управления
- •Планирование накладных расходов в составе себестоимости строительно-монтажных работ
- •44. Планирование технического развития и повышения эффективности производства: содержание, исходные данные и порядок разработки плана
- •45.Основные направления повышения эффективности производства в строительных организациях
- •46Методика расчёта эффективности мероприятий по снижению трудоёмкости строительно-монтажных работ
- •47.Методика расчёта эффективности мероприятий по снижению себестоимости строительно-монтажных работ
- •48.Планирование себестоимости строительно-монтажных работ: содержание, исходные данные и порядок разработки
- •49.Состав и структура себестоимости строительно-монтажных работ
- •51. Последовательность расчета прибыли и себестоимости дор работ
- •52.Баланс доходов и расходов строительной организации: содержание, исходные данные и порядок разработки
- •53.Планирование прибыли и рентабельности строительной организации
- •54. Планирование оборотных средств строительной организации: содержание, исходные данные, порядок расчета.
- •55. Источники формирования оборотных средств.
- •56. Расчет величины оборотных средств необходимой для создания запасов материалов и покрытия незавершенного производства.
- •57. Планирование оборачиваемости оборотных средств.
- •58. Оперативно-техническое планирование: содержание, исходные данные, порядок расчета
- •59. Последовательность разработки оперативных планов в строительной организации
- •60. Разработка (проектирование) организационной и производственной структуры предприятия
Особенности разработки производственной программы по пусковым объектам и объектам задела.

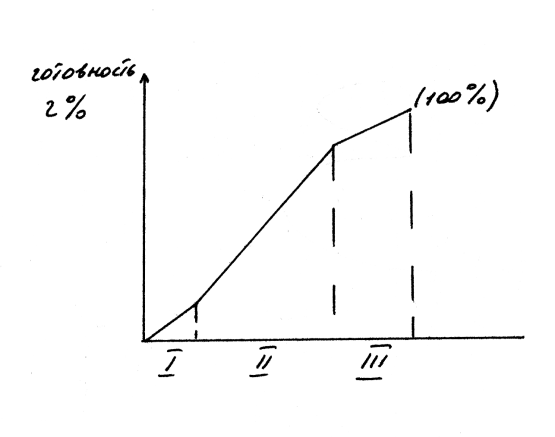

Н
аращивание
готовности сооружения объекта
характеризуется следующим:
I период характеризует подготовительный этап, и имеет замедленные темпы нарастания готовности
II период выполнения основной части СМР
III период выполнения отделочных работ, которые также характеризуются замедлением темпов нарастания готовности.
В связи с тем, что все периоды нарастания готовности для вновь начинаемых пусковых объектов проходят в течение одного планового года, то планирование ПХД по этим объектам является наиболее простым.

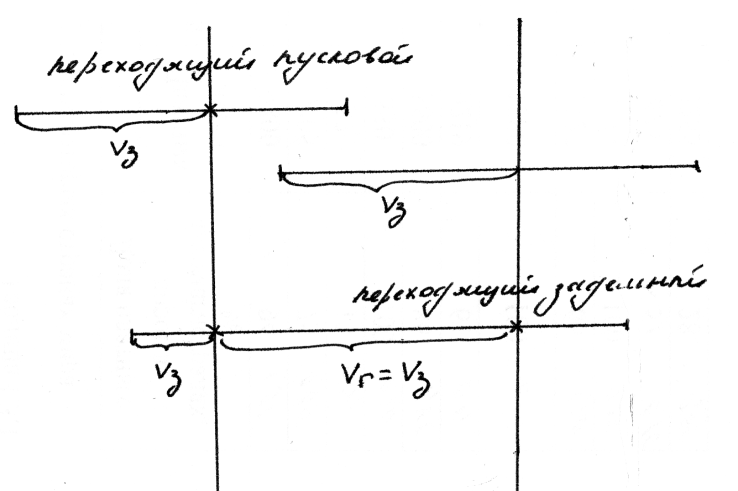

По переходящим объектам:
Наиболее простой случай в расчете плановой величины задела.
Vз пл=Сд(г-Вп)
Vз пл – плановый объем задела
Сд – договорная цена объекта
г – готовность объекта в %
Вп – промежуточный ввод, %
Объем задела - сложная задача
г =Свып/Сд (%)
Свып – стоимость выполненных работ
Вп=С вып.работ/Сд
При выполнении работ по нескольким объектам средняя величина задела рассчитывается как средневзвешенная величина.
Генеральная подрядная организацией по исполнителям исходят из сроков, предусмотренных генеральным договором и договором с субподрядными организациями на основе единого календарного графика производства работ.
Расчет величины задела должен производиться с учетом:
1. распределения объема работ по годам строительства должно обеспечить возможность использования прогрессивного поточного метода и обеспечения ритмичности производства
2. величина технологического задела по этому виду работ зависит от скорости выполнения специализированного потока
3. По всем работам по дорожному строительству технологический задел определяется исходя из скорости строительства покрытия.
В практике планово-экономической работы при разработке календарного расписания работ используется следующее соотношение объемов работ: строительство труб должно опережать земляные работы (по устройству земляного полотна) на 10-15 дней ; основание и основание покрытия на 15-20 дней.
Разработка оптимального варианта производственной программы. Критерии, ограничения, порядок оптимизации.
Разработка производственной программы является многовариантной, многокритериальной задачей, от оптимального решения которой зависит ритмичность производства, потребность в ресурсах и рентабельность деятельности строительной организации.
Оптимизация производственной программы базируется на возможности вариантной разработки календарного расписания работ по объектам и исполнителям исходя из наилучшего использования ресурсов и производственной мощности при обязательном выполнении договорных обязательств.
Процесс оптимизации непрерывно связан с использованием типологического моделирования.
Типологическая модель представляет собой календарное расписание работ по объектам и исполнителям в увязке с потребностями и возможностями выделения ресурсов по всей номенклатуре работ и, кроме этого, адресность использования этих моделей позволяет получить улучшенный вариант производственной программы.
В общем виде задача определения оптимального варианта производственной программы предполагает:
1. выбор критерия оптимизации
2. формализация критерия (т.е. разработка целевой функции)
3. установление системы ограничений
4. выбор метода решения задачи
5. решение и интерпретация результатов
При оптимизации П.п. широко используются экономико-математические методы.
