7. Экономическая часть

В экономической части дипломного проекта ставится задача спланировать проведение научно-исследовательской работы (НИР), оценить затраты на разработку и ее эффективность.

7.1 Составление плана графика проводимых работ

Планирование данной разработки заключается в составлении календарных планов и определения денежных средств, трудовых и материальных ресурсов, необходимых для запланированных работ. Необходимыми данными для составления плана являются перечень основных задач, стоящих перед разработчиком, а также сроки выполнения и плановые нормативы для определения объема работ и затрат.

По каждому разделу исполнителями устанавливаются сроки сначала и окончания работ, календарные мероприятия. Планирование разработки производится с использованием ленточных графиков.

Ленточный график процесса подготовки производства – это его графическая модель с указанием перечня и организационно-экономических характеристик всех работ, сроков и последовательности их исполнения, отражаемых совокупностью упорядоченных во времени горизонтальных линий.

Построение ленточных графиков требует расчетов трудоемкости и продолжительности каждой работы и количества исполнителей. Для этих расчетов требуются нормативы трудоемкости выполнения работ, дифференцированных по таким признакам, как степень новизны, сложности, формат чертежей.

Достоинствами ленточного графика являются простота, наглядность, возможность отображения содержания и многих организационно-экономических характеристик работ.

Перечень содержания работ приводится в таблице, там же приводятся исполнители и продолжительность выполнения работ. На основании этой таблицы строится ленточный график (на рисунке продолжительность выполнения всех работ составляет 81 день).

Таблица 7.1 План графика проводимых работ:

Наименование этапа

Исполнители

Кол-во дней

1

Разработка и согласование технического задания

Руководитель

Инженер

1

2

2

Изучение технического задания

Инженер

2

3

Изучение литературы и составление обзора

Руководитель

Инженер

2

8

4

Расчет параметров и разработка структурной схемы преобразователя

Руководитель

Инженер

1

8

5

Расчет параметров и разработка схемы электрической принципиальной преобразователя

Руководитель

Инженер

2

14

6

Разработка печатной платы преобразователя

Руководитель

Инженер

1

8

7

Экспериментальная часть и моделирование алгоритма

Руководитель

Инженер

1

7

8

Проверка работоспособности схемы

Руководитель

Инженер

1

7

9

Изучение технологии изготовления печатной платы

Инженер

5

10

Обсуждение полученных результатов

Руководитель

Инженер

1

2

11

Оформление отчета

Инженер

5

12

Оформление чертежей

Инженер

10

13

Утверждение отчета и чертежей

Руководитель

Инженер

2

2

14

Сдача отчета

1

Итого

Руководитель

Инженер

12

81

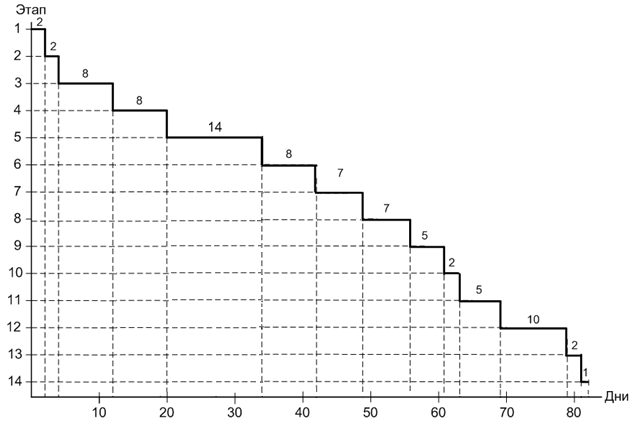

Рисунок 7.1 – Ленточный график
