- •Курсовой проект
- •Содержание
- •Исходные данные
- •Характеристика основных сооружений
- •Обоснование выбора створа и компоновки гидроузла с точки зрения организации строительства
- •Очередность возведения гидроузла
- •I очередь
- •III очередь
- •Определение объемов основных видов строительно-монтажных работ по гидроузлу с разбивкой по объектам
- •Определение общего срока строительства

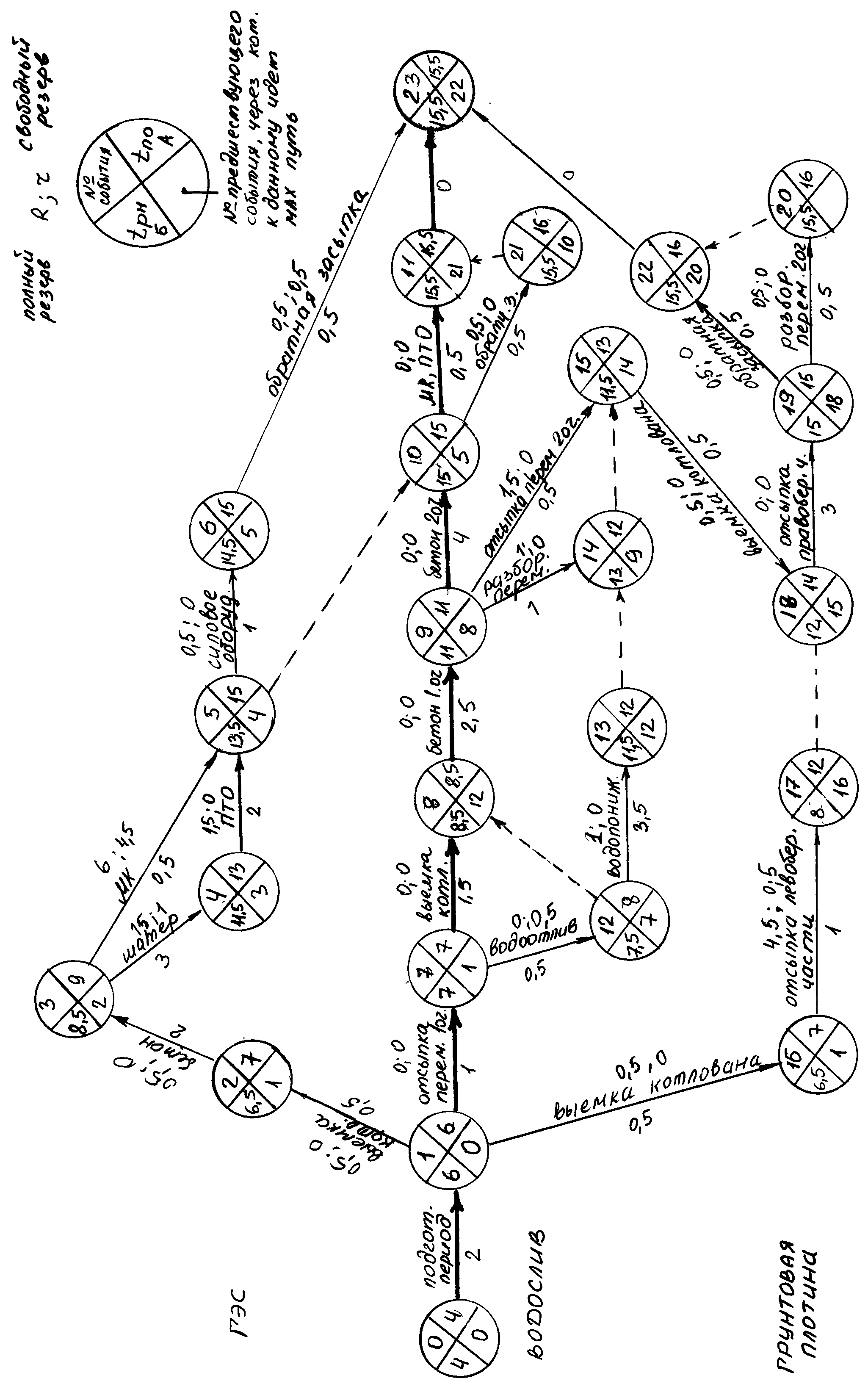

- •Составление укрупненного сетевого графика
- •Общий линейный календарный план строительства и его оптимизация
- •Выбор и обоснование способа производства основных видов работ
- •Определение необходимого количества основных транспортных средств
- •Разработка стройгенплана
- •Сводный сметный расчет стоимости строительства и определение основных технико-экономических показателей по возводимому гидроузлу
Определение общего срока строительства
Таблица 2 Сводная таблица объемов работ по очередям строительства |
|||||||
объект |
выемка |
насыпь |
бетон |
прим. |
|||
раст. сл. |
алл. |
ск. гр. |
алл. |
ск. гр. |
|||
1 очередь |
|||||||
перемычки 1 оч. |
|
|
|
58760 |
|
|
|
водосброс |
2285 |
19277 |
44356 |
7596 |
|
9330 |
|
левобер. часть гр. плотины |
840 |
4388 |
|
468 |
7754 |
|
|
5040 |
1870 |
|
|
||||
канал |
744 |
5580 |
9310 |
|
|
154 |
|
водоприемник |
367 |
918 |
7948 |
|
2534 |
425 |
|
отстойник |
2340 |
17550 |
59670 |
|
18006 |
3279 |
10930*0,3 |
здание ГЭС |
592 |
4701 |
20049 |
|
|
2520 |
8400*0,3 |
|
7168 |
52414 |
141333 |
71864 |
30164 |
15708 |
|
2 очередь |
|||||||
перемычки 1 оч. |
|
37795 |
|
|
|
|
|
перемычка 2 оч. |
|
|
|
11250 |
|
|
|
водосброс |
|
|
|
|
|
2178 |
6221*0,35 |
правобер и русловая. часть гр. плотины |
3200 |
13500 |
|
5755 |
95005 |
|
|
7200 |
12780 |
|
|
||||
отстойник |
|
|
|
|
|
3279 |
10930*0,3 |
здание ГЭС |
|
|
|
|
|
2520 |
8400*0,3 |
|
3200 |
51295 |
|
24205 |
107785 |
7977 |
|
3 очередь |
|||||||
перемычка 2 оч. |
|
11250 |
|
|
|
|
|
водосброс |
|
|
|
|
|
4043 |
6221*0,65 |
отстойник |
|
|
|
|
|
3279 |
|
здание ГЭС |
|
|
|
|
|
2520 |
|
|
|
11250 |
|
|
|
9842 |
|
|
|
|
|
|
|
|
|
ИТОГО: |
10368 |
114959 |
141333 |
96069 |
137949 |
33527 |
|
|
266660 |
234018 |
|
Оптимальной продолжительности строительства соответствует минимум народнохозяйственных затрат на создание данного объекта. Продолжительность строительства определяется СниП и измеряется в месяцах от начала строительства. Она включает в себя продолжитель-ность внутриплощадочного подготовительного периода, начало и конец передачи оборудования в монтаж, продолжительность монтажа оборудо-вания с указанием сроков начала и окончания. Нормы также регламентируют распределение задела по объему капитальных вложений и СМР, стоимость основных фондов по вводимым пусковым комплексам или очередям.
Пользуясь приложением 3 / 1 /, определяем ориентировочный срок строительства всего гидроузла 24 месяца.
