Об’єктно-орієнтований аналіз і проектування
Лекція №1. Основи програмної інженерії
Визначення проекту і проектування. Основні особливості і проблеми сучасних програмних проектів
Життєвий цикл програмного забезпечення. Стандарти, які регламентують життєвий цикл
1.2.1. Каскадна модель
1.2.2. Неминучі повернення на попередні стадії в каскадній моделі
1.1. Визначення проекту і проектування. Основні особливості і проблеми сучасних програмних проектів
Основою проектування програмного забезпечення (ПЗ) є системний підхід. Системний підхід - це методологія дослідження об'єкту будь-якої природи як системи. Система - це сукупність взаємозв'язаних частин, які працюють спільно для досягнення деякого результату. Визначальна ознака системи - поведінка системи в цілому не може бути зведене до сукупності поведінки частин системи.
Програмне забезпечення - це система, яка включає: комп'ютерні програми; документацію; дані, необхідні для коректної роботи програм.
Проектування ПЗ - це процес створення специфікацій ПЗ на основі початкових вимог до нього.
Проект ПЗ - сукупність специфікацій ПЗ (які включають моделі і проектну документацію), які забезпечують створення ПЗ в конкретному програмно-технічному середовищі.
ПЗ можна розбити на два класи: «мале» і «велике».
«Мале» програмне забезпечення має наступні характеристики:
вирішує одну нескладну, чітко поставлену задачу;
розмір початкового коду не перевищує декількох сотень рядків;
швидкість роботи ПЗ і необхідні йому ресурси не грають великої ролі;
збитки від неправильної роботи не мають великого значення;
модернізація ПЗ, доповнення його можливостей потрібна рідко;
зазвичай, розробляється одним програмістом або невеликою групою (5 або менш людей);
докладна документація не потрібна, її може замінити початковий код, який доступний.
«Велике» програмне забезпечення має 2-3 або більше характеристик з наступного переліку:
вирішує сукупність взаємозв'язаних завдань;
використання приносить суттєву вигоду;
зручність його використання грає важливу роль;
обов'язкова наявність повної і зрозумілої документації;
низька швидкість роботи приводить до втрат;
збої, неправильна робота, завдає відчутного збитку;
програми в складі ПЗ під час роботи взаємодіє з іншими програмами і програмно-апаратними комплексами;
працює на різних платформах;
потрібний розвиток, виправлення помилок, додавання нових можливостей;
група розробників складається більше ніж з 5 чоловік.
Далі розглядається проектування «великого» ПО, оскільки створення «малого» не викликає великих труднощів, не вимагає спеціальної технології і інструментів.
Класифікація програмних проектів за розміром групи розробників і тривалістю проекту:
невеликі проекти - проектна команда менше 10 чоловік, термін від 3 до 6 місяців;
середні проекти - проектна команда від 20 до 30 чоловік, тривалість розробки проекту 1-2 року;
великомасштабні проекти - проектна команда від 100 до 300 чоловік, тривалість розробки проекту 3-5 років;
гігантські проекти - армія розробників від 1000 до 2000 чоловік і більш (включаючи консультантів і співвиконавців), тривалість розробки проекту від 7 до 10 років.

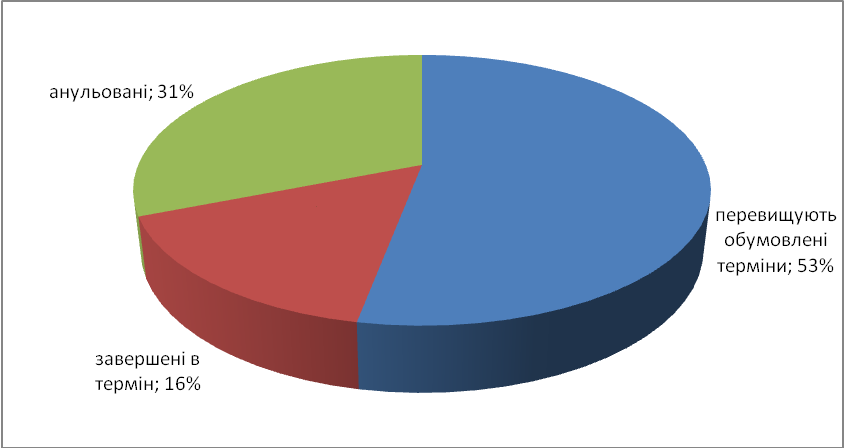

З кінця 60-х років минулого століття до сьогоднішніх днів триває так звана «криза ПЗ». Виражається вона в тому, що великі проекти виконуються з перевищенням кошторису витрат і/або термінів відведених на розробку, а розроблене ПЗ не володіє необхідними функціональними можливостями, має низьку продуктивність і якість. За наслідками досліджень американської індустрії розробки ПЗ, виконаних в 1995 році Standish Group (www.standishgroup.com), тільки 16% проектів завершилися в строк, не перевищили запланований бюджет і реалізували всі необхідні функції і можливості. 53% проектів завершилися із запізненням, витрати перевищили запланований бюджет, необхідні функції не були реалізовані в повному об'ємі. 31% проектів були анульовані до завершення.
Для двох останніх категорій проектів бюджет середнього проекту виявився перевищеним на 89%, а термін виконання - на 122%. Останніми роками процентне співвідношення трьох перерахованих категорій проектів трохи змінюється в кращу сторону.
Роки |
|||
1995 |
1998 |
2000 |
2004 |
31% анулюються до завершення |
28% |
23% |
18% |
53% перевищують обумовлені терміни та заплановані витрати і не реалізують у повному обсязі бажані функції |
46% |
49% |
53% |
16% завершаються у термін |
26% |
28% |
29% |
Причини невдач:
нечітке і неповне формулювання вимог;
недостатнє залучення користувачів до роботи над проектом;
відсутність необхідних ресурсів;
незадовільне планування і відсутність грамотного управління проектом;
часта зміна вимог і специфікацій;
новизна і недосконалість використовуваної технології;
недостатня підтримка з боку вищого керівництва;
недостатньо висока кваліфікація розробників, відсутність необхідного досвіду.
При плануванні проектів часто з тих або інших причин встановлюються нездійсненні терміни, закладаються недостатні ресурси. Таким чином, виникають безнадійні проекти (death march projects). Ознаки безнадійного проекту:
план проекту стислий більш ніж наполовину у порівнянні з нормальним розрахунковим планом;
кількість розробників зменшена більш ніж наполовину у порівнянні з дійсно потрібним для проекту заданого розміру і масштабу;
бюджет і пов'язані з ним ресурси урізані наполовину;
вимоги до функцій, продуктивності та інших характеристик удвічі перевищують значення, які вони могли б мати в нормальних умовах.
Іншою причиною невірного планування є помилка щодо продуктивності проектувальників. У великому проекті загальна продуктивність групи розробників не дорівнює сумі продуктивностей окремих членів групи (порахованої начебто вони працювали поодинці). Згідно Бруксу у книзі «Мифический человеко-месяц»
найчастіша причина провалу - брак часу;
іноді роботи не можна прискорити, не зіпсувавши результат;
людино-місяць - небезпечна помилка, оскільки передбачається, що кількість людей і місяці можна поміняти місцями;
розділення завдання між декількома людьми викликає накладні витрати;
якщо проект не укладається в строк, то додавання людей затримає його ще більше;
«срібної кулі» немає!
Останнє положення стосується технології розробки. Брукс стверджує, що технології, яка дозволяє на порядок підвищити продуктивність розробників, не існує. Тобто, не можна вважати, що яка-небудь новітня технологія розробки дозволить здійснити проект в 10 разів швидше.
Особливості сучасних проектів ПЗ:
складність - невід'ємна характеристика створюваного ПО;
відсутність повних аналогів і висока частка ПЗ, яке розробляється з нуля;
наявність успадкованого ПЗ і необхідність його інтеграції з розроблюваним ПЗ;
територіально розподілене і неоднорідне середовище функціонування;
велика кількість учасників проектування, роз'єднаність і різнорідність окремих груп розробників за рівнем кваліфікації і досвіду.
Розробка ПЗ має наступні специфічні особливості:
неформальний характер вимог до ПЗ і формалізований основний об'єкт розробки - програми;
творчий характер розробки;
дуалізм ПЗ, яке, з одного боку, є статичним об'єктом - сукупністю текстів, з іншого боку, - динамічним, оскільки при експлуатації породжуються процеси обробки даних;
при своєму використанні (експлуатації) ПЗ не витрачається і не зношується;
«невідчутність», «легкість» ПЗ, що підштовхує до безвідповідального перероблення, оскільки легко стерти і переписати, чого не зробиш при проектуванні будівель і апаратури.
Шляхом виходу з кризи ПЗ стало створення програмної інженерії (software engineering). Інженерія ПЗ (software engineering) - сукупність інженерних методів і засобів створення ПЗ. Фундаментальна ідея програмної інженерії: проектування ПЗ є формальним процесом, який можна вивчати і удосконалювати.
Освоєння і правильне застосування методів і засобів програмної інженерії дозволяє підвищити якість, забезпечити керованість процесу проектування.
Етапи становлення і розвитку SE:
70-і і 80-і роки - систематизація і стандартизація процесів створення ПЗ (структурний підхід);
90-і роки - початок переходу до складального, індустріального способу створення ПЗ (об'єктно-орієнтований підхід).
Програмна інженерія застосовується для задоволення вимог замовника ПЗ. Основні цілі програмної інженерії:
Системи повинні створюватися в короткі терміни і відповідати вимогам замовника на момент впровадження.
Якість ПЗ повинно бути високою.
Розробка ПЗ повинна бути здійснена в рамках виділеного бюджету.
Системи повинні працювати на устаткуванні замовника, а також взаємодіяти з наявним ПЗ.
Системи повинні бути легко супроводжуваними і масштабованими.
