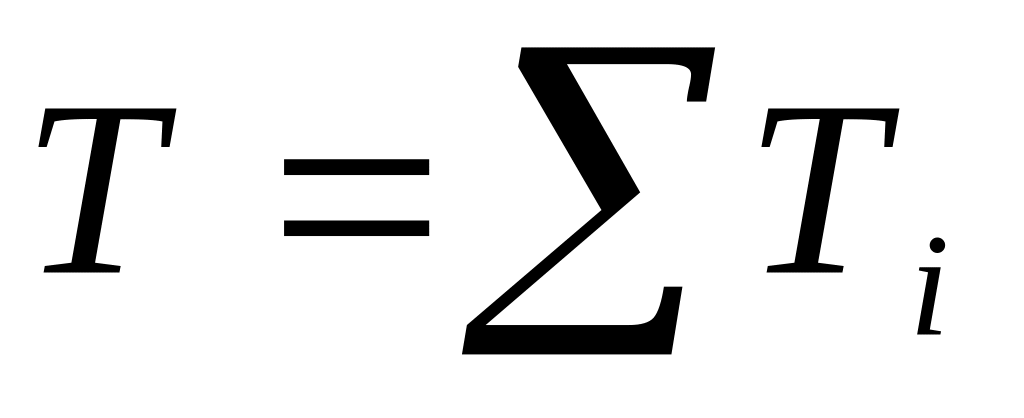

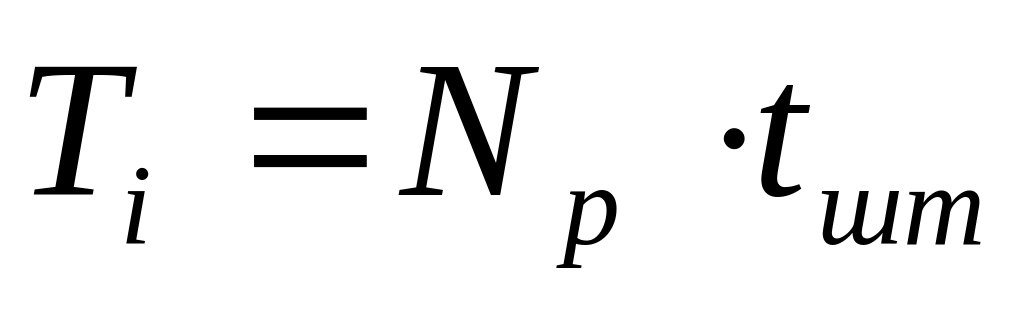

Відповідно нормований час на виробничу програму розраховується за формулами:

де Ті – трудомісткість виробничої програми, тис.нормо-годин.

Нормована заробітна плата на одиницю виробу визначається як сума розцінок по операціях технологічного процесу за формулою:

де ТСі – годинна тарифна ставка відповідного розряду на технологічні оперції.

ЗПнорм1= грн.

ЗПнорм2= грн.

ЗП норм3 = грн.

Нормована заробітна плата з премією розраховується із розрахунку 30% премії за виконання виробничих завдань.

Таблиця 2.1 – План щодо праці і заробітної плати

Найменування виробу

Виробнича програма, тис. шт.

На одиницю

На виробничу програму

Нормована ЗП з премією

Нормований час, нормо-годин.

Нормована ЗП, грн.

Нормований час, тис. нормо-годин.

Нормована ЗП, тис. грн.

На одиницю, грн.

На виробничу програму, тис. грн.

Черв’як

59,4

0,49

0,64

29,1

38016

0,637

49,4

Шестерня конічна

31,68

1,33

0,79

42,13

25027,2

1,729

32,5

Вінець

28,52

0,9

0,78

25,66

22245,6

1,17

28,9

Разом

119,6

-

2,21

96,89

85288,8

3,536

110,8

2.2 Розрахунок балансу робочого часу і чисельності основних робітників.

Розрахунок балансу робочого часу одного робітника проводиться у таблиці 2.2.

Таблиця 2.2 - Розрахунок балансу робочого часу і чисельності основних робітників.

Найменування показника

Одиниця

виміру

Величина показника

1. Кількість робочих днів

дні

254

2. Неявки на роботу, в тому числі:

  • основні і додаткові відпустки

  • по хворобі

  • по навчанню

  • на виконання громадських і державних обов’язків

  • інші (з дозволу адміністрації)

дні

3. Кількість явок на роботу

дні

224,99

4. Середня тривалість робочої зміни

години

6

5. Дійсний фонд робочого часу

години

1349,94

6. Трудомісткість виробничої програми

тис.нормо-годин

96,89

7. Плановий коефіцієнт виконання норм

1,1

8. Чисельність основних робітників

чол.

65

Плановий коефіцієнт приймається в межах 0,8-1,1.

Чисельність основних робітників визначається як відношення трудомісткості виробничої програми на добуток дійсного фонду робочого часу та планового коефіцієнту виконання норм.

Ч =
