4 Оптимизация

В данной лабораторной работе мы ограничимся рассмотрением только некоторых возможных направлений оптимизации.

1. Предположим, расчеты показали, что, реализуя первоначальный сетевой график, мы не уложимся в заданный срок - Ткр > (см. лекцию). В этом случае для завершения всего комплекса работ в заданный срок длительность критического пути можно изменить за счет привлечения дополнительных ресурсов.

Проанализируем, например, возможность уменьшения длительности отдельных работ. Длительность выполнения работы 5-7 можно уменьшить, если, например, увеличить число станков. Если принимается двукратное увеличение числа станков, то значение длительности работы 5-7 вместо 8 будет 4 единицы, что, в принципе, может привести к изменению критического пути сети и соответствующему изменению ее характеристик.

Процесс пересчета сетевого графика в этом случае становится итерационным и за определенное количество шагов Ткр приблизится к (вспомните симплекс-метод).

2. Для того, чтобы высвободить ресурсы для их использования на других работах можно воспользоваться полным резервом времени работы. Например, полный резерв (1,3) времени работы а13, равный (1,3) = 5, может быть использован

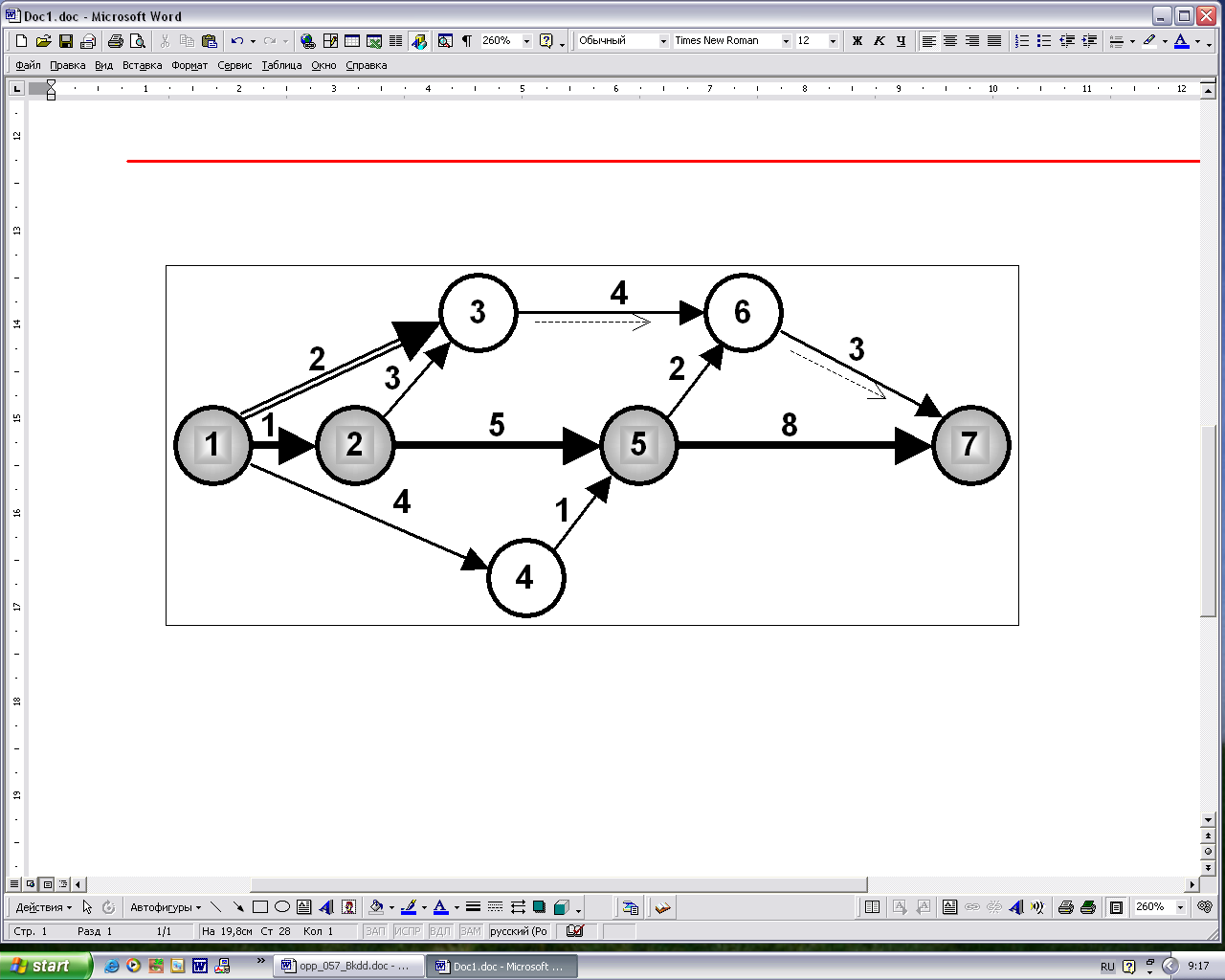

Рис. 2. Полный резерв (1,3) времени работы а1-3 равен 5.

для увеличения длительности либо работы а1-3, либо работ а3-6 и

а6-7, лежащих на пути, проходящем через эту работу. Он может быть распределен каким-либо образом между этими работами.

Далее, в результате анализа мы приходим к выводу, что полный резерв (1,4) времени работы а1-4, равный (1,4) = 1, может быть использован

Рис. 3. Полный резерв (1,4) времени работы а1-4 равен 1.

для увеличения длительности работ (см. рис. 3) а1-4, а4-5, а5-6, а6-7, но не для увеличения продолжительности работы а57, так как она лежит на критическом пути. Процесс анализа полных резервов времени работы нужно продолжить (а2-3, а3-6, а4-5, а5-6, а6-7). Для большей гарантии такие расчеты необходимо провести применительно к полным резервам.

5. Замечание

Как отмечалось на лекции, возможно принципиально другое визуальное представление сетевых графиков – в форме двойственного графа

а1-3

а3-6

а6-7

а2-3

а5-6

а1-2

а2-5

а1-4

а4-5

а5-7

Рис. 4. Граф двойственный графу рис. 3.

На рис. 4 приведен пример такого представления: работы – в узлах, события – на дугах.

Индивидуальные задания

Каждый студент получает индивидуальное задание на исследование. Номер варианта задания совпадает с номером фамилии студента в групповом журнале.

Каждый вариант задания содержит описание работ в виде таблицы.

Вариант 30

1

2-10

3-12

4-20

2

7-34

3

5-17

6-18

8-40

4

6-10

5

7-19

6

8-20

7

8-7

Первый столбец таблицы содержит номера вершин (событий) задаваемой сети.

В последующих столбцах табл. 2 указываются (через дефис) номера вершин, с которыми соединена рассматриваемая вершина, и значение длительности работы. Так, например, вершина 1 (исток, исходная вершина) соединяется с тремя вершинами: с вершиной 2 (значение длительности работы при этом равно 10), с вершиной 3 (работа - 12) и с вершиной 4 (работа - 20). Вершина 2 соединяется лишь с вершиной 7 через работу – 34….

Как видно из таблицы сеть состоит из восьми вершин, причем восьмая вершина является стоком, конечной вершиной сети.

По заданию студент должен:

1.

    • построить сеть в виде графа, на котором указать номера всех вершин и характеристики дуг;

    • определить количество (m) и продолжительности (t(i), i = 1, 2, 3, …, m) всех полных путей;

    • определить критический путь и его характеристики;

    • определить резервы времени полных путей Ri, i = 1, 2, 3, …, m; m – количество полных путей;

    • определить основные параметры сетевого графика:

            • ранний срок начала работы tрн;

            • ранний срок окончания работ tро;

            • поздний срок окончания работ tпо;

            • поздний срок начала работ tпн;

            • полные резервы времени каждой работы (i,j).

Найденные значения заносятся в результирующую таблицу и используются для принятия решения по оптимизации сети.

2. Выбрать варианты оптимизации. Варианты оптимизированных сетей с краткими характеристиками представить в виде отчета.

3. Рекомендуется построить двойственный граф: работы в узлах, а события – дуги. На двойственном графе проанализировать варианты перераспределения резервов и возможности смещения ранних и поздних сроков начала и окончания работ

В отчете должны быть следующие подпункты.

  1. Ведение.

  2. Исходные данные

  3. Вариант изображения исходного графика, согласно исходным данным

  4. Определение количества и продолжительности всех путей

  5. Определение резервов времени полных путей

  6. Определение основных параметров сетевого графика (см. таблицу 1)

  7. Оптимизация сетевого графика

  8. Двойственный граф.

  9. Заключение

Таблица 3. Табличные задания вариантов.

Вариант 01

Вариант 02

Вариант 03

Вариант 04

Вариант 05

1

2-10

3-12

4-20

1

2-12

3-14

1

2-1

3-2

4-2

1

2-5

3-6

4-10

1

2-21

4-12

2

7-34

2

4-18

7-24

2

7-4

2

7-17

2

3-20

7-17

3

5-17

6-18

8-40

3

5-17

6-18

8-20

3

5-7

6-8

3

5-8

6-9

3

5-15

6-11

8-19

4

6-10

4

6-15

4

6-1

4

6-5

4

6-11

5

7-19

5

8-10

5

7-9

5

7-10

8-10

5

7-13

6

8-20

6

8-17

6

8-2

6

8-10

6

8-11

7

8-7

7

8-19

7

8-7

7

8-8

7

8-17

8

9-17

8

9-10

8

9-13

8

9-8

8

9-12

Вариант 06

Вариант 07

Вариант 08

Вариант 09

Вариант 10

1

2-11

3-13

4-23

1

2-10

3-12

4-20

1

2-10

3-12

4-20

1

2-15

3-24

4-29

1

2-8

4-9

2

7-32

2

7-34

2

7-34

2

5-12

2

3-5

7-34

3

4-22

5-18

8-38

3

5-17

6-18

3

5-17

6-18

8-20

3

5-17

6-18

8-40

3

5-17

6-18

8-10

4

6-15

4

6-10

4

6-10

4

3-10

4

6-10

5

7-17

5

7-19

8-14

5

7-19

5

7-19

8-40

5

7-11

6

8-23

6

8-20

6

8-20

6

8-20

6

8-8

7

8-17

7

8-7

7

8-8

7

8-7

7

8-17

8

9-13

8

9-7

8

9-7

8

9-11

8

9-17

Вариант 11

Вариант 12

Вариант 13

Вариант 14

Вариант 15

1

2-1

3-1

4-2

1

2-5

3-7

4-9

1

2-3

3-4

4-7

1

2-10

3-12

4-11

1

2-2

3-3

4-4

2

5-3

2

7-7

2

7-12

2

3-5

7-13

2

7-11

3

5-7

6-8

8-4

3

5-9

6-4

8-12

3

5-6

6-6

8-13

3

5-17

6-18

8-11

3

5-4

6-5

8-9

4

6-1

4

6-4

8-2

4

6-3

4

6-11

4

6-2

5

7-9

8-4

5

7-5

5

7-6

8-8

5

7-10

5

7-3

6

8-2

6

8-3

6

8-7

6

8-12

6

8-5

7

8-9

7

8-5

7

8-4

7

8-6

7

8-9

8

9-7

8

9-15

8

9-2

8

9-5

8

9-7

Вариант 16

Вариант 17

Вариант 18

Вариант 19

Вариант 20

1

2-1

3-2

4-2

1

2-1

3-1

4-1

1

2-3

3-3

4-3

1

2-1

3-2

4-3

1

2-11

3-11

4-11

2

7-3

2

7-1

2

7-3

2

7-4

2

7-11

3

5-7

6-8

8-4

3

5-1

6-2

3

5-3

6-3

8-3

3

5-5

6-6

3

5-11

6-11

8-11

4

6-1

4

6-2

4

6-3

4

6-7

4

6-5

5

7-9

5

7-2

5

7-3

5

7-8

5

7-5

6

8-2

6

8-2

6

8-3

6

8-9

6

8-5

7

8-17

7

8-5

7

8-11

7

8-9

7

8-5

8

9-17

8

9-7

8

9-3

8

9-9

8

9-7

Вариант 21

Вариант 22

Вариант 23

Вариант 24

Вариант 25

1

2-2

3-3

4-4

1

2-10

3-12

4-7

1

2-10

3-12

4-20

1

2-1

3-1

4-2

1

2-20

3-12

4-10

2

7-7

2

7-8

2

7-34

2

7-3

2

7-15

3

5-3

6-4

3

5-17

6-18

8-5

3

5-17

6-18

3

5-1

6-1

8-4

3

5-15

6-9

8-9

4

6-2

4

6-10

4

6-10

4

6-1

4

6-11

5

7-4

5

7-7

5

7-19

5

7-1

5

7-5

6

8-4

6

8-6

6

8-20

6

8-2

6

8-8

7

8-4

7

8-9

7

8-17

7

8-7

7

8-11

8

9-12

8

9-7

8

9-13

8

9-3

8

9-9

Вариант 26

Вариант 27

Вариант 28

Вариант 29

Вариант 30

1

2-5

3-6

4-10

1

2-10

3-12

4-20

1

2-13

3-9

4-7

1

2-1

3-2

4-2

1

2-10

3-12

4-20

2

7-17

2

7-34

2

7-11

2

7-4

2

7-34

3

5-8

6-9

8-10

3

5-17

6-18

8-40

3

5-9

8-10

3

5-7

6-8

3

5-17

6-18

8-40

4

6-5

4

6-10

4

6-20

4

6-1

4

6-10

5

7-10

5

7-19

5

7-20

5

7-9

5

7-19

6

8-10

6

8-20

6

8-20

6

8-2

6

8-20

7

8-10

7

8-14

7

8-15

7

8-12

7

8-13

8

9-10

8

9-7

8

9-5

8

9-9

8

9-7
