- •Методичні вказівки
- •Р озділ 1. Склад курсової роботи
- •Розділ 2. Підрахунок обсягів робіт
- •2.1. Складання специфікації столярних виробів та збірних залізобетонних конструкцій
- •Специфікація столярних виробів
- •Специфікація збірних залізобетонних конструкцій
- •2.2. Підрахунок обсягів цегляної кладки
- •2.3. Визначення трудомісткості робіт
- •Розділ 4. Розрахунок заробітної плати робітників
- •5.1. Визначення необхідних характеристик крана
- •5.1.1. Вантажопідйомність крана
- •5.1.2. Висота підйому гака
- •5.1.3. Потрібний виліт крана
- •6.1. Визначення тривалості робіт крана на будівельному майданчику
- •6.2. Визначення трудомісткості робіт для варіантів механізації робіт, в м-зм.:
- •6.3. Визначення собівартості робіт, в грн.:
- •6.4. Собівартість механізованого процесу визначається по формулі, в грн.:
- •6.5. Собівартість 1 м3 кам'яної кладки визначається по формулі:
- •6.6. Розрахунок техніко-економічних показників будівництва
- •Розділ 7. Технологія, організація та питання з охорони праці при кам'яній кладці
- •Приклад викладання питання «Організація будівельного потоку при зведенні будівлі».
- •Література
- •Усереднена вартість людино-години за розрядами робіт у будівництві*
6.5. Собівартість 1 м3 кам'яної кладки визначається по формулі:
де VК – обсяг цегляної кладки, в м3.
Зводимо всі показники в таблицю 5 і по мінімальній собівартості виконання робіт обираємо варіант механізації для виробництва робіт.
Таблиця 5
Результати економічних розрахунків
Варіант |
Марка кранів |
Трудомісткість робіт, м-зм |
Сод.пр, грн/м3 |
І |
|
|
|
ІІ |
|
|
|
6.6. Розрахунок техніко-економічних показників будівництва
Тривалість будівництва, в днях (визначається за циклограмою).
Загальна трудомісткість робіт (Тр), в люд.-днях (береться з калькуляції трудових витрат).

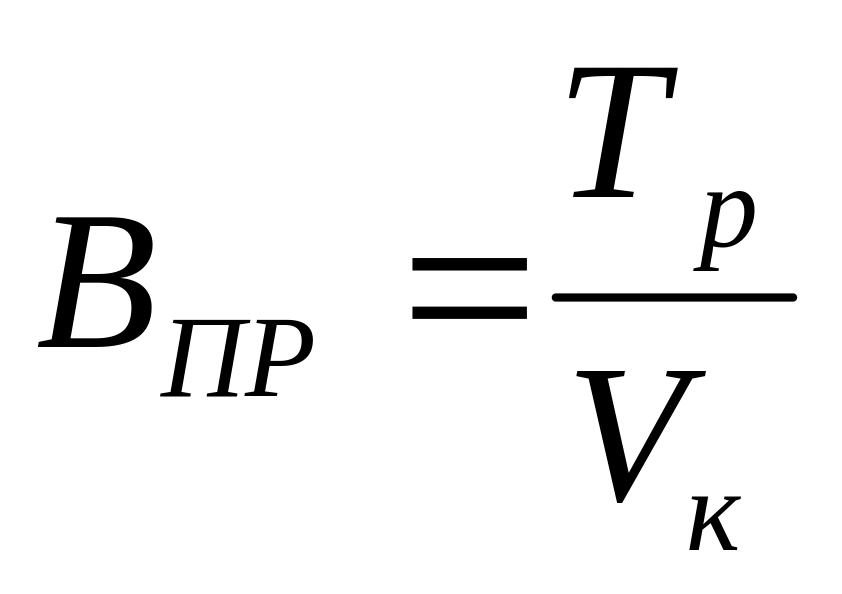

Витрати праці на 1м3 кам'яної кладки, в люд.-год/м3:
де Vк – загальний обсяг кам'яної кладки, в м3.

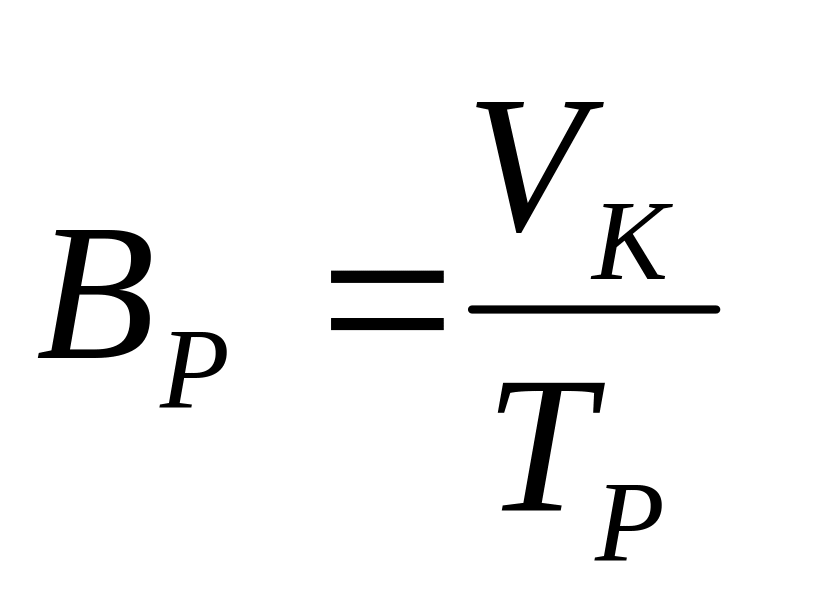

Виробіток на одного робітника в зміну, в м3:
Собівартість 1м3 кам'яної кладки (Со.пр).
Розділ 7. Технологія, організація та питання з охорони праці при кам'яній кладці
7.1. Перелік питань технології і організації кам'яних та монтажних робіт, які студент виконує за вказівкою викладача:
- організація робочого місця муляра;
- способи укладання цегли;
- технологія і організація виконання цегляної кладки;
- технологія монтажа збірних залізобетонних конструкцій;
- організація будівельного потоку при зведенні будівлі.
Приклад викладання питання «Організація будівельного потоку при зведенні будівлі».
У циклограмі виробництва робіт наведено технологічну послідовність робіт із кладки стін, монтажу конструкцій, а також з виконання допоміжних та додаткових операцій.
В першу зміну кожного робочого дня працюють муляри. Крановими операціями в цей час є подача розчину та цегли до робочих місць, а також монтаж перемичок при цегляній кладці третього ярусу кожного поверху. В другу зміну працюють монтажники.
У перший день роботи, у першу зміну, муляри викладають стіну на висоту першого ярусу на першій захватці.
В другий день муляри в першу зміну викладають перший ярус стін на другій захватці, а в другу зміну монтажники готують фронт роботи мулярам на першій захватці – установлюють там помості на висоту першого ярусу.
У першу зміну наступного робочого дня муляри на першій захватці кладуть другий ярус стін. Зважаючи на те, що для безперервної роботи мулярів потрібно один комплект риштувань, то у другу зміну того ж дня монтажники будуть знімати риштування на першій захватці та встановлювати їх на другу.
На четвертий день у першу зміну муляри на другій захватці викладають другий ярус стін, а в другу зміну монтажники установлюють другий ярус риштувань на першій захватці. Крім того, тут же вони будуть монтувати віконні блоки, марші та площадки сходів.
На п'ятий день муляри на першій захватці в першу зміну кладуть третій ярус стін. Краном, окрім подачі цегли та розчину, в цей час укладають перемички. В другу зміну монтажники на другій захватці виконуватимуть той же обсяг робіт, що і в другу зміну попереднього дня на першій захватці.
У першу зміну шостого робочого дня на другій захватці муляри виконують те ж саме, що й у попередній день на першій захватці. В другу зміну монтажники на першій захватці монтують плити перекриття.
На сьомий день роботи муляри в першу зміну на першій захватці приступають до кладки першого ярусу стін другого поверху, а в другу зміну монтажники на другій захватці розбирають риштування та монтують плити перекриття.
На восьмий день у першу зміну муляри на другій захватці кладуть перший ярус стін другого поверху, а в другу – монтажники установлюють перший ярус риштувань на першій захватці.
7.2. Окремим розділом у курсовій роботі висвітлюються питання охорони праці та контролю якості при суміщеному виконанні цегляних та монтажних робіт.
