- •5 Тампонування обсадних колон
- •5.1 Вибір способу цементування
- •5.2 Вибір тампонажних матеріалів
- •5.3 Розрахунок цементування експлуатаційної колони
- •5.3.1 Розрахунок цементування нижньої частини експлуатаційної колони
- •5.3.1.1 Розрахунок необхідної кількості матеріалів
- •Нижньої частини експлуатаційної колони
- •5.3.1.2 Вибір цементувальних агрегатів
- •5.3.1.3 Встановлення режиму роботи цементувальних агрегатів
- •5.3.1.4 Визначення загального часу закачування розчинів при роботі одного агрегата
- •5.3.1.5 Визначення необхідної кількості цементувальних агрегатів
- •5.3.1.6 Визначення необхідної кількості цементозмішувальних машин
- •5.3.2 Розрахунок цементування верхньої частини експлуатаційної колони
- •7.3.2.1 Розрахунок необхідної кількості матеріалів
- •5.3.2.2 Вибір цементувальних агрегатів
- •5.3.2.3 Встановлення режиму роботи цементувальних агрегатів
- •5.3.2.4 Визначення загального часу закачування розчинів при роботі одного агрегата
- •5.3.2.5 Визначення необхідної кількості цементувальних агрегатів
- •5.3.2.6 Визначення необхідної кількості цементозмішувальних машин
5.3.2.4 Визначення загального часу закачування розчинів при роботі одного агрегата
,
(5.68)

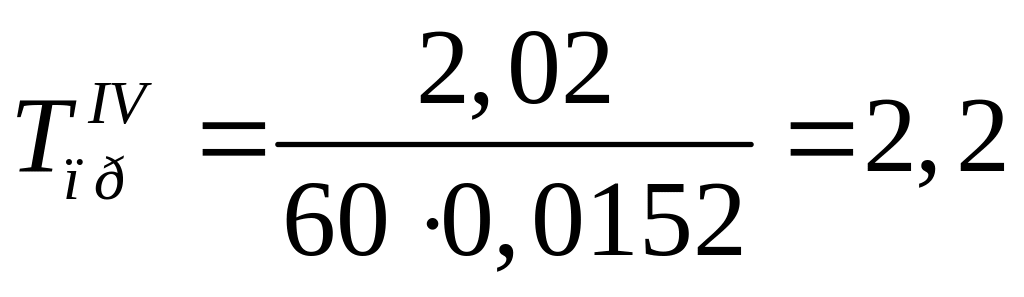

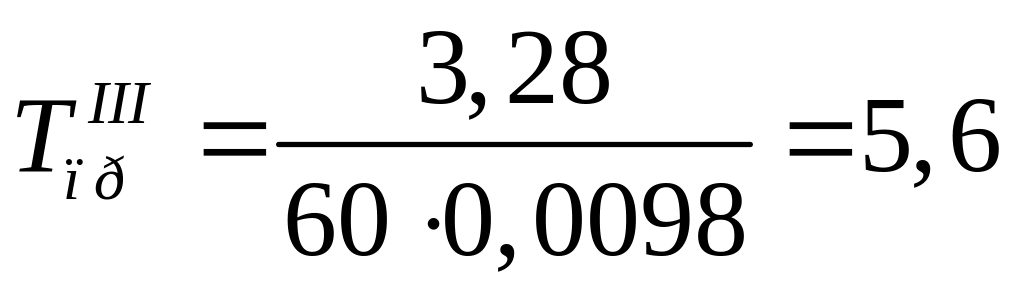

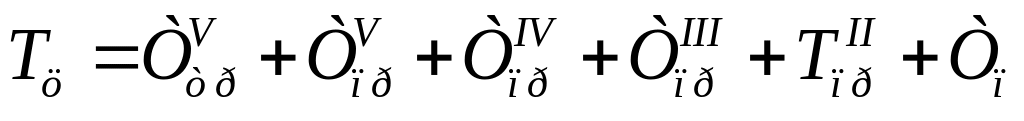

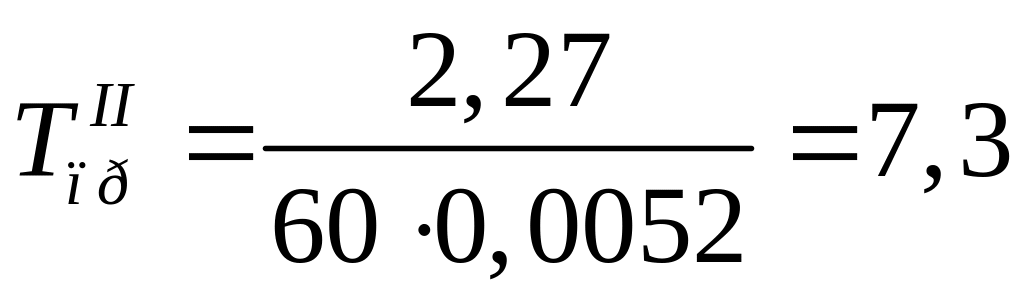

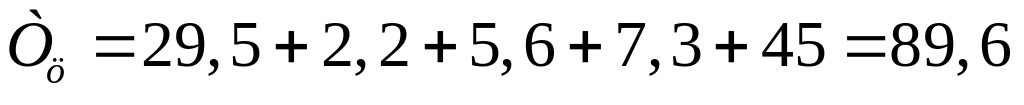

Час роботи агрегата на відповідній передачі знаходимо за формулою (5.46)1
хв.
хв.
хв.

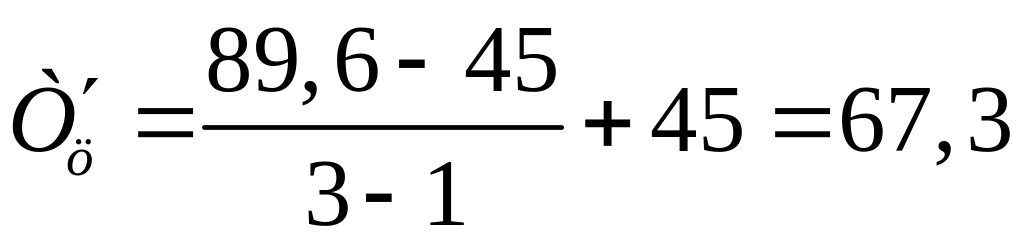

Отже,
хв.
5.3.2.5 Визначення необхідної кількості цементувальних агрегатів

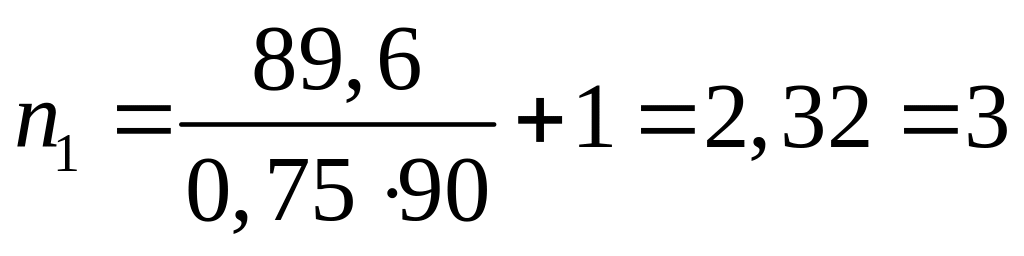

а) за часом загуснення тампонажного розчину (формула 5.44).

шт.
б) з умови забезпечення необхідної швидкості підйому тампонажного розчину в кільцевому просторі.
Знаходимо за формулою (5.45)
шт.
Кількість агрегатів приймається більшою із одержаних за двома розрахунками.
У цьому випадку приймаємо 3 агрегати ЦА-320М.
Визначення загального часу цементування при умові роботи декількох агрегатів за формулою (5.46)
хв.
5.3.2.6 Визначення необхідної кількості цементозмішувальних машин

а) за місткістю бункера (формула 5.47)
шт.
б) за продуктивністю (формула 5.48)
шт.
Кількість машин приймається більшою із одержаних за двома
розрахунками.
Приймаємо 4 машини 2СМН-20.
Уточнення кількості цементувальних агрегатів
Для нашого приймаємо шт.
Результати всіх розрахунків зводимо в таблицю 5.3.
Таблиця 5.3 – Результати розрахунку цементування експлуатаційної колони
Показники |
Нижня частина |
Верхня частина |
Об’єм тампонажного розчину, м3 |
28,74 |
15,43 |
Маса сухого цементу, т |
35,7 |
19,186 |
Об’єм води, м3 |
18,58 |
10 |
Об’єм протискувальної рідини, м3 |
38,71 |
32,8 |
Кінцевий тиск, МПа |
11,7 |
11,6 |
Загальний час цементування, хв. |
75 |
67,3 |
Кількість агрегатів, шт. |
9 |
9 |
Кількість змішувальних машин, шт. |
4 |
4 |
