- •5 Тампонування обсадних колон
- •5.1 Вибір способу цементування
- •5.2 Вибір тампонажних матеріалів
- •5.3 Розрахунок цементування експлуатаційної колони
- •5.3.1 Розрахунок цементування нижньої частини експлуатаційної колони
- •5.3.1.1 Розрахунок необхідної кількості матеріалів
- •Нижньої частини експлуатаційної колони
- •5.3.1.2 Вибір цементувальних агрегатів
- •5.3.1.3 Встановлення режиму роботи цементувальних агрегатів
- •5.3.1.4 Визначення загального часу закачування розчинів при роботі одного агрегата
- •5.3.1.5 Визначення необхідної кількості цементувальних агрегатів
- •5.3.1.6 Визначення необхідної кількості цементозмішувальних машин
- •5.3.2 Розрахунок цементування верхньої частини експлуатаційної колони
- •7.3.2.1 Розрахунок необхідної кількості матеріалів
- •5.3.2.2 Вибір цементувальних агрегатів
- •5.3.2.3 Встановлення режиму роботи цементувальних агрегатів
- •5.3.2.4 Визначення загального часу закачування розчинів при роботі одного агрегата
- •5.3.2.5 Визначення необхідної кількості цементувальних агрегатів
- •5.3.2.6 Визначення необхідної кількості цементозмішувальних машин
5.3.2.2 Вибір цементувальних агрегатів

Цементувальні агрегати вибираємо за тиском на цементувальній головці в кінці процесу цементування
, (5.54)
де - тиск, що виникає внаслідок різниці статичних тисків рідин в колоні і за колоною, Па.
,

(5.55)
- тиск, який необхідний для компенсування гідравлічних втрат, Па.
.
(5.56)
Для закріпленого інтервалу свердловини
,

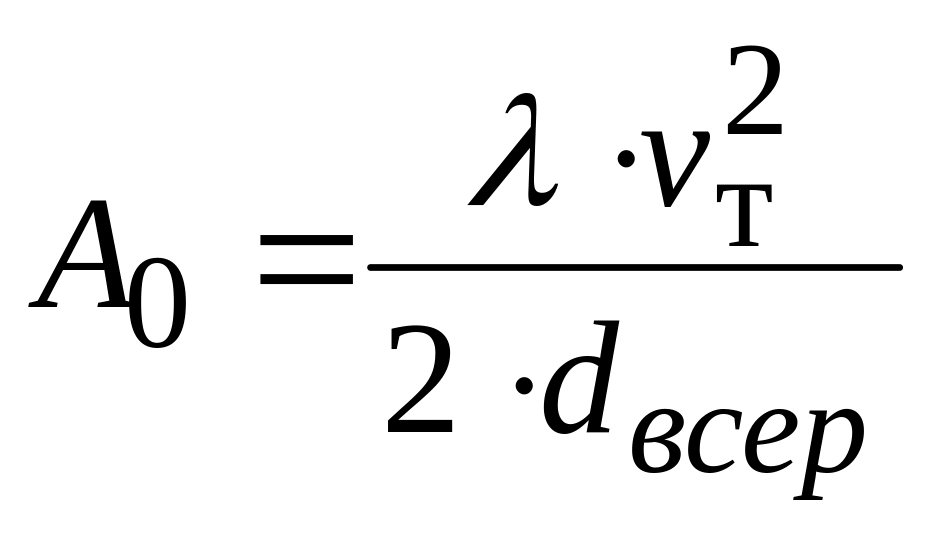

(5.57)
м/с2.
Для експлуатаційної колони
,
(5.58)
(5.59)
м/с.
Тоді
м/с2.
Підставляємо одержані величини в формулу (5.56)
Отже, за формулою (5.54)
.
За
кінцевим тиском вибираємо цементувальний
агрегат ЦА-320М, у якого при діаметрі
втулок 127
мм тиск
(Додаток У).
Таблиця 5.2 – Подача і тиск, які розвиває цементувальний агрегат
Передача |
Діаметр втулок 127мм |
|
Тиск, МПа |
Подача, м3/с |
|
ІІ |
18,2 |
0,0052 |
ІІІ |
9,5 |
0,0098 |
ІV |
6,1 |
0,0152 |
V |
4,0 |
0,023 |
5.3.2.3 Встановлення режиму роботи цементувальних агрегатів

Для визначення початкової швидкості, при якій починаємо закачування тампонажного розчину, порівнюємо Рг з тисками, які розвиває цементувальний агрегат.
Оскільки
<
,
то весь об’єм тампонажного розчину
закачуємо на V передачі:

м3.
Протискування тампонажного розчину:
а) визначення констант цементування (рисунок 5.5)

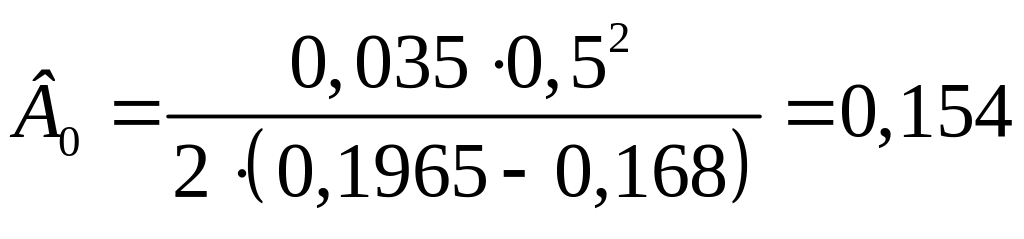

Константи цементування знаходимо за формулами (5.32):

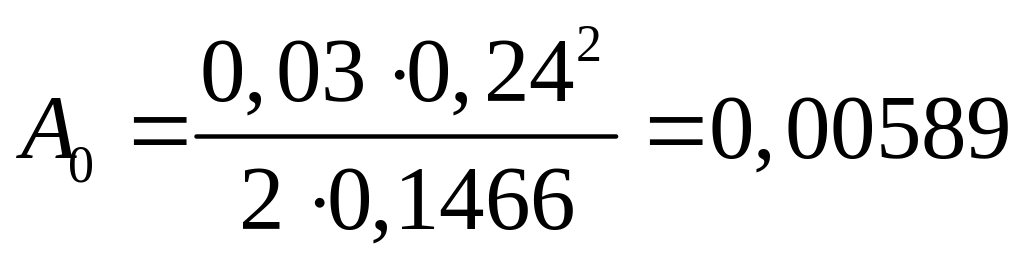

м;
м;

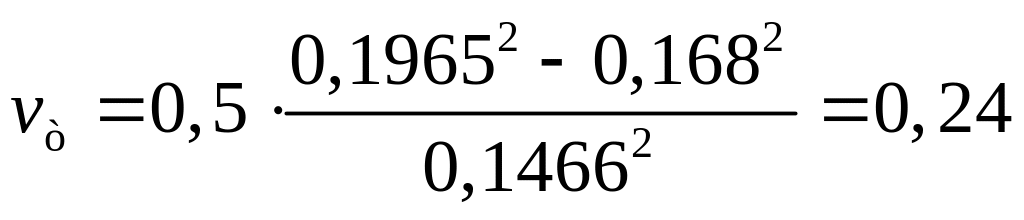

м/МПа.

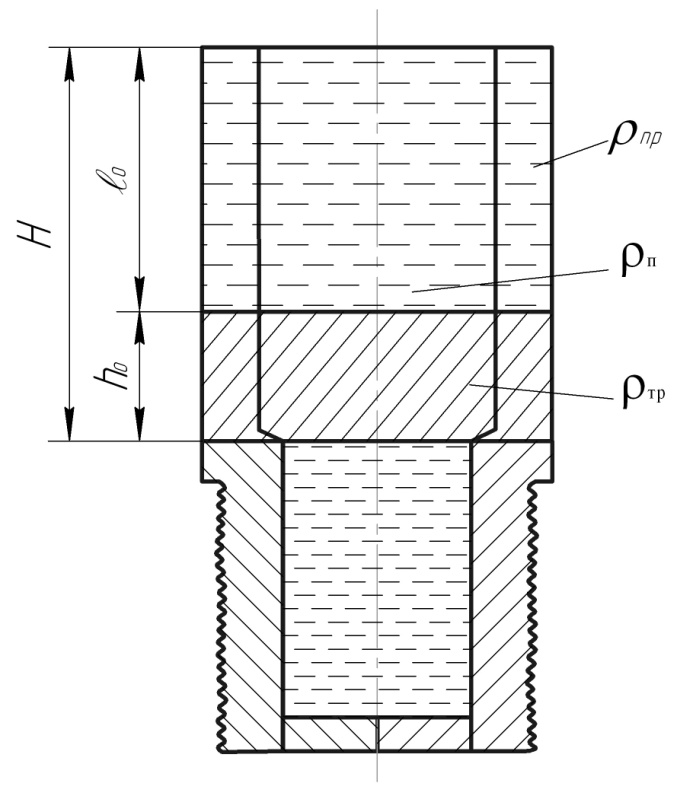

Рисунок 5.5 – Схема для розрахунку констант цементування
б) визначення висот стовпів протискувальної рідини, що закачуються на різних передачах

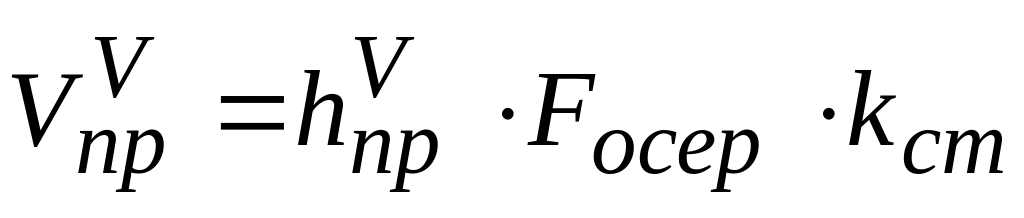

, (5.60)

м.

Переходимо на IV передачу
(5.61)

м.

Переходимо на ІІІ передачу
,
(5.62)
м.

Закінчуємо протискування на ІІ передачі
,
м.
Робимо перевірку за сумою висот стовпів протискувальної рідини
,

(5.63)
м.
-
умова виконується;

в) визначення об’ємів протискувальної рідини, що закачуються на різних передачах
,

(5.64)

м3.
(5.65)

м3.
,
(5.66)
,
м3.
Робимо перевірку за сумою об’ємів протискувальної рідини
, (5.67)
м3.
-
умова виконується.
