- •1. Разработка стройгенплана
- •1.1 Размещение монтажных кранов и подъёмников
- •1.1.1 Поперечная привязка подкрановых путей башенного крана (схема и расчеты)
- •1.1.2 Продольная привязка подкрановых путей башенного крана (схема и расчеты)
- •1.1.3 Определение опасных зон крана (схема и расчеты)
- •1.1.4 Расположение и опасные зоны подъемников (схема и расчеты)
- •1.2 Расчет объемов строительства временных административно-бытовых зданий

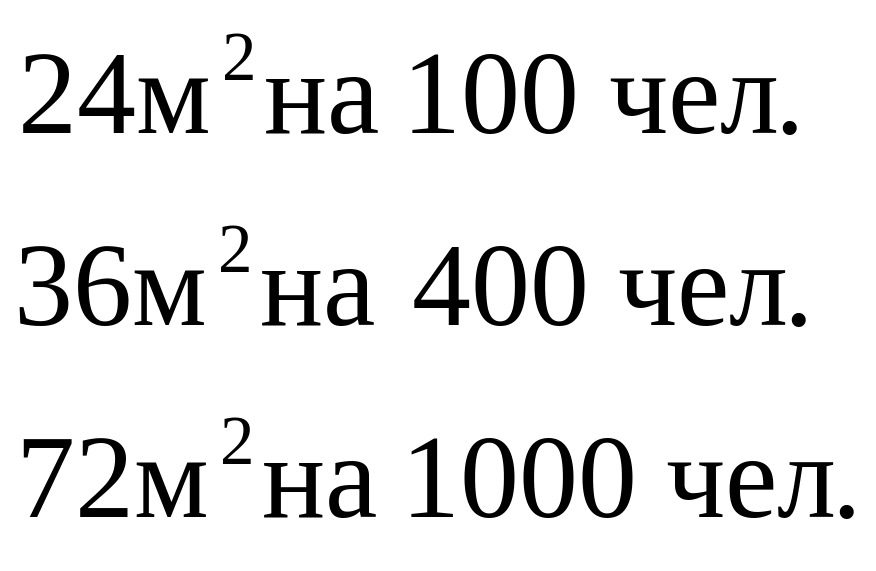

- •1.3 Расчет площадей складских помещений (открытые, закрытые склады и навесы)
- •1.4 Решение по устройству временных автодорог
- •1.5 Расчет потребности в электрических нагрузках (решения по временной схеме электроснабжения)
- •1.6 Расчет необходимого количества прожекторов для освещения строительной площадки и зоны производства работ
- •1.7 Расчет потребности во временном водоснабжении
- •2. Технико-экономические показатели
1.1.4 Расположение и опасные зоны подъемников (схема и расчеты)
Положение подъемников фиксируется отображением их габаритов, зон работы и путей подъезда к ним. Подъемники устанавливаются при высоте зданий более шести этажей из расчета один подъемник на 2-3 секции жилого здания.
Опасной зоной работы подъемника называют пространство, где возможно падение поднимаемого груза. Зону следует принимать не менее 5 м от габаритов подъемника в плане, а при подъеме на большую высоту на каждые 15м подъема следует добавлять по 1 м, т. е.
Подъемник располагаем в торце здания.
Опасная

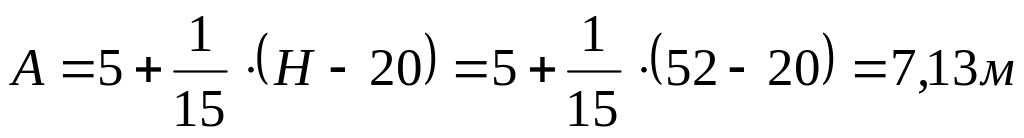

зона работы подъемника А определяется

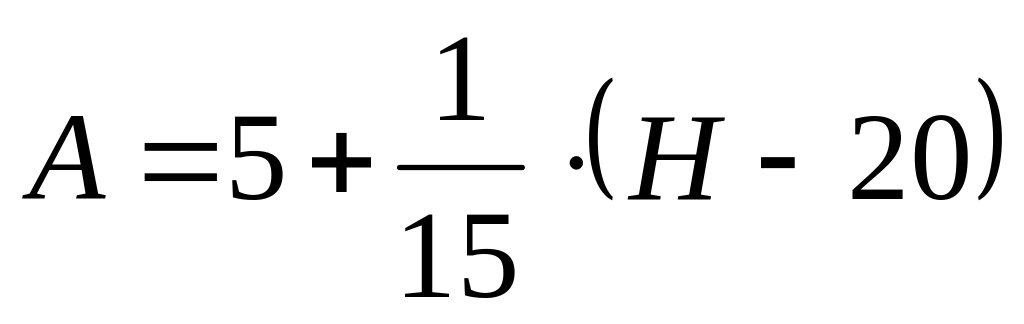

по формуле, в зависимости от высоты
здания
:

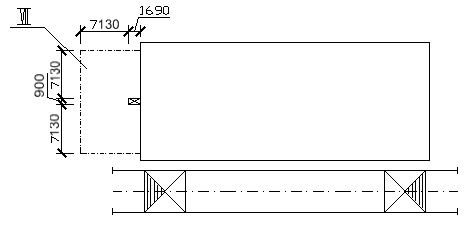

Рис. 9. Опасная зона работы подъёмника.VII – опасная зона работы подъёмника
На местности границы опасных зон обозначены специальными ориентирами, плакатами и соответствующими световыми сигналами, хорошо видимыми крановщикам, стропальщикам и машинисту подъемника в любое время суток. Места установки и их тип указаны на СГП.
1.2 Расчет объемов строительства временных административно-бытовых зданий
Расчет
производим на основании полученной в
КПСК численности рабочих
и принятого решения по их занятости на
объектах строительства с
использованиемдей1ствующих нормативов.
Для ориентировочных расчетов удельного веса различных категорий работающих, занятых на строительстве объекта воспользуемся следующими данными:
-рабочие – 85%;

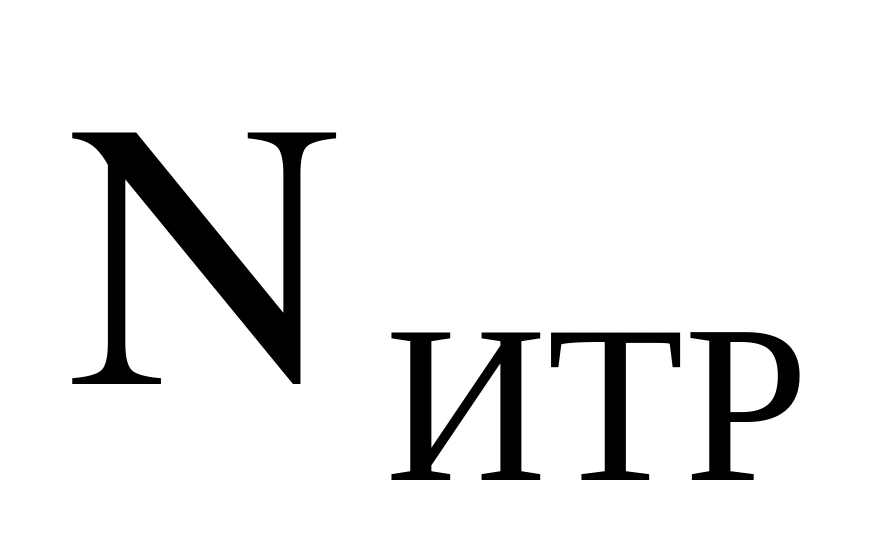

-ИТР и служащие – 12%;
-МОП и пожарно-сторожевая охрана – 3%.

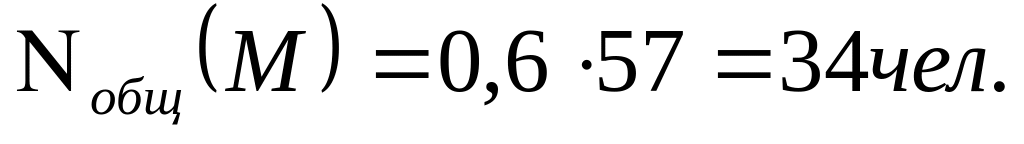

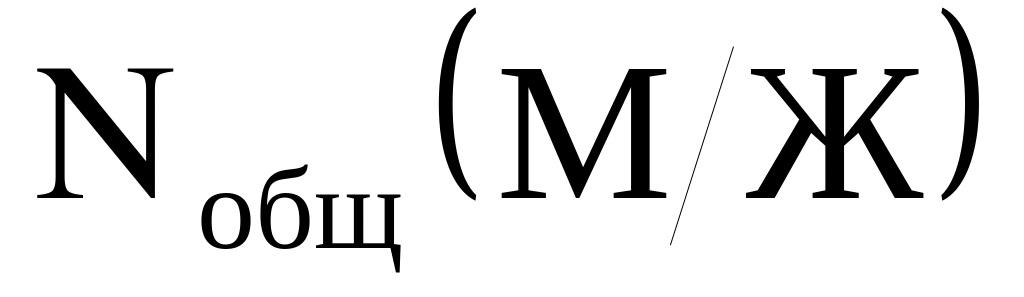

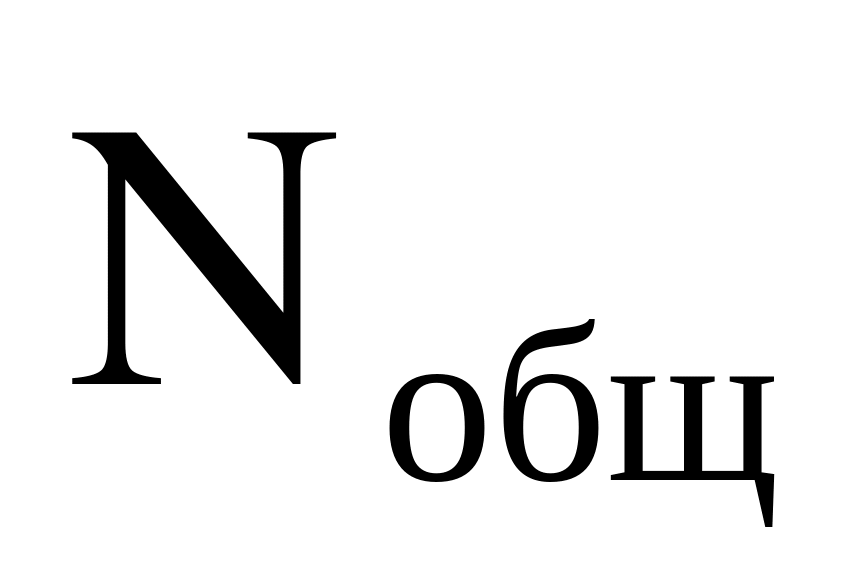

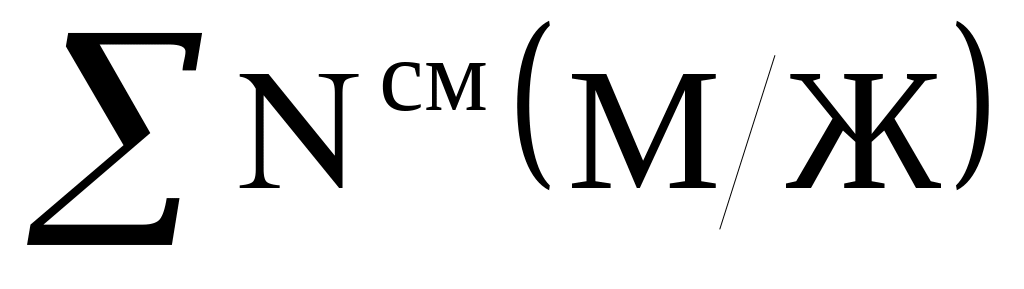

Т.о. количество работающих определяются по формулам:
,

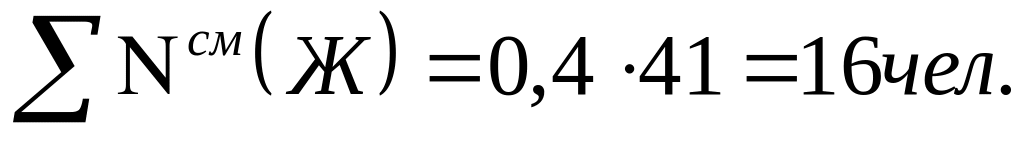

из них мужчин –
,

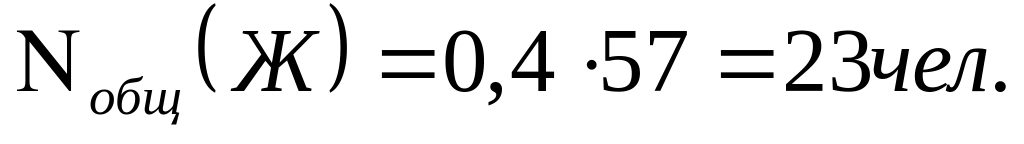

женщин
–
;
;
.

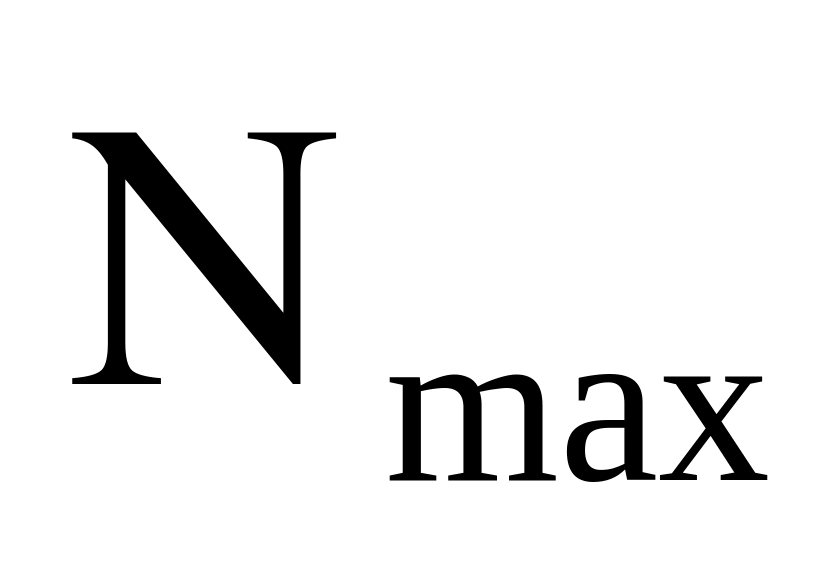

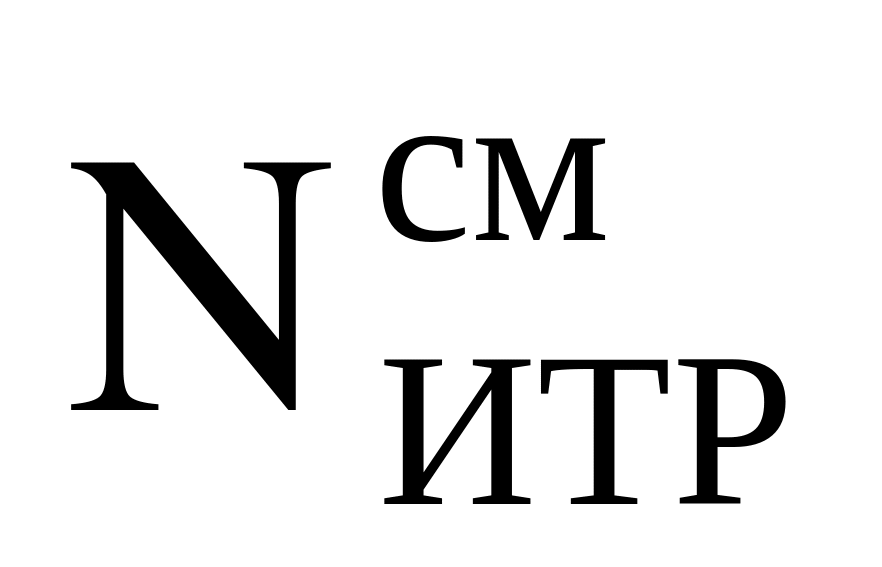

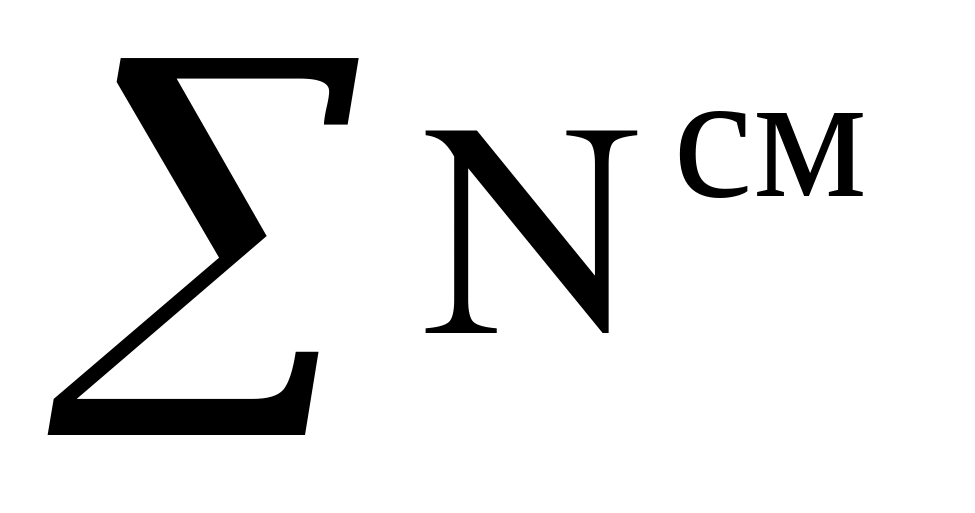

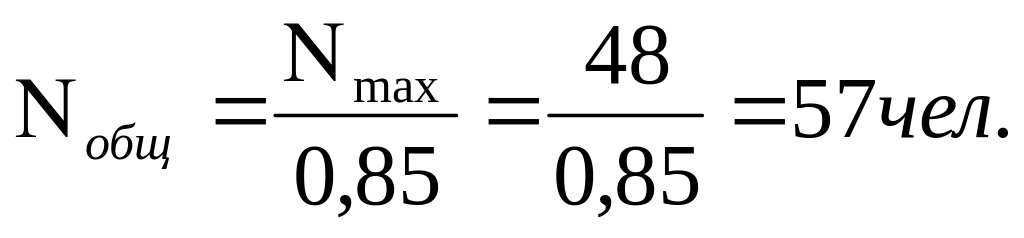

Определим максимальную численность работающих в наиболее многочисленную смену из расчета:
-рабочие
– 70% от
;
-ИТР

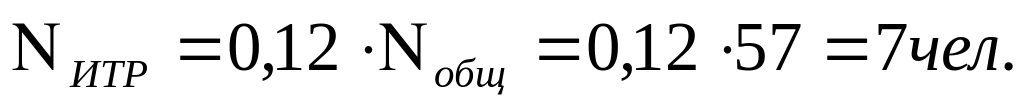

и служащие – 80% от
;
-МОП

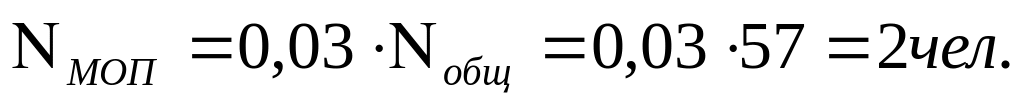

и пожарно-сторожевая охрана – 80% от
.
Тогда
,

из
них мужчин –
,
женщин
–
.
Расчет сводим в таблицу 1.
Производственно-бытовые городки располагаем на спланированной площадке с максимальным приближением к основным маршрутам передвижения работающих на объекте, в безопасной зоне от работы крана.
Для обеспечения безопасного прохода в бытовые помещения устраиваются пешеходные дорожки из щебня шириной 0,6м, которые не пролегают через опасные зоны грузоподъемных механизмов.

Расчет площадей временных административно-бытовых зданий
Таблица 1
№ п./п. |
Наименование помещений |
Численность работающих |
Нормативный показатель на
1 чел.,
|
Требуемая площадь,
|
Принятая площадь,
|
1 |
2 |
3 |
4 |
5 |
6 |
1 |
Гардеробные М/Ж |
|
0,9 |
|
|

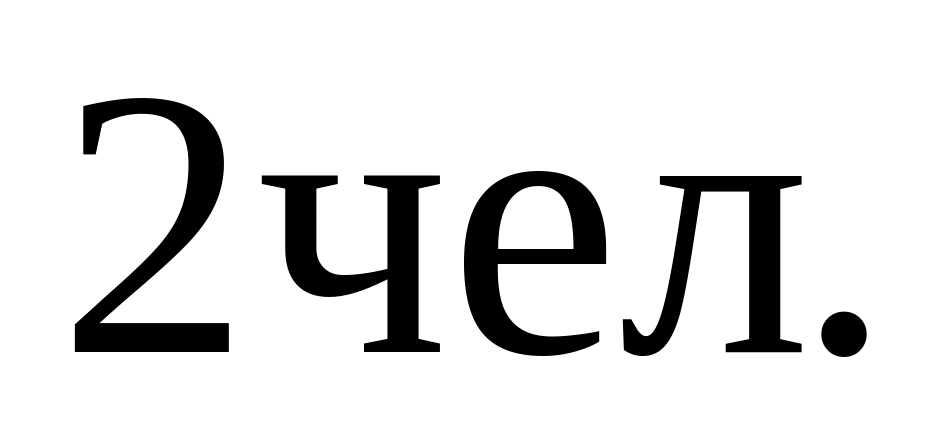

2 |
Умывальники |
|
0,05 |
2,05 |
|
3 |

Туалет |
|
0,07 |
2,87 |
2,8 |
4 |

Душевые М/Ж |
|
0,43 |
|
|
5 |
Сушильная |
|
0,2 |
8,2 |
15,5 |
6 |
Помещение для обогрева |
|
0,1 |
4,1 |
|
7 |
Помещение для приема пищи |
|
0,6 |
24,6 |
31,2 |
9 |
Прорабская |
|
4 |
24 |
24,5 |
10 |
Диспетчерская |
|
7 |
16,8 |
18 |
11 |
Помещение для собраний |
|
|
24 |
24 |
12 |
Проходная |
|
7 |
14,0 |
18 |
Всего: |
245,4 |
Производственно-бытовые городки должны располагаться на спланированной площадке с максимальным приближением к основным маршрутам передвижения работающих на объекте, в безопасной зоне от работы крана и иметь отвод поверхностных вод.
Для обеспечения безопасного прохода в бытовые помещения должны быть устроены пешеходные дорожки из щебня шириной не менее 0,6м, которые не должны пролегать через опасные зоны грузоподъемных механизмов.
Принятое в гр.6 решение по каждой позиции или при объединении помещений различного назначения в одном здании переносится в таблицу «Экспликация временных зданий и сооружений» на лист СГП.
