- •6. Группировки «работ» в строительном производстве. Примеры.
- •7. Строительный «процесс»: его основные признаки; классификация «процессов» по значению и по характеру выполнения. Примеры.
- •11. Трудовые ресурсы и требования, предъявляемые к ним. Специальности и классификации рабочих.
- •12. Формы организации труда: принципы формирования групп исполнителей процессов.
- •16. Тарифное нормирование: сущность и цели.
- •2 Формы оплаты: сдельная и повременная.
- •17. Материальные элементы тсп, их особенности и сопроводительные документы.
- •18. Основные технические средства тсп и их особенности.
- •19. Вспомогательные и транспортные технические средства тсп и их особенности.
- •20. Технологическое проектирование тсп, пос, ппр. Содержание ппр.
- •21. Критерии оценки экономической эффективности вариантов ппр.
- •22. Регламентирующие и рекомендательные документы по проектированию и выполнению строительных процессов: их основное содержание. Допуски.
- •23. Последовательный и параллельный методы организации строительных процессов. Графики процессов и потребления ресурсов. Оценка методов.
- •26. Классификация продукции переработки грунта. Ее отличительные признаки. Примеры.
- •27. Классификация грунтов и их основные строительно-технологические свойства. Взаимное влияние показателей свойств.
- •28. Группы грунтов по трудности разработки. Влияние влажности грунта на затраты труда и машинного времени при его переработки.
- •31. Методы определения объемов земляных сооружений большой протяженности.
21. Критерии оценки экономической эффективности вариантов ппр.
По анализу условий возведения, объемно-планировочных и конструктивных решений объекта намечают номенклатуру и состав строительных процессов. Затем разрабатывают варианты для выбора наиболее эффективного для данных условий строительного процесса. Для этого намечают несколько вариантов из наиболее прогрессивных решений и рассчитывают эффективность каждого по основным технико-экономическим показателям: 1)себестоимости; 2)трудоемкости работ; 3)продолжительности выполнения процесса. 1)представляет собой выражение в денежной форме затраты на производство этих работ. С=(З+М+Э+Тр)·Кн
З – заработная плата рабочих; М – стоимость материалов; Э – затраты на эксплуатацию машин; Тр - транспортные расходы; Кн- коэффициент учитывающий накладные расходы. 2)характеризуется определенными затратами труда на их выполнение. Единицей измерения служит человеко-час или человеко-день, показывающий затраты нормативного рабочего времени на производство работ. 3)Продолжительность выполнения процесса определяют для увязки операций в единый технологический процесс и для построения линейных графиков и циклограмм.
22. Регламентирующие и рекомендательные документы по проектированию и выполнению строительных процессов: их основное содержание. Допуски.
Выявление закономерностей технологии строительного производства, расчет его технологических параметров и технико-экономических показателей позволяют разработать необходимые документы, регламентирующие функционирование технологического строительного процесса. К ним относятся 1)технологические карты в строительстве и 2)карты трудовых процессов строительного производства. 1)основной документ технологии строительного производства. Они отражает 4-е группы нормали (предельные технологические параметры): а)область применения карты и технологические требования; б)технологические режимы, способы и приемы получения продукта; в)технико-экономические показатели; г)материально-технические ресурсы. 2)разрабатывают для указания рациональных приемов труда при выполнении отдельных видов технологических операций. Они содержат 4-е раздела: а)область и эффективность применения карты; б)подготовка и условия выполнения процесса; в)исполнители, предметы и орудия труда; г)технология процесса и организация труда.
23. Последовательный и параллельный методы организации строительных процессов. Графики процессов и потребления ресурсов. Оценка методов.

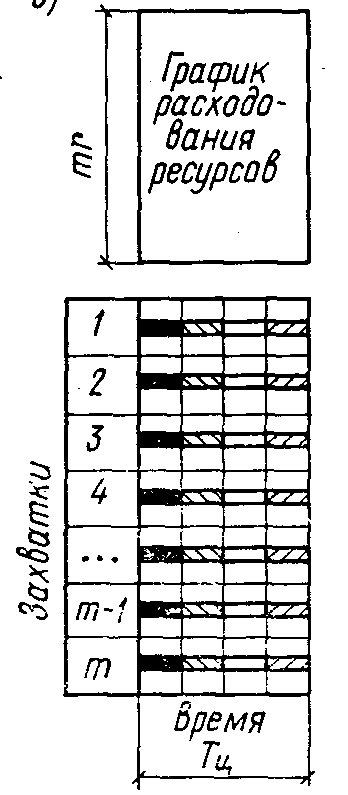

При организации выполнения строительных процессов во времени весь комплексный производственный процесс по возведению зданий и сооружений делят на отдельные циклы, а затем организуют их выполнение по одному из указанных методов. При последовательном методе все технологические циклы ведут сначала на 1 захватке, затем на 2, 3 и т. д. Продолжительность строительства при этом увеличивается (Т=Тц т; Тц- длительность всех технологических циклов ), но потребление ресурсов в единицу времени относительно небольшое (r=R/T; R – общая затрата ресурсов).

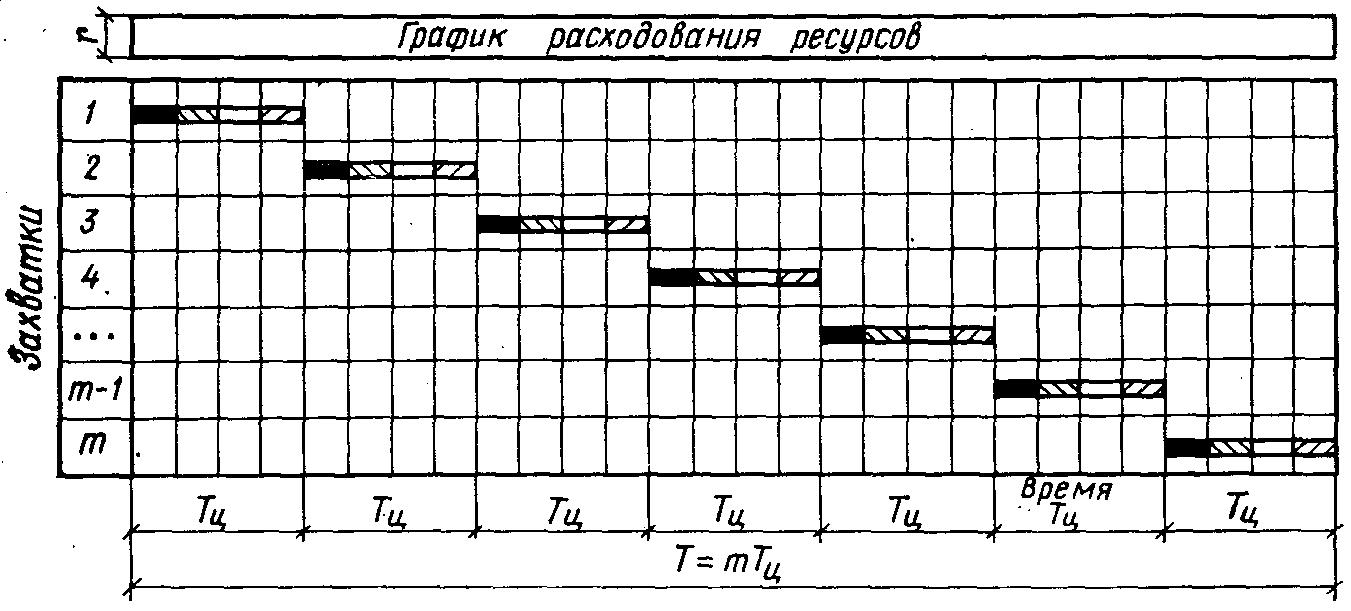

При параллельном методе все технологические циклы осуществляются одновременно на всех захватках, что требует большой концентрации ресурсов (mr), при этом продолжительность строительства существенно сокращается (Т=Тц).
24. Поточный метод: особенности, графики процессов и потребления ресурсов.

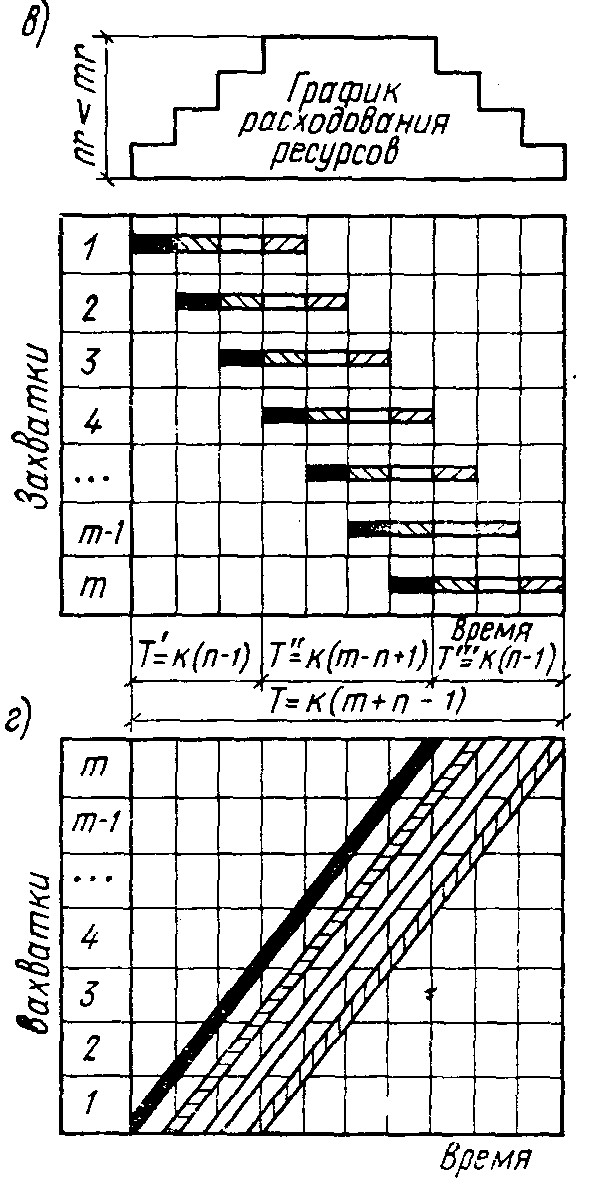

При поточном методе каждый технологический цикл выполняют сначала на 1 захватке, затем на 2, 3 и т.д. Это позволяет последовательно проводить одновременные циклы и параллельно – разнородные. Он сочетает в себе положительные качества последовательного и параллельного методов - рациональное употребление ресурсов и относительно короткие сроки строительства (Т=Тц т).
25. Поточный метод: формула продолжительности процессов; периоды функционирования потока.
Закономерность всего строительного патока имеет вид: Т=тК+(n-1)или Т=К·(т+ n-1) где n – число технологических циклов, выполняемых на захватке; т – число захваток; К – продолжительность цикла на одной захватке. Даная закономерность строительного потока изменится при включении в поток прерывных строительных процессов (бетонные, штукатурные работы), при выполнении которых необходимы определенные технологические перерывы. Т=К·(т+ n-1)+ ΣΔ t где ΣΔ t – сумма разрывов во времени между отдельными процессами на каждой захватке. В развитии строительного потока фиксируются три периода: развитие потока Т’, установившийся поток Т’’ и свертывание потока Т’’’. Обычно продолжительность периодов развития и свертывания потока одинакова: Т’=Т’’’=К(n-1) Период установившегося потока T’’=T-(T’+T’’’)=K(m+n-1)-2K(n-1)=K(m-n+1). При этом только установившаяся форма потока отвечает требованиям поточного производства, неустановившийся поток не эффективен, и применение его должно быть ограничено. Поэтому при назначении числа захваток следует учитывать, что минимальное их число должно быть mmin≥n+1, так как в этом случае сохраняется установившаяся форма потока.
