- •Процесс производства лесоматериалов состоит из трех фаз: лесосечные работы, транспортные работы, нижнескладские работы.
- •1.2 Расчет протяженности и стоимости лесовозных путей
- •2.2 План вывозки леса по сортиментам и видам франко
- •2.3 Показатели использования оборудования
- •3.2 Расчет плановой комплексной выработки
- •3.3.2 Расчет трудозатрат и фонда заработной платы на содержание и ремонт машин, оборудования и транспортных средств
- •3.4 Штатное расписание цехового и общезаводского персонала
- •4.2 Расчет потребности и стоимости вспомогательных материалов
- •4.3 Расчет потребности и стоимости топлива
- •4.4 Расчет потребности и стоимости электроэнергии
- •4.5 Расчет амортизационных отчислений
- •4.6 Смета затрат на производство
- •4.7 Основные показатели производственно-хозяйственной деятельности предприятия
1 Технология и организация производства
1.1 Технологический процесс лесозаготовок и система машин
Процесс производства лесоматериалов состоит из трех фаз: лесосечные работы, транспортные работы, нижнескладские работы.
Система машин для осуществления производственного процесса представлена в таблице 1.
Таблица 1 – Технологический процесс лесозаготовок и система машин
Стадия производства |
Операция |
Наименование и марка машин |
Количество рабочих на одну машину, разряд |
Выработка |
|
на 1 маш-см |
на 1 чел-дн |
||||
Лесосечные работы |
валка |
Бензопила МП-5 «Урал» |
1 (VI) |
69 |
69 |
|
трелевка |
Трелевочный трактор ТДТ-55 |
2 (IV, VI) |
64 |
32 |
|
обрезка сучьев |
Сучкорезная машина ЛП-33 |
1(VI) |
144 |
144 |
|
погрузка |
Погрузчик ПЛ-1 |
2 (IV, VI) |
140 |
70 |
Транспортные работы |
вывозка |
Тепловоз ТУ-4 |
2 (IV, VI) |
220 |
110 |
|
|
Тепловоз ТУ-6А |
1 (IV) |
- |
- |
Нижнескладские работы |
разгрузка |
Кран ЛТ-62 + грейфер ВМГ-5 |
1 (VI) |
525 |
525 |
|
раскряжевка |
Раскряжевочная установка ЛО-15С |
2 (V, IV) |
120 |
60 |
|
сортировка |
Сортировочный транспортер ЛТ-86 |
2 (IV, VI) |
101 |
50,5 |
|
штабелевка |
Консольно-козловой кран ККС-10 + грейфер ВМГ-5 |
1 (VI) |
219 |
219 |
Нормы выработки рассчитываются следующим образом:
1) на валке, трелевке, обрезке сучьев и погрузке (лесосечных работах) зависят от среднего объема хлыста. Средний объём хлыста равен 0,38 м3. Расстояние трелевки составляет 200 м. По данным справочника «Единые нормы и расценки на лесозаготовительные работы» норма выработки при валке бензопилой МП-5 «Урал» составляет 69 коп. на 1 плотный м3, трелевке трелевке трелевочным трактором ТДТ-55 - 64 коп. на 1 плотный м3, при обрезке сучьев сучкорезной машиной ЛП-33 144 коп. на 1 плотный м3, при погрузке погрузчиком ПЛ-1 140 коп. на 1 плотный м3 [2].
Количество рабочих на одну машину и разряд рабочего принимаются исходя из технической характеристики машины. Норма выработки на 1 чел.- дн. находится путем деления нормы выработки на 1 машину-смену на число рабочих, обслуживающих данную машину.
Норма выработки на транспортных работах определяется по следующим формулам (для зимнего периода): [1]
,
(1)
где Тсм - продолжительность смены в минутах, 420 минут;
Тпз – время на подготовительно – заключительную работу и обслуживание рабочего места на смену, мин;
Q – нагрузка на рейс, м3;
L- расстояние вывозки, по исходным данным – 50 км;
Т1 – время пробега на 1 км в обоих направлениях, 5,4 мин;
Т2 – время пребывания на складах на рейс, 52 мин;
Т3 – время на скрещение на рейс, 10 мин.
Расчетные нагрузки на рейс (Q)в плотных м3 определяется по формуле:
,
(2)
где F - расчетное тяговое усилие на крюке на прямом горизонтальном участке пути, 4500 кг;
P – масса локомотива в рабочем состояние, в данной работе 18т;
Р1 – масса сцепа (платформы), в данной работе – 7,49 т;
Р2 – грузоподъемность сцепа (платформы), принят в размере 20т;
W1 и W2 – основное удельное сопротивление движению соответственно локомотива - 4,2 кг/т, и сцепов(платформ) – 4 кг/т;
q – удельная масса древесины (0,8), т/м3;
i – руководящий подъем, в работе принято 15%.
Таким образом, норма выработки на вывозке составила:
Нвыр = (420-53,1)*199/(50*5,4+52+10) = 220 м3

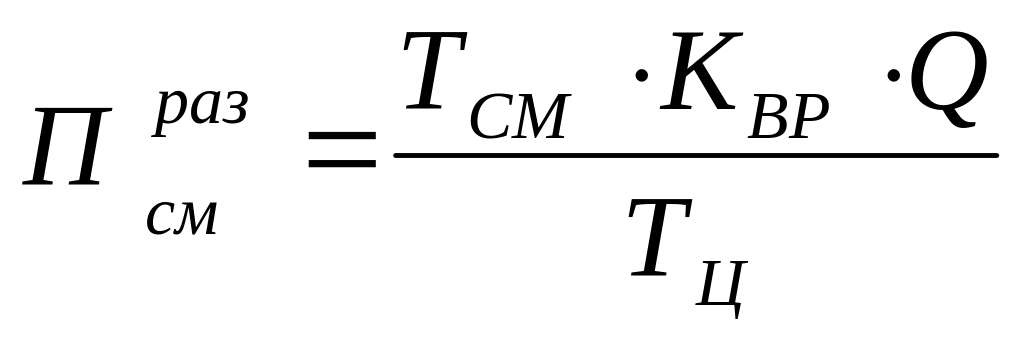

Производительность
в смену на разгрузке определяется по
формуле:
(3)
где
— продолжительность смены, 420 мин;
— коэффициент
использования сменного времени (от 0,4
до 0,8), в данной работе принят в размере
0,5;
— средний объем
воза лесовозным транспортом, м3;
— затраты времени
на выгрузку одного воза (от 8 до12 мин), в
данной работе приняты в размере10 мин.

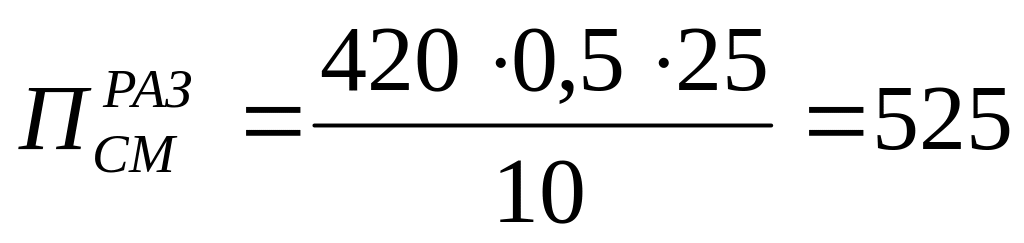

Таким образом, сменная производительность на разгрузке составит:
м3/маш.
–см.
Далее определим норму выработки на раскряжевке. Расчет нормы выработке на раскряжевке представлен в таблице 2.
Таблица 2 – Расчет нормы выработки на раскряжевке
Вид сортимента |
Процент выхода сортимента |
Норма времени, чел. - ч |
1. Деловое долготье (L=5м) |
60 |
0,100 |
2. Деловое коротье (L=3м) |
25 |
0,140 |
3. Дрова (L=2м) |
15 |
0,146 |
Нормы времени определяются в зависимости от среднего объема хлыста, средней длины сортимента (L) и вида раскряжевочной установки.
Таким образом, при объеме хлыста 0,38 м3 норма времени на раскряжевочной установке ЛО-15С для делового долготья со средней длиной сортимента 5 м составит 0,100 чел.-ч. [1]

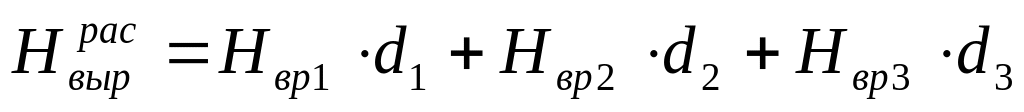

Норма времени в целом по операции раскряжевка составит:
(4)
где
– норма времени по i-тому
виду сортимента, чел.-ч.;
– процент выхода
по i-тому
виду сортимента, %.
чел.-ч.
м3/чел.-дн.
Для того, чтобы получить норму выработки на 1 машино-смену, умножим норму выработки на чел.-дн на количество рабочих. На раскряжевочных работах 2 рабочих.

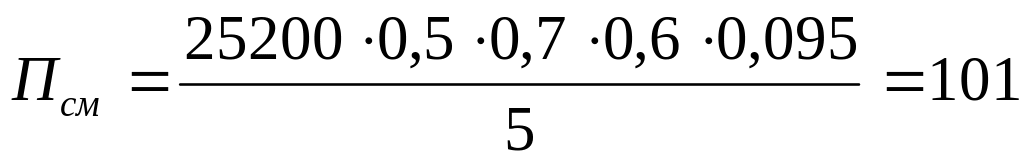

Норма выработки на сортировке отпрелеяется по формуле:
,
(5)
где Кзагр – заполнение транспортера (0,7);
V- скорость движения бревна по транспортерам (0,5 – 0,8 м/сек), в работе принят -0,7 м/сек;
qбр – средний объем бревна, м3.

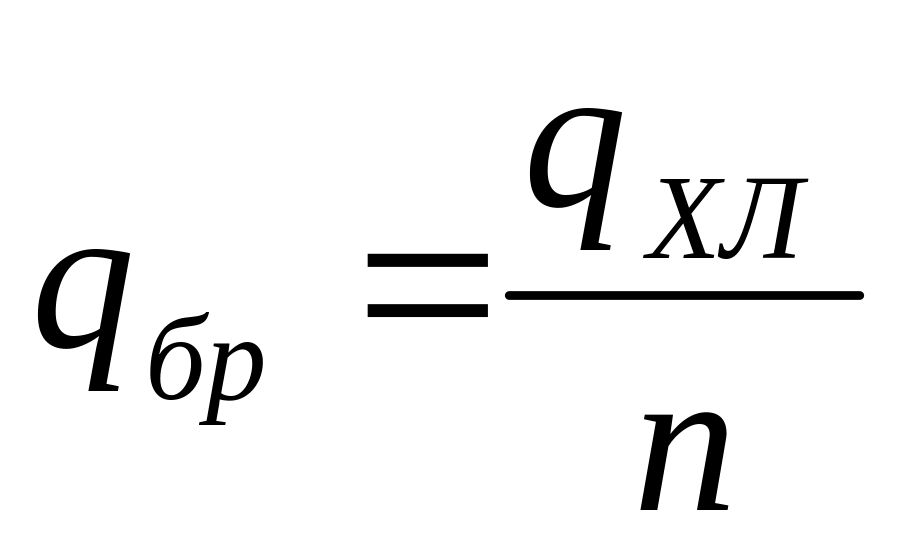

(6)

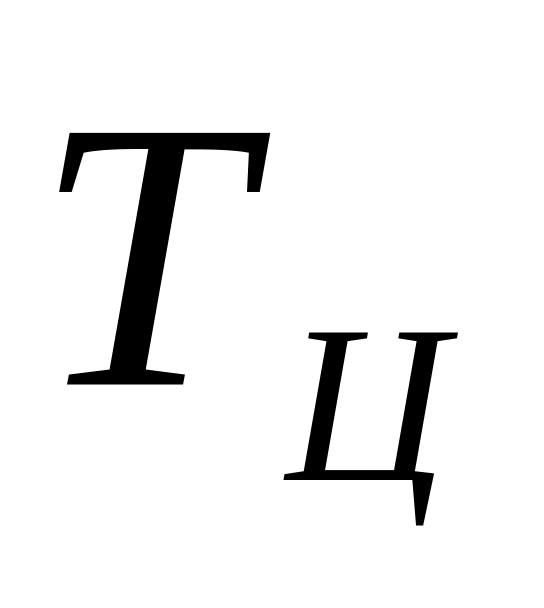

— средний
объем хлыста, 0,38 м3;
—
число выхода
сортиментов (от 3 до 5), в данной работе
принято 4;
— длина сортиментов,
5 м

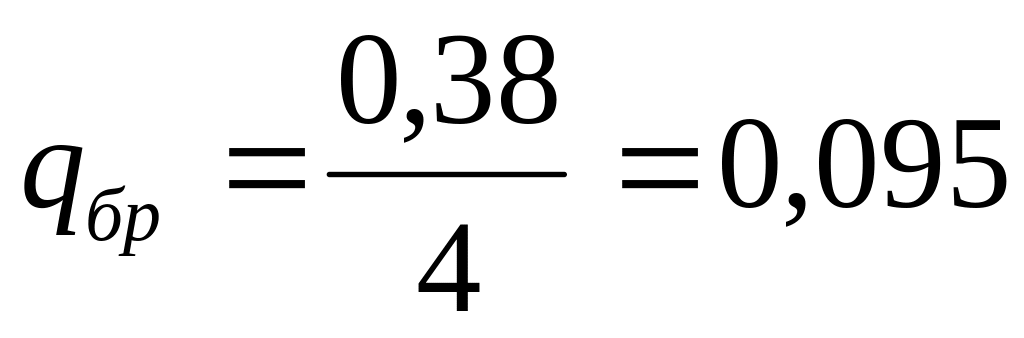

м3/маш.-см.
Так как на данной операции работают 2 человека, то норма выработки на 1 чел.-дн. составит 50,5 м3.
Рассчитаем норму выработки на штабелевке. Необходимые данные представлены в таблице 3.
Таблица 3 – Расчет нормы выработки на штабелевке
Вид сортимента |
Процент выхода сортимента |
Норма времени, м3/чел.-ч. |
1. Деловое долгтье (L=5м) |
60 |
0,030 |
2. Деловое коротье (L=3м) |
15 |
0,035 |
3. Дрова (L=2м) |
25 |
0,035 |

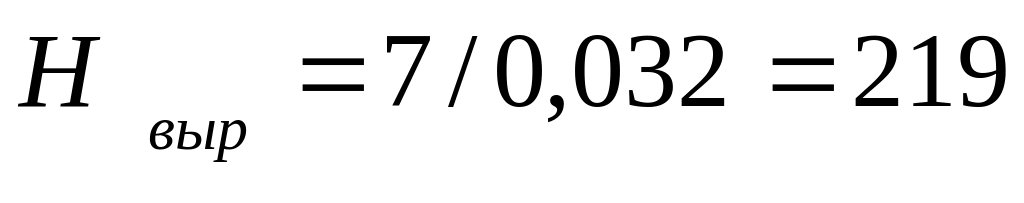

Норма времени по операции штабелевка составит:
м3/чел.-ч.
м3/чел.-дн.
Учитывая то, что на данной операции работает 1 человека норма выработки в м3 на маш.-см. составит также 219 м3/маш.-см.
