3. Оборотные средства предприятия

Задача № 14. Определить нормы и норматив оборотных средств в производственных запасах материальных ресурсов организации по следующим исходным данным.

Расход материальных ресурсов предприятия в IV квартале составил 900 тыс. руб. Продолжительность разгрузки, приемки и складской обработки материалов в среднем составляет 1 день. Средневзвешенный интервал поставки – 30 дней. Норма страхового запаса установлена в размере 50 % величины текущего запаса. В среднем время пробега платёжных документов и их оплата превышает время пробега груза на 3 дня.

Решение:

1. Однодневный расход материальных ресурсов:

2. Норма оборотных средств в производственных запасах:

3. Норматив оборотных средств в производственных запасах:

Задача № 15. Определить нормы и норматив оборотных средств в незавершенном производстве и по следующим исходным данным.

Предприятия выпускает продукцию четырёх видов наименований (А, Б, В и Г), длительность производственного цикла которых составляет соответственно 24, 8, 6 и 3 дня, а удельный вес этих изделий в общем выпуске продукции по себестоимости составляет 50, 25, 15 и 10 %.

Затраты на производство единицы продукции соответствующего вида представлены в следующей таблице:

Показатели

Наименование продукции

А

Б

В

Г

Текущие затраты на производство единицы продукции, руб.,

12000

1700

1800

1000

в том числе затраты на сырье и основные материалы, руб.

4000

700

1000

200

Однодневный выпуск продукции по заводской себестоимости составляет 272 тыс. руб.

Решение:

1. Средневзвешенная длительность производственного цикла изготовления продукции:

2. Средневзвешенная себестоимость изготовления продукции:

3. Средневзвешенные затраты на сырьё и основные материалы:

4. Коэффициент нарастания затрат:

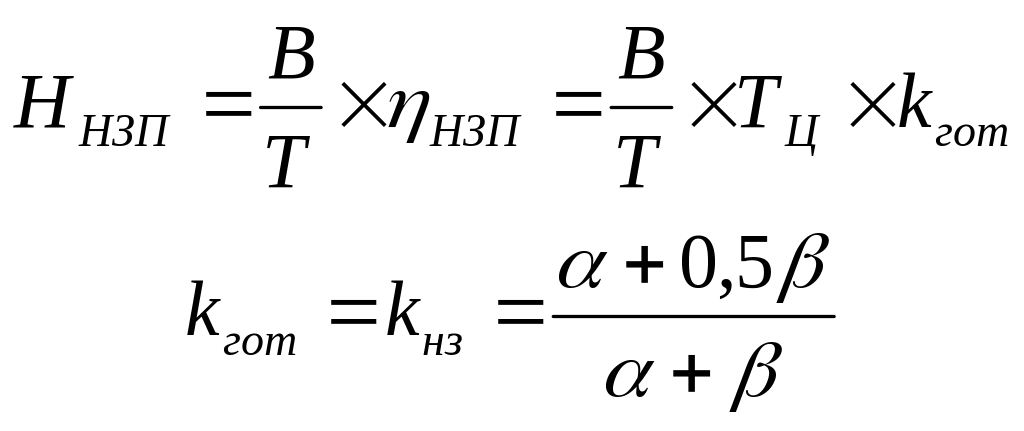

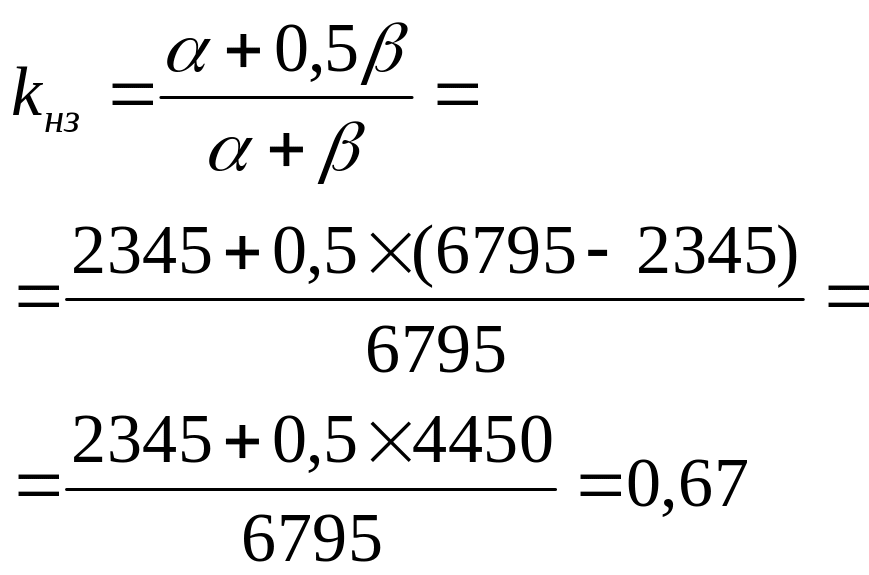

5. Норма запаса в незавершённом производстве:

6. Норматив оборотных средств в незавершённом производстве:

Задача № 16. Определить норматив оборотных средств в готовой продукции на складе с учётом следующих исходных данных:

Показатели

Наименование продукции

А

Б

В

Г

Удельный вес продукции по заводской себестоимости, %

50

25

15

10

Продолжительность комплектования продукции по заказам, дни

7

5

6

8

Продолжительность упаковки и маркировки, дни

4

3

4

2

Продолжительность доставки изделий до станции отправления, дни

1

1

1

1

Продолжительность накопления продукции до размера отгрузочной партии, дни

6

4

3

3

Однодневный выпуск продукции по заводской себестоимости составляет 272 тыс. руб.

Решение:

1.Средневзвешенная продолжительность комплектования продукции по заказам:

2.Средневзвешенная продолжительность упаковки и маркировки:

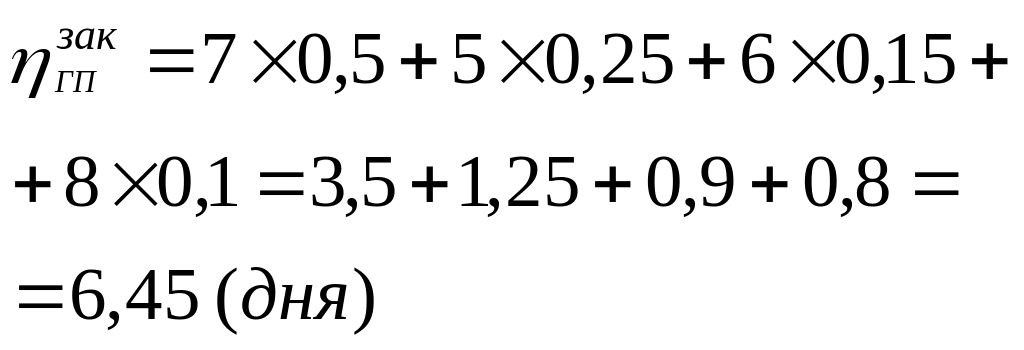

3.Средневзвешенная продолжительность накопления продукции до размера отгрузочной партии:

4. Норма запаса готовой продукции на складе:

5. Норматив оборотных средств в запасах готовой продукции на складе:

Задача № 17. Определить основные показатели эффективности использования оборотных средств предприятия по следующим исходным данным.

В отчетном году объём реализации продукции предприятия составил 40 млн. руб., среднегодовые остатки нормируемых оборотных средств – 8,4 млн. руб.

В планируемом году по сравнению с отчетным годом предусматривается увеличение объема реализации продукции на 4 % и ускорение оборачиваемости нормируемых оборотных средств на 1 день.

Решение:

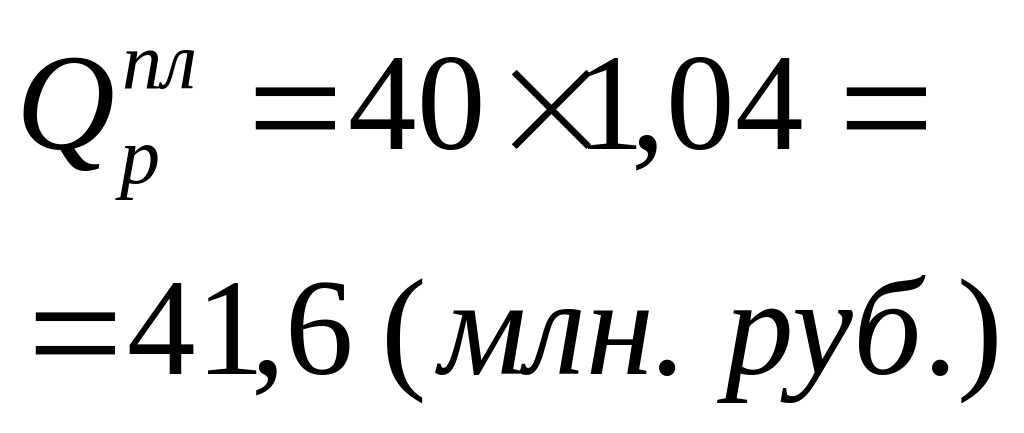

1. Объем реализации продукции в планируемом году:

2. Прямой коэффициент оборачиваемости в отчётном году:

3. Обратный коэффициент оборачиваемости в отчётном году:

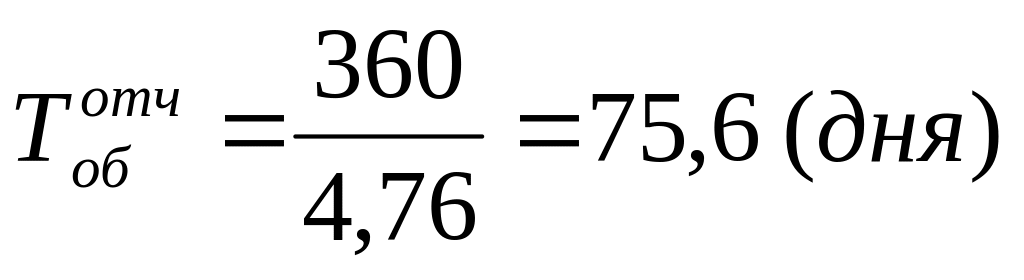

4. Продолжительность одного оборота оборотных средств в отчетном году:

5. Продолжительность одного оборота оборотных средств в планируемом году:

6. Планируемая величина оборотных средств:

7. Абсолютное высвобождение оборотных средств в планируемом году:

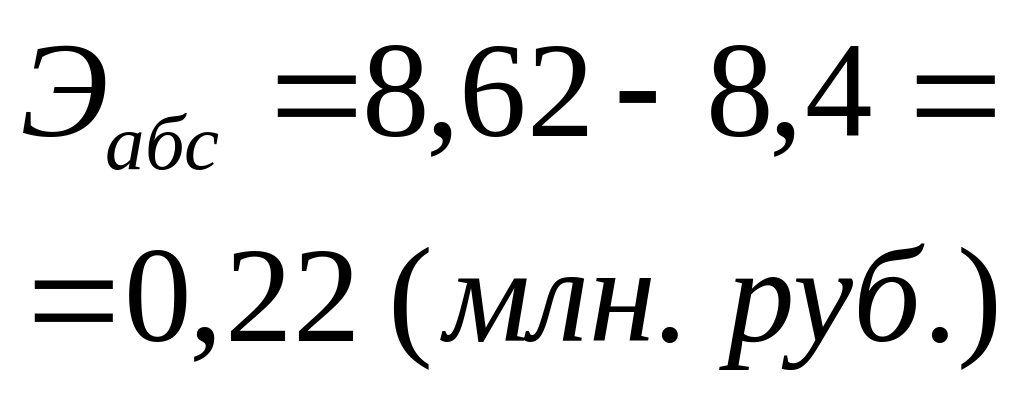

8. Относительная экономия (высвобождение) оборотных средств в результате ускорения их оборачиваемости:

Задача № 18. Предприятие выпускает пять видов изделий – «А», «Б», «В», «Г» и «Д». Некоторые показатели его работы приведены в следующей таблице:

А

Б

В

Г

Д

Годовой объем производства продукции в отчетном году, тыс. шт.

3

6

5

9

7

Расход материалов на одно изделие по действующим нормам, тыс. руб.

12

14

11

18

16

Норма запасов материалов составляет 25 дней. В планируемом периоде за счет внедрения прогрессивных технологических процессов и совершенствования раскроя материалов предусматривается снижение норм их расхода: по изделию «А» на 5 %, изделию «Б» – на 10 %, изделию «В» – на 8 %, изделию «Г» – на 9 % и изделию «Д» – на 6 %. Годовой объем производства изделий возрастет в планируемом периоде на 10 %. Цены на материалы и структура их потребления в планируемом периоде не изменяются.

Определить: 1) норматив запаса материалов в плановом периоде по нормам расхода материалов отчетного и планового периодов; 2) размер высвобожденных нормируемых оборотных средств в результате улучшения использования материалов.

Решение:

1. Объем производства планируемого года, тыс. шт.:

2. Однодневный расход материалов в планируемом периоде по нормам отчетного:

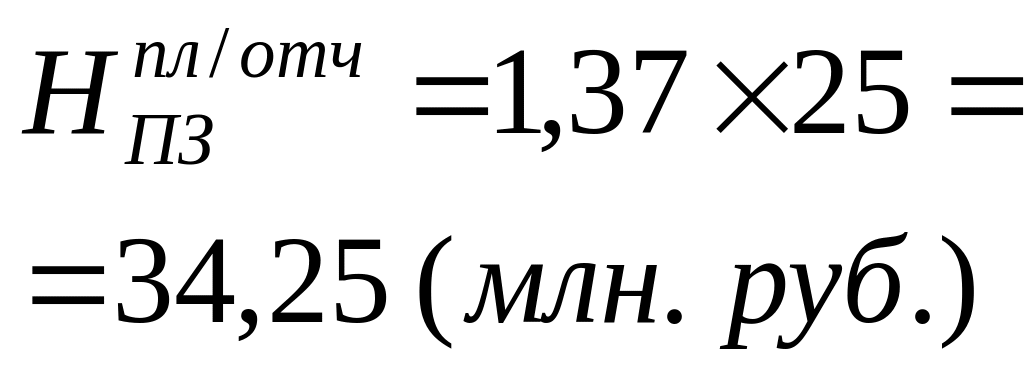

3. Норматив оборотных средств в производственных запасах в планируемом периоде по нормам отчётного:

4. Планируемые нормы расхода материалов:

5. Однодневный расход материалов в планируемом периоде по нормам планируемого:

6. Норматив оборотных средств в производственных запасах в планируемом периоде по нормам планируемого:

7. Размер высвобождаемых нормируемых оборотных средств в результате улучшения использования материалов:

1. К оборотным производственным фондам относятся:

а) производственные запасы (сырье, материалы, топливо, тара, запасные части), незавершенное производство, расходы будущих периодов;

б) производственные запасы (готовая продукция, сырье, материалы, топливо, тара, запасные части), незавершенное производство, средства в незаконченных расчетах;

в) производственные запасы (сырье, материалы, топливо, тара, запасные части), незавершенное производство, средства в незаконченных расчетах.

2. Коэффициент оборачиваемости оборотных средств показывает:

а) величину оборотных средств, приходящуюся на рубль реализованной продукции;

б) величину прибыли, приходящуюся на 1 рубль оборотных средств;

в) количество оборотов оборотных средств за анализируемый период.

3. В состав фондов обращения входят:

а) производственные запасы (сырье, материалы, топливо, тара, запасные части), готовая продукция, товары отгруженные;

б) денежные средства, дебиторская задолженность, расходы будущих периодов;

в) готовая продукция, товары отгруженные, денежные средства, дебиторская задолженность, средства в прочих расчетах.

4. Что показывает норматив оборотных средств и в чем он измеряется?

а) норматив оборотных средств определяет сумму оборотных средств, обеспечивающую бесперебойную работу предприятия и измеряется в днях обеспеченности;

б) норматив оборотных средств определяет сумму оборотных средств, обеспечивающую бесперебойную работу предприятия и измеряется в стоимостном или натуральном выражении;

в) норматив оборотных средств определяет количество дней работы предприятия, на которое необходимо создать запас по данному элементу оборотных средств и измеряется в днях обеспеченности.

5. Определите отличительную особенность оборотных средств:

а) оборотные средства сохраняют свою натурально- вещественную форму в течение нескольких операционных циклов;

б) ликвидность оборотных средств ниже по сравнению с ликвидностью внеоборотных активов;

в) срок использования оборотных средств не более 12 месяцев или не более операционного цикла, если он превышает 12 месяцев.

6. Норматив оборотных средств в незавершенном производстве рассчитывается:

а) как произведение среднесуточных затрат на производство на длительность производственного цикла и коэффициент нарастания затрат по незавершенному производству;

б) как стоимость незавершенного производства на начало периода плюс стоимость незавершенного производства в плановом периоде, минус стоимость незавершенного производства на конец периода;

в) как произведение среднесуточных затрат на производство на время пролеживания изделий в виде незавершенного производства и коэффициент периодичности запуска изделий в дальнейшую обработку.

7. Что показывает норма оборотных средств и в чем она измеряется?

а) норма оборотных средств определяет количество дней работы предприятия, на которое необходимо создать запас по данному элементу оборотных средств и измеряется в стоимостном или натуральном выражении;

б) норма оборотных средств определяет количество дней работы предприятия, на которое необходимо создать запас по данному элементу оборотных средств и измеряется в днях обеспеченности;

в) норма оборотных средств определяет сумму оборотных средств, обеспечивающую бесперебойную работу предприятия и измеряется в днях обеспеченности.

8. Какое из утверждений противоречит двум другим?

а) на предприятии А коэффициент оборачиваемости оборотных средств выше чем на предприятии В;

б) период оборота оборотных средств ниже на предприятии А по сравнению с предприятием В;

в) коэффициент загрузки оборотных средств на предприятии А выше, чем на предприятии Б.

В зависимости от источника формирования оборотные средства делятся на…

  1. активные и пассивные

  2. собственные и заемные (+)

  3. оборотные фонды и фонды обращения

  4. производственные и непроизводственные

В состав нормируемых оборотных средств включаются(-ется)…

  1. товарно-материальные ценности (+)

  2. денежные средства на счетах в банках

  3. незавершенное строительство

  4. средства в расчетах

В состав оборотных производственных фондов предприятия входят материально-вещественные элементы….

  1. Прибыль предприятия, задолженность поставщикам

  2. Готовая продукция, денежные средства в кассе, на расчетном счету предприятия

  3. Станки, агрегаты

  4. Производственные запасы сырья, материалов, полуфабрикатов, покупных изделий, запасных частей, топлива, незавершенное производство, расходы будущих периодов (+)

Важнейшими показателями использования оборотных средств на предприятии являются показатели

    1. фондоемкость и фондоотдача

    2. материалоемкость и материалоотдача

    3. коэффициент оборачиваемости оборотных средств, продолжительность одного оборота в днях, коэффициент загрузки средств в обороте (+)

    4. коэффициент относительной материалоемкости, коэффициент использования металла

Источниками формирования оборотных средств НЕ могут быть…

  1. прибыль, кредиты, паевые взносы

  2. паевые взносы, резервный капитал, заначка +

  3. акционерный (уставной) капитал

  4. перераспределенные ресурсы (страхование), бюджетные средства

Источниками формирования оборотных средств НЕ могут быть…

  1. Принудительно привлеченные средства (+)

  2. Собственные средства

  3. Дополнительно привлеченные средства

  4. Заемные средства

Какие стадии в своем движении оборотные средства проходят последовательно?

  1. Денежную, производительную, товарную (+)

  2. Денежную, товарную

  3. Производительную, денежную

  4. Производительную, товарную

Какой из методов НЕ является методом нормирования оборотных средств

  1. коэффициентный

  2. аналитический

  3. линейный (+)

  4. прямого счета

Коэффициент оборачиваемости оборотных средств характеризует …

  1. объем товарной продукции на 1 рубль основных производственных фондов

  2. затраты производственных фондов на 1 рубль товарной продукции

  3. количество оборотов оборотных средств на определенный период (+)

  4. среднюю продолжительность одного оборота оборотных средств

Коэффициент оборачиваемости рассчитывается путем …

  1. умножения объема продукции на среднесписочную численность персонала

  2. умножения средней величины основных фондов на объем продукции

  3. деления объема реализованной продукции на среднюю величину оборотных средств (+)

  4. деления средней величины основных фондов на среднесписочную численность персонала

Критерием оценки эффективности управления оборотными средствами служит …

  1. длительность одного оборота оборотных средств (+)

  2. сегментация оборотных средств

  3. объем произведенной продукции

  4. производительность труда на предприятии

Общий норматив оборотных средств состоит из суммы частных нормативов, к ним НЕ относятся:

  1. Норматив будущих расходов, норматив перевыполнения плана (+)

  2. Норматив производственных запасов, норматив готовой продукции

  3. Норматив будущих расходов

  4. Норматив незавершенного производства
