Определение объемов земляных работ
При устройстве котлованов для инженерных сооружений водоснабжения и водоотведения подсчитывают объем котлована, объем грунта, оставляемого в резерве на берме котлована для засыпки его после возведения сооружения и объем излишнего грунта, подлежащего вывозке.
Размеры котлована зависят не только от размеров сооружения и глубины его заложения, но и от методов выполнения основных производственных процессов; схем движения машин и механизмов при монтаже сооружений; способов доставки и раскладки конструкций в монтажной зоне; установки опалубки; движения транспорта и тому подобное. Основные схемы возведения сооружений приведены на рис. 4.1.
По схеме I − кран и транспортные средства перемещаются вокруг сооружения по берме котлована, не заезжая на дно. Таким образом возводят сооружения, размеры которых в плане не превышают 15,00 м.
По схеме II − механизмы движутся по дну котлована за пределами сооружения, по его периметру. По этой схеме возводят сооружения средних габаритов.
По схеме III − механизмы перемещаются непосредственно по днищу сооружения. Эта схема используется при возведении сооружений, размеры которых в плане превышают 30,00 м.
Схема IV предполагает монтаж сооружения параллельно работающими кранами, один из которых передвигается по берме котлована и ведет монтаж крайних секций сооружения, а другой − возводит внутренние конструкции сооружения и передвигается по дну котлована.
Определение объемов котлованов ведется в следующей последовательности:
определяются размеры котлована
,
по низу, в соответствии с принятой схемой монтажа сооружения, м;
назначается − коэффициент заложения откосов котлована в зависимости от свойств грунта [8];
определяется − глубина выемки, м;
определяются размеры котлована по верху
,
, м;
вычисляется объем грунта, подлежащего разработке, м3.
Размеры котлована по верху определяется по формулам (4.1), (4.2):
= +2 , |
(4.1) |
= +2 . |
(4.2) |
Объем котлована прямоугольной формы определяется по формуле
|
(4.3) |

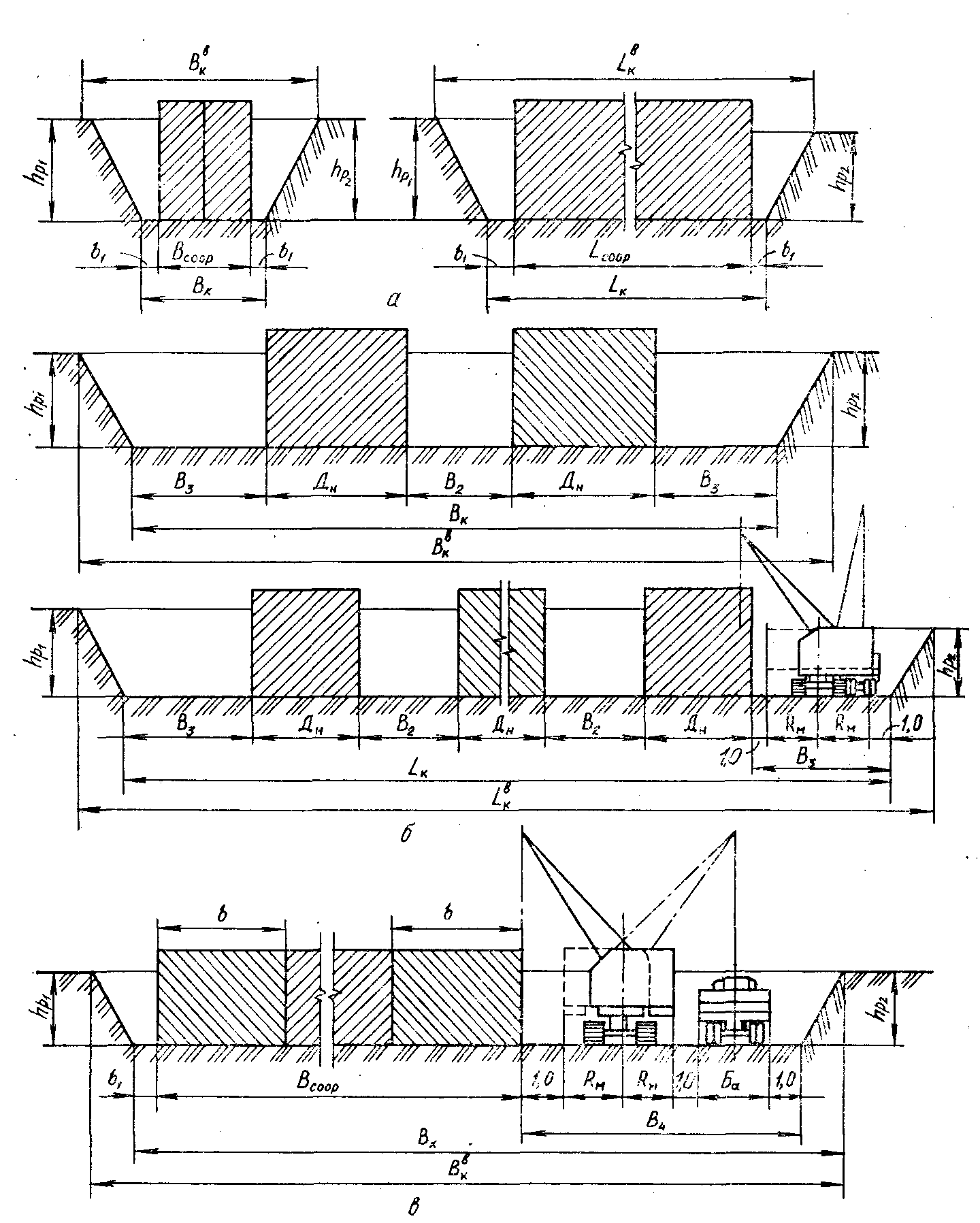

Рис. 4.1. Схемы возведения сооружений: а − схема I; б − схема II; в − схема III
Объем круглого в плане котлована с откосами определяется по формуле
|
(4.4) |
где
и
−
радиусы котлована по верху и по дну
соответственно, м.
При строительстве сооружений II−IV способами в объем земляных работ входят объем въездных траншей, который определяется по формуле
|
(4.5) |
где
−
ширина траншеи, принимаемая равной при
одностороннем движении транспорта −
4,50 м, при двухстороннем − 6,00 м;
−
коэффициент
уклона въездной траншеи;
=
1 : 10 − 1 : 15.
Общий объем земляных работ составит:
|
(4.6) |
где − количество въездных траншей, шт.
Из общего объема выделяется объем работ по срезке грунта растительного слоя, так как эту работу выполняют бульдозерами или скреперами:
|
(4.7) |
где
=
0,20 м − толщина срезаемого слоя;
= 15,00 − 20,00 м − ширина рабочей зоны на берме котлована;
−
протяженность
рабочей зоны, равная периметру котлована,
м.
После возведения сооружения пазухи котлована, включая въездные траншеи, засыпают грунтом с послойным его трамбованием (толщина слоев 0,25−0,50 м). Поверх резервуаров чистой воды устраиваются насыпи грунта высотой 0,50−1,00 м над покрытием, которые засевают травой или одерновывают.
Объем засыпки пазух котлована, м3, определяется по формуле
|
(4.8) |
где
−
объем заглубленной части сооружения,
м3.
Объем
обсыпки сооружения
вычисляют как объем усеченной пирамиды
за вычетом объема обсыпаемой части
сооружения
в пределах высоты обсыпки:
|
(4.9) |
