- •Часть I. Бурение скважин.
- •1.1 Выбор и обоснование способа бурения и основных параметров скважины.
- •1.2 Выбор и обоснование проектной конструкции скважин.
- •1.2.1 Расчет параметров многоствольной скважины. Расчет искривления скважин.
- •1.2.2 Составление геолого-технического наряда (гтн).
- •1.3. Выбор и обоснование бурового оборудования.
- •1.4. Промывка скважин.
- •1.4.1. Схема промывки скважин.
- •1.4.2. Выбор промывочной жидкости.
- •1.4.3. Очистка промывочного раствора от шлама.
- •1.4.4. Расчет количества буровых растворов.
- •1.5. Тампонаж скважин.
- •1.5.2. Расчет количества тампонирующего раствора.
- •Технология колонкового бурения.
- •1.6.1. Технологические режимы бурения.
- •1.6.2. Бурение по пласту полезного ископаемого.
- •Ликвидация скважин.
- •1.8. Техника безопасности.
- •Часть 2. Проходка горноразведочных выработок.
- •2.1. Выбор и обоснование типов, форм и размеров(сечения) горных выработок.
- •2.2. Выбор и обоснование способа проходки и основного оборудования.
- •Распределение пород по категориям буримости и способу проходки.
- •2.3. Буровзрывные работы.
- •2.3.1. Расчет рациональной длины заходки и глубины шпуров.
- •2.3.2. Разметка и бурение шпуров.
- •2.3.3. Обоснование выбора и расчет требуемого количества вв.
- •2.3.4. Обоснование способа и выбор средств взрывания.
- •Паспорт буровзрывных работ.
- •2.3.5 Хранение вв.
- •2.4 Вентиляция горных выработок.
- •2.5 Уборка отработанной породы.
- •2.6 Крепление горных выработок.
- •2.7 Освещение горных выработок
- •2.8 Ликвидация горных выработок.
- •2.9 Техника безопасности
- •2.9.1 Техника безопасности при проходке разведочных вертикальных горных выработок
- •2. 9.2 Техника безопасности при проведении взрывных работ
- •Список литературы.
Распределение пород по категориям буримости и способу проходки.
№ пп |
Наименование породы |
Категория |
Глубина проходки, м |
Способ проходки |
1 |
Наносы |
II |
0.0-5.0 |
Ручной |
2 |
Песчаники |
XII |
5.0-20.0 |
Буровзрывной |
3 |
Дуниты |
XVI |
25.0-100.0 |
|
4 |
Хромитовая руда |
XVI |
100.0-140.0 |
|
5 |
Дуниты |
XVI |
140.0-150.0 |
2.3. Буровзрывные работы.
По канавам:
Буровзрывной способ проходки является наиболее сложным. Он включает ряд последовательных операций, составляющих вместе проходческий цикл:
1) разметка шпуров на забое выработки;
2) бурение шпуров;
3) зарядка шпуров ВВ;
4) взрывание зарядов (отпалка);
уборка разрыхленной взрывом породы;
По штольням:
Буровзрывной способ проходки является наиболее сложным. Он включает ряд последовательных операций, составляющих вместе проходческий цикл:
1) разметка шпуров на забое выработки;
2) бурение шпуров;
3) зарядка шпуров ВВ;
4) взрывание зарядов (отпалка);
5) проветривание забоя;
6) уборка разрыхленной взрывом породы;
7) настил путей;
8) монтирование воздухопровода.
Продолжительность рабочего дня горно-проходческой бригады – 6 часов.
2.3.1. Расчет рациональной длины заходки и глубины шпуров.
По канавам:

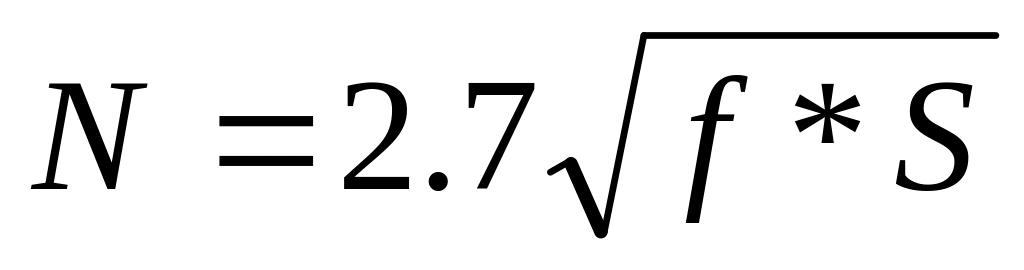

Количество шпуров вычисляется по формуле:
,
где
f –коэффициент крепости, S – площадь поперечного сечения выработки.
Коэффициент крепости f для дунитов с вкрапленностью хромита равен 12. S = 0,6*30 = 18 м2 (30м – протяженность канавы)
N = 2.7*(12*18)½ =39,68
Количество шпуров 40.

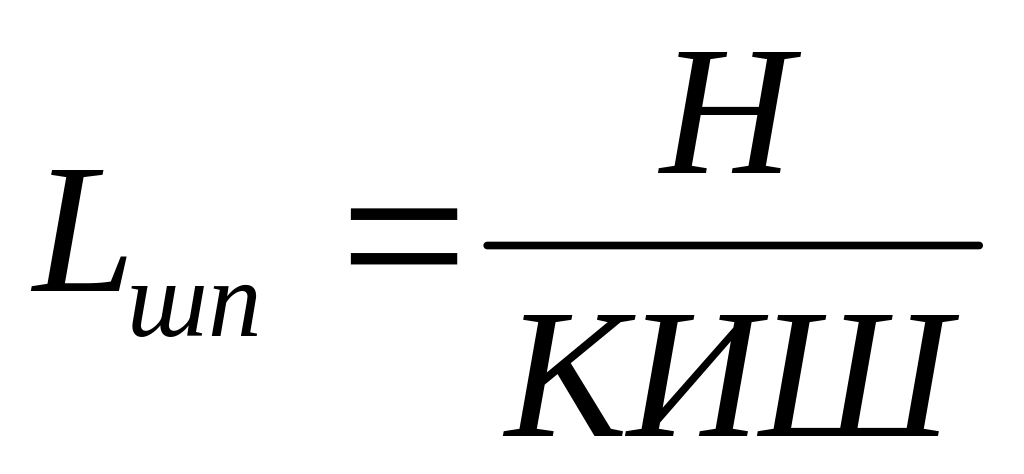

Глубина шпуров при проходке канав будет определяться мощностью слоя, который необходимо взорвать.
,
где
Н – мощность, взрываемого слоя=0.5м,

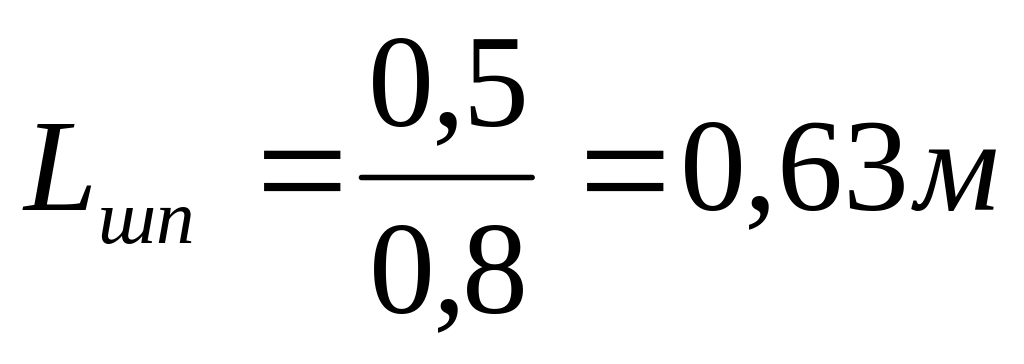

КИШ шпуров равен 0,7-0,9.

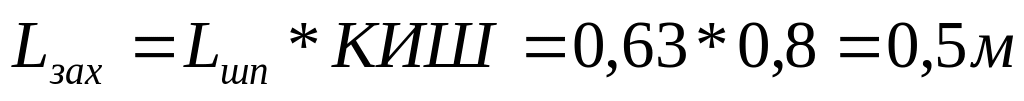

Максимальная глубина шпуров Lшп=КИШ*B=0.8*5.6=4.48, где
В – ширина поперечного сечения канавы.
По штольням:
Рациональная длина заходки определяется из общих производительных затрат труда на операции цикла из расчета на один погонный метр выработки.
Условиями для определения рациональной длины заходки являются:
сечение выработки;
средняя расчетная длина откатки (
);
категория пород по буримости;
коэффициент крепости;
тип перфоратора;
количество шпуров на забое;
продолжительность рабочего дня горнопроходческой бригады (6 часов).
n – Число проходчиков (2 или 3 человека);
m = 6 – количество часов рабочего дня;
Q – сумма производительных затрат в чел. час.
Производительные затраты.
Технологические операции |
Затраты труда в чел.час. на 1 п.м. |
Затраты труда в чел.час. на 1,41 п.м. |
1) бурение шпуров |
5,04 |
7,1 |
2) зарядка и взрывание шпуров |
N*4мин=76мин=1ч 16мин |
|
3) вентиляция |
30мин |
|
4) уборка породы: |
|
|
а) с металлического настила
|
3,26 |
4,6 |
б) откатка вагонеток |
1,47 |
2,07 |
в) разгрузка вагонеток |
0,1 |
0,141 |
5) крепление штольни |
2,23 |
3,15 |
6) настилка путей |
0,1 |
0,141 |
7) монтаж воздухопровода |
0,56 |
0,798 |
Сумма: |
12,76 |
18 |
Q=7,1+4,6+2,07+0,141+3,15+0,141+0,798=18 Чел.час.
для 2х человек
для 3х
человек

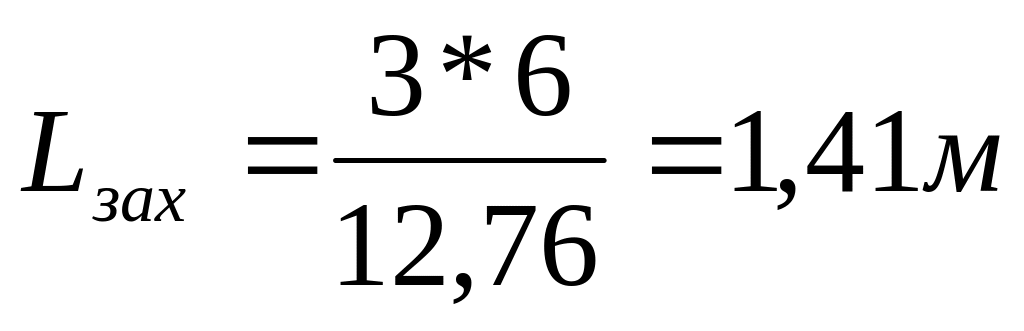

Наиболее рациональна длина заходки для 3х человек.
Состав проходческой бригады в проекте представлен тремя проходчиками, которые выполняют технологические операции. Продолжительность горнопроходческого цикла определяет скорость проходки горной выработки. В общем случае продолжительность цикла зависит от длины заходки, степени механизации проходческих работ, рационального выполнения проходческих операций (возможно в некоторых условиях совмещение во времени отдельных операций), рационального разделения труда. В практике горных работ наиболее распространены схемы организации, в которых предусмотрено выполнение одного цикла в смену. Операции заряжания, взрывания и проветривания приурочены к межсменным перерывам.
Составляются графики цикличности.
График цикличности (циклограмма).
Наименование операций |
Время выполнения в часах и минутах |
Рабочие часы смены |
|
|
|||||
1 |
2 |
3 |
4 |
5 |
6 |
||||
Бурение шпуров |
2ч20мин |
|
|
|
|
|
|
|
|
Зарядка и взрывание |
1ч16мин |
|
|
|
|
|
|
|
|
Вентиляция |
30мин |
|
|
|
|
|
|
|
|
Уборка породы |
1 |
|
|
|
|
|
|
|
|
Разгрузка вагонеток |
5мин |
|
|
|
|
|
|
|
|
Откатка вагонеток |
42мин |
|
|
|
|
|
|
|
|
Крепление |
1ч 3мин |
|
|
|
|
|
|
|
|
Настилка пути |
5мин |
|
|
|
|
|
|
|
|
Монтаж воздухопровода |
14мин
|
|
|
|
|
|
|
|
|
Для выполнения
всего объема работ по проходке 3х штолен

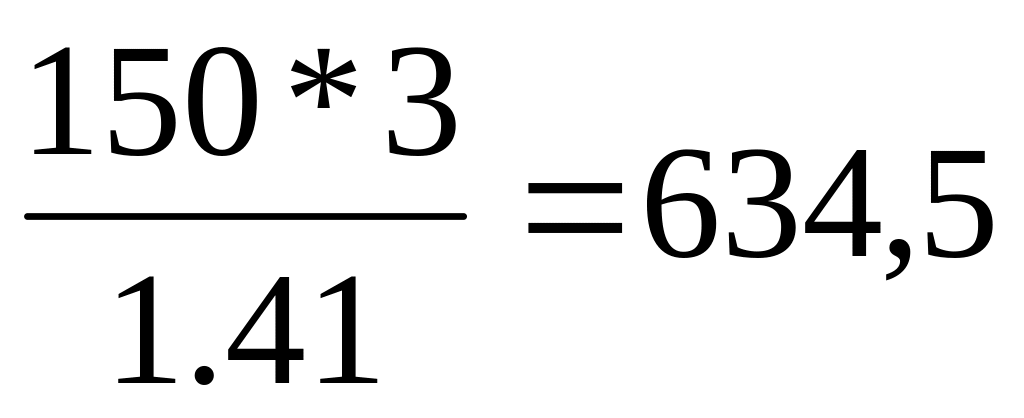

необходимо
бригадо-смен, что при работе в одну
смену составит 634,5 рабочих дня (при
работе в две или три смены сроки работ
соответственно сократятся). Полные
затраты труда по группе рабочих за время
проходки составят
634,5 дня* на 3 чел. = 1903,5 человеко-дней.

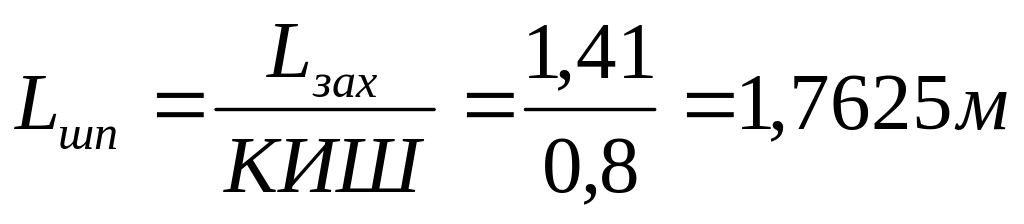

Глубина шпура связана с длиной заходки зависимостью:
