- •Курсовая работа по дисциплине «организация, нормирование и оплата труда на предприятиях»
- •Часть 1. Проектирование норм затрат труда
- •Часть 2. Разработка карты трудового процесса……………18
- •1.1.Характеристика исходных данных
- •1.2. Обработка результатов нормативных наблюдений (хронометрических рядов)
- •1.3. Проектирование элементов нормы затрат труда
- •Проектирование состава звена рабочих
- •1.5. Построение гармонограммы процесса
- •Расчет производственных норм затрат труда и расценок
- •Часть 2. Разработка карты трудового процесса
- •2.1. Область и эффективность применения карты
1.5. Построение гармонограммы процесса
Характеристики крана КБ-405
-
Средняя высота подъема конструкций Нср =25м
-
Средняя скорость опускания груза =31 м/мин
-
Средняя скорость подъема груза Vоп =31 м/мин
-
Скорость горизонтального перемещения – Vпер = 18 м/мин
-
Скорость поворота стрелы – Vпов 0,8 оборотов в минуту
-
Угол поворота – =1000
-
Среднее расстояние перемещения – Lср =25м
-
Рассчитаем время подъема груза
м/мин
-
время поднятия на страховочную высоту
м/мин
3) время перемещения от склада до места монтажа
м/мин

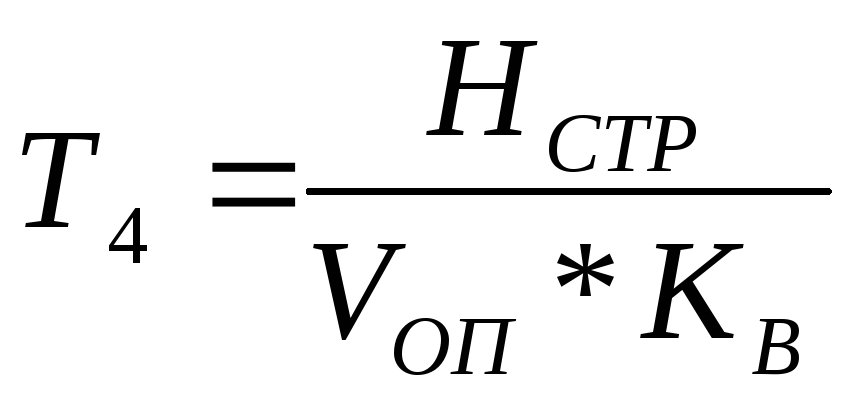

4) время опускания конструкции на страховочную высоту
м/мин
5) время опускания крюка
м/мин
6) время поворота стрелы на запроектированный угол
0,4м/мин
Исходя из этого, Тпер = Т3+Т6+Т1+Т2+Т4
Тпер=1,63+0,4+1,024+0,07=3,13мин
а Тобр = Т3+Т6+Т5
Тобр=1,63+0,4+1,024=3,054мин
Для построения гармонограммы составляется таблица исходных данных:
1 вариант (ЕНир):
Монтажник конструкций II разряда
Монтажник конструкций III разряда
Монтажник конструкций IV разряда
Монтажник конструкций V разряда
Работа крана
Таблица 7
Исходные данные для построения гармонограммы процесса
№ п/п |
Наименование операций |
Затраты труда, |
Профессия, количество и разряд исполнителей |
Продолжительность операций, мин |
чел.-мин. |
||||
1 |
2 |
3 |
4 |
5 |
1 |
Подготовка панели к монтажу |
10
|
Монтажник II разряда Монтажник IIIразряда
|
5 |
2 |
Подача панели к месту установки |
5,07 |
Монтажник IIразряда Монтажник IVразряда
|
2,53 |
3 |
Установка панели |
15,06 |
Монтажник IIразряда Монтажник IIIразряда, Монтажник IVразряда
|
5,02 |
4 |
Временное крепление панели |
2,32 |
Монтажник IVразряда, Монтажник Vразряда |
1,16 |
5 |
Расстроповка |
4 |
Монтажник IVразряда, Монтажник к Vразряда |
2 |
6 |
Установка панели под ригель |
10,26 |
Монтажник IIIразряда, Монтажник IVразряда , Монтажник Vразряда , |
3,42 |
7 |
Окончательная выверка панели |
8,04 |
Монтажник IVразряда, Монтажник к Vразряда |
4,02 |
Определим величину технологических перерывов:
ТП=(5+2,53+1,16+2+4,02)*2+(5,02+3,42)*1=37,86 чел.-мин.
Проектирование затрат времени на отдых
Нолн=10%
Птп=31%
Гармонограмма строительного процесса Таблица 8
Элементы нормируемых затрат строительного процесса |
Время, мин. |
Продолжи- тельность операции, мин. |
Затраты труда, чел.- мин. |
Работа монтажников |
|
|
|
Оперативная работа |
|
|
|
1.Подготовка панели к монтажу |
|
10 |
5 |
2.Подача панели к месту установки |
|
5,07 |
2,53 |
3.Установка панели |
|
15,06 |
5,02 |
4.Временное крепление панели |
|
2,32 |
1,16 |
5. Расстроповка |
|
4 |
2 |
6. Установка панели под ригель |
|
10,26 |
3,42 |
7. Окончательная выверка панели |
|
8,04 |
4,02 |
Технологические перерывы |
|
|
|
Работа механизма |
|
|
|
Оперативная работа |
|
|
|
1.Подготовка панели к монтажу |
|
10 |
5 |
2.Подача панели к месту установки |
|
5,07 |
2,53 |
3.Установка панели |
|
15,06 |
5,02 |
4.Временное крепление панели |
|
2,32 |
1,16 |
5. Расстроповка |
|
4 |
2 |
6. Установка панели под ригель |
|
10,26 |
3,42 |
7. Окончательная выверка панели |
|
8,04 |
4,02 |
2 вариант (КТП):
Монтажник конструкций II разряда
Монтажник конструкций IV разряда
Монтажник конструкций V разряда
Машинист крана VI разряда
Таблица 9
Исходные данные для построения гармонограммы процесса
№ п/п |
Наименование операций |
Затраты труда, |
Профессия, количество и разряд исполнителей |
Продолжительность операций, мин |
чел.-мин. |
||||
1 |
2 |
3 |
4 |
5 |
1 |
Подготовка панели к монтажу |
10
|
Монтажник II разряда
|
10 |
2 |
Подача панели к месту установки |
5,07 |
Монтажник Vразряда Монтажник IVразряда Машинист крана VI разряда
|
1,69 |
3 |
Установка панели |
15,06 |
Монтажник Vразряда Монтажник Vразряда Машинист крана IV разряда
|
5,02 |
4 |
Временное крепление панели |
2,32 |
Монтажник IVразряда, Монтажник Vразряда |
1,16 |
5 |
Расстроповка |
4 |
Монтажник IVразряда, Монтажник к Vразряда |
2 |
6 |
Установка панели под ригель |
10,26 |
Монтажник IVразряда , Монтажник Vразряда , |
5,13 |
7 |
Окончательная выверка панели |
8,04 |
Монтажник IVразряда, Монтажник к Vразряда |
4,02 |
Гармонограмма строительного процесса Таблица 10
Элементы нормируемых затрат строительного процесса |
Время, мин. |
Продолжи- тельность операции, мин. |
Затраты труда, чел.- мин. |
Работа монтажников |
|
|
|
Оперативная работа |
|
|
|
1.Подготовка панели к монтажу |
|
10 |
10 |
2.Подача панели к месту установки |
|
5,07 |
1,69 |
3.Установка панели |
|
15,06 |
5,02 |
4.Временное крепление панели |
|
2,32 |
1,16 |
5. Расстроповка |
|
4 |
2 |
6. Установка панели под ригель |
|
10,26 |
5,13 |
7. Окончательная выверка панели |
|
8,04 |
4,02 |
Технологические перерывы |
|
|
|
Работа механизма |
|
|
|
Оперативная работа |
|
|
|
1.Подготовка панели к монтажу |
|
10 |
10 |
2.Подача панели к месту установки |
|
5,07 |
1,69 |
3.Установка панели |
|
15,06 |
5,02 |
4.Временное крепление панели |
|
2,32 |
1,16 |
5. Расстроповка |
|
4 |
2 |
6. Установка панели под ригель |
|
10,26 |
5,13 |
7. Окончательная выверка панели |
|
8,04 |
4,02 |
Определим величину технологических перерывов:
ТП=10*3+(1,16+2+5,13*2+4,02)*2+(5,02+1,69)*1=61,33 чел.-мин.
Проектирование затрат времени на отдых
Нолн=10%
Птп=43%
