14. Объектный строительный генеральный план
В курсовом проекте объектный строительный генеральный план разрабатывается в составе общеплощадочного (или отдельно по согласованию с руководителем проекта) на территорию, которая охватывает строительство основного здания. Для сложных сооружений объектный стройгенплан может разрабатываться отдельно на период строительства подземной и возведения надземной частей здания.
Проектирование объектного стройгенплана включает следующее:
-
расчёт потребности и проектирование складских помещений, временных зданий и сооружений, установок производственного назначения;
-
расчёт потребности и проектирование временных линий электро-, водо- и теплоснабжения;
-
проектирование временных дорог, линий связи и диспетчеризации.
В объектном стройгенплане приводятся детальные решения по организации строительства объекта и прилегающей к нему территории.
14.1. Расчёт временных складов строительных материалов и конструкций
Тип и размеры складов определяется наименованием и количеством складируемых материалов, изделий и конструкций, нормами запаса и методами их складирования. Расчёт складских помещений целесообразно выполнять в таблице 12.
Таблица 12
Расчёт складов строительных материалов и конструкций
№ п/п |
Наименование складируемых материалов и конструкций |
Ед. измерения. |
Общая потребность в материалах и изделиях, Qоб |
Время использования материалов и конструкций, Т, дн |
Нормы запаса, tн, дн |
Коэффициент неравномерности поступления, к1 |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
Продолжение таблицы 12
Коэффициент неравномерности потребления, к2 |
Количество материалов и конструкций, подлежащих складированию, Qск |
Норма складирования на 1 м2, q |
Коэффициент использования склада, к3 |
Расчётная площадь склада, Fск |
Тип склада |
Размер принятого склада |
Примечание |
8 |
9 |
10 |
11 |
12 |
13 |
14 |
15 |
В курсовом проекте потребность в строительных материалах (Qоб) для возведения отдельного здания можно определить с учётом данных приложения 36. Потребность в железобетонных и металлических конструкциях определяется с учётом данных таблицы 9.
Время использования рассматриваемых материалов, конструкций и изделий (Т) определяется временем выполнения соответствующих работ, определённом сетевым или календарным графиками строительства объекта.
Норма запаса материала (tн) на приобъектном складе зависит от вида транспорта, который используется для доставки материалов, и определяется по приложению 38.
Коэффициент неравномерности поступления материалов на склады (к1) принимается с учётом конкретных условий снабжения (для водного транспорта – 1,2 , для железнодорожного и автомобильного – 1,1). Коэффициент неравномерности потребления материалов в течение расчётного периода может быть принят равным 1,3.

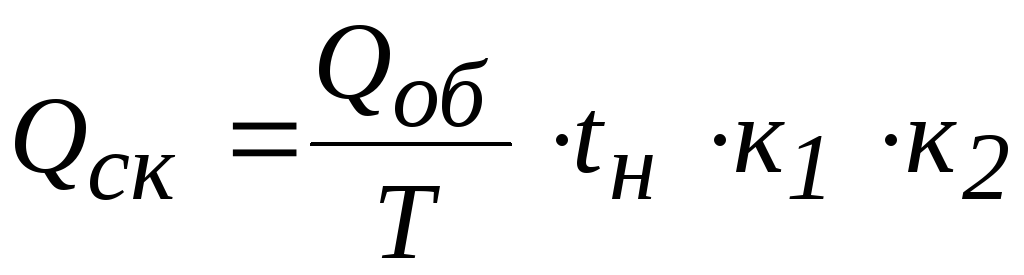

Количество материалов, конструкций и изделий, подлежащих складированию,
,

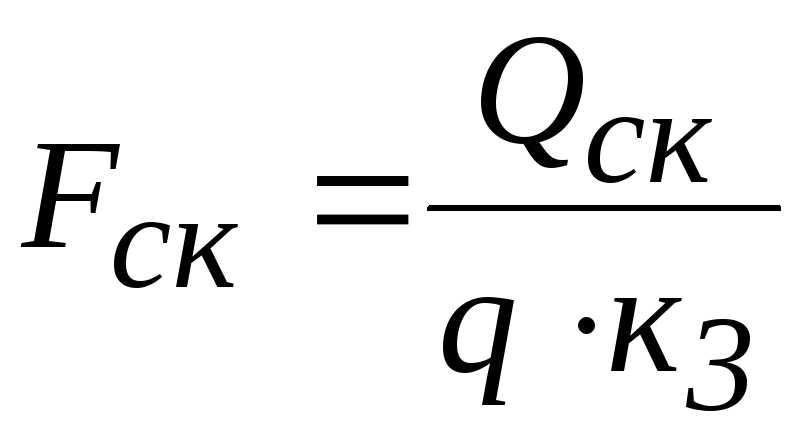

а площадь склада для их складирования
,
где q – норма складирования материалов, конструкций и изделий на 1м2 площади, (прилож. 39).
к3 – коэффициент использования площади склада (прилож. 39).
