2. Технико-экономическое сравнение вариантов
Наивыгоднейшая схема электрической сети выбирается из 2 оставшихся вариантов путем расчета сравнительной экономической эффективности капитальных вложений.
Не будем учитывать ЗРУ, КУ, потому что они везде одни и те же. На подстанциях используем элегазовые выключатели.
Схема№1
Электрическая схема представлена на рисунке 2.
Зональные коэффициенты раны еденице, поэтому стоимость капиталовложений определяется как:
K= K’s * K’л + K”s * K’п
Где K’s = 1,06; а K”s = 1
Суммарная стоимость линий:
К’л=*Ко*L
где - стоимость строительства 1 км.
К01 = К02 = 7,84 (млн. руб.) – стоимость 1 км линий 2-1 и x-2.
К03 = 5,13 (млн. руб.) - стоимость 1 км линии B-3
∑К’л= 5,13*32,666 + 7,84*( 20 + 24,58) = 517,08 (млн. руб.)
Кл =517.08 * 1.06 = 548.1 (млн. руб.)
Стоимость подстанций:
Капиталовложения К´п i (млн. руб.) в строительство i-й подстанции определяются по формуле
К´п i = Кпост i + Кт i + Крувн i
где Кпост – постоянная часть затрат по подстанции, принимаемая в зависимости от напряжения подстанции и схемы электрических соединений на стороне ВН; Кт – сумма расчетных стоимостей трансформаторов данной подстанции; Крувн– стоимость распределительных устройств на стороне ВН.
Кпост1 = 105 (млн. руб.) Кт1 = 42*2 (млн. руб.)
Кпост2 = 108 (млн. руб.) Кт2 = 49*2 (млн. руб.)
Кпост3 = 52,4 (млн. руб.) Кт3 = 15,8*2 (млн. руб.)
Крувн1 = 137 (млн. руб.) К´п1 = 326 (млн. руб.)
Крувн2 = 8*50 (млн. руб.) К´п2 = 606 (млн. руб.)
Крувн3 = 64 (млн. руб.) К´п3 = 148 (млн. руб.)
Кп = 1080 (млн. руб.)
∑К=1628,1 (млн. руб.)
Определим издержки на эксплуатацию сети:
Ежегодные суммы отчислений на амортизацию и затрат на обслуживание для линий и ежегодные суммы отчислений на амортизацию и затраты на обслуживание для подстанций.
аЛ = 0,8%, ап/ст110 = 5,9%, ап/ст220 = 4,9% – суммарные нормы затрат на обслуживание и отчислений на амортизацию соответственно для линий и подстанций;
Расчётная стоимость передачи электроэнергии (или удельные определённые приведённые затраты на дополнительно отпущенной электроэнергии), определяемая как
,
Где ; А – полезный отпуск электроэнергии для дополнительных потребителей (если - наибольшая активная нагрузка новых ПС, то ).
А=119*3900=464,1*106 (кВтч)
Ср=58,784/464,1=0,127 руб/кВтч = 12,7 (коп/кВтч)
Сэ/э = Ссбпг+Ср+Сорэ
Vсубрф = 25 (млрд. кВтч) Сэ/эорэ = 928 (руб/МВтч)
Сморэ = 382,194 (руб/МВтч)
Ссбгп = 58,6 (руб/МВтч)= 5,86 (коп/кВтч)
Сэ/э = 5,86 + 12,7 + 168 = 186,56 (коп/кВтч) = 1,866 (руб/кВтч).
Потери:
;
где и – потери энергии, соответственно зависящие и не зависящие от нагрузки; ∆A’=∆P’∙τ, ; ∆A”=∆P’’∙8760.
Время максимальных потерь τ зависит от параметров, характеризующих конфигурацию годового графика потребления активной мощности: времени использования наибольшей нагрузки подстанций вычисляется по формуле:
.
.
Значение можно принять равным 8760 ч, а значение определяем по формуле: , где – коэффициент попадания дополнительных потерь в максимум энергосистемы, величина которого принимается из диапазона = 0.7.
t' = 3306.224
Найдем удельные затраты на возмещение потерь мощности и электроэнергии
∆Pi’ = (P/Uном)2 * r0*L/n ;
∆Px2 = (105/220)2 * 103 * 0,098*20,02/2 = 223,457 кВт;
∆P21 = (46/220)2 * 103 * 0,098*24,58/2 = 52,656 кВт;
∆PВ3 = (14/110)2 * 103 * 0,249*32,67/2 = 65,885 кВт;
∆P’ = ∆Px2 + ∆P21 + ∆PВ3 = 341,998 кВт
∆Pi” = ∆Pххi
∆Pхх1 = 50 * 2 = 100 кВт;
∆Pхх2 = 82 * 2 = 164 кВт;
∆Pхх3 = 19 * 2 = 38 кВт;
∆P” = ∆Pхх1 + ∆Pхх2 + ∆Pхх3 = 302 (кВт)
;
;

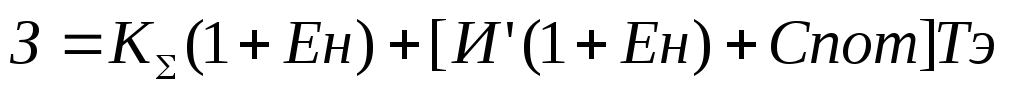

Определим приведенные затраты:
;
Тэ=n-m+/m – приведенный срок эксплуатации в течении расчетного периода n; m – срок строительства электросети, лет; t – текущий год расчетного периода
Тэ = 4 года;
Е=0,12;
Схема №4
K= K’s * K’л + K”s * K’п
Где K’s = 1,06; а K”s = 1
Суммарная стоимость линий:
К’л=*Ко*L
где - стоимость строительства 1 км.
К03 = К01 = 3,32 (млн. руб.) – стоимость 1 км линий В-3, В-1 и 1-3.
К02 = 7,84 (млн. руб.) - стоимость 1 км линии х-2
∑К’л= 7,84*20 + 3,32*( 32,666 + 13,578 + 43,616) = 455,135 (млн. руб.)
Кл =468,614 * 1.06 = 482,442 (млн. руб.)
Стоимость подстанций:
К´п i = Кпост i + Кт i + Крувн i
Кпост1 = 59,1 (млн. руб.) Кт1 = 27,4*2 (млн. руб.)
Кпост2 = 105 (млн. руб.) Кт2 = 49*2 (млн. руб.)
Кпост3 = 59,1 (млн. руб.) Кт3 = 15,8*2 (млн. руб.)
Крувн1 = 99,2 (млн. руб.) К´п1 = 213,1 (млн. руб.)
Крувн2 = 137 (млн. руб.) К´п2 = 340 (млн. руб.)
Крувн3 = 99,2 (млн. руб.) К´п3 = 189,9 (млн. руб.)
Кп = 743 (млн. руб.)
К= 1225,442 (млн. руб.)
Определим издержки на эксплуатацию сети:
Ср=44,297/464,1=0,096 руб/кВтч = 9,6 (коп/кВтч)
Сэ/э = Ссбпг+Ср+Сорэ
Vсубрф = 25 (млрд. кВтч) Сэ/эорэ = 928 (руб/МВтч)
Сморэ = 382,194 (руб/МВтч)
Ссбгп = 58,6 (руб/МВтч)= 5,86 (коп/кВтч)
Сэ/э = 5,86 + 9,6 + 168 = 183,46 (коп/кВтч) = 1,835 (руб/кВтч).
∆Pi’ = (P/Uном)2 * r0*L/n ;
∆PВ1 = (30,459/110)2 * 103 * 0,198*43,6 = 661,907 (кВт);
∆P13 = (15,541/110)2 * 103 * 0,198*13,53 = 53,473 (кВт);
∆PВ3 = (29,541/110)2 * 103 * 0,198*32,67 = 466,53 (кВт);
∆Px2 = (105/220)2 * 103 * 0,098*20,02/2 = 223,457 (кВт);
∆P’ = ∆PВ1 + ∆P13 + ∆PВ3 + ∆Px2 = 1405,367 (кВт)
∆Pi” = ∆Pххi
∆Pхх1 = 36 * 2 = 72 кВт;
∆Pхх2 = 82 * 2 = 164 кВт; ∆P” = ∆Pхх1 + ∆Pхх2 + ∆Pхх3 = 274 кВт
∆Pхх3 = 19 * 2 = 38 кВт;
;
;
;
Определим приведенные затраты:
Выбираем схему № 4, т.к. она имеет меньшие приведенные затраты.
