Продолжительность работ
Таблица 3
№ п.п. |
Наименование работ |
Объем работ |
Трудоемкость, челсм |
Требуемые машины |
Состав звена, чел |
Кпер |
Число смен |
Продол. работ | |
Ед. изм. |
Кол-во | ||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
Пролеты Б-В, В-Г |
|
|
|
|
|
|
|
|
1 |
Установка колонн в пролете |
шт |
132 |
128,65 |
КС 8162 |
5 |
1,03 |
1 |
25 |
2 |
Заделка колонн |
шт |
132 |
32,178 |
- |
2 |
1,01 |
1 |
16 |
3 |
Установка балок Б-1 |
шт |
88 |
136,40 |
КС 8162 |
5 |
1,01 |
1 |
27 |
4 |
Монтаж плит перекрытия |
шт |
400 |
55 |
КС 8162 |
4 |
1,06 |
1 |
13 |
5 |
Заделка стыков плит перекрытия |
100 м |
34,1 |
27,28 |
- |
2 |
1,05 |
1 |
13 |
|
Пролет А-Б |
|
|
|
|
|
|
|
|
6 |
Установка колонн в пролете |
шт |
22 |
21,18 |
КС 8162 |
5 |
1,06 |
1 |
4 |
7 |
Заделка колонн |
шт |
22 |
5,36 |
- |
2 |
0,89 |
1 |
3 |
8 |
Монтаж подкрановых балок |
шт |
40 |
37,5 |
КС 8162 |
5 |
1,07 |
1 |
7 |
9 |
Монтаж ферм Ф-1 |
шт |
22 |
26,13 |
КС 8162 |
5 |
1,05 |
1 |
5 |
10 |
Монтаж плит перекрытия |
шт |
160 |
22 |
КС 8162 |
4 |
1,10 |
1 |
5 |
11 |
Заливка швов плит перекрытия |
100 м |
13,64 |
10,91 |
- |
2 |
1,09 |
1 |
5 |
12 |
Установка стеновых панелей |
шт |
420 |
210 |
КС 8162 и самоподъемная монтажная площадка |
4 |
1,01 |
1 2 |
52 26 |
Продолжение таблицы 3
№ п.п. |
Наименование работ |
Объем работ |
Трудоемкость, челсм |
Требуемые машины |
Состав звена, чел |
Кпер |
Число смен |
Продол. работ | |
Ед. изм. |
Кол-во | ||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
13 |
Заливка швов стеновых панелей |
100 м |
31,56 |
47,34 |
- |
2 |
1,03 |
1 2 |
23 11 |
|
Пролет Г-Д |
|
|
|
|
|
|
|
|
14 |
Установка колонн в пролете |
Шт |
66 |
64,88 |
СГК 1000ЭМ |
5 |
1,00 |
1 |
13 |
15 |
Заделка колонн |
Шт |
66 |
16,09 |
- |
2 |
1,01 |
1 |
8 |
16 |
Монтаж подкрановых балок |
Шт |
40 |
37,5 |
СГК 1000ЭМ |
5 |
1,07 |
1 |
7 |
17 |
Монтаж ферм Ф-2 |
Шт |
22 |
22 |
СГК 1000ЭМ |
5 |
1,10 |
1 |
4 |
18 |
Монтаж плит перекрытия |
Шт |
120 |
16,5 |
СГК 1000ЭМ |
4 |
1,03 |
1 |
4 |
19 |
Заливка швов плит перекрытия |
100 м |
10,23 |
8,18 |
- |
2 |
1,02 |
1 |
4 |
20 |
Установка стеновых панелей |
Шт |
720 |
360 |
СГК 1000ЭМ |
4 |
1,00 |
1 2 |
90 45 |
21 |
Заливка швов стеновых панелей |
100 м |
54,11 |
81,17 |
- |
2 |
1,01 |
1 2 |
40 20 |
Выбор метода монтажа
Выбирается комбинированный метод монтажа (комбинация двух методов – раздельного и комплексного).
Здание разбивается на три захватки сначала монтируются пролеты Б-В и В-Г, а затем в 2 потока пролеты А-Б и Г-Д.
где
k– коэффициент перевыполнения (k1,25);
Трасч– расчетная продолжительность работ;
Тпракт– практическая продолжительность работ;
Нвр– норма времени;
V– объем работ;
m– число рабочих.
Рис.2 Циклограмма
монтажных работ
Потоки
1 - Установка и заделка колонн.
2 – Установка балок Б-1 (для 1-й захватки), подкрановых балок БП-1 (для IIиIIIзахваток).
3 – Установка ферм.
4 – Монтаж плит перекрытия.
5 – Установка стеновых панелей.
Выбор грузозахватных приспособлений для установки конструкций в проектное положение
Подкрановая балка
Принимаю траверсу СТ-20 (Ru= 230 МПа).
;
;
;
;
Рис.3 Схема
строповки подкрановой балки
Стеновая панель
Qп= 1,6 т;l= 6,0 м;h= 1,8 м.
Выбираем двухветвевой строп по ГОСТ 25573-82 (Qт= 0,95 т).
Рис.4 Схема
строповки стеновой панели
Колонны
Для колонн К3 (Р = 11 т), К4 (Р = 8 т), К5 (Р = 10 т), К7 (Р = 14,5 т), К8 (Р = 13 т) принимается траверса унифицированная с кольцевым захватом грузоподъемностьюQ= 16 т,hст= 1,16 м,mтр= 0,12 т.
Для колонн К1 (Р = 18 т), К2 (Р = 17 т), К6 (Р = 17,5 т), К9 (Р = 17 т), К10 (Р = 19,5 т) принимается траверса унифицированная с кольцевым захватом грузоподъемностьюQ= 25 т,hст= 1,6 м,mтр= 0,16 т.
Рис.
5 Схема строповки
колонн при монтаже.
1
– универсальная траверса (ПИ ПСК); 2 –
натяжная цепь; 3 – несущий
канат; 4 – направляющий штырь; 5 – несущий
палец; 6 – расстроповочный канат;
7 - колонна
Фермы арочного типа Ф1 и Ф2
Монтаж ферм Ф-1 и Ф-2 и их разгрузка с автомашины ведется при помощи траверсы ПК 1950-53 грузоподъемностью 2,5 т., т.к. вес каждой из ферм составляет соответственно 14 и 19 т.; hcт= 3,6 м;mтр= 0,96 т.
Рис.6 Схема
строповки арочной фермы
Плита перекрытия
Монтаж ведется пр помощи многоветвевого стропа по ГОСТ 19144-73, Qст= 1,6 т.,lст= 4000 мм.,
Выбор монтажных кранов
Выбор крана производится по требуемым техническим характеристикам:
Qк– требуемая грузоподъемность;
Hк– наибольшая высота подъема крюка;
Lк– наибольший вылет крюка;
Lс– длина стрелы.
Высота подъема крюка
Hк=h0+hэ+h3+hст;
где
h0– проектная отметка высоты установки монтируемого элемента;
hэ– высота монтируемого элемента;
h3– зазор необходимый по технике безопасности;
hст– высота строповки.
Грузоподъемность
Qк=Pк1+qк2;
где
P– масса монтируемого элемента;
q– масса траверсы;
к1= 1,2 – коэффициент перегрузки;
к2= 1,1 – коэффициент перегрузки.
Длина стрелы
где
Lп– длина грузового полиспаста;
Lст– расстояние от оси крепления стрелы до уровня стоянки;
- оптимальный угол наклона к горизонту,
где
b1– ширина элемента;
S– расстояние от края элемента до оси стрелы;
L2– длина гуська от оси поворота до оси блока;
- угол наклона гуська.
Вылет крюка гуська
Lкг = LсCos + L2Cos + d;
где
d– расстояние от сои крюка до оси вращения крана.

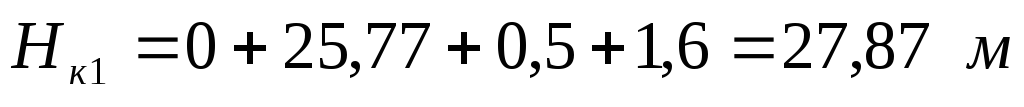

Колонны

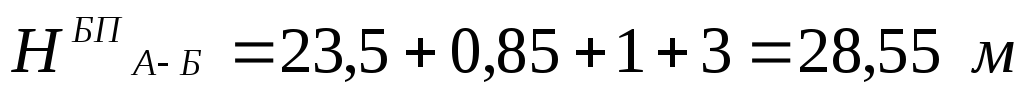

Подкрановые балки и балки перекрытия
БП пролет А-Б, Г-Д Q = 2,01,2 + 0,141,1 = 2,6 т
Б-1 пролеты Б-В, В-ГQ = 5,01,2 + 0,241,1 = 6,26 т
Фермы
Ф1: Q =19,01,2 + 0,961,1 = 23,86 т
Ф2: Q =14,01,2 + 0,961,1 = 17,86 т
Стеновая панель
По оси А: Н = 26,5 м
по оси Д: H = 50,4 м. Рассматриваем ось Д
Q =1,21,2 + 0,031,1 = 1,5 т
Плита покрытия
Пролет А-Б:Q =1,61,2 + 0,031,1 = 2,1 т
Пролет Г-Д:Q =1,61,2 + 0,031,1 = 2,1 т
