Министерство образования и науки Республики Казахстан

Карагандинский государственный технический университет

И.А. Бартенев., г.Р. Гурба., б.К. Смаилова

Методические указания

к выполнению курсового проекта по дисциплине

«ТЕХНОЛОГИЯ И ОБОРУДОВАНИЕ КОНТАКТНОЙ СВАРКИ»

Караганда 2010

Министерство образования и науки Республики Казахстан

Карагандинский государственный технический университет

Кафедра технологии машиностроения

Бартенев И.А., Гурба Г.Р., Смаилова Б.К.

Методические указания

к выполнению курсового проекта по дисциплине

«ТЕХНОЛОГИЯ И ОБОРУДОВАНИЕ КОНТАКТНОЙ СВАРКИ»

Караганда 2010

УДК 621. 791(07)

ББК 34.641 я7

Б26

Бартенев И.А., Гурба Г.Р., Смаилова Б.К.

Методические указания к выполнению курсового проекта по дисциплине «Технология и оборудование контактной сварки» - Караганда: КарГТУ, 2010. – 42с.

Методические указания составлены в соответствии с учебной программой специальности 5В05071200 - «Машиностроение» и предназначены для студентов, изучающих дисциплину «Технология и оборудование контактной сварки».

Указания содержат общие сведения о контактной сварке и призваны помочь студентам при выполнении курсового дипломного проектов.

Рецензент- член редакционно-издательского совета КарГТУ

В.Ф. Швоев, канд. техн. наук, профессор каф. ТМ

Утверждено редакционно-издательским советом университета

© Карагандинский государственный технический университет, 2010

Оглавление

ВВЕДЕНИЕ 5

2.1 Расчет режима точечной сварки 15

2.1.1 Составление циклограммы точечной сварки 21

2.1.2 Выбор контактной точечной машины 21

2.2 Расчет режима шовной сварки 24

2.2.1 Составление циклограммы шовной сварки 26

2.2.2 Выбор контактной шовной машины 27

2.3 Расчет режима стыковой сварки 30

2.3.1 Расчёт режима стыковой сварки сопротивлением 30

2.3.2 Расчёт режима стыковой сварки оплавлением 31

36

2.3.3 Составление циклограммы стыковой сварки 36

2.3.4 Выбор контактной стыковой машины 36

2.4 Расчет режимов рельефной сварки 39

2.5 Расчёт норм времени на изготовление сварного узла 40

Библиографический список 42

ВВЕДЕНИЕ 4

2.1 Расчет режима точечной сварки 14

2.1.1 Составление циклограммы точечной сварки 19

2.1.2 Выбор контактной точечной машины 20

2.2 Расчет режима шовной сварки 23

2.2.1 Составление циклограммы шовной сварки 25

2.2.2 Выбор контактной шовной машины 25

2.3 Расчет режима стыковой сварки 28

2.3.1 Расчёт режима стыковой сварки сопротивлением 28

2.3.2 Расчёт режима стыковой сварки оплавлением 29

2.3.3 Составление циклограммы стыковой сварки 34

2.3.4 Выбор контактной стыковой машины 34

2.4 Расчет режимов рельефной сварки 37

2.5 Расчёт норм времени на изготовление сварного узла 38

Библиографический список 40

ВВЕДЕНИЕ

Курсовой проект по дисциплине «Технология и оборудование контактной сварки» является самостоятельной работой студента, которая заканчивается защитой перед комиссией кафедры ТМ. Курсовой проект предназначен для выработки у студентов навыков решения инженерных задач по специальности 5В05071200 и является подготовительным этапом к дипломному проектированию.

Задание выдаётся каждому студенту индивидуально или на бригаду из пяти человек в зависимости от сложности сварного узла. В задании указываются: вид контактной сварки, свариваемый материал, чертёж или эскиз сварного узла с размерами входящих в него деталей.

В процессе выполнения курсового проекта студент должен руководствоваться установленными ГОСТом 2.103–68 этапами проектирования.

Расчёты производятся в системе СИ. Чертежи должны быть выполнены в соответствии с ЕСКД, а конструктивные элементы и размеры сварных соединений контактной сварки – в соответствии с ГОСТ 15878-79.

Оформление пояснительной записки начинают с листа задания. Затем следует лист «Оглавление».

Во «Введении» необходимо кратко изложить сущность контактной сварки, её применение, особенности данного вида контактной сварки. Привести его достоинства и недостатки. Далее переходят к оценке свариваемости материала (металла), указанного в задании, рассчитывают параметры режима сварки из расчетных параметров и по ним строят циклограмму сварки и подбирают машину контактной сварки.

Каждый студент получает задание по последней цифре указанной в зачетной книжке смотрите таблицу 1. Варианты заданий выбираются по последней цифре шифра, а вид сварки по предпоследней цифре шифра.

Таблица 1 – Задания на проектирование

Виды сварки

Предпоследняя цифра шифра

Последняя цифра шифра

Точечная сварка панели.

Шовная сварка обечайки.

Точечная сварка бака

0

3

6

9

0

1

2

3

4

5

6

7

8

9

Точечная сварка трубы.

Точечная сварка тавра.

Стыковая сварка оплавлением болта

1

4

7

0

1

2

3

4

5

6

7

8

9

Стыковая сварка стопора.

Стыковая сварка вала.

Стыковая сварка ключа.

Стыковая сварка сцепки

2

5

8

10

0

1

2

3

4

5

6

7

8

9

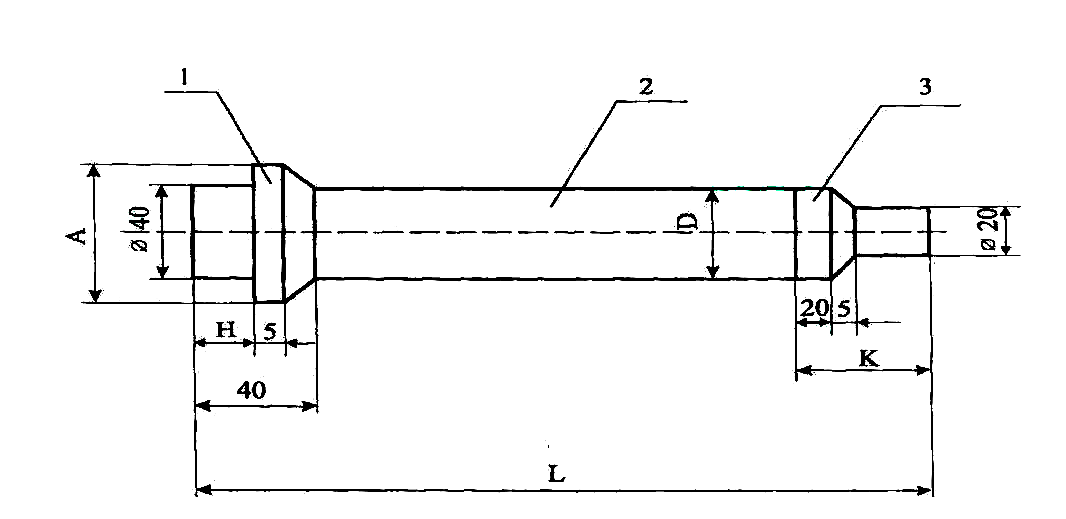

Задание № 1 Точечная сварка панели

Шаг точек Hт = 2Нт min

№ вариант

Материал

Si=S2,

мм

b, мм

h, мм

B, мм

L, мм

h,мм

t, мм

1

08 кп

1,0

50

30

450

2000

200

40

2

12Х18Н9

1,5

40

20

500

1800

180

50

3

30ХГСА

2,0

50

30

600

1500

150

60

4

Ст 3

1,6

60

45

750

2000

200

150

5

ВСт5пс

1,0

50

30

450

1800

180

40

6

Амг 6

2,0

40

20

500

2000

200

40

7

15ХГСА

2,0

50

40

650

1700

240

40

8

Л63

1,5

50

30

650

2000

260

50

9

Ст40

2,0

50

30

700

1700

180

40

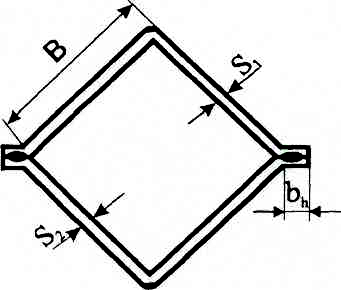

Задание № 2 Шовная сварка обечайки

№ вариант

Материал

,мм

,мм

,мм

,мм

,мм

,мм

Конус(1)

Конус(2)

1

12Х18Н9

12Х18Н9

1,0

50

30

450

2000

200

2

ВСт5пс

ВСт5пс

1,5

40

20

500

1800

180

3

Ст3

Ст3

2,0

50

30

600

1500

150

4

Л63

Л63

1,6

60

45

750

2000

200

5

08 кп

08 кп

1,0

50

30

450

1800

180

6

АМг6

АМг6

2,0

40

20

500

2000

200

7

15ХГСА

15ХГСА

2,0

40

20

500

2000

200

8

30ХГСА

30ХГСА

1,0

50

30

450

1800

180

9

Ст40

Ст40

1,5

40

20

500

1800

180

Задание № 3 Точечная сварка бака

№ варианта

Материал

L1, мм

L2, мм

Н, мм

b, мм

, мм

1

СтЗ

1000

700

500

17

2,0

2

08 кп

900

900

400

20

1,5

3

Л 63

1200

1000

500

15

2,0

4

Ст45

1000

500

500

15

1,0

5

12Х18Н9

1000

400

400

17

9

6

Ст40

700

300

300

15

1,0

7

15ХГСА

1000

700

500

17

2,0

8

30ХГСА

900

900

400

20

1,5

9

Амг6

1200

1000

500

15

2,0

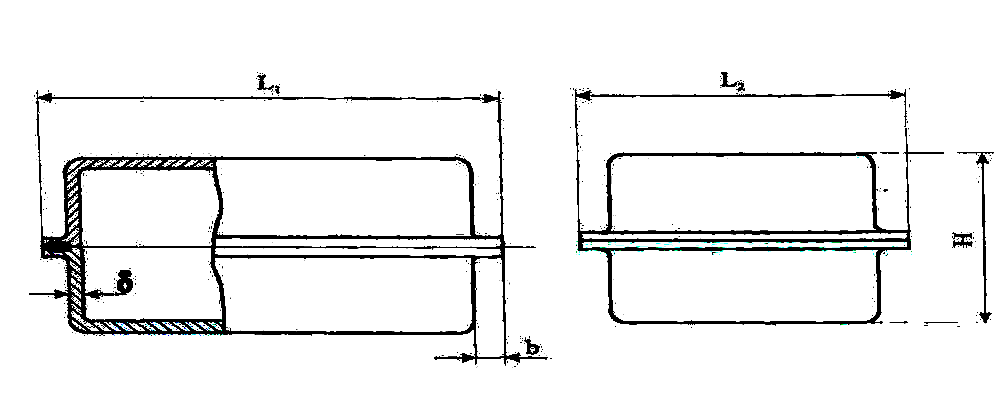

Задание № 4 Точечная сварка трубы

№ варианта

Материал

S1=S2,

мм

В,

мм

bh,

мм

L,

мм

Н|,

мм

1

Ст 3

1,0

400

11

2000

2Нтпш

2

08 кп

2,0

500

13

1500

2Нттт

3

Л 63

1,0

400

10

1000

2Н,

4

АМг 6

1,0

300

9

2000

2Hx min

5

Ст45

1,5

400

10

1700

2Hxmin

6

Ст40Х

2,0

600

11

1800

2Hxmin

7

15ХГСА

1,0

400

11

2000

2Нтпш

8

30ХГСА

2,0

500

13

1500

2Нттт

9

12Х18Н9

1,5

400

10

1700

2Hxmin

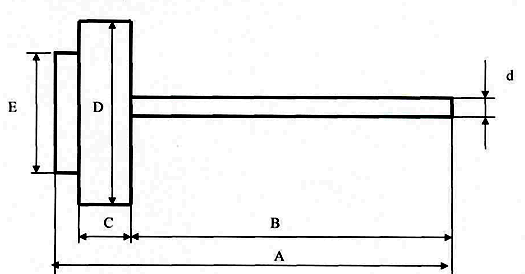

Задание № 5 Точечная сварка тавра

№ вариант

Материал

,

мм

,

мм

,

мм

,мм

,

град

, мм

, мм

1

08 кп

1,0

50

50

100

250

20

500

1500

2

30ХГСА

1,5

70

70

120

310

25

600

2000

3

Ст 3

2,0

60

60

150

360

30

800

1900

4

Ст45

1,0

50

50

110

270

20

550

1600

5

12Х18Н9

1,5

70

70

130

330

20

700

1800

6

АМг 6

2,0

50

50

100

250

30

650

2000

7

15ХГСА

1,5

70

70

120

310

25

600

2000

8

Ст40Х

1,0

50

50

100

250

20

500

1500

9

30ХГСА

2,0

50

50

100

250

30

650

2000

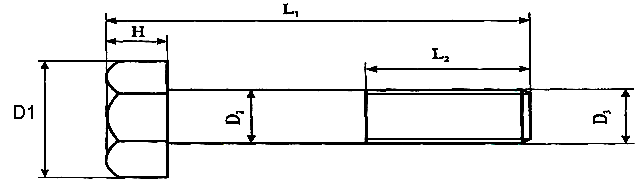

Задание № 6 Стыковая сварка оплавлением болта

№ варианта

Материал

D1,мм

D2мм

D3мм

L1,

мм

L2,

мм

H,

мм

1

2

3

4

5

6

7

8

1

СтЗ

18

10

10

157

26

7

2

Л 63

34

20

20

163

46

13

3

ЗОХГСААА

26

15

16

160

38

10

4

12Х18Н90Т

72

40

42

175

90

25

Окончание таблицы

5

Ст45

83

45

48

180

95

25

6

Ст40Х

18

10

10

157

26

7

7

15ХГСА

34

20

20

163

46

13

8

Амг6

26

15

16

160

38

10

9

08кп

83

45

48

180

95

25

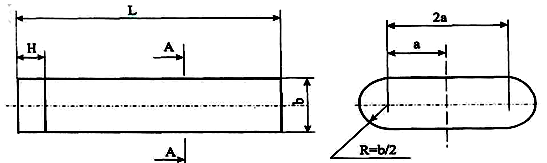

Задание № 7 Стыковая сварка стопора

№ варианта

Материал

b,

мм

А,

мм

L,

мм

H,

мм

1

12X1 8Н9

10

20

200

8

2

ЗОХГСА

13,29

13,29

230

10

3

15ХГСА

10

25

250

12

4

СтЗ

5

20

200

10

5

Ст45

15

30

250

15

6

08кп

10

20

200

8

7

Ст40Х

15

15

230

10

8

Л63

10

25

250

12

9

Амг6

5

20

200

10

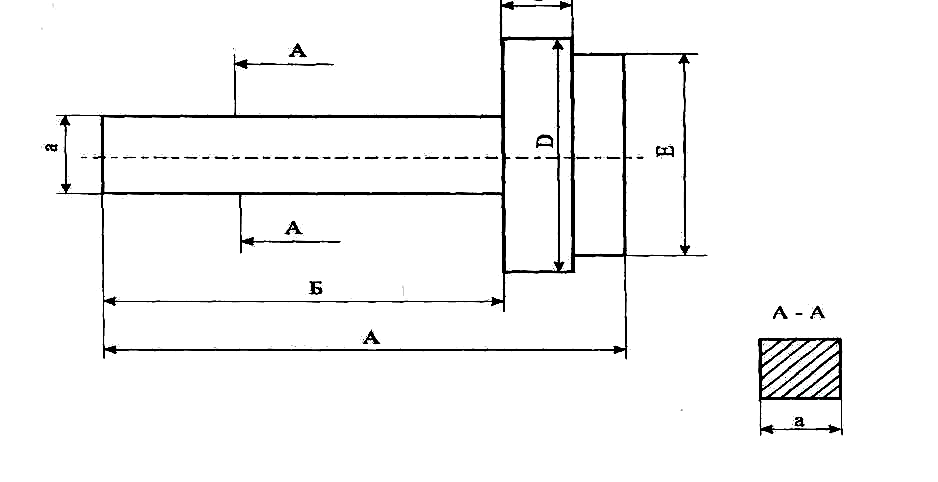

Задание № 8 Стыковая сварка вала

№варианта

Материал

А, мм

В,

мм

с,

мм

D.

мм

Е,

мм

d,

мм

1

2

3

4

5

6

7

8

Окончание таблицы

1

2

3

4

5

6

7

8

1

ЗОХГСА

150

100

40

60

40

6,96

2

Ст3

200

120

50

50

60

10,0

3

12XН9Т 8Н10Т

250

150

40

40

30

13,29

4

Л 63

300

200

80

50

40

17,72

5

Ст45

350

220

60

80

60

25

6

15ХГСА

250

150

40

40

30

13,29

7

Амг6

300

200

80

50

40

17,72

8

Ст40Х

350

220

60

80

60

25

9

08кп

250

150

40

40

30

13,29

Задание № 9 Стыковая сварка ключа

№ варианта

Материал

А,

мм

В,

мм

С,

мм

D,

мм

Е,

мм

а, мм

1

Ст45

100

80

10

60

50

6,96

2

СтЗ

150

100

25

50

40

13,29

3

Л 63

200

150

20

40

25

17,72

4

ЗОХГСА

250

180

30

50

30

20,52

5

12X18Н9 8Н10Т

300

240

40

80

60

35,44

6

Амг6

200

150

30

40

25

17,72

7

Ст40Х

250

180

30

50

30

20,52

8

08кп

300

240

40

80

60

35,44

9

15ХГСА

200

150

20

40

25

17,72

Задание № 10 Стыковая сварка сцепки

№ варианта

Материал

L,

мм

H.

мм

К,

мм

D,

мм

А,

мм

Поз. 1,3

Поз. 2

1

15ХГСА

Ст3

500

15

30

15

50

2

У8

Ст3

800

15

40

20

50

3

СтЗ

Ст3

1000

20

45

25

60

4

ЗОХГСА

Ст3

1200

25

50

32

60

5

Ст45

СтЗ

1500

25

60

40

70

6

Ст40Х

Ст3

800

15

40

20

50

7

Амг6

Амг6

1000

20

45

25

60

8

12Н18Н9

Ст3

1200

25

50

32

60

9

Ст3

12Н18Н9

1500

25

60

40

70

СОДЕРЖАНИЕ И ОБЪЕМ ПРОЕКТА

Расчетно-пояснительная записка

Объем 40-50 страниц.

Примерное содержание:

Титульный лист

Лист задания

Аннотация

Оглавление

Нормативные ссылки

Введение

1 Оценка свариваемости металла

2 Разработка технологии контактной сварки и расчёт параметров режима сварки

2.1 Очистка металла

2.2 Материал и форма электрода

2.3 Расчет параметров режимов сварки

3 Выбор контактной машины.

4 Расчёт норм времени на изготовление сварного узла

Заключение

Библиографический список

Графическая часть

Объем графической части 2 листа (форматом А1):

- общий вид сварного узла. Циклограмма сварки – 1 лист;

- внешний вид контактной машины с изделием и оснасткой. Изделие на листе выделяется красным цветом – 2 лист.

На первом листе в верхней его части вычерчивается общий вид узла в масштабе в соответствии с ГОСТ 2.703-608, а ниже располагается циклограмма сварки, которая строится из расчетов параметров режимов сварки (смотрите подраздел 2.3 на оси у указываются ток сварки Iсв (кА) и усилие Fсв (кН), а на оси х время сварки tсв (сек), которое определяется из «Расчёта норм времени на изготовление сварного узла» (смотрите раздел 4 пояснительной записки).

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
