- •Содержание.
- •1.Определение объёмов земляных работ при траншейной прокладке наружного трубопровода.
- •Устанавливаем линейные колодцы, диаметром 2,0 м, на расстоянии 100 м друг от друга . Размеры котлованов для них выбираем 3,2х3,2 м
- •2. Определение объема земли, подлежащего вывозу в отвал за пределы строительства
- •3. Подбор комплекта машин для траншейной прокладки
- •4. Методика подбора экскаватора.
- •5.Выбор механизмов для обратной засыпки траншеи и её планировки.
- •6.Определение технико-экономических показателей для окончательного выбора комплекта машин. Бульдозер
- •Экскаватор с обратной лопатой
- •7.Определение размеров забоя
- •8.Выбор кранового оборудования для монтажа трубопровода, колодцев и арматуры.
5.Выбор механизмов для обратной засыпки траншеи и её планировки.
Для обратной засыпки трубопроводов используется грунт, находящийся в отвале. Для обратной засыпки используют бульдозер средней мощности ДЗ-53, марка базового трактора Т-100М.
Продолжительность работы бульдозера определяется по формуле
,
где S – площадь планируемой поверхности, м2,
Нвр – время на планировку 1000 м2, Нвр=1,2 ч.
,
где S1 – площадь планируемой поверхности на месте траншеи,
S2 – площадь планируемой поверхности на месте вывоза избыточного грунта.
м2
,
где В – ширина отвала понизу, м.
В=2Н0
,

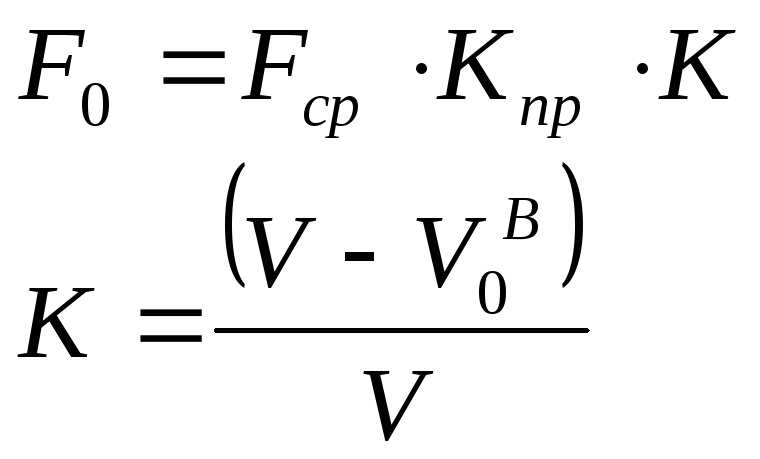

К – коэффициент, учитывающий уменьшение поперечного сечения отвала в случае вывозки избыточного грунта.
F0=19,4∙1,125∙0,95=20,7 м3
м
В=2∙4,55=9,1м
S1=(7,2+9,1+5,1(1-0,63))∙1000=18187 м2
S=5486,5+18187=23673,5 м2
ч
6.Определение технико-экономических показателей для окончательного выбора комплекта машин. Бульдозер
Норма времени Нвр на планировку 1000 м2 поверхности грунта принимается равной 1,2 часа.
Экскаватор с обратной лопатой
Норма времени Нвр1 на разработку 100м3 грунта при работе в отвал принимается равной: для мёрзлого грунта I группы (суглинок) – 2,3ч;
Нвр2 на разработку 100м3 грунта при погрузке в транспорт принимается равной: для мёрзлого грунта I группы (суглинок) – 2,9ч.
Зр на разработку 1м3 грунта вручную принимается равной: для мёрзлого грунта I группы (суглинок) – 1,75 руб/м3.
Нврр на разработку вручную 1 м3 грунта принимается равной: для мёрзлого грунта I группы (суглинок) – 2,5ч/м3.
Продолжительность работы экскаваторов по отрывке траншеи
Тэ = Vм/Пэ = 21399,5/344,1=62,2
Vм – объём грунта, разрабатываемого механизированным способом;
Пэ – нормативная производительность экскаватора в смену м3/см, определяемая по формуле
Пэ = 100 tсм ((1-Р)/ Нвр1 + (Р/ Нвр2)) = 100·8((1-0,051)/2,3+(0,051/2,9))=344,1 м3/см
Себестоимость разработки 1 м3 грунта определяется по формуле
Сотр = (1,08( Σ Смаш.-см Тi + 1,5 Σ Зр))/V=
=(1,08·(43,28·176+ 32,16·139,8+38,4·176+982,28))/21961 = 0,98 руб/м3
где Смаш-см – себестоимость машино-смен отдельных машин,
Ti – продолжительность работы отдельных машин в сменах.
Зр – расценка на разработку 1 м3 грунта вручную,
V – общий объём разработки, м3.
Тэ = 176 · 43,28 = 7617 чел.-ч/маш.-ч
Тб = 139,8 ·32,16 =4495,97 чел.-ч/маш.-ч
Та = 176 · 38,4 =6758,4 чел.-ч/маш.-ч
,
Σ Зр = Зр Vр = 1,75 ·561,3=982,28 руб.
где Зр=1,75 р/м3.
Трудоёмкость отрывки 1 м3 грунта Мотр определяется по формуле
Мотр = (Σ Мм + ΣМр)/V=(1403,25+1015,21)/21961=0,11 чел.-ч/маш.-ч
Σ Мм –затраты труда на обслуживание машин и управление ими, чел.-ч/маш.-ч, определяемые с учетом данных табл.12 (третья колонка) и времени работы машин, ч;
ΣМр – затраты труда на ручные операции, чел.-ч, определяется по формуле
ΣМр = Нвр Vр= 2,5·561,3=1403,25 чел.-ч
Затраты труда на обслуживание машин и управление ими Σ Мм определяются по формуле
Σ Мм = Мэ+ Мб+ Ма =473,44+191,53+350,24=1015,21 чел.-ч/маш.-ч
Где Мэ , Мб , Ма – произведение соответствующих данных третий колонки табл. 12 на время работы соответствующих машин, выраженное в часах, чел.-ч/маш.ч.
Мэ = 176 · 2,69 = 473,44 чел.-ч/маш.-ч
Мб = 139,8 ·1,37=191,53 чел.-ч/маш.-ч
Ма = 176 · 1,99 = 350,24 чел.-ч/маш.-ч
Трудоемкость отрывки 1 м3 грунта определяется по формуле
где ΣМм - затраты труда по управлению и обслуживанию машин,
ΣМр – затраты труда на ручные операции,
ΣМр=Vр∙Нвр,=
где Нвр – норма времени на разработку 1 м3 грунта вручную, Нвр=2,5 ч (для суглинок, зима).
Таблица №3 - Технико-экономические показатели
-
№ п/п
Наименование показателей
Обратная лопата
1
Продолжительность работы, смен
176
2
Себестоимость, руб/м3
0,98
3
Трудоемкость отрывки, ч/м3
0,11
