Взаимосвязь показателей эффективности.
Зависимость показателей эффективности от IRR проекта установим при заданных R, n, i.
1) Установим зависимость показателя NPV(i) от IRR. Изменяя инвестиции в проект I, тем самым изменяем показатель IRR проекта (см. зависимость IRR от I).
Имеем: NPV(i)
= Ran,i
– I,
NPV(r)
= Ran,r
– I
= 0. Тогда NPV(i)
= Ran,i
– Ran,r,
где коэффициент дисконтирования ренты
.
Тогда
,
.
Значит,NPV(i)
– возрастающая вогнутая функция r
на множестве
,
причем
;
;
.
График зависимостиNPV(i)
от r
показан на рисунке:
Рис. 1.7.11
Чем больше внутренняя норма доходности проекта r, тем больше его NPV(i). Отрицательные значения r соответствуют тому, что условие I < nR не выполняется, т.е. проект заведомо убыточен. NPV(i) < 0 если r < i и NPV(i) > 0 при r > i, что соответствует свойству 3 показателя IRR, параграф 1.6. Когда r принимает значение ставки дисконтирования i, тогда NPV(r = i) = = 0. Таким образом, чем больше IRR, тем более прибыльным является проект.
Замечание.
Уточнить
самостоятельно анализ зависимости
NPV(i)
от r и
рисунок, если предположить, что
.
2) Рассмотрим зависимость срока окупаемости n* проекта (7.1) от его внутренней нормы доходности r при заданных R, n, i. Изменяя инвестиции I в проект, тем самым изменяем показатель IRR проекта.
Для существования
срока окупаемости проекта (7.1) необходимо
(но недостаточно), чтобы выполнялось
условие (7.6). Следовательно, инвестиции
I
в проект таковы, что
.
Отсюда, так какI
= Ran,r,
то 1 - ian,r
> 0. Это неравенство справедливо для
значений r
таких, что an,r
<
.
Это значит, что
,
гдеr0
- решение уравнения
.
Можно показать, что еслиin
< 1, то r0
< 0, а если in
> 1, то r0
> 0, причем r0
< i.
Найдем все решения уравнения (7.4) для
.
Те из них, которые удовлетворяют условиюn*
n,
являются сроком окупаемости проекта.
Согласно определению
срока окупаемости проекта и внутренней
нормы доходности, Ran*,i
= I
= Ran,r.
Отсюда an,r
= an*,i,
где
.
Тогда
.
Дифференцируем
это выражение по r.
Так как
,
то (an,r)/r <
0, (an,r)//rr
> 0. Тогда (n*)/r
< 0, (n*)//rr
> 0. Значит, n*(r)
– убывающая выпуклая функция на множестве
.
Если
,
то
.
При этом,
.
Так как
,
то
.
В случае, когдаr0
< 0, т.е. in
< 1, можно найти значение n*
при r
= 0. Действительно, так как
,
то
.
График зависимости
n*(r)
показан на рисунке, где использовано
обозначение
:
Рис. 1.7.12
Значения n*n
являются сроком окупаемости проекта.
С увеличением внутренней нормы доходности
r
срок окупаемости проекта уменьшается.
При r
= i,
где i
– ставка дисконтирования проекта, срок
окупаемости n*
= n
, где n
– срок проекта (см. свойство 2 срока
окупаемости, параграф 1.6). При r <
i проект не
имеет срока окупаемости, так как этим
значениям r
соответствуют n*
> n.
При r >
i срок
окупаемости n*
< n.
Условие
означает, что инвестиции в проект
приближаются к значению стоимости
вечной ренты, т.е.
.
Срок окупаемости такого проекта
.
Пример 7.3. Расчет n*(r), где r > r0, приведен в таблицах для in < 1 и in > 1.
in < 1 (i = 5%, n = 3, r0 = - 56,7%)
r |
-50% |
-30% |
-10% |
-0,1% |
0,0% |
5% |
10% |
50% |
a n,r |
14,00 |
6,385 |
3,717 |
3,006 |
3,331 |
2,723 |
2,487 |
1,407 |
n * |
24,677 |
7,882 |
4,215 |
3,338 |
|
n =3,000 |
2,721 |
1,496 |
in > 1 (i = 35 %, n = 3, r0 = 2,47%)
r |
2,48% |
3% |
10% |
20% |
35% |
40% |
50% |
a n,r |
2,86 |
2,829 |
2,487 |
2,106 |
1,696 |
1,589 |
1,4074074 |
n * |
40,8458 |
15,350 |
6,809 |
4,454 |
n =3,000 |
2,706 |
2,2607 |
3) Рассмотрим зависимость индекса доходности d от внутренней нормы доходности r проекта при заданных R, n, i. Изменяя инвестиции в проект I, тем самым изменяем показатель IRR проекта.
Согласно определению
индекса доходности и внутренней нормы
доходности, имеем:
,I
= Ran,r
=
.
Так как
,
то
,
где
.
Кроме того, так как
,
то
.
Так как
,

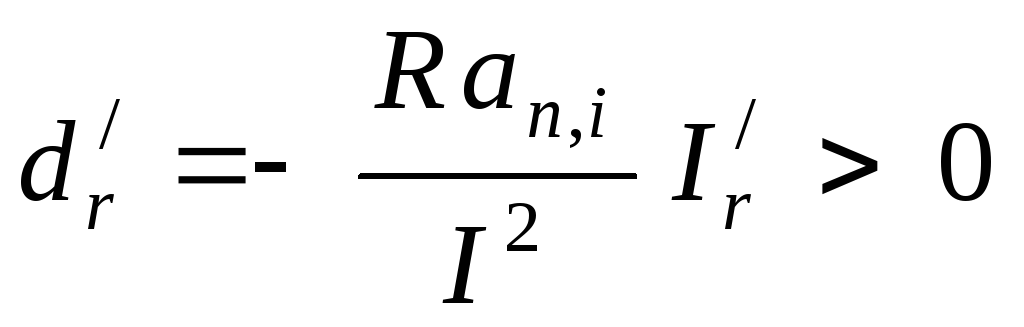

то
.
Так как
при
,
то
.
Характер зависимостиd(r)
показан на рисунке:
Рис.
1.7.13
Чем больше внутренняя норма доходности r проекта, тем больше его индекс доходности d, т.е. эффективность вложений. При r = i, где i – ставка дисконтирования проекта, d = 1. Если r < i, то d < 1 – проект не окупается. При r > i значения d > 1 – инвестиции эффективны.
Пример 7.4. Рассмотрим проекты
А( –90, 50, 50),
В( –100, 50, 50),
С( – 110, 50, 50).
Так как для проекта
А выполняется условие I
< nR
(90<50 + 50), то внутренняя норма доходности
этого проекта rА
> 0 и его
индекс доходности dА.
Для проекта В имеемI
= nR,
что соответствует значениям rВ
= 0 и dВ
.
Для проекта С выполняется условиеI
> nR,
что означает заведомую убыточность
проекта, rС
< 0 и значение индекса доходности dС
< dВ
< 1.
Замечание.
Уточнить
самостоятельно анализ зависимости d(r)
и рисунок,
если предположить, что
.
Итак, зависимость показателей эффективности от внутренней нормы доходности IRR проекта можно охарактеризовать следующим образом: NPV(i), PI – возрастающие функции r, срок окупаемости DPP – убывающая функция r. Следовательно, при увеличении IRR проекта все показатели указывают на возрастание эффективности проекта, включая сам показатель IRR, что снова означает согласованность показателей в оценке проекта.
Зависимость показателей эффективности от NPV(i) проекта установим при заданных R, n, i.
1) Рассмотрим зависимость срока окупаемости n* проекта (7.1) от его NPV(i). Изменяя инвестиции I в проект, тем самым изменяем показатель NPV(i) проекта.
Для существования
срока окупаемости проекта (7.1) необходимо
(но недостаточно), чтобы выполнялось
условие (7.6). Значит, инвестиции I
в проект таковы, что
.
Следовательно, показательNPV(i) =
Ran,i
– I
будем рассматривать для значений
.
ТогдаNPV(i)
.
Учитывая равенство (7.4), имеемNPV(i)
= Ran,i
– I
= Ran,i
- Ran*,i
= Ran,i
- R
.
Отсюда несложно установить, чтоn*(NPV(i))
- убывающая выпуклая функция, характер
зависимости которой имеет вид:
Рис.
1.7.14
Значения n*n
являются сроком окупаемости проекта.
Заметим, что n*
n
когда NPV(i)
0,
что соответствует свойству 4
DPP. С увеличением
NPV(i) срок
окупаемости проекта уменьшается. На
этом рисунке значению
n*
= n,
где n
– срок проекта, соответствует NPV(i) =
0. Проекты с NPV(i) <
0 не имеют срока окупаемости, что
подтверждает свойство 4 DPP,
параграф 1.6.
2) Рассмотрим зависимость индекса доходности d проекта (7.1) от его NPV(i) при заданных R, n, i. Изменяя инвестиции I в проект, тем самым изменяем показатель NPV(i) проекта.
Имеем:
=
,
где в общем случае
NPV(i)
.
Характер
зависимостиd(NPV(i))
имеет вид:
Рис. 1.7.15
С увеличением показателя NPV(i) проекта его индекс доходности растет. Значения индекса доходности d > 1 имеют проекты с NPV(i) > 0, что подтверждает свойство 4 показателя PI, параграф 1.6.
Замечание.
Уточнить
самостоятельно анализ зависимости
d(NPV(i))
и рисунок, если предположить, что
.
Таким образом, срок окупаемости уменьшается, а индекс доходности увеличивается при увеличении NPV(i) проекта. С учетом ранее рассмотренной зависимости показателей NPV(i) и IRR, можно утверждать, что с увеличением NPV(i) все показатели, включая сам показатель NPV(i), указывают на возрастание эффективности проекта.
Связь срока окупаемости n* и индекса доходности d установим при заданных R, n, i. Изменяя инвестиции в проект I, тем самым изменяем его срок окупаемости n* (см. зависимость DPP от I).
Согласно определению
индекса доходности и срока окупаемости,
имеем:
,Ran*,i
= I.
Тогда
,
где
.
Так как
,
,
то
,
.
Следовательно, d(n*)
– убывающая выпуклая функция на множестве
.
Так как
,
то
<
1. Так как
,
то
.
График зависимостиd(n*)
показан на рисунке:
Рис. 1.7.16
Значения n*n
являются сроком окупаемости проекта.
С увеличением срока окупаемости проекта
n*
его индекс доходности уменьшается, т.е.
оба показателя указывают на снижение
эффективности проекта (см. пример 7.1).
При n*
= n,
где n
– срок проекта, d
= 1 (свойство
3 показателя PI).
Индекс доходности d
> 1 тех проектов, которые имеют срок
окупаемости n*<
n.
И наоборот: проекты, не имеющие срока
окупаемости (для этих проектов n*> n),
имеют d
< 1. Таким образом, анализ зависимости
d(n*)
приводит к ранее полученным выводам.
Рассмотренные в этом параграфе зависимости показателей эффективности от параметров проекта и связь показателей подтверждают согласованность показателей в оценке проекта, установленную в параграфе 1.6: если какой-либо из показателей изменяется и указывает, например, на повышение эффективности проекта по этому показателю, то и остальные показатели при этом изменяются так, что проект оценивается как более эффективный и по всем остальным показателям. И наоборот: снижение эффективности проекта по одному из показателей означает точно такой же вывод в отношении остальных показателей. Очевидно, что снижение эффективности по разным показателям происходит в разной мере. Окончательная оценка проекта – за лицом, принимающим решение о финансировании проекта.
Заметим, что здесь рассматривались лишь проекты с классической схемой инвестирования – сначала расходы, затем отдача. Проекты с неординарными денежными потоками и проблемы выбора проектов для реализации среди альтернативных рассмотрены в специальной литературе, например [5, 10].
