- •Содержание:
- •1. Анализ исходных данных.
- •1.1. Природно-климатические условия района строительства.
- •1.2 Технические параметры и конструкции автомобильных дорог.
- •1.3 Схема плана трассы.
- •1.4 Характеристика дорожно-строительных материалов.
- •2. Виды и объемы работ.
- •3. Определение продолжительности строительства по видам работ.
- •4. Параметры комплексного (объектного) потока.
- •4.1 Назначение специализированных потоков.
- •4.2 Выбор определяющего специализированного потока.
- •4.3 Оптимизация скорости комплексного потока.
- •5. Комплектование машинно-дорожных отрядов.
- •5.1 Подготовительные работы.
- •5.2 Искусственные сооружения.
- •5.3 Земляные работы.
- •5.4 Дорожная одежда.
- •1 Км асфальтобетонного покрытия:
- •5.5 Обстановка и обустройство дороги.
- •6. Оценка линейно-календарного графика по коэффициенту равномерности.
- •Литература:
1 Км асфальтобетонного покрытия:
Таблица 5.4.1
Наименование материала |
Элемент дороги |
Ед. изм. |
Количество | |
На 1км |
Всего на 40000 км | |||
Грунт |
Проезжая часть ширина 7,5 м |
м3 |
1135+82,5*3=1382,5 |
55300 |
Обочины Ширина
2 |
м3 |
231+16,5*3=280,5 |
11220 | |
Итого: |
1663 |
66520 | ||
Цемент марки 400 |
Проезжая часть ширина 7,5 м |
т |
219+15,6*3=265,8 |
10632 |
Обочины Ширина
2 |
т |
43,8+3,2*3=53,4 |
2136 | |
Итого: |
319,2 |
12768 | ||
Хлористый кальций |
Проезжая часть ширина 7,5 м |
т |
4,5 |
180 |
Обочины Ширина
2 |
т |
0,9 |
36 | |
Итого: |
5,4 |
216 | ||
Вода |
Проезжая часть ширина 7,5 м |
м3 |
139+9,9*3=168,7 |
6748 |
Обочины Ширина
2 |
м3 |
27,8+1,95*3=33,65 |
1346 | |
Итого: |
202,35 |
8094 |
Состав специализированного отряда для устройства цементогрунтового основания в зависимости от скорости потока в смену.
- Дорожные рабочие………………………...………………………..8 чел.
- Водители дорожных машин и мотористы……………...………...10 чел.
- Смесительная установка ДС-50…………………………………….4 шт.
-Автогрейдер ДС-31-1………………………………………………..4 шт.
-Самоходный укладчик ДС-54……………………………………….4 шт.
-Каток на пневмошинах ДУ-31………………………………………8 шт.
- Поливомоечная машина ПШ-130…………….по расчёту………....2 шт.
- Автоцементовоз С-853……………………….по расчёту……….…1 шт.
Определение количества вспомогательных машин для
транспортировки материала.
Автоцементовоз:

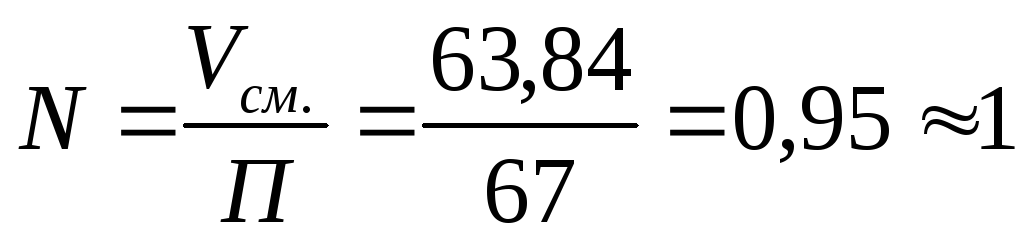

шт;
где: Vсм.- сменная потребность в материале;
П – производительность одной машины в смену (определяется в расчётных
показателях часть 10 в виде таблиц). Вместимость кузова 24 т.
Средняя дальность перевозки равна 20км. Павтоцементовоза=67 т/смену.

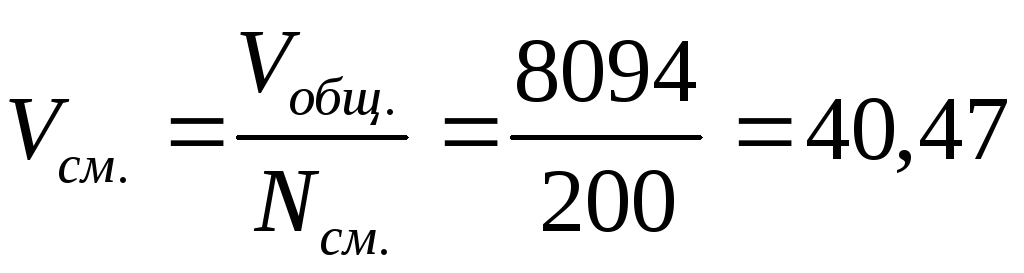

м3/смену;

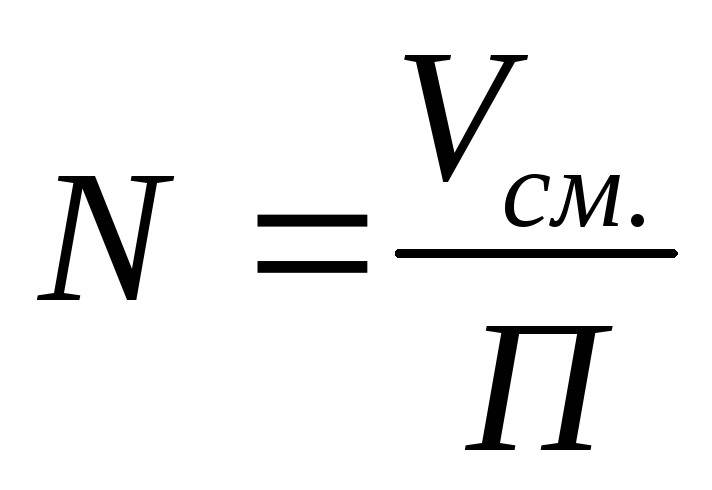

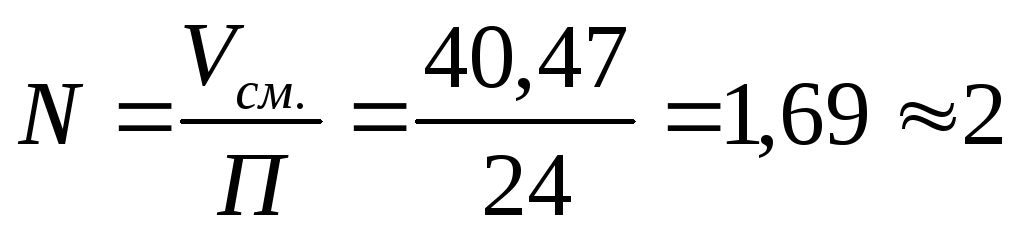

Поливомоечная машина:
шт;
где: Vсм.- сменная потребность в материале;
П – производительность одной машины в смену (определяется в расчётных показателях часть 10 в виде таблиц). Вместимость цистерны 5м3. Средняя дальность перевозки равна 20км. Павтогудронатора=24м3/смену.
м3/смену;
Ведомость потребности в основных материалах для устройства 1 км покрытия из асфальтобетона.
Таблица 5.4.2
№ п/п |
Материал |
Конструктивные элементы Д.О. |
Ед. изм. |
Количество | |
На км |
Всего (на 40 км) | ||||
1 |
Мелкозернистая смесь |
Основная проезжая часть 7,5м |
т |
1049/6*7=1223,83 |
48953,2 |
2 |
Уширение (обочины) 2*0,75м |
т |
216/6*7=252 |
10080 | |
3 |
Крупнозернистая смесь |
Основная проезжая часть 7,5м |
т |
1014/6*7=1183 |
47320 |
4 |
Уширение (обочины) 2*0,75м |
т |
146,6/6*7=171,03 |
6841,2 | |
5 |
Итог |
|
т |
2829,86 |
113194,4 |
6 |
Битум жидкий |
Основная проезжая часть 7,5м |
т |
5,55/6*7=6,48 |
259,2 |
7 |
Уширение (обочины) 2*0,75м |
т |
1,11/6*7=1,3 |
52 | |
8 |
Итог |
|
т |
7,78 |
311,2 |
Определение количества вспомогательных машин для
транспортировки материала.

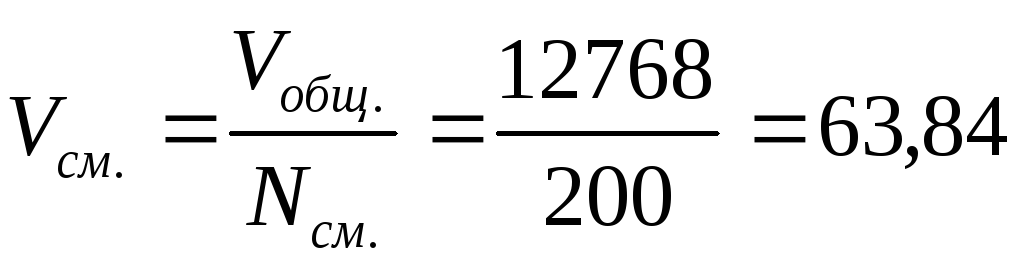

Автомобиль КрАЗ -256:
;
(5.4.1)
где: Vсм.- сменная потребность в материале;
П – производительность одной машины в смену (определяется в расчётных показателях часть 10 в виде таблиц).
Средняя дальность перевозки равна 20км. Вместимость кузова 12 т.
П авт. КрАЗ= 67 т в смену;
;

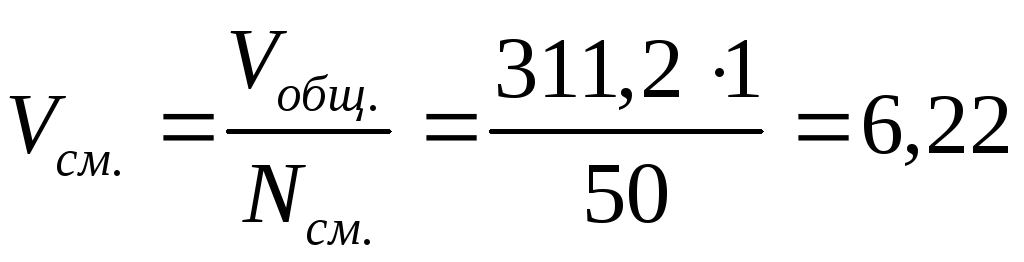

(5.4.2)

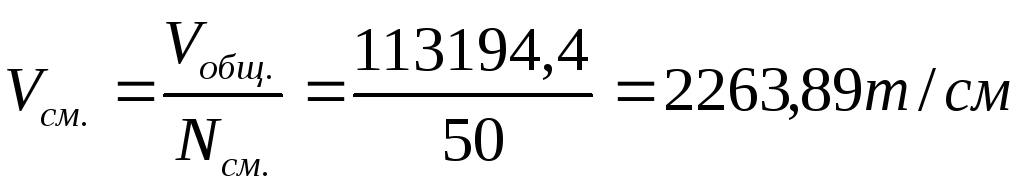

где: Vобщ..- общая потребность в материале;
Ncм. – количество смен по устройству конкретного конструктивного слоя.

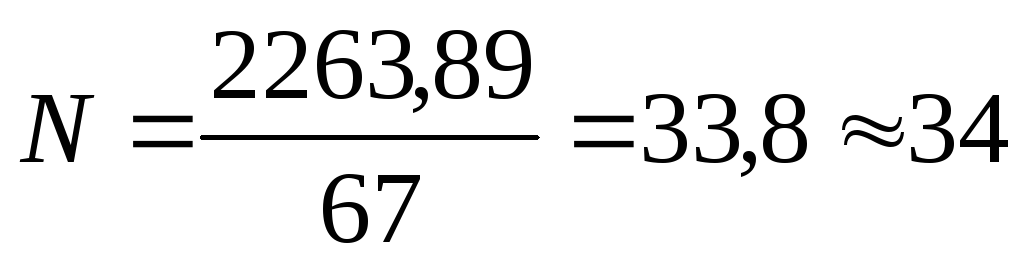

шт;

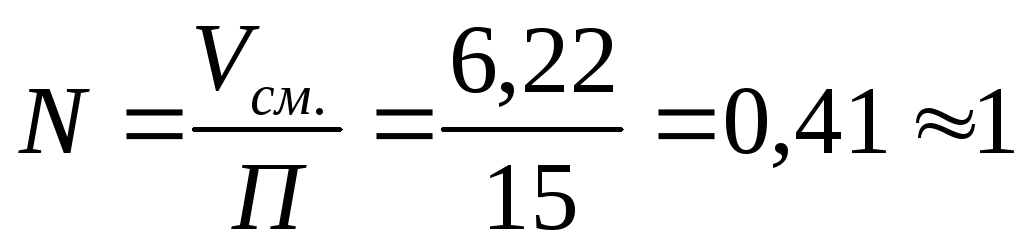

Автогудронатор:
шт;
где: Vсм.- сменная потребность в материале;
П – производительность одной машины в смену (определяется в расчётных показателях часть 10 в виде таблиц). Вместимость цистерны 3,6 м3. Средняя дальность перевозки равна 20км. Павтогудронатора=15м3/смену.
м3/смену;
Состав специализированного отряда для устройства асфальтобетонного покрытия в зависимости от скорости потока в смену.
- Дорожные рабочие (асфальтобетонщики)……………………....5 чел.
- Водители дорожных машин и мотористы………………………..6 чел.
- Асфальтоукладчик ДС-94…………………………………………..1 шт.
- Катки:
ДУ-50………………………..………………………………….1 шт.
ДУ-31………………………………………………………..….2 шт.
ДУ-49В……………………………………………………..…..1 шт.
- Автосамосвалы……………………….по расчёту…………….....34 шт.
- Автогудронатор ДС-39А…………….по расчёту…………………1 шт.
