- •Содержание:
- •1. Анализ исходных данных.
- •1.1. Природно-климатические условия района строительства.
- •1.2 Технические параметры и конструкции автомобильных дорог.
- •1.3 Схема плана трассы.
- •1.4 Характеристика дорожно-строительных материалов.
- •2. Виды и объемы работ.
- •3. Определение продолжительности строительства по видам работ.
- •4. Параметры комплексного (объектного) потока.
- •4.1 Назначение специализированных потоков.
- •4.2 Выбор определяющего специализированного потока.
- •4.3 Оптимизация скорости комплексного потока.
- •5. Комплектование машинно-дорожных отрядов.
- •5.1 Подготовительные работы.
- •5.2 Искусственные сооружения.
- •5.3 Земляные работы.
- •5.4 Дорожная одежда.
- •1 Км асфальтобетонного покрытия:
- •5.5 Обстановка и обустройство дороги.
- •6. Оценка линейно-календарного графика по коэффициенту равномерности.
- •Литература:
5.3 Земляные работы.
Комплектование отрядов по производству земляных работ.
Потребность в основных и вспомогательных дорожно-строительных машинах приводится в расчётных показателях для составления проектов организации и строительства (часть 10). Также согласно, этих расчётных показателей комплектуются отряды.

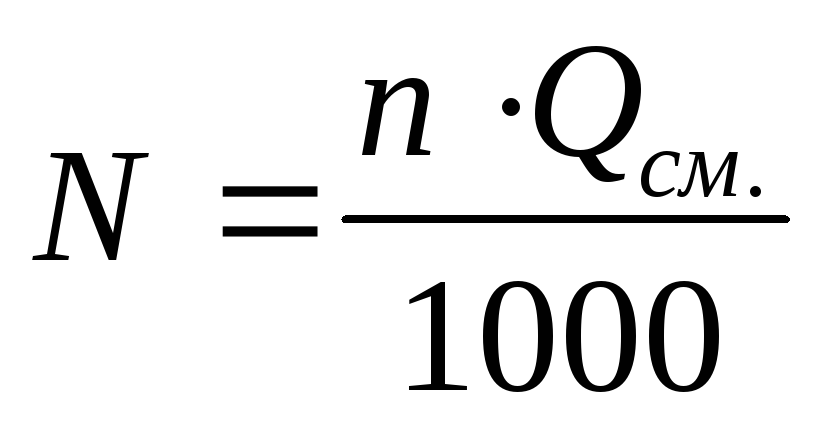

Количество машин для строительства земляных работ определяется по следующей формуле:
шт;
(5.3.1)
n – показатель потребности в машинах на 1000 м3 разрабатываемого грунта.
Q – сменный темп потока по производству конкретного вида земляных работ.
Состав специализированного отряда для производства скреперных,
земляных работ.
Таблица 5.3.1
Машины и оборудование |
Показатель потребности в машинах, n |
Сменный темп потока, Qсм. |
Количество машин N, шт. |
1. Скрепер емкость ковша 8 м3 |
4,64 |
1150 |
19,6 |
2. Бульдозер ДЗ-18 |
0,29 |
1150 |
1,2 |
3. Каток на пневмоходу |
0,93 |
1150 |
3,9 |
4. Трактор толкатель ДЭТ-250 |
--------------------- |
1150 |
6,6 |
5. Поливочная машина ПМ-30 |
--------------------- |
1150 |
|

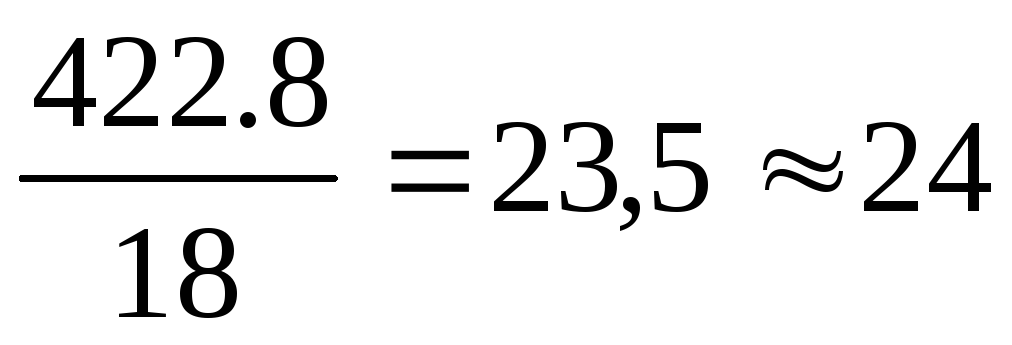

Производительность поливочной машины при средней дальности транспортировки 30 км, для II – категории дороги, при объёме ковша 6м3 составляет 18 м3 в смену.
Примечание: один трактор толкатель будет обслуживать три скрепера.
Состав специализированного отряда для производства экскаваторных,
земляных работ.
Таблица 5.3.2
Машины и оборудование |
Показатель потребности в машинах, n |
Сменный темп потока, Qсм. |
Количество машин N, шт. |
1. Экскаватор емкость ковша 1 м3 |
2,92 |
6060,6 |
17,7 |
2. Бульдозер ДЗ-18 |
1,75 |
6060,6 |
10,6 |
3. Рыхлитель ДЗ-118В |
0,12 |
6060,6 |
0,73 |
4. Каток на пневмоходу ДУ-16В |
1,26 |
6060,6 |
7,6 |
5. Автосамосвал. |
--------------------- |

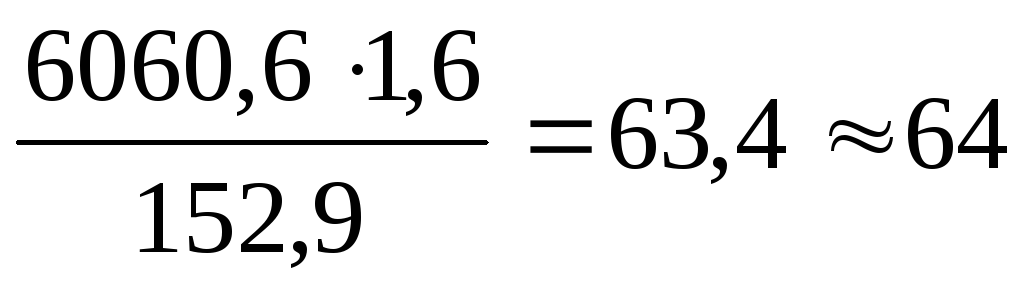

6060,6 |
|
Производительность автосамосвала при средней дальности транспортировки 5 км, для II – категории дороги составляет 152,9 тон в смену.
Состав специализированного отряда для производства сосредоточенных,
земляных работ.
Таблица 5.3.3
Машины и оборудование |
Показатель потребности в машинах, n |
Сменный темп потока, Qсм. |
Количество машин N, шт. |
1. Экскаватор емкость ковша 1 м3 |
2,92 |
7778 |
22,7 |
2. Бульдозер ДЗ-18 |
1,75 |
7778 |
13,6 |
3. Рыхлитель ДЗ-118В |
0,12 |
7778 |
0,93 |
4. Каток на пневмоходу ДУ-16В |
1,26 |
7778 |
9,8 |
5. Автосамосвал. |
--------------------- |

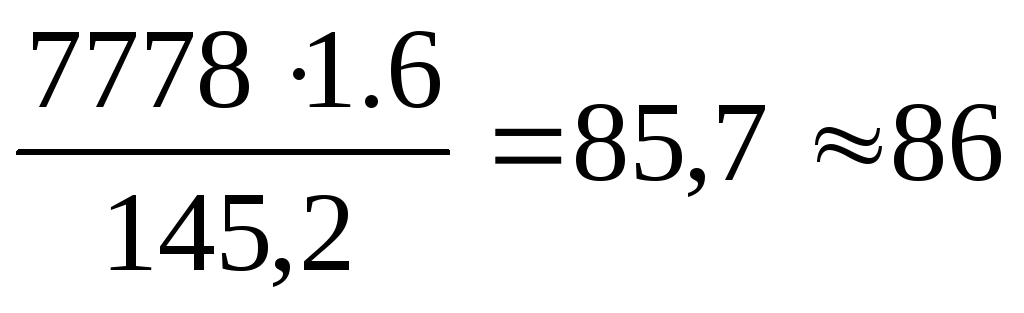

7778 |
|
Производительность автосамосвала при средней дальности транспортировки 6 км, для II – категории дороги составляет 145,2 тон в смену.
5.4 Дорожная одежда.
Комплектование отрядов по устройству конструктивных слоёв
дорожной одежды.
Потребность в основных дорожно-строительных машинах приводится в расчётных показателях для составления проектов организации и строительства (часть 10). Также согласно, этих расчётных показателей комплектуются отряды.
Определение показателей потребности в основных материалах для устройства
