4.1 Назначение специализированных потоков.

При строительстве автомобильных дорог и с учётом данного задания, можно выделить следующие специализирующие потоки:

I. Специальный поток по производству подготовительных работ.

1) Подготовка площади под расчистку от леса, уборка сухостойных и зависших деревьев.

2) Валка леса и уборка сучьев.

3) Расчистка полосы от порубочных остатков.

4) Трелевка хлыстов.

5) Корчевка пней и удаление корней.

6) Засыпка под корневых ям.

7) Срезка кустарника

8) Захоронение порубочных остатков.

II. Строительство малых и средних мостов.

1) Устройство подъездных путей, планировка и уплотнение основания в зоне работы крана.

2) Доставка к месту строительства конструкций, строительных материалов.

3) Монтаж фундаментов и опор.

4) Монтаж пролетных строений.

III. Строительство водопропускных труб.

1) Отрывка котлованов под основанием.

2) Устройство щебенистого основания трубы.

3) Монтаж звеньев трубы и оголовков.

4) Заделка швов и гидроизоляция трубы.

5) Засыпка трубы и уплотнение.

IV. Сосредоточенные земляные работы.

V. Линейные земляные работы.

1) Подготовительный: закрепление трассы, отвод земель во временное

пользование, расчистка полосы отвода от растительного грунта, устройство

водоотводных каналов и дренажей.

2) Основные работы: рыхление и разработка грунта в карьере (боковом резерве), погрузка и транспортировка грунта, послойное разравнивание и уплотнение грунта.

3) Отделочные и планировочные работы: планирование верха земляного полотна и откосов, укрепление откосов и рекультивирование земель отводимых во временное пользование.

VI. Устройство дорожной одежды (основание).

1) Транспортировка материалов к месту укладки.

2) Разравнивание, распределение материалов в соответствии с проектными данными.

3) Уплотнение конструкционного слоя.

4) Исправление поверхности, отделочные работы, уход за поверхностью основания.

VII. Устройство дорожной одежды (покрытие).

1) Транспортировка материалов к месту укладки.

2) Разравнивание, распределение материалов в соответствии с проектными данными.

3) Уплотнение конструкционного слоя.

4) Исправление поверхности, отделочные работы, уход за поверхностью покрытия.

VIII. Устройство ограждающих конструкций.

1) Транспортировка элементов к месту строительства.

2) Бурение ям.

3) Установка и монтаж элементов ограждения.

4) Омоноличивание столбиков.

IX. Устройство зданий и сооружений.

X. Строительство ДРП.

1) Подготовка площади под строительство.

2) Монтаж технологического оборудования.

3) Подключение к водоснабжению и электроснабжению.

4) Непосредственное строительство сооружений.

4.2 Выбор определяющего специализированного потока.

Организация дорожно-строительных работ (Проектирование ЛКГ) начинается с выбора определяющего потока.

Определяющий поток – это поток, который наиболее зависим от природно-климатических условий, а в частности от предельно допустимой температуры производства. Как правило, определяющими потоками являются потоки по строительству дорожной одежды.

Для определяющего потока определяется минимальная скорость потока.

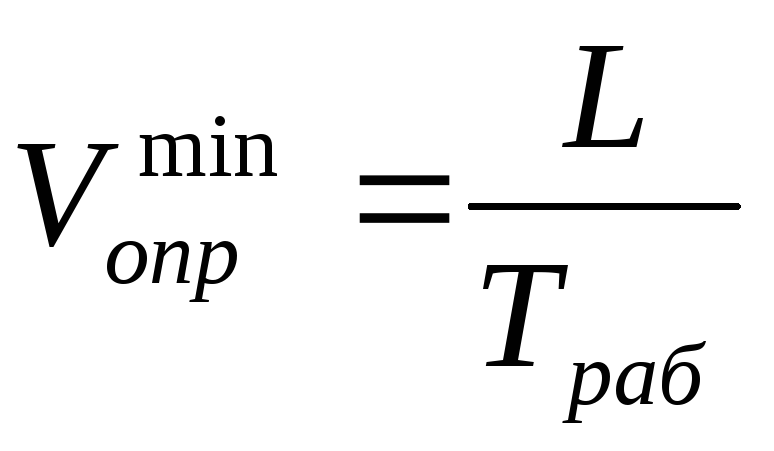

м/сут; (4.2.1)

где: L – длина трассы, в м;

Траб - продолжительность рабочего периода, в сутках;

Для определяющего потока:

Трабкаленвыхоргклим; (4.2.2)

где: Ткален – продолжительность календарного периода для определяющего

потока (Устанавливается в соответствии с дорожно-климатическим графиком).

Твых – количество выходных и праздничных дней за период Ткален

(пятидневный рабочий день).

Торг – количество простоев по организационным причинам

(3 дня за весь период Ткален).

Тклим – количество простоев по климатическим условиям

(3 дня в течение одного месяца).

Траб=137-40-3-13=81;

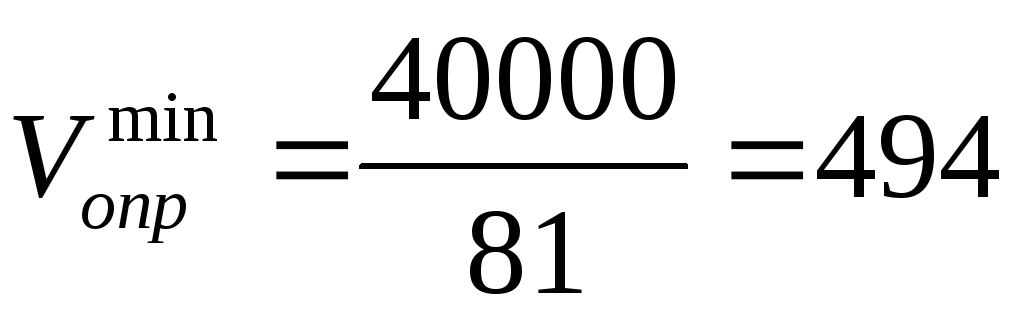

м/сут;
