- •День 1 - 28 мая 2008 г.
- •День 2 - 29 мая 2008 г.
- •День 3 - 30 мая 2008 г.
- •День 4 - 2 июня 2008 г.
- •День 5 - 3 июня 2008 г.
- •День 7 - 5 июня 2008 г.
- •День 8 - 6 июня 2008 г.
- •День 9 - 9 июня 2008 г.
- •День 10 - 10 июня 2008 г.
- •День 11 - 11 июня 2008 г.
- •День 12 - 16 июня 2008 г.
- •День 13 - 17 июня 2008 г.
- •День 14. 18 июня 2008 г.
- •День 16 - 20 июня 2008 г.
- •День 17 - 23 июня 2008 г.
- •День 18 - 24 июня 2008 г.
- •День 20 - 25 июня 2008 г.
- •День 21 - 26 июня 2008 г.
- •День 22 - 27 июня 2008 г.
- •День 23 - 30 июня 2008 г.
- •День 24 - 1 июля 2008 г.
- •День 25 - 2 июля 2008 г.
- •День 26 - 3 июля 2008 г.
- •День 27 - 4 июля 2008 г.
Министерство Образования Р.Ф.
Якутский Государственный Университет им. М.К. Аммосова
Инженерно-технический факультет
Дневник
по производственной практике
Ст.гр ПГС-05-1 Наумов Н.М.
Руководитель практики: Тарасов С.В.
Прораб объекта: Наумов В.Г.
Якутск 2008 г.
День 1 - 28 мая 2008 г.

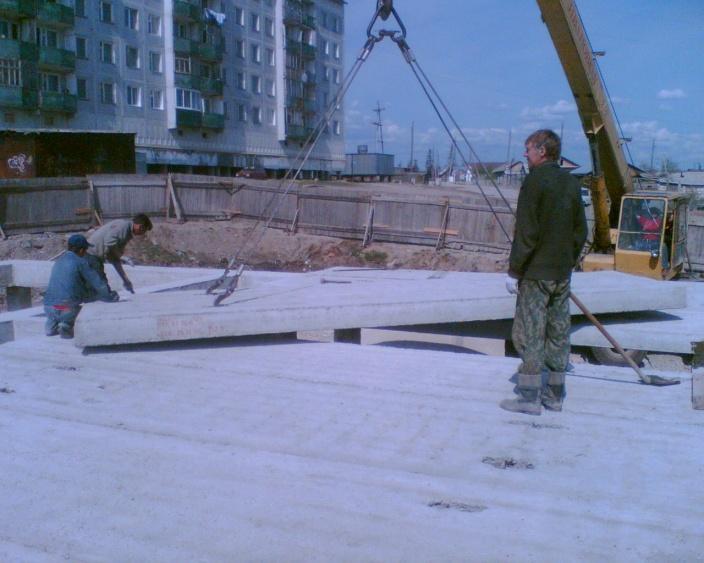

Монтаж плит перекрытия над продувным подпольем в осях:
6-11; Е-И 13 шт. ПТК 63х15
10-11; А-Г 4шт. ПТК 60х15
Рабочих: Техника:
3- монтажника 1-СК типа «Ивановец»
1- крановщик грузоподъемностью 15 т.
Монтаж (установка) бетономешалки.
Рабочих: Техника:
2-монтажников ---
День 2 - 29 мая 2008 г.
Монтаж плит перекрытия над продувным подпольем в осях:
1-2; Ж-К 4шт. ПТК 63х15
4-6; Ж-К 6шт. ПТК 63х15
6-7; А-Г 4шт. ПТК 60х15
Рабочих: Техника:
3-монтажника 1-СК типа «Ивановец»
1-крановщик грузоподъемностью 15 т.
Разравнивание грунта экскаватором (прямая лопата) вдоль здания со стороны входа в подъезд. Излишки грунта отвозились на автомобилях КАМАЗ за границы объекта.
Рабочих: Техника:
1-экскаваторщик 1-экскаватор
2-камазиста 2-грузовых КАМАЗа
День 3 - 30 мая 2008 г.
Засыпка фундамента по периметру (размеры здания 43600х14700)
Рабочих: Техника:
3- монтажника ---
Разравнивание грунта вдоль здания экскаватором (прямая лопата).
Рабочих: Техника:
1-экскаваторщик 1-экскаватор
День 4 - 2 июня 2008 г.
Монтаж плит перекрытия над продувным подпольем в осях:
1-2; Б-Д 4шт. ПТК 60х15
5-6; Б-Д 4шт. ПТК 60х15
Рабочих: Техника:
3-монтажника 1-СК типа «Ивановец»
1-крановщик грузоподъемностью 15 т.
Разравнивание грунта вдоль здания экскаватором (прямая лопата)
Рабочих: Техника:
1-экскаваторщик 1-экскаватор
День 5 - 3 июня 2008 г.
Монтаж плит перекрытия над продувным подпольем в осях:
2-3; Б-Д 1шт. ПТК 60х15
9-10; А-Г 1шт. ПТК 60х15
Рабочих: Техника:
3-монтажника 1-СК типа «Ивановец»
1-крановщик грузоподъемностью 15 т.
Разравнивание грунта на месте автостоянок экскаватором (прямая лопата)
Рабочих: Техника:
1-экскаваторщик 1-экскаватор
Уборка прилежащей территории.
Рабочих: Техника:
3-монтажника ---
День 6 - 4 июня 2008 г.
Доставка плит перекрытия (ПТК 48х12) на объект, автотранспортом КАМАЗ, разгружал плиты СК «Ивановец».
Рабочих: Техника:
3-монтажника 1-СК «Ивановец»
1-крановщик грузоподъемностью 15 т.
1-камазист 1- Грузовой КАМАЗ
